电商运营管理系统:仓库主管常见问题汇总:内容排期与重复录入一次讲清
仓库主管最容易低估的,不是拣货速度,而是内容排期和订单、库存、活动信息之间的重复录入。一个促销活动如果需要运营、客服、采购、仓库分别维护四份表,活动当天最先失控的往往不是流量,而是库存承诺、发货时效和临时加班。我在梳理多个电商团队的日常流程时发现:当同一条商品、活动或库存信息被人工录入三次以上,错误率通常会明显上升,主管最后处理的不是仓储问题,而是信息不一致造成的连锁返工。
本文不把“电商运营管理系统”简单理解成一个电子表格集合,而是从仓库主管的实际工作出发,拆解内容排期为什么会影响出库、重复录入为什么会制造隐性成本,以及什么情况下应该自动同步、什么情况下仍然保留人工复核。文中的部分数据来自团队流程盘点和样本推演,已经明确标注为情景模拟;公开行业数据仅用于解释行业背景,不替代企业自身的经营数据。
很多企业把内容排期理解为短视频、直播、图文、活动页面的发布时间表。对仓库主管而言,排期还意味着一组即将发生的库存压力:某个商品什么时候被集中曝光,什么时候可能产生订单峰值,什么时候需要切换赠品、包装、组合装或发货承诺。
如果排期只停留在运营团队的文档中,仓库主管看到的往往是结果,而不是原因。仓库可能在上午突然收到“今天主推某款套装”的通知,却不知道活动持续多久、预计订单量多少、赠品是否绑定、库存不足时是否允许拆单。
我的判断是:内容排期必须具备仓库可执行字段,否则它只能算宣传计划,不能算经营计划。至少应包含商品编码、活动时间、预计订单量、库存警戒线、包装规则、赠品规则、发货时效和责任人。
重复录入表面上增加的是操作时间,实际增加的是版本冲突、字段错位和责任模糊。运营修改了活动结束时间,仓库仍按旧表准备物料;采购更新了可售库存,客服却继续使用旧库存口径;仓库主管发现异常后,还要花时间判断到底哪一份数据可信。
我曾在一个日均订单约八千单的团队里做过流程拆解。商品基础信息、活动价、库存上限、赠品规则和发货备注分别分散在五个位置。每次活动前,平均需要人工核对四轮;其中一次核对并不会创造收入,却占用了两名主管和一名运营专员约半天时间。
所谓减少重复录入,不是让所有部门共用一张大表,也不是把所有权限都开放给所有人。真正有效的方式是:明确每个字段的唯一来源,由负责岗位维护,其他岗位通过系统读取或引用。
| 信息类型 | 建议唯一维护岗位 | 仓库需要看到的字段 | 不建议的做法 |
|---|---|---|---|
| 商品基础信息 | 商品或运营负责人 | 商品编码、规格、体积、包装要求 | 仓库重新建立一套商品名称表 |
| 可售库存 | 库存负责人或系统库存模块 | 可用量、锁定量、警戒线、在途量 | 运营手工抄写库存数字 |
| 活动规则 | 活动负责人 | 活动时段、组合关系、赠品、限购条件 | 仓库只收到一句口头通知 |
| 发货规则 | 仓库主管与运营共同确认 | 波次、优先级、包装和时效 | 每次活动临时在群里补充 |
| 异常处理 | 对应责任岗位 | 缺货、错配、延迟、取消原因 | 由仓库统一承担解释责任 |

运营团队习惯以“发布时间”组织工作,例如周三晚上八点直播、周四上午十点上线页面、周末做限时折扣。仓库主管更关心的是订单何时集中生成、商品是否需要预打包、波次如何切分、临时工何时到岗。
这两种时间表并不相同。一个晚上八点开始的直播,订单可能在直播中持续产生,也可能在结束后半小时集中支付。一个页面上午十点上线的活动,真正的拣货压力可能出现在中午,也可能因为平台审核、优惠券生效延迟而推迟到下午。
所以,内容排期不能只记录“几点发布”,还应记录“预计何时转化为仓库任务”。如果没有这个时间差,仓库就只能被动等待订单堆积后再处理。
下面是我在流程复盘中经常看到的一类场景。运营在周一确定周五直播主推商品,商品负责人在周二调整了组合装内容,客服在周三更新了赠品话术,仓库直到周四下午才收到一份打印版清单。
问题通常在周五晚上出现:直播间展示的是两件装,仓库系统里的商品编码仍是一件装;客服承诺满额赠品,但赠品库存没有锁定;仓库按主商品数量拣货,却没有同步组合关系。最终表现为订单拆分、补发、退款和客服解释同时增加。
这类问题不能简单归因于“仓库不仔细”。如果一个关键规则只存在于图片、聊天记录或临时表格里,仓库再认真,也无法保证每个人拿到的是同一版本。

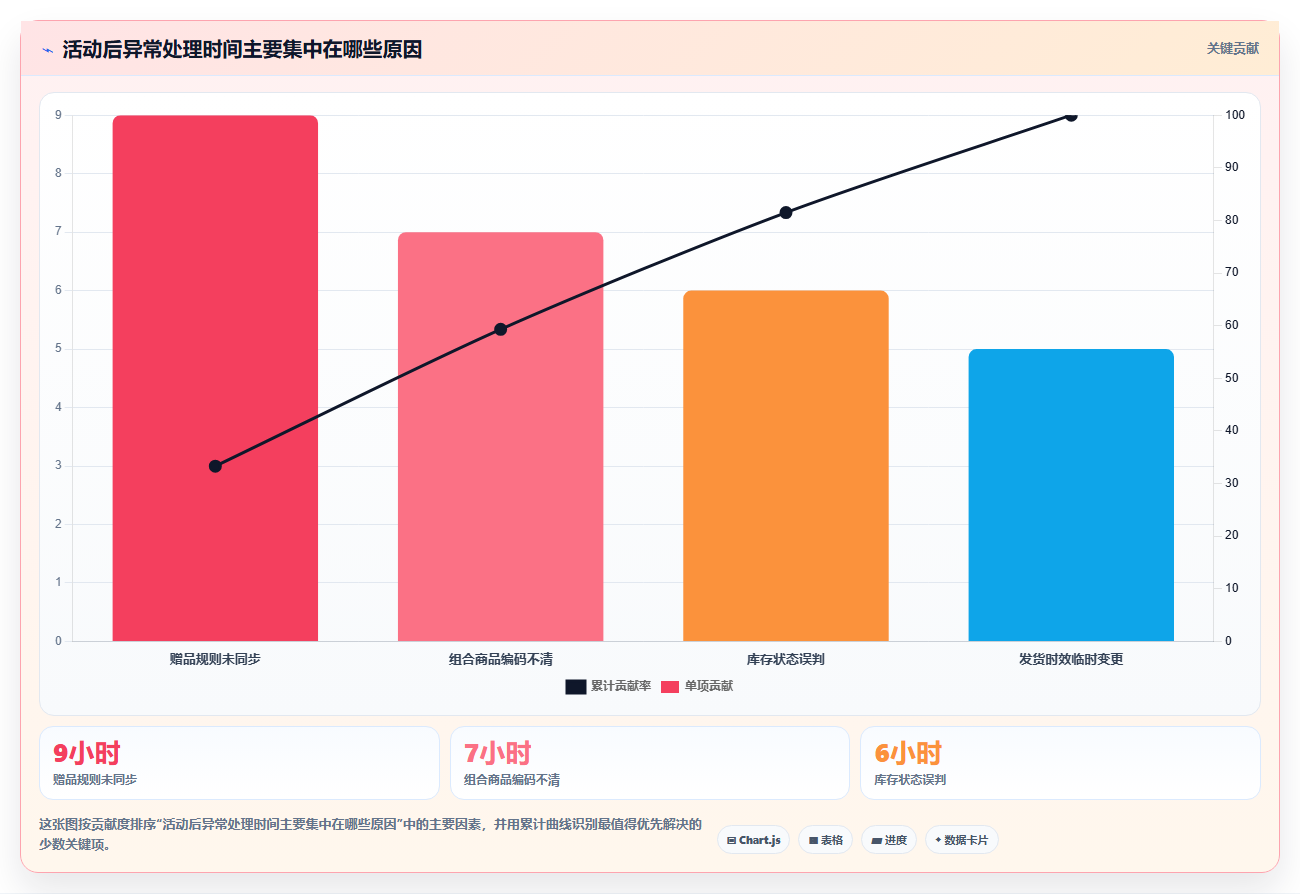

重复录入的风险具有累积性。第一次复制商品名称时,可能只是少了一个规格;第二次复制活动时间时,可能漏掉了结束日期;第三次复制赠品规则时,可能把“每单一份”写成“每件一份”。单个错误看起来很小,但订单量放大后,影响会迅速扩大。
| 重复录入次数 | 常见错误 | 对仓库的直接影响 | 对客户的后续影响 |
|---|---|---|---|
| 1次 | 商品名称或规格抄错 | 拣货员需要人工确认 | 发错规格、增加咨询 |
| 2次 | 活动时间不一致 | 提前或延迟准备波次 | 承诺时效与实际不符 |
| 3次 | 组合、赠品规则缺失 | 拣货和复核反复返工 | 补发、退款、差评增加 |
| 4次及以上 | 库存、价格、规则同时出现版本差异 | 主管无法快速判断执行口径 | 客服、财务和仓库互相解释 |

大表格初期确实方便,所有人都可以在同一个文件里查看信息。但当字段超过二十个、参与岗位超过四个、活动版本超过两个时,表格的可读性会快速下降。不同岗位会隐藏不相关列、复制不同副本,最后形成“同名文件多个版本”。
更严重的是,大表格通常缺少字段责任。运营修改了活动价,仓库可能不知道;仓库修改了包装备注,运营可能误认为是最终规则。没有修改记录、审批状态和生效时间的共享表,只是把分散录入换成了集中混乱。
自动同步适合稳定、明确、可验证的字段,例如商品编码、标准名称、条码、库位、实时库存和订单状态。但活动赠品、特殊包装、异常发货等字段,往往包含业务判断,不能因为系统支持同步就直接放行。
我的做法是把字段分成三类:自动同步字段、审批后同步字段、必须人工确认字段。这样既能减少机械录入,也能防止错误规则大范围扩散。
| 字段类别 | 示例 | 同步方式 | 控制点 |
|---|---|---|---|
| 稳定主数据 | 商品编码、条码、规格、库位 | 自动同步 | 修改权限集中,保留变更记录 |
| 计划性数据 | 活动时间、预计销量、备货量 | 提交后审批同步 | 必须有生效时间和责任人 |
| 高风险规则 | 赠品、拆单、替代品、特殊包装 | 人工确认后执行 | 仓库主管确认可执行性 |
“库存还有五千件”并不代表可以承诺五千件。库存可能已经被其他订单锁定,部分商品正在质检,部分货物位于未完成上架的暂存区,还有一部分需要作为售后备用库存。
仓库主管需要看的至少是可用库存、锁定库存、待检库存、在途库存和安全库存。内容排期中的预计销量,也必须与这些状态关联,而不是直接拿物理库存减去预计销量。
如果同一个异常每周重复出现,通常它不是个人粗心,而是流程缺少约束。例如,活动结束时间经常漏填,说明系统没有强制结束时间;赠品经常漏发,说明赠品没有独立库存或拣货提示;仓库经常收到临时改价通知,说明版本冻结机制没有建立。
管理者应当优先修正“容易出错的流程”,而不是一味要求员工更加仔细。人的注意力无法长期替代系统校验,尤其是在大促、夜班和临时加单场景下。

字段越稳定、定义越清晰,越适合自动化。例如条码和库位通常不需要每天重新判断,系统可以直接引用。活动赠品则不同,它可能随库存、渠道、会员等级和客服承诺变化,不能只看字段是否存在,还要看业务规则是否成熟。
我会用三个问题判断一个字段是否适合自动同步:
如果三个问题都能回答“是”,可以优先自动化。如果有一个问题回答“否”,就应加入审批或复核。如果三个问题都回答“否”,先统一口径,不要急着购买或开发功能。
并不是所有运营字段都需要同步给仓库。标题文案、封面图片和内容标签可能只影响展示,不一定影响仓库;但组合关系、赠品、发货时效、包装方式和拆单规则,一旦变化就会直接改变仓库动作。
因此,我建议把字段分为“展示字段”和“执行字段”。展示字段可以由运营团队快速调整,执行字段必须有版本、状态和生效时间。仓库主管不需要审阅所有文案,但必须确认所有会改变拣货、包装和发货顺序的规则。
高频活动最怕边执行边修改。没有冻结时间,仓库无法安排人员和物料,也无法判断订单应该按哪个版本执行。通常可以设置三个时间点:方案提交时间、仓库确认时间和规则冻结时间。
冻结后如果确实需要修改,应生成新版本,不要直接覆盖旧版本。新版本需要说明影响订单范围、是否涉及已拣货订单以及由谁批准。这样出现争议时,主管可以快速还原当时的执行口径。
| 判断维度 | 低风险情形 | 高风险情形 | 建议控制方式 |
|---|---|---|---|
| 商品变化 | 同一条码、同一规格 | 组合装、替代品、套装拆分 | 高风险情形必须建立独立商品关系 |
| 库存变化 | 常规补货、库存充足 | 库存接近警戒线、跨仓调拨 | 锁定可售量并设置预警 |
| 时效变化 | 常规次日发 | 当日达、预售、分批发货 | 活动前确认仓库产能和截止时间 |
| 包装变化 | 标准纸箱、标准面单 | 礼盒、冷链、防震、定制卡片 | 建立包装物料清单并提前备料 |
| 规则变更 | 文案调整 | 赠品、拆单、限购、替换商品 | 新建版本并重新确认 |

以下案例采用匿名化处理,数据为项目复盘中的情景模拟。某家日均订单约八千单的家居类电商团队,主要销售标准商品、组合套装和季节性礼盒。团队有运营、客服、采购、仓库和财务五个相关岗位。
在改造前,团队至少维护五类信息:活动排期表、商品资料表、备货表、仓库执行清单和客服话术表。每逢大型活动,运营人员会把活动商品复制到备货表,仓库再复制到拣货清单,客服则根据活动页面重新整理赠品规则。
这种方式在订单量较低时还能维持,但到了大促阶段,复制动作会集中发生。任何一份表格在活动前临时修改,都可能来不及同步到其他表格。
改造时没有一开始就追求复杂功能,而是先把字段分层。商品主数据只保留一份,活动排期引用商品编码,不允许仓库重新命名;活动规则单独维护,包含生效时间、结束时间、赠品、包装和库存上限;仓库执行界面只展示与当日作业有关的字段。
仓库主管每天看到的不是完整运营表,而是一份经过过滤的执行清单。清单按照波次、优先级、商品组合和异常状态排序,减少了仓库人员在长表中寻找信息的时间。
在两次相似规模的活动中,改造前的活动准备约需三十五人时,活动后异常处理约需二十八人时;改造后准备工作降至二十一人时,异常处理降至十四人时。这里的“人时”包括跨部门核对、表格整理、仓库确认和异常追踪,不等同于单纯录入时长。
更值得关注的是,错误并没有完全消失,而是从“找不到正确版本”变成了“少量明确的业务例外”。这是一种更健康的变化,因为例外可以被记录、分类和改进,版本冲突则很难快速定位责任。
| 观察指标 | 改造前 | 改造后 | 变化解释 |
|---|---|---|---|
| 活动准备人工时 | 35人时 | 21人时 | 商品、库存和规则减少重复录入 |
| 活动后异常处理 | 28人时 | 14人时 | 订单状态和规则版本更容易追溯 |
| 跨部门确认轮次 | 4轮 | 2轮 | 把讨论前置到活动确认阶段 |
| 临时群消息数量 | 约90条 | 约35条 | 结构化字段替代部分口头通知 |
| 仓库临时改包装次数 | 11次 | 4次 | 包装物料和执行规则提前确认 |

在购买或配置电商运营管理系统之前,我建议仓库主管先拿最近一次活动做流程回放。把从内容发布到订单发货之间出现过的所有文件、群消息、口头通知和人工动作列出来。
这一步的价值在于发现真正的问题。有些团队以为自己缺系统,实际上只是商品编码不统一;有些团队以为仓库效率低,实际上是活动规则在订单产生后才确定。
不要第一天就把所有信息都搬进系统。字段越多,录入阻力越大,岗位越容易通过线下表格绕开系统。建议先从影响仓库执行的最小字段集开始。
| 模块 | 最小字段 | 是否必填 | 验证方式 |
|---|---|---|---|
| 内容排期 | 内容类型、发布时间、渠道、负责人 | 是 | 时间和负责人不能为空 |
| 活动商品 | 商品编码、规格、预计订单量、限购条件 | 是 | 编码必须匹配主数据 |
| 库存计划 | 可售库存、锁定库存、安全库存、备货量 | 是 | 库存状态分开计算 |
| 仓库执行 | 波次、包装方式、优先级、截止时间 | 是 | 主管确认可执行性 |
| 异常管理 | 异常类型、影响订单、处理人、完成时间 | 视场景 | 关闭异常前必须填写结果 |
内容排期需要增加一组仓库可读字段。它们不需要让仓库参与文案创作,但要让仓库提前知道内容可能带来的作业变化。
排期不是录入后就结束,而是要经历草稿、待确认、已确认、执行中和已结束等状态。不同状态对应不同权限,避免任何人随时修改已经进入仓库作业的规则。
如果活动规模较小,可以采用简单的双人确认:运营确认内容和活动规则,仓库主管确认库存与作业条件。如果活动涉及多仓、预售或复杂赠品,则需要增加采购、客服或财务的确认节点。

每次活动结束后,不要只问“为什么出错”,还要问“哪个字段没有唯一来源”“哪个状态没有被系统识别”“哪个岗位在什么时候失去了正确信息”。复盘应当把异常归类为主数据问题、库存问题、规则问题、作业问题和沟通问题。
例如,赠品漏发可能属于规则问题,也可能属于库存问题。如果系统已经明确标记赠品,但仓库没有收到拣货提示,应该优化执行界面;如果赠品库存不足却仍允许订单下单,应该优化库存锁定,而不是单纯批评拣货员。
如果团队每天订单量在几百单以内,人员少、商品结构简单,未必需要立即上复杂系统。优先建立商品编码、活动编号、排期字段和变更记录,先停止多人复制同一份数据。
这类团队可以使用一份具备权限、版本和修改记录的结构化表格,配合固定的活动确认会议。重点不是功能数量,而是确保仓库看到的执行清单与运营最终版本一致。
当日均订单达到数千单,活动频率较高,重复录入会开始显著影响主管工作。此时应优先打通商品主数据、活动规则、库存状态和订单波次,内容排期只需同步与仓库相关的字段。
中等规模团队常见的错误是先做漂亮的内容日历,却没有处理组合商品和库存锁定。我的建议是把预算和项目精力优先投入执行链路,因为仓库异常对客户体验和现金成本的影响更直接。
多仓团队最危险的不是单个仓库效率不高,而是不同仓库对同一个活动采用不同解释。一个仓库按单品发货,另一个仓库按组合装发货,客服和财务最终无法统一核算。
这类团队应建立统一商品编码、渠道活动编码和库存状态定义,并明确订单分仓、调拨、替代品和拆单规则。内容排期还应增加渠道、仓库范围和优先级字段。
预售和定制商品的交付条件复杂,系统可以帮助收集信息、提醒节点和追踪状态,但不能替代仓库主管对实际产能、物料和质量状态的判断。
这类场景适合采用“系统自动汇总、主管人工放行”的方式。订单达到某个条件后,先进入待确认队列,由负责人判断是否满足发货条件,再进入正式作业。
直播订单常常具有明显的峰值特征,按日均订单估算人员和物料会造成准备不足。排期中应记录预计峰值订单、峰值持续时间、订单释放延迟和直播结束后的集中支付情况。
仓库主管还需要提前定义降级方案,例如库存达到红线后暂停某个商品、把现货改为预售、限制组合装,或者将部分订单切换到备用仓。没有降级方案的排期,只是在假设所有条件都正常。

共享表格的优势是启动快、成本低、团队容易理解,适合商品少、活动少、跨部门协同简单的团队。它也适合用作流程试运行工具,在正式系统建设前验证字段是否合理。
但表格在权限、版本、状态和关联关系方面存在天然限制。只要活动频率提高,或者同一商品在多个渠道同时推广,表格就容易出现复制、覆盖和误删。它可以解决“大家看不到”的问题,却不一定能解决“大家看到的不是同一版本”的问题。
结构化系统可以把商品、库存、活动、订单和仓库任务建立关联,减少重复录入,并提供审批、冻结、提醒和追溯能力。对于多渠道、多仓和高频活动团队,它的价值通常不在于少填几张表,而在于让规则变化能够被识别、传递和留痕。
它的边界也很明显:如果企业主数据本身混乱,系统只会把混乱更快地传递到更多岗位;如果字段设计过于复杂,员工会回到群聊和线下表格;如果权限没有配置好,自动同步可能扩大错误影响范围。
全自动同步适合稳定的主数据和标准化的订单流程,可以显著降低机械工作量。但对于临时赠品、特殊包装、替代商品和异常发货,完全自动化可能让错误直接进入大批量作业。
更稳妥的方式是按风险分级:低风险字段自动同步,中风险字段审批后同步,高风险字段人工放行。这样做看似保守,实际上更适合仓库,因为仓库的核心目标不是追求零人工,而是避免不可逆的批量错误。
| 方案 | 适合场景 | 主要收益 | 主要代价 | 不适合场景 |
|---|---|---|---|---|
| 共享结构化表格 | 小团队、低频活动、单仓 | 上线快、成本低 | 版本和权限能力有限 | 多仓、多渠道、高频大促 |
| 模块化运营管理系统 | 中等规模、活动频繁 | 减少重复录入,支持状态和审批 | 需要主数据治理和培训 | 完全没有流程标准的团队 |
| 高度自动化集成 | 订单量大、规则成熟 | 同步速度快,人工处理少 | 建设和维护成本较高 | 规则经常临时变化的业务 |
| 人工复核加系统留痕 | 定制、预售、高价值商品 | 控制高风险业务判断 | 处理速度较慢 | 规则高度标准化的普通单品 |


电商运营管理系统的价值,不是把运营、客服、采购和仓库都塞进同一块屏幕,而是让每个岗位都在正确的时间看到与自己相关、且已经确认过的信息。仓库主管不需要掌握所有内容细节,但必须掌握所有会改变仓库动作的规则。
内容排期也不应只是“什么时候发内容”,而应回答“内容带来的订单什么时候进入仓库、需要什么库存、采用什么包装、由谁确认、出现缺货时怎么办”。当排期具备这些字段,它才真正连接了营销和履约。
我最想强调的一点是:仓库效率的瓶颈,很多时候不在仓库内部,而在仓库接收到的信息已经晚了、散了或变了。先把内容排期和执行规则连起来,再谈自动化;先明确字段唯一来源,再谈系统集成。这样做可能不是最炫的方案,却更容易在真实的大促、直播和多仓协同中稳定运行。
我负责仓库日常出入库和促销备货时,经常遇到运营临时改活动、采购延迟到货、仓库却还按原计划执行的情况。以前我以为只要把排期表做得更详细就能解决,但实际执行时总有人看错版本,想知道系统到底应该怎样设计内容排期。
仓库排期真正难的不是“有没有日历”,而是同一件事在运营、采购和仓库之间有没有唯一的执行版本。我的判断是,排期必须同时绑定商品、批次、责任人、截止时间和当前状态,否则它只是另一张容易过期的表格。比较稳妥的做法,是把内容排期拆成三个层级:活动层记录大促、上新和清仓计划;
任务层记录备货、打包物料、页面检查和发货准备;执行层记录具体商品、数量、库位和完成凭证。仓库主管只需要关注执行层,但可以追溯到上层活动,避免因为活动名称相似而做错任务。
排期方式常见问题建议保留的字段 共享表格版本混乱,修改没有提醒负责人、更新时间、变更原因 群消息通知任务容易被新消息覆盖截止时间、确认状态、附件 系统任务排期前期配置成本较高商品、数量、库位、依赖任务、审批记录 我建议把“变更”设置成必须说明原因的动作。
例如活动日期从20日调整到22日,系统不仅改变日期,还应自动提示备货任务、质检任务和发货波次是否需要顺延。没有变更原因的日期修改,往往是仓库返工的起点。
在一个日均订单约3000单的仓库场景中,团队将排期从按活动维护改成按任务节点维护后,主管每天核对的表格行数从约180行降到60行,临时追问也明显减少。这里的关键不是系统功能更多,而是把“看计划”改成“看今天必须完成且会影响后续的任务”。
选型时可以现场演示一个真实场景:运营临时把活动提前一天,要求系统展示哪些任务会被影响、哪些库存已经锁定、哪些负责人需要重新确认。如果只能修改日期,不能显示影响范围,这类系统并不适合仓库协同。
我以前需要把同一批商品信息分别录入运营表、采购表、入库单和发货任务,忙的时候一天下来要重复填几百个字段。最麻烦的是数量或规格只改了一处,其他地方没有同步,最后出现系统库存和实际库存对不上的问题,想知道哪些数据应该只录一次。
减少重复录入的核心,不是让员工打字更快,而是先判断哪些数据属于“主数据”,哪些数据属于“业务结果”。商品编码、规格、箱规、供应商和库位属于主数据,原则上只维护一份;入库数量、拣货数量和发货数量属于业务结果,应由流程动作产生,不能靠人工在多张表里重复填写。
我通常会用“单一来源”检查法梳理流程:把一次入库从采购下单开始画到上架结束,逐项标记每个字段第一次出现的位置。如果商品规格在采购单录入一次、入库单又录入一次、库位表再录入一次,这就是可消除的重复,而不是必要的复核。
字段建议维护位置后续动作 商品编码、规格、条码商品主数据业务单据自动带出 采购数量采购订单收货时引用并允许填写实收差异 实收数量收货单自动生成可用库存或待检库存 拣货数量拣货任务完成后扣减可用库存 发货数量出库单形成最终出库记录 有一个容易被忽略的坑:很多团队为了“灵活”,允许员工在每个环节自由修改商品名称和规格。
短期看似方便,长期会产生同一商品多个名称、多个条码甚至多个库存口径。更好的方式是锁定主数据,只允许在异常单中填写差异,并要求选择差异原因。在实际改造中,可以先挑选高频商品做小范围测试,连续记录一周的录入次数、平均单据处理时长和差异单数量。
比如某团队将四张表合并为“采购订单,收货单,上架任务”链路后,单批货的人工录入字段从约70个降到20个,但复核字段没有减少,反而更容易定位错误。判断系统是否真的减少重复录入,可以看三个指标:同一字段被手工录入的次数、单据之间自动带出的比例、库存差异发生后能否追溯到原始动作。
只看“支持导入”没有意义,因为批量导入本身可能只是把重复劳动从逐行输入变成整理文件。
我发现运营排的是短视频、直播和促销内容,仓库关心的却是到货、质检、备货和发货波次,两边使用的时间节点完全不同。以前把它们放在一张表里,看起来很统一,实际经常因为内容提前发布而库存还没准备好,我想知道怎样关联才不会互相干扰。
内容排期和库存排期应该关联,但不应该混成一张没有层次的日历。内容发布是市场节点,库存准备是履约节点;前者回答“什么时候让消费者看到”,后者回答“什么时候必须具备交付能力”。两者直接共用一个日期字段,通常会把营销承诺误当成仓库完成时间。更合理的模型是给内容节点配置库存依赖。
例如一场直播至少关联可售库存、样品库存、赠品库存和异常补货截止时间。系统在内容计划发布前,自动检查这些依赖是否满足;如果未满足,应显示风险,而不是让仓库主管自己翻表格判断。
节点内容团队关注仓库团队关注系统应给出的提示 预热素材、页面、发布时间样品和主推货是否到位缺货或待检商品提醒 正式活动曝光、转化、优惠规则锁库存、拣货波次、包装耗材可售库存与产能预警 活动结束复盘和内容下架退货、尾货、赠品结算逆向物流和库存释放提醒 我特别建议设置“最晚安全时间”,而不是只设置一个活动开始时间。
例如直播在20点开始,仓库不能只看到20点这个节点,还应看到主推商品最晚必须在16点完成复核,赠品最晚在17点完成分拣。这样排期才真正能指导行动。一个常见错误是把库存不足直接标记为“运营不可发布”。这会让系统过度干预业务。更好的做法是分级预警:库存不足但有在途订单时提示风险;
库存和在途都不足时触发升级;涉及高价值活动时才要求主管确认。系统应该帮助团队做取舍,而不是把所有异常都变成阻断。选型测试时,可以要求供应商现场模拟一次“内容提前发布、到货延迟、仓库产能下降”的组合场景。如果系统能展示受影响的内容、订单、库存和责任人,说明它具备真正的跨部门关联能力;
如果只能分别打开几个模块查看,后续仍会依赖人工协调。
我在整理任务时发现,收货确认、质检确认、上架确认有时看起来像重复动作,但如果全部删掉又担心责任无法追溯。另一方面,很多团队把同一件事拆成多个任务,导致员工每天都在点完成,却没有真正提高效率,我想知道应该怎样区分这两类任务。
判断任务是否重复,不能只看任务名称,而要看它是否产生不同的业务结果。收货确认改变的是“货到了多少”,质检确认改变的是“哪些货可以销售”,上架确认改变的是“货在哪个库位可被拣选”。虽然三者都可能由仓库人员操作,但结果不同,因此不属于简单重复。
真正的重复任务通常有三个特征:完成后没有新增数据、没有改变库存状态、没有触发后续动作。例如员工先在群里回复“已收货”,又在表格里填一次“已收货”,最后还在系统里点一次“收货完成”,这三次动作只留下了三个确认痕迹,却没有增加业务价值。
任务示例是否保留判断依据 收货数量录入保留形成实收数量和差异记录 主管再次抄录收货数量合并或取消不产生新结果,可改为抽检 质检合格确认保留改变库存可售状态 上架库位确认保留影响后续拣货路径 群内重复报完成取消系统状态已经可以追踪 我的做法是给每个任务增加“输入、输出、责任、异常处理”四个字段。
若一个任务说不清输出是什么,就应该合并到上游任务;若它与上一个任务输出完全相同,则不应独立存在。这个方法比单纯按岗位拆任务更有效,因为岗位不同不代表业务结果不同。复核也不等于重复录入。
高风险商品、贵重商品和促销赠品可以保留主管抽检,但抽检应采用抽查比例、异常触发或金额阈值,而不是让主管把所有数据重新抄一遍。例如对普通商品抽查5%,对高价值商品全检,既保留控制能力,也避免所有订单都走最慢路径。建议上线前统计一周的“任务完成点击数”和“异常发现数”。
如果某类任务每天被完成数百次,却几乎从未发现异常,说明它可能只是形式确认;如果删掉后无法回答库存为何变动、谁批准了差异或异常如何处理,则它不是重复任务,而是必要的控制节点。


读者评论
把内容排期和仓库执行联系起来这一点很实用。尤其是直播结束后订单可能集中支付,如果只看发布时间,备货和排班确实容易错位。建议再补充一个“预计订单峰值时间”的填写示例,仓库主管会更容易落地。
文中关于库存状态的区分很到位,物理库存不等于可售库存,这在预售、质检和跨仓调拨时尤其明显。情景模拟数据已经标注得比较清楚,但企业实际使用时还是应结合自身订单结构重新测算。
将字段分为自动同步、审批后同步和人工确认三类,比单纯追求全自动更稳妥。赠品、拆单和特殊包装确实容易受临时业务影响,保留仓库主管复核环节,可以减少规则错误被批量放大的风险。
