b2c电商系统:运营主管实施建议:围绕二次开发稳步提升减少重复工作
很多运营主管以为,二次开发的价值是把后台做得“更强大”,但我在多个电商系统改造项目中看到的结果恰恰相反:真正有效的二次开发,通常不是增加功能,而是砍掉每天重复发生的判断、复制、核对和催办。某家日均订单约1.8万单的消费品电商,在没有增加运营编制的情况下,通过重构订单分流、促销校验和售后审核流程,三个月后将人工处理耗时从每月约860小时降到约510小时,减少的不是岗位,而是低价值动作。
这里的“二次开发”,不是把所有员工提过的需求都交给技术团队,也不是把现有流程原样搬进系统。它更接近一次运营流程再设计:先识别重复劳动的来源,再判断哪些规则适合固化,最后用小步迭代的方式验证效果。对B2C电商而言,系统改造的核心目标应当是让高频、明确、可验证的业务判断自动发生,同时把复杂、例外、需要经验的决策留给人。
运营团队的重复工作,往往没有完整记录,因此容易被低估。比如每天导出订单、筛选异常地址、核对优惠门槛、复制活动名单、手动通知仓库,这些动作单独看只有几分钟,累积到月度后却可能占用数百小时。
我通常会要求运营主管先做一次“动作级”盘点,而不是直接列功能需求。盘点对象不是“需要一个订单模块”这种笼统描述,而是“谁在什么时间、依据什么字段、做了什么判断、输出了什么结果”。只有拆到动作,才能判断它究竟是系统缺陷、流程缺陷,还是管理规则没有统一。
| 重复动作 | 典型频率 | 单次耗时 | 月度耗时估算 | 适合的改造方向 |
|---|---|---|---|---|
| 手动筛选异常订单 | 每天2至4次 | 20至40分钟 | 20至45小时 | 建立风险规则与异常队列 |
| 活动名单导出与清洗 | 每周3至6次 | 30至90分钟 | 10至35小时 | 建立可复用筛选条件和自动同步 |
| 售后凭证人工核对 | 每天80至300笔 | 每笔2至5分钟 | 80至360小时 | 按金额、商品和原因分级审核 |
| 库存预警后人工通知 | 每天1至3次 | 15至30分钟 | 8至25小时 | 设置阈值、接收人和升级机制 |
表中的月度耗时是项目调研中常用的估算区间,不代表所有企业的统一基准。实际测算时,应从工单、操作日志、客服记录和员工访谈中取样,至少观察连续五个工作日。对高峰期业务,还要额外记录大促前后,因为平日看似可承受的手工流程,往往在活动期间变成订单延迟和售后积压的根源。

“上线订单自动化功能”不是一个合格目标,因为它无法说明成功与否。更好的目标应该是“将人工筛选异常订单的平均耗时从每单3分钟降到1分钟以内,同时保持误拦截率低于2%”。这种写法同时包含了对象、效率和风险边界,技术团队才知道要做什么,运营团队也知道如何验收。
我建议把二次开发目标分成三类:减少人工触点、缩短业务等待、降低错误成本。减少人工触点关注操作次数;缩短业务等待关注从下单到审核、从审核到发货、从售后申请到处理的时间;降低错误成本则关注误发、漏发、错误退款、优惠滥用和库存超卖等问题。
不是所有重复工作都值得自动化。一个动作每天只发生两次,即使每次耗时半小时,也不一定比每天发生两千次、每次只需要十秒的动作更值得改造。判断优先级时,我会使用一个简单的评分方法:频率、规则稳定性、人工耗时、错误代价和实施难度各打1至5分,再按业务阶段调整权重。
| 场景 | 频率 | 规则稳定性 | 错误代价 | 实施难度 | 建议优先级 |
|---|---|---|---|---|---|
| 订单地址格式校验 | 5 | 5 | 4 | 2 | 高 |
| 退款金额分级审核 | 5 | 4 | 5 | 3 | 高 |
| 复杂会员权益判定 | 3 | 2 | 4 | 5 | 中 |
| 临时活动页面布局调整 | 2 | 2 | 2 | 3 | 低 |
我的判断是:先改规则明确的高频流程,再改涉及多部门协同的复杂流程,最后才是体验装饰和低频个性化功能。这样做的好处是能尽快获得可量化收益,也能用早期项目建立业务和技术之间的信任。
电商业务增长并不意味着工作量按订单数等比例增加。订单从每天两千单增长到两万单时,订单量增长了十倍,但异常处理、客服咨询、库存核对和售后审核可能增长十五倍甚至更多。原因在于,业务复杂度通常随着商品组合、促销规则、仓配区域和用户类型增加。
在一次日用消费品项目中,订单量从日均6200单升至日均1.6万单,运营人员没有明显增加,但异常订单占比从2.4%上升到5.8%。表面上看只是订单增加,实际却是多件优惠、赠品库存、区域配送和会员价叠加后,原有人工筛选规则失效。运营主管每天早上先花两小时整理异常清单,下午再花一小时追踪未处理订单。
这类问题不适合用“再招几个人”解决。因为只要规则不变,新增人员只是把同一套低效率流程复制更多次,培训成本、交接成本和判断差异还会继续扩大。

很多企业的运营主管,实际上承担了三种翻译工作:把业务规则翻译成表格,把表格结果翻译成系统需求,再把系统结果翻译成团队可以执行的动作。只要其中一个环节缺乏统一口径,就会出现“系统里显示已完成,但仓库认为不能发”“客服说可以退,财务说需要复核”的情况。
我见过一个典型场景:促销活动设置在后台完成后,运营还要另外维护一份Excel,用来记录哪些商品可以叠加优惠、哪些地区不参加活动、哪些会员等级可以领取赠品。活动开始后,客服、仓库和财务各自使用不同版本的表格。系统本身没有崩溃,但业务每天都在靠人工解释系统。
这种问题的根源不是缺少一个按钮,而是系统没有承载完整的业务约束。如果规则只存在于某个人的经验里,那么这个人休假、离职或临时调岗,流程就会立即变慢。
单个系统内部的操作可能已经比较顺畅,但订单、库存、支付、仓储、客服和营销之间的交接,仍然需要人工搬运数据。常见表现包括:订单状态需要手动同步、库存扣减有延迟、售后审批完成后还要重新通知仓库、营销名单导出后再上传到另一个系统。
因此,我在做流程访谈时,不只问“你在系统里点了什么”,还会追问“点完之后还要把结果送到哪里”“谁会再次核对”“如果没有及时同步会发生什么”。很多二次开发机会,恰恰存在于这几个动作之间。
运营人员最了解现场问题,所以他们提出的需求非常有价值,但需求不等于方案。有人说“希望增加一个导出按钮”,真正的问题可能是筛选条件不固定;有人说“需要增加一个审批节点”,实际问题可能是金额规则没有分级;有人说“希望系统自动提醒”,实际问题可能是任务没有明确责任人。
如果不追问需求背后的目的,系统很容易变成“功能仓库”:页面越来越多,配置越来越复杂,但员工每天依然要复制数据、反复确认和人工催办。
我建议每一条需求都用四个问题过滤:
整体重构听起来更彻底,但对运营团队而言,风险也更集中。一次性改动订单、会员、营销、库存和售后,往往意味着长周期、难验收和高切换成本。更麻烦的是,项目尚未上线,业务规则可能已经发生变化,最后交付的系统反而落后于实际经营方式。
我更倾向于采用“业务切片”的方式。先选择一个闭环,例如“异常订单识别,人工复核,仓库放行,结果回写”,在两到四周内完成最小版本。只要这个闭环能减少重复劳动并且没有制造新的错误,就可以继续扩展到售后或营销流程。
| 实施方式 | 上线周期 | 变更风险 | 验证难度 | 适合场景 |
|---|---|---|---|---|
| 整体重构 | 通常较长 | 高 | 高 | 底层架构无法支撑核心业务时 |
| 按模块分批改造 | 中等 | 中 | 中 | 订单、售后、营销可独立拆分时 |
| 按业务闭环迭代 | 较短 | 较低 | 较低 | 目标是快速减少重复操作时 |
| 只做界面优化 | 较短 | 低 | 较低 | 规则已经稳定,只是操作路径过长时 |
减少点击次数不一定等于提高效率。如果系统用一个模糊的自动规则替代了人工判断,点击少了,错发和退款返工却增加了,整体成本反而更高。尤其是优惠、退款、库存和风控场景,自动化必须同时考察收益和误伤。
在售后审核中,我通常把结果分为三类:系统直接通过、系统直接拒绝、系统进入人工复核。直接通过的比例不是越高越好,关键是高风险案件是否被准确拦截,低风险案件是否能快速流转。

技术团队可以实现规则,但不能替业务决定规则。比如“高价值订单需要复核”中的高价值,是按实付金额、商品成本、用户历史价值,还是售后风险计算?如果运营部门没有给出明确口径,技术人员只能按照自己的理解开发,最终双方都会认为对方没有做好。
二次开发必须由业务负责人和技术负责人共同确认。运营负责定义业务目标、例外情况和验收口径,技术负责判断实现方式、数据依赖、权限边界和维护成本。任何一方单独推动,都容易留下隐性风险。
我通常把业务动作分成三层。第一层是确定性规则,例如订单金额计算、优惠门槛校验、库存低于安全线提醒,这类动作应该尽量系统化。第二层是半确定性规则,例如退款审核、异常地址识别和赠品补发,可以由系统先筛选,再由人工处理例外。第三层是经验型判断,例如大客户投诉、复杂售后争议和临时营销策略,不适合一开始就完全自动化。
划分的关键不是“系统能不能做”,而是“规则是否能够被持续解释”。如果一个结果无法向客服、财务和用户解释,就不应该直接让系统自动执行不可逆动作。
| 规则类型 | 典型场景 | 推荐方式 | 主要风险 |
|---|---|---|---|
| 确定性规则 | 金额计算、库存扣减、时间判断 | 自动执行并记录日志 | 字段口径错误会批量放大 |
| 半确定性规则 | 退款分级、异常订单、优惠冲突 | 自动标记加人工复核 | 边界样本可能误判 |
| 经验型判断 | 客诉升级、重点客户处置 | 提供信息和建议,不直接替代人 | 过度标准化损害服务体验 |
可逆性是经常被忽略的判断标准。自动生成一个待办任务,通常可以撤销;自动给用户发放优惠券,可能需要补偿;自动取消订单、扣减库存或完成退款,则可能产生不可逆影响。
我的做法是,先让系统自动完成低风险、可撤销的动作,再逐步扩大范围。例如,第一阶段只自动识别并标记异常订单,不自动拦截;第二阶段允许系统拦截明确违规订单,但保留人工放行;第三阶段才考虑对低风险订单自动放行。
这种渐进式方式虽然看起来慢,但能避免一次规则错误影响大量用户。对于订单量较大的企业,降低一次批量错误的损失,往往比提前几周上线更重要。
很多自动化方案失败,不是因为逻辑复杂,而是因为数据不可靠。商品规格不统一、会员等级有重复值、退款原因靠自由输入、库存字段更新不及时,都会让系统规则失去基础。
在开发前,我会先做一轮数据体检,重点看四项:
如果数据完整性不足,应先做字段治理和录入约束,而不是急着开发复杂自动化。否则,系统只是把错误数据处理得更快。

任何规则都有生命周期。促销门槛会变,库存安全线会变,退款标准会变,配送区域也会变。如果上线后没有规则负责人,系统功能会在几个月内逐渐失真,最后又回到Excel和群消息。
每个自动化规则至少要明确四个角色:提出人、审批人、维护人和结果负责人。提出人说明业务目的,审批人确认风险,维护人负责参数和版本,结果负责人承担指标变化。这样,规则调整才不会变成“谁有权限谁就改”。
以下案例来自一个匿名的家居用品电商项目,数据经过区间化处理,只用于说明实施方法。该企业有约4200个在售商品,日均订单约1.2万单,运营、客服、仓配和财务共计约76人。原系统能够完成下单、支付、发货和退款,但多个关键环节仍依赖人工表格。
项目启动时,我们没有先问“还缺哪些功能”,而是连续跟踪了订单和售后两个闭环。结果发现,运营人员每天最耗时的不是活动配置,而是处理四类异常:地址不完整、赠品库存不足、优惠叠加异常和高金额订单复核。
初始数据观察如下:
这组数据说明,问题并不是异常订单数量绝对过高,而是大量低风险事项和高风险事项混在同一条人工队列里。运营人员必须逐笔阅读,真正需要专业判断的订单反而被低价值任务挤占。
原流程是运营每天导出订单,再用表格筛选。改造后的第一步没有直接自动拦截订单,而是给异常订单建立统一队列,并为每条规则提供命中原因。
例如,系统不再只显示“异常订单”,而是显示“收货地址缺少门牌号”“赠品库存低于可发数量”“优惠券与会员折扣冲突”“实付金额超过复核阈值”。每个订单可以命中多个原因,但必须显示优先级和推荐动作。
这一步带来的价值并不只是少导出几次表格,更重要的是让不同岗位看到同一份事实。客服知道需要补充什么,仓库知道哪些订单可以等待,运营知道哪些问题需要升级,财务也可以追溯金额变化。

我们把异常规则分为三组。第一组是系统可以直接处理的低风险规则,例如地址格式完整、优惠条件满足且库存充足。第二组是系统可以标记但不能直接决定的规则,例如同一用户短时间多次退款、赠品库存不足但存在替代品。第三组是禁止自动处理的规则,例如涉及高价值商品、重大客诉或疑似恶意套利的订单。
每组规则都设置了操作日志和人工覆盖入口。运营人员可以放行或驳回,但必须选择原因。这样做的目的不是增加审批负担,而是积累反例数据,帮助后续判断规则是否需要调整。
| 规则处理层 | 订单比例 | 系统动作 | 人工动作 | 适用边界 |
|---|---|---|---|---|
| 自动放行 | 约54% | 校验通过后进入正常履约 | 不介入,仅支持抽检 | 规则清晰、损失可控、结果可回退 |
| 人工复核 | 约31% | 标记原因并分派责任人 | 补充信息、放行或升级 | 存在例外,需经验判断 |
| 禁止自动处理 | 约15% | 锁定关键动作并提示风险 | 由指定负责人处理 | 高金额、高投诉或不可逆操作 |
售后流程是最容易出现“自动化过度”的地方。我们没有按照“有凭证就通过、无凭证就拒绝”这种简单逻辑处理,而是同时考虑商品类型、退款金额、用户历史、申请原因和订单状态。
低金额、标准化、风险较低的售后申请,可以快速进入自动处理;金额中等或原因复杂的申请进入人工复核;高金额、重复申请和争议性强的申请,则必须由资深人员处理。系统负责收集信息和给出风险提示,人负责最终判断。

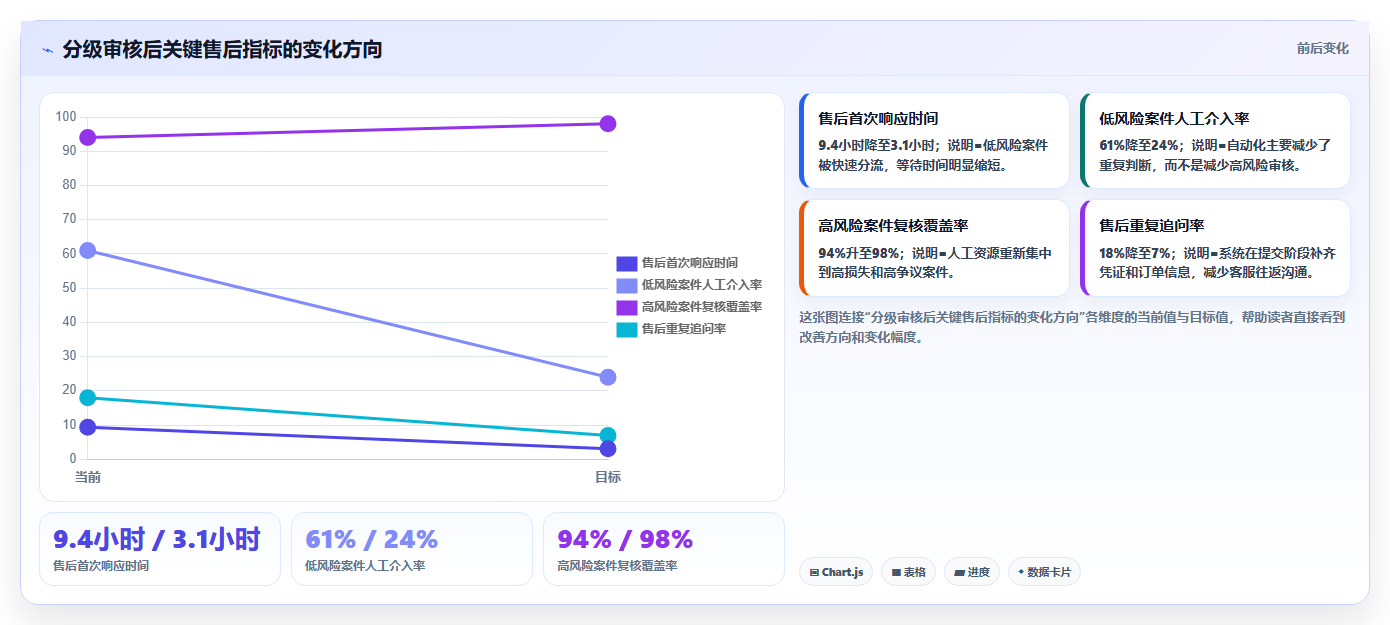

改造三个月后,售后平均首次响应时间从约9.4小时降到3.1小时,低风险案件的人工介入率从61%降到24%,但高风险案件的复核覆盖率保持在98%以上。这里最重要的不是自动通过率,而是让有经验的人把时间用在真正需要判断的地方。

自动化上线后,不能把规则当作一次性成果。我们设置了每日抽检和每周复盘机制:自动放行订单按比例抽查,人工驳回订单检查原因是否一致,系统未识别但后来造成损失的订单则进入反例库。
规则迭代通常不是把条件越写越复杂,而是先找出误差最大的分支。例如,项目初期将“同一用户七天内申请两次售后”视为高风险,但后来发现部分家庭用品确实存在多件商品分批损坏的情况。经过复核,规则改为同时看商品类别、金额、售后原因和历史处理结果,误拦截率随之下降。
这也是我不建议运营主管一开始追求“全自动”的原因。没有反例数据,规则只能依赖想象;没有人工复核,企业也无法知道系统错在哪里。

表格多不一定是问题,表格承担了临时分析和快速试错的价值。真正需要改造的是那些每天重复生成、多人分别维护、字段经常被覆盖、最终还要再次录入系统的表格。
建议先挑一张最关键的表格,不要同时治理所有文件。记录它的来源、维护人、使用人、更新频率、字段含义和最终去向,再判断哪些字段应回到系统主数据中,哪些只是临时分析字段。
不要一上来禁止员工使用表格。表格是问题暴露出来的结果,而不是根因。强行禁用只会让员工转向私下记录,导致信息更不可见。
这通常说明系统缺少“可解释的状态”。订单显示“处理中”没有意义,因为客服需要知道它是在等待支付、等待库存、等待人工复核,还是等待仓库接单。
可以先为关键节点补充状态原因和责任归属。每个状态至少要回答三件事:当前卡在哪里、下一步由谁处理、超过多久需要升级。比起增加更多颜色和图标,责任和超时机制对减少催办更有效。
| 状态展示 | 客服能否直接回答用户 | 运营能否定位责任 | 建议 |
|---|---|---|---|
| 处理中 | 低 | 低 | 拆分为具体业务状态 |
| 等待库存确认 | 中 | 高 | 显示库存负责人和超时节点 |
| 地址待补充 | 高 | 高 | 提供用户补充入口和自动提醒 |
| 高金额订单复核 | 中 | 高 | 显示复核规则和升级负责人 |
大促改造不应只看峰值并发,还要看规则切换、库存锁定、优惠计算、消息通知和异常回滚。很多系统平时运行正常,活动期间却出现优惠重复、赠品超发和库存负数,问题往往来自多个规则同时生效。
建议在活动前至少完成三类演练:
活动规则必须有生效时间、失效时间和版本号。没有时间边界的临时规则,极易在活动结束后继续影响正常订单。

功能多并不等于可持续。面对历史定制,我会先做“保留、重构、停用、替代”四类盘点。保留是指仍然高频使用且规则稳定;重构是指有价值但操作复杂;停用是指几乎没人使用或已有重复功能;替代是指可以通过标准配置或更简单流程实现。
盘点时不能只看开发投入,还要看维护成本。某个功能即使当年花费较高,只要现在每周只有一次使用、每次都需要技术人员协助,就不一定值得继续维护。系统的历史成本不能成为继续堆叠复杂度的理由。
标准化可以减少判断差异和培训成本,但过度标准化会压缩运营试错空间。对于长期稳定的订单、库存和售后规则,应该尽量标准化;对于短周期活动、内容测试和小规模用户运营,则应保留配置灵活性。
一个实用做法是把系统分成“核心约束层”和“业务试验层”。核心约束层负责金额、库存、权限、订单状态和合规要求,不允许运营随意绕过;业务试验层负责活动组合、触达时间、页面配置和人群筛选,可以由运营在授权范围内快速调整。
自动化适合高频、稳定、可解释的任务,人工复核适合例外、争议和高损失任务。最危险的不是人工太多,而是把不成熟的规则伪装成自动化,导致错误批量发生。
我建议设置“自动化上限”。例如,某条新规则在连续两周的抽检中,准确率未达到设定阈值,就只能用于提示和排序,不能直接执行退款或取消订单。只有当规则表现稳定,且人工覆盖原因已经收敛,才允许扩大自动执行范围。
快速上线有助于尽快验证收益,但可能留下字段治理、权限控制和监控不足的问题。完整治理更稳健,却可能错过业务窗口。两者之间不必二选一,可以采用“最小可用版本加硬性安全底线”。
最小版本可以暂时减少复杂报表、个性化界面和高级分析,但不能省略以下内容:
不是所有需求都需要自研。对于成熟且稳定的能力,优先使用系统已有配置;对于企业独有、直接影响核心运营效率的流程,可以考虑定制开发;对于一次性活动或探索性需求,则应控制投入,避免形成永久维护负担。
| 需求特征 | 优先方式 | 原因 | 需要警惕的问题 |
|---|---|---|---|
| 规则成熟、行业通用 | 优先配置或标准能力 | 上线快,维护成本较低 | 不要为了微小差异重复开发 |
| 流程独特、频率很高 | 定制开发 | 长期节省人工和错误成本 | 要提前明确数据和责任边界 |
| 需求尚在试验 | 轻量工具或临时流程 | 便于快速验证假设 | 验证成功后要决定是否正式沉淀 |
| 涉及核心交易和资金 | 谨慎定制并加强测试 | 错误代价高,必须可追溯 | 不能只按页面是否可用验收 |

在进入开发排期前,我建议运营主管用一页纸说明项目,不需要写成复杂文档,但必须回答清楚目标、范围、规则、数据、责任和验收方式。
这份说明的价值在于控制范围。没有边界的二次开发,往往会在评审中不断加入“顺便做一下”的需求,最终导致交付延期,核心问题却没有得到充分验证。
页面能打开、按钮能点击,只能说明功能存在,不能说明业务可用。验收时应按真实流程设计案例,覆盖正常订单、边界订单、异常订单和回滚订单。
如果验收只由技术人员完成,容易遗漏现场操作习惯。最好让真正使用系统的运营、客服、仓库和财务分别参与,尤其要邀请一线员工测试他们最容易出错的场景。
每个阶段都应有明确的“继续、调整或停止”条件。比如第一阶段的目标是减少导出和复制,若人工耗时下降超过20%,但错误率上升,则不能直接扩展自动执行;应先调整规则和补充抽检。
| 观察阶段 | 重点指标 | 通过条件示例 | 不通过时的处理 |
|---|---|---|---|
| 试运行一周 | 系统可用率、任务积压、人工覆盖次数 | 核心流程不中断,异常可追溯 | 先修复流程和权限问题 |
| 运行一个月 | 人工耗时、错误率、处理时效 | 重复工时下降20%以上且错误不恶化 | 调整规则分层和字段质量 |
| 运行三个月 | 净收益、规则稳定性、用户体验 | 收益持续为正,规则调整频率下降 | 判断是否重构或停止低价值功能 |

运营规则经常在群聊、会议和临时电话中发生变化。如果变化没有进入正式记录,技术人员可能按旧版本开发,客服可能按新口径解释,仓库又按另一份表格执行。
规则变更至少要记录生效时间、变更原因、影响范围、审批人、回滚方式和验证结果。对于促销和退款这类高风险规则,还要明确变更是否影响历史订单。很多争议并不是谁对谁错,而是大家不知道当时使用的是哪一版规则。
如果某项流程的规则每周都在变化,或者不同业务负责人始终无法统一口径,就不要急着做全自动。可以先做数据汇总、风险提示和任务分派,把人从信息搬运中解放出来,但保留最终决策权。
如果某项功能只在一年中的少数几天使用,且临时方案成本不高,也没有必要为了“系统完整”进行长期开发。系统能力越多,权限、测试、培训和维护成本越高。不开发一个低价值功能,有时也是专业的运营判断。
二次开发的长期价值,不应简单等同于减少人员。更准确的价值是让同样规模的团队承接更多订单、更多商品和更多用户,同时减少因为疲劳、交接和口径不一致造成的错误。
当系统接管了重复校验和信息搬运,运营人员才能把时间放在活动策略、用户分层、商品结构和异常决策上。对于管理者而言,这比单纯压缩工时更有意义,因为它提升的是团队的业务承载能力。
上线只是规则进入真实业务的第一天。真正的效果,要经过至少一个完整运营周期才能判断。规则是否稳定、员工是否愿意使用、异常是否减少、用户是否受影响,都需要持续观察。
我在项目中最看重的一项指标,是“系统结果被人工覆盖的原因是否逐渐收敛”。如果覆盖原因越来越集中,说明规则正在变得清晰;如果覆盖原因越来越分散,说明业务本身可能还没有形成统一标准,继续堆功能只会增加复杂度。
运营主管可以从明天开始做三件事:第一,选一个重复发生最多的流程,连续记录五天;第二,把耗时最高的三个动作拆成具体规则和责任人;第三,选择一个可逆、风险较低的环节做小范围试点。
不要从“我们还缺什么功能”开始,而要从“团队每天反复做什么、为什么还要人工做、如果不做会损失什么”开始。B2C电商系统的二次开发,最值得投入的地方,不是把系统变成万能平台,而是让高频规则稳定运行,让复杂判断保留在正确的人手里。


读者评论
文章把二次开发从“堆功能”转向“减少重复动作”,这个思路比较务实。尤其是先按频率、规则稳定性和错误代价评估优先级,适合资源有限的运营团队。不过文中的效率数据属于项目案例,实际落地仍需结合自身日志验证。
按业务闭环分阶段改造,比一次性重构更容易控制风险。订单异常、售后审核等场景规则相对清晰,确实适合先做试点。但自动化不能只看节省点击数,还要持续关注误拦截、错误退款和规则维护责任。
文章对跨系统交接的分析很有参考价值,很多重复工作并非单一后台造成,而是订单、库存、仓储和客服之间缺少统一口径。建议实施前明确数据负责人、异常回退机制和验收指标,否则系统上线后仍可能依赖人工协调。
