b2c电商系统:仓库主管实战复盘:从零搭建中报表滞后的定位步骤
仓库日报明明显示“已发货”,财务系统却要到第二天上午才看到出库金额;运营在下午四点追问库存,仓库主管导出的报表仍停留在中午十二点。这个问题看起来像报表刷新慢,实际往往是订单状态、仓储作业、接口传输和统计口径同时发生了偏差。本文以一次日均约1.8万单、SKU数量约2.6万、两班制发货仓的复盘为基础,完整拆解如何从零定位中报表滞后,并建立一套能持续运行的排查方法。
我处理过的第一起类似故障,业务方的原话是:“仓库已经打包了,为什么中报表里还是没有?”当时大家第一反应是报表接口异常,要求技术人员重跑任务。重跑后,数据确实出现了,但过了两个小时,仓库现场仍然无法解释为什么每次中报都不准。
后来我们把链路拆成五个时间点:订单进入、拣货完成、复核完成、出库确认、报表汇总。结果发现,报表不是单纯“晚了”,而是不同岗位使用了不同节点作为“完成”的定义。仓库认为复核完成就是发货,财务认为出库单生成才算发货,运营则把承运商揽收当作发货。
定位报表滞后的第一原则,是先定义业务事实发生在哪个节点,再计算节点之间的时间差。如果连“发货时间”都没有统一定义,任何刷新频率优化都只能暂时掩盖问题。
| 业务节点 | 现场含义 | 能否作为库存扣减依据 | 能否作为财务出库依据 | 常见滞后风险 |
|---|---|---|---|---|
| 订单创建 | 消费者完成下单 | 不能 | 不能 | 取消、拆单、缺货订单仍会被统计 |
| 拣货完成 | 商品从货位被拣出 | 部分场景可以 | 通常不能 | 拣货后可能因复核失败退回 |
| 复核完成 | 商品与订单完成核对 | 多数仓库可以 | 视财务规则而定 | 等待面单、装箱或波次关闭 |
| 出库确认 | 仓储系统正式生成出库记录 | 可以 | 通常可以 | 批量回传、接口重试导致延迟 |
| 承运商揽收 | 包裹离开仓库交给物流 | 不能作为仓内库存依据 | 一般不是必要节点 | 物流回传不稳定,无法代表仓库实时状态 |
为了避免所有问题都被归类为“系统慢”,我通常将滞后分成四类。第一类是采集滞后,现场已经完成作业,但系统没有记录。第二类是传输滞后,系统已记录,但数据还没有传到报表库。第三类是计算滞后,数据已经进入报表库,但汇总任务没有完成。第四类是认知滞后,报表已经更新,只是使用者看的字段或筛选条件不对。
四类问题的处理方式完全不同。采集滞后要查操作流程和设备,传输滞后要查接口队列与失败重试,计算滞后要查SQL和任务调度,认知滞后要改口径、页面提示和培训。如果没有分类就直接让技术人员“加快刷新”,通常只会把错误数据更快地展示出来。

仓库中报最容易被误导的指标是“平均延迟”。平均值可能是35分钟,但其中一半订单在5分钟内完成,另一半订单因为接口失败等了4个小时。对于仓库主管来说,真正需要同时关注的是数据新鲜度和异常尾部。
我建议至少使用两个指标:一是P50滞后,即一半数据在多少分钟内可见;二是P95滞后,即95%的数据在多少分钟内可见。P50反映系统的常态效率,P95反映高峰、失败重试和人工补录对业务的影响。
| 指标 | 含义 | 建议目标 | 适合判断什么 |
|---|---|---|---|
| P50报表滞后 | 50%记录从业务发生到报表可见的时间 | 不超过15分钟 | 日常链路是否顺畅 |
| P95报表滞后 | 95%记录从业务发生到报表可见的时间 | 不超过60分钟 | 高峰和异常是否可控 |
| 超过2小时记录占比 | 明显影响现场决策的数据比例 | 低于0.5% | 是否需要建立异常工单 |
| 人工补录占比 | 依赖手工导入或改数的记录比例 | 低于0.2% | 系统自动化是否真实有效 |
复盘对象是一家做日用消费品的B2C电商企业,仓库面积约1.2万平方米,日均订单1.8万单,促销日峰值接近4.5万单。仓内采用“波次拣选+分区复核+批量出库”的方式,上午处理前一天夜间订单,下午处理当日即时订单,晚上则集中处理活动尾单。
仓库中报每天10:00、12:00、14:00、16:00和18:00更新一次,服务对象包括仓库主管、客服、运营、采购和财务。最初的设计是每两小时汇总一次出库数量、缺货数量、待复核数量和库存变化。
问题在促销活动后变得明显:12:00报表显示当天已出库6,420单,仓库现场看板显示已完成复核8,060单;16:00报表显示累计出库12,880单,仓库交接单却显示15,300单。两个数字都不是随机错误,而是分别对应了不同业务节点。
第一次排查时,我没有马上打开数据库,而是跟着一批订单走完整个仓内流程。从打印面单、拣货、复核、装箱到集包,我用同一批订单记录时间。这样做的原因很简单:后台能告诉我“某条记录什么时候写入”,却不能告诉我为什么操作员在现场等了二十分钟才有机会写入。
我们抽取了100个订单,发现有27个订单在复核完成后被放入“待装箱区”,等待集包达到一定数量才批量确认出库。这27个订单在仓库人员眼中已经完成,在系统中却仍处于“复核完成”状态。
另外有11个订单因为面单打印失败,被操作员先放到异常筐中,等IT人员处理后再补打。它们没有丢失,但从报表的角度看,形成了一个无法被实时识别的黑洞。

很多企业把中报表理解为固定时间刷新的一张表,例如12:00报表、14:00报表。更准确的理解是:中报表是一段时间窗口内业务事件的汇总。它必须明确统计开始时间、结束时间、截止事件时间、入库时间以及是否包含补录和冲正。
例如,12:00报表在12:05生成,统计范围可能是“事件发生时间小于12:00”,也可能是“数据库写入时间小于12:00”。如果一条订单11:58在仓内完成,但12:07才从接口进入报表库,前一种口径应当纳入,后一种口径则不会纳入。
报表时间必须采用事件时间与入库时间双字段设计。只保留一个时间字段,后续无法区分业务真的晚发生,还是数据晚到达。
刷新频率调整是最容易被提出的方案。它在数据链路稳定时确实有效,但如果上游出库事件每半小时才批量产生,或者接口队列持续积压,那么报表每五分钟查询一次,只会重复读取旧数据。
我们曾经将一个页面的刷新频率从30分钟改为5分钟,页面请求量增加约4.8倍,数据库CPU在高峰期从42%升到78%,但P95数据滞后只从96分钟下降到89分钟。真正的问题在于出库确认任务每小时运行一次,页面刷新并没有改变上游事实。
判断刷新频率是否值得优化,可以先问三个问题:
仓库主管经常会拿一份手工登记表与系统报表对比。手工表能发现异常,却不能直接证明系统错误,因为两者可能使用了不同口径。手工表记录的是复核完成,系统报表统计的是出库确认,差异本身不代表系统漏数。
正确做法是抽取一批订单,逐条建立事件时间线。每条订单至少记录订单号、波次号、库位、操作员、复核时间、出库确认时间、接口接收时间和报表可见时间。只有把这些时间放到同一行,才能看出差异究竟发生在哪一段。
很多接口监控只展示“成功率99.8%”,看起来非常健康。但如果每天有1.8万单,0.2%就意味着36单异常。对于缺货、赠品、组合商品或高价值订单,这36单可能集中造成客服投诉和库存错配。
更麻烦的是,成功率往往按请求次数统计,而不是按业务单据统计。一张订单可能先失败三次、第四次成功,在接口层面被记为“成功”,但它已经经历了较长延迟。我的建议是同时统计请求成功率、订单最终成功率和首次成功率。
| 监控口径 | 示例结果 | 可能造成的误判 | 改进方式 |
|---|---|---|---|
| 请求成功率 | 99.8% | 失败后重试成功被隐藏 | 增加首次成功率 |
| 订单最终成功率 | 99.6% | 只看到最终结果,看不到等待时间 | 增加平均重试次数和P95耗时 |
| 首次成功率 | 97.9% | 更接近真实链路稳定性 | 按异常类型拆分原因 |
| 超时订单占比 | 0.7% | 能直接对应业务体验 | 设置超过30分钟的升级规则 |
报表差异通常是多方共同造成的。系统可能漏传一部分事件,仓库可能跳过扫码,运营可能在中途修改订单,财务可能排除了退款和取消单。如果一开始就判定“系统有问题”,其他环节很容易停止提供证据。
我更倾向于使用“差异归因表”,将差异分成流程、主数据、系统、接口、统计口径和人为操作六类。每一类都要有证据,例如日志、扫描记录、任务记录、接口响应、操作时间和订单状态变更,而不是凭经验争论。
不要一开始就画企业全部系统架构图。那样容易把注意力带到无关的审批、营销和财务模块上。我通常先画“订单从现场动作到报表数字”的最小链路,只保留能改变数量或时间的节点。
这九个节点足以解释大部分仓库中报滞后。每个节点都要有一个可查询的证据字段,不能只写“已完成”。如果一个节点没有时间戳、操作人或流水号,就意味着它无法被审计,也无法定位延迟。
状态名称必须有明确含义。例如“已处理”可能表示已经拣货,也可能表示已经出库。为了避免歧义,我会建立一份事件字典,规定每个事件的产生条件、唯一标识、允许的前置状态和允许的后续状态。
| 事件名称 | 产生条件 | 关键字段 | 异常判定 |
|---|---|---|---|
| 任务创建 | 订单通过风控并进入仓库 | 订单号、仓库、创建时间 | 订单存在但无任务 |
| 拣货完成 | 商品数量完成扫描 | 任务号、商品编码、数量、操作员 | 数量不一致或跳过扫描 |
| 复核完成 | 订单商品与面单完成核对 | 复核时间、设备号、称重值 | 称重异常、缺件、换货 |
| 出库确认 | 包裹完成仓内关单 | 出库单号、包裹号、确认时间 | 重复确认或缺少出库单 |
| 报表入库 | 报表库接收到有效事件 | 接收时间、批次号、来源系统 | 消息失败、重复、字段为空 |
如果业务允许撤销、重出或拆单,还要为冲正事件保留原始事件引用。否则一条错误出库被修正后,报表可能看起来正确,但无法解释为什么历史数量在不同时间点发生变化。
单看“报表更新时间”无法确定瓶颈,必须计算相邻节点之间的时间差。建议使用以下字段:拣货完成时间、复核完成时间、出库确认时间、接口发送时间、接口接收时间、报表入库时间、汇总完成时间和页面查询时间。
例如,复核到出库确认间隔很长,说明仓内存在批量关单、装箱等待或异常处理;出库确认到接口接收间隔很长,说明消息队列、网络或接口服务有问题;接口接收至汇总完成间隔很长,则应该查调度频率、锁表和计算资源。

仓库报表的第二个核心原则是数量守恒。对于同一统计窗口,应当满足:期初待出库量加新增订单量,减去取消量、挂起量和已出库量,等于期末待处理量。订单数、商品件数和包裹数不能混在一起比较。
举例来说,一张订单中有3个商品,系统可能显示1个订单、3件商品和1个包裹。如果运营拿订单数对比仓库拿商品件数,差异一定存在。拆单后还可能出现1个订单对应2个包裹,包裹数也不能直接替代订单数。
我在实际排查中会分别建立订单级、行项目级和包裹级三个账本。订单级回答“有多少订单完成”,行项目级回答“多少商品完成”,包裹级回答“多少包裹交接”。只有三种口径分别闭合,才能判断库存、发货和物流数据是否可靠。
最有效的样本不是随机抽取一批订单,而是覆盖不同时间、不同波次、不同异常类型的订单。建议至少抽取30到50单,包含正常订单、滞后订单、拆单订单、缺货订单、面单失败订单和人工补录订单。
样本不需要一开始就覆盖全部订单。先用小样本建立假设,再用全量数据验证,速度比直接导出几百万条记录更快,也更容易让仓库、技术和财务共同理解。
订单时间线表是整个定位过程的核心工具。字段不必追求复杂,但必须能回答“在哪个节点停留了多久”。下面是一种适合初期使用的结构:
| 订单号 | 拣货完成 | 复核完成 | 出库确认 | 接口接收 | 报表可见 | 最长停留环节 |
|---|---|---|---|---|---|---|
| A10086 | 10:12 | 10:19 | 10:23 | 10:28 | 10:46 | 报表汇总 |
| A10102 | 10:16 | 10:24 | 11:18 | 11:22 | 11:43 | 复核至出库 |
| A10135 | 10:21 | 10:30 | 10:35 | 12:08 | 12:31 | 接口传输 |
表格中最重要的不是具体时间,而是“最长停留环节”。每一单只能先标记一个主要瓶颈,避免多人同时修改不同环节,导致无法判断改动效果。
没有阈值,就没有异常。阈值也不能只由技术团队决定,因为仓库的业务节奏会影响合理等待时间。对于常规单,我通常先采用“复核至出库超过20分钟、出库至接口接收超过15分钟、接口接收至报表可见超过30分钟”的初始阈值,再根据一周数据调整。
阈值需要分层管理。超过阈值但不影响决策的,可以进入日汇总;超过两倍阈值的,应当生成异常工单;涉及库存扣减、订单重复出库或高价值商品的,应该立即升级,而不是等中报结束后再处理。

如果只观察自然发生的问题,很多隐性缺陷不会暴露。我建议在非高峰时间做小范围故障注入,例如暂时暂停一个测试接口、让一台打印设备返回失败、故意延迟一次汇总任务,然后观察系统是否能记录失败、报警、重试和恢复。
故障注入不等于直接在生产环境制造风险。可以选取测试仓、测试订单或低风险时间窗口。验证重点不是系统会不会出错,而是出错后是否具备四个能力:能发现、能定位、能恢复、能追溯。
案例中,12:00中报显示已出库6,420单,而仓库现场复核完成8,060单,差异达到1,640单。运营部门认为系统少统计,技术部门认为仓库没有及时关单,仓库班组则认为“扫描枪都扫完了,系统应该自动更新”。

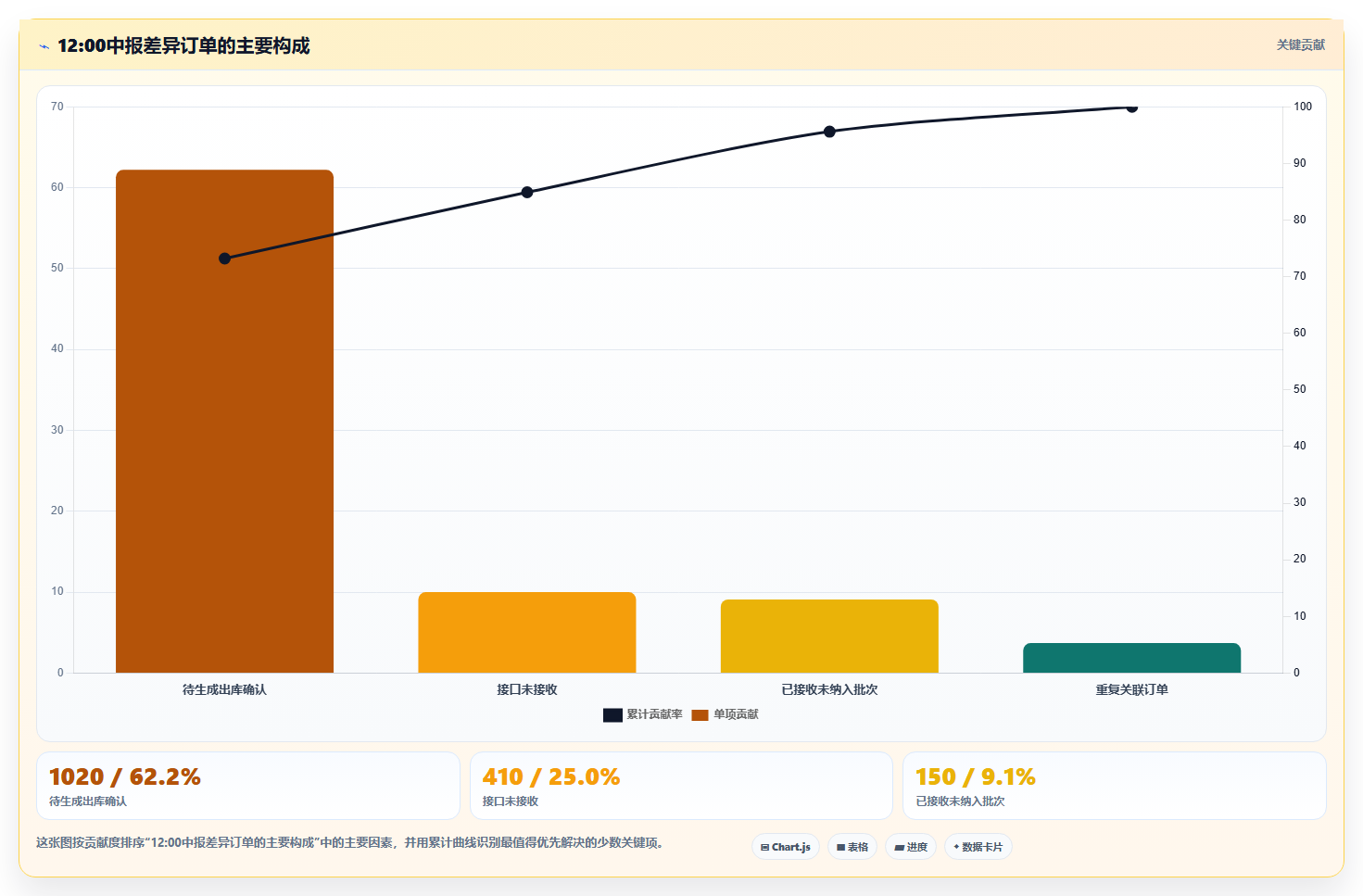

我们先没有讨论责任,而是对1,640单进行分层抽样。抽取结果显示,其中1,020单尚未生成出库确认,410单已经生成出库确认但没有进入报表库,150单已经进入报表库但不在12:00批次中,剩余60单属于取消后重新下单造成的重复关联。
这意味着真正的差异并不是单一原因:62.2%来自仓内关单等待,25.0%来自接口传输,9.1%来自统计批次边界,3.7%来自订单关联问题。

原流程要求一个集包笼达到约80个包裹后统一关单。这样做便于交接和装车,但会让前面已经完成复核的包裹长时间停留。我们没有立即取消批量操作,而是把批量大小从80个调整为20个,并为高优先级订单增加即时关单通道。
改动后,复核至出库确认的中位耗时从18分钟降到7分钟,P95从74分钟降到31分钟。代价是关单动作次数增加,班组长需要重新安排交接节奏。如果仓库的设备性能不足,小批量确认可能反过来增加系统压力,所以必须同步观察每小时出库事件数量和设备响应时间。
原报表库每15分钟向仓储系统拉取一次数据。正常时没有问题,但促销高峰会出现前一批数据还没处理完、后一批数据已经进入的情况。我们把接口改为事件队列,同时保留每天一次全量对账,形成“实时增量+定时校准”的结构。
实时增量解决新数据尽快到达的问题,全量对账解决偶发丢消息、重复消息和字段变更的问题。两者不能互相替代。只做实时增量,系统很难发现历史漏数;只做全量对账,业务又无法获得及时数据。
原来的中报使用报表入库时间作为统计条件,因此12:00之后才入库的数据会自动被算到下一批。改造后,报表使用业务事件时间作为主统计口径,并增加“迟到事件数”字段,用来标记事件发生在上一窗口、但当前窗口才到达的数据。
这样做后,历史窗口会出现少量回补,这是正常现象。为了避免财务和运营看到数字反复变化,我们将报表分成“实时视图”和“结算视图”:实时视图允许在一定时间内回补,结算视图在日终对账后锁定。

如果日均订单低于3,000单,报表滞后通常不需要立即引入复杂的实时架构。优先检查状态定义、批次关闭规则、人工补录和报表筛选条件。很多小仓库的问题不是技术能力不足,而是同一张表被不同岗位当成了不同用途的看板。
这种方案成本低、上线快,适合业务波动小、系统数量少的仓库。但它依赖现场纪律,如果人工补录比例持续上升,就说明需要进一步改造操作节点。
日均订单在3,000至3万单之间的仓库,通常适合采用“业务事件增量同步+日终全量校准”。这是我最常推荐的平衡方案:实时链路用于现场决策,校准链路用于修复偶发异常。
实施时不要只建立一张汇总表,至少要保留原始事件表、接口接收表、异常消息表和报表汇总表。原始事件表用于追溯,接口接收表用于判断传输,异常消息表用于重试和人工处理,汇总表用于页面查询。
| 方案组件 | 主要作用 | 建设成本 | 适用边界 |
|---|---|---|---|
| 原始事件表 | 保存业务事实和原始时间 | 中 | 所有需要追溯的仓库 |
| 增量消息队列 | 缩短事件到报表的传输时间 | 中高 | 订单波动明显、需要实时看板 |
| 异常消息表 | 管理失败、重复和待重试消息 | 低中 | 接口多、人工补单较多的仓库 |
| 日终全量校准 | 修正漏数、重复数和跨日数据 | 中 | 需要财务结算和库存闭环的企业 |
日均订单超过3万单,或者存在多平台、多仓、跨区域调拨时,单纯优化某一张中报表通常不够。此时应建立统一事件模型,规定不同仓库和系统如何表达订单创建、库存锁定、拣货、复核、出库、取消和冲正。
多仓场景最容易出现的是时区、仓库本地时间和总部时间不一致。所有原始事件应保存统一标准时间,同时保留展示时区。跨日订单要按照业务事件时间归属,而不是按照服务器写入时间归属。
此外,多仓系统必须区分“仓内实时库存”和“对外可售库存”。仓内实时库存可以包括待复核、待出库和异常隔离库存;对外可售库存则需要扣除锁定量、安全库存和不可销售库存。两者混用,会让报表滞后被误判为库存不准。

大促期间,所有数据都做到秒级更新并不一定划算。仓库真正需要的是知道哪些数据可信、哪些数据延迟、哪些订单正在异常处理中。如果系统为了追求秒级刷新而牺牲稳定性,最终会出现页面更新很快、库存却反复跳变的情况。
我会把促销期间的报表分成三层:第一层是实时作业看板,显示当前已完成和待处理;第二层是运营中报,允许迟到事件回补;第三层是日终结算报表,经过全量对账后锁定。不同层级服务不同决策,不应要求一张表同时满足所有人。
一个合格的中报系统,除了展示业务数量,还应展示数据状态。至少要有最后一个事件时间、最后一次成功同步时间、当前队列积压量、迟到事件数量、失败消息数量和最近一次全量校准时间。
页面上最好直接显示“数据截至某时某分”,并将“页面刷新时间”和“业务数据截止时间”分开。很多争议就是因为页面刚刚刷新,使用者便以为数据也是刚刚产生。
报警规则要围绕业务影响,而不是围绕技术指标本身。例如,队列积压1万条不一定有问题,如果这些消息是低优先级库存同步;但高价值订单出库事件积压20分钟,就应当立即升级。
我建议把报警分成三类:时间报警、数量报警和一致性报警。时间报警关注某个节点超过阈值,数量报警关注积压、失败或重复数量,一致性报警关注订单、件数、包裹和库存之间的守恒关系。
| 报警类型 | 触发条件示例 | 第一责任人 | 处理时限 |
|---|---|---|---|
| 出库确认延迟 | 复核完成超过40分钟仍未出库 | 仓库班组长 | 15分钟内确认原因 |
| 接口队列积压 | 待发送消息超过2,000条或最早消息超过20分钟 | 系统运维人员 | 10分钟内恢复或切换 |
| 报表批次缺失 | 某时间窗口无任何汇总记录 | 数据负责人 | 立即检查任务调度 |
| 订单库存不一致 | 订单扣减数量与出库数量差异超过设定比例 | 仓库主管与财务 | 当班完成核对 |
报表异常不能只在群里发一句“请关注”。每个异常至少应有发现时间、影响范围、临时措施、根因、永久修复、验证结果和关闭人。没有关闭标准的异常,往往会在下一次大促中重复出现。
在团队规模较小时,可以用某项目管理工具或内部工单系统管理;关键不在工具名称,而在于每条异常必须绑定订单范围、事件批次和日志证据。若异常无法关联到具体数据,就很难判断修复是否有效。
每周复盘不应只看“本周有没有报错”,还要看延迟分布是否发生变化。例如P50下降但P95上升,说明常态路径变快、异常长尾变严重;平均延迟下降但人工补录增加,说明系统可能只是把问题转移到了人工环节。

实时链路越快,对消息队列、接口服务、数据库和监控的要求越高。对于低价值、低频变动的数据,实时同步可能没有必要;对于库存扣减、缺货预警和高峰产能,则值得投入更高的实时性。
我通常建议按照决策时效分级。需要现场立即动作的数据,目标可以是5至15分钟;需要部门协同的数据,目标可以是30至60分钟;需要财务结算的数据,则应优先保证完整和可追溯,而不必追求秒级。
自动重试可以减少人工操作,但不适合所有异常。网络超时、临时服务不可用适合自动重试;商品编码不存在、数量不匹配和订单状态冲突,则应该进入人工审核。
如果系统对所有异常都自动重试,可能形成重复出库或重复扣减。更稳妥的做法是为每类异常定义处理策略,并使用幂等键保证同一业务事件重复到达时不会重复生效。
实时数据追求快,允许在限定窗口内回补;结算数据追求稳定,必须经过对账后锁定。把两者放进同一张表,会让用户困惑:为什么昨天的数据今天又变了?
我建议页面明确标识数据状态:
不是每个仓库都需要建设完整数据平台。如果一个仓库每天只有几百单,投入复杂队列和多层数据仓库,可能无法产生对应收益。相反,如果每天因为报表滞后造成客服赔付、库存误售、加班排班和财务对账,系统改造的收益就不仅是“页面快了”,还包括减少错误决策。

召开一次不超过90分钟的跨部门会议,只做两件事:确定“已出库”到底对应哪个事件,以及选择30至50个正常、滞后和异常订单。不要在第一次会议上讨论全部历史问题,先让参与者对同一批订单使用同一套定义。
检查订单、仓储、接口和报表中是否分别保存事件时间与入库时间。如果缺少字段,先通过现有日志、扫描记录和任务批次号拼出临时链路,同时把缺失字段列入后续改造清单。
把样本订单逐条放入时间线表,计算每个节点的耗时,并标记最长停留环节。当天不急着改系统,先确认最主要的两类原因是否占到总差异的80%左右。
只选择一个影响最大的环节进行改动,例如缩小关单批次、增加接口失败重试、修改报表时间条件或补充异常状态。一次改太多,会失去对比基线。
至少观察一个完整高峰周期,记录P50、P95、超过两小时记录占比、人工补录量和对账耗时。页面看起来更新更快,不代表数据完整性已经改善。
将实时中报与日终全量数据对比,确认迟到事件、重复事件和冲正事件是否能被识别。条件允许时,做一次低风险接口暂停或任务延迟测试,检查报警和恢复流程。
将验证有效的阈值写入日常管理制度,明确仓库班组、系统运维、数据负责人和财务之间的边界。每周看趋势,每月重新评估阈值,促销前做专项演练。
如果只能先做一件事,我建议先做订单时间线,而不是先更换报表工具。时间线能让仓库、技术、运营和财务围绕同一批事实讨论,也能直接判断后续投入应该放在现场流程、接口能力还是统计模型上。
这次复盘给我最深的判断是:仓库报表的核心竞争力不是“每五分钟刷新一次”,而是每一个数字都能被还原到具体订单、具体事件、具体时间和具体责任节点。没有事件定义的实时,只是更快地展示分歧;没有全量校准的自动化,只是把人工对账推迟到更晚。
仓库主管不需要一开始就建设最复杂的系统。先统一业务口径,再抽样建立时间线;先定位最长停留环节,再做一个小范围改动;先同时观察P50和P95,再决定是否投入实时架构。这个顺序能够避免把预算花在刷新频率、页面样式或无关功能上。
下一步,可以从最近一次中报差异最大的时间窗口开始,抽取50个订单,记录九个关键节点的时间,计算每段延迟和数量差异。七天后,你应该能够回答三个问题:数据到底滞后在哪一段、哪类异常造成最大损失、下一笔投入应该用于流程改造还是系统改造。能回答这三个问题,才算真正从“看报表”进入“管理数据链路”。
