采购人员真正需要解决的库存问题,通常不是“有没有入库按钮”,而是三天后还能不能回答清楚:这批货对应哪张采购单、谁验收的、实际收了多少、还有多少在途、差异由谁确认、什么时候可以用于盘点和付款。我的观察是,很多企业把入库和出库当成仓库动作,结果采购只能在微信群、邮件、Excel 和供应商对账单之间反复拼接证据。只要把单据链、差异处理和盘点采样设计好,采购人员不仅能追踪每一次库存变化,还能显著减少盘点前的人工整理时间。
采购人员使用库存出入库功能,第一目标不是替仓库录单,而是建立从需求到付款的可追溯关系。最少要把采购申请、采购订单、收货单、质检结果、入库单、退货单和发票核销串在一起。
这条链路中,任何一个环节缺失,后续都会出现典型问题。例如,采购订单显示采购一百箱,仓库实际入库九十八箱,但采购没有看到短收记录,财务却按一百箱进入付款审核。数量差异本身并不可怕,可怕的是系统没有留下差异发生的时间、责任人和处理结论。
我通常把采购人员的库存管理目标拆成四个闭环:
如果只能先做一件事,我建议优先做数量闭环和责任闭环。因为库存账面不准,往往不是库存人员不会操作,而是采购订单、收货数量和付款数量没有使用同一套口径。
我的判断:库存出入库对采购的价值,不是让采购“看见库存”,而是让采购能够解释库存。能解释每个数字的来源,才有资格用库存数据判断补货、催交、付款和供应商绩效。

入库记录主要回答“货有没有正式进入企业可管理的库存范围”,出库记录则回答“货被谁、因为什么业务、从哪个仓位、以什么批次带走”。两者看似只是方向相反,实际承担的管理责任完全不同。
采购人员最关注入库的及时性、完整性和可用性。仓库可能已经签收,但货物仍在待检区;系统可能已经入库,但其中一部分存在外观不良;供应商可能送到现场,但采购订单尚未完成价格确认。这些情况都不能简单归类为“已入库”。
出库数据则会反向验证采购质量。如果某种物料频繁因规格不符被退回,或者生产领料后大量形成退库,采购要追查的不是仓库操作速度,而是采购规格、替代料规则、批次管理和需求预测是否出了问题。
| 业务动作 | 采购应关注的核心字段 | 常见异常 | 异常后的采购动作 |
|---|---|---|---|
| 采购入库 | 采购单号、供应商、到货数量、收货时间、检验状态 | 短收、超收、混批、待检品被当作可用库存 | 补交、退货、冻结付款或更新交付承诺 |
| 生产领料出库 | 领料部门、工单、物料批次、出库数量 | 超领、错领、批次无法追溯 | 检查物料标准、替代关系和需求计划 |
| 销售出库 | 客户订单、发货单、批次、运输状态 | 发货数量与订单不一致、先发后补单 | 核对可售库存与交付承诺 |
| 退货入库 | 原出库单、退货原因、质量状态、责任部门 | 退货重新进入可用库存但未复检 | 区分可销售、返工、报废和待判定状态 |
很多企业已经有入库单,却仍然无法快速盘点,原因是单据只有数量,没有业务上下文。一张有效的入库单至少应该能回答五件事:来自哪张订单、属于哪个供应商、经过哪种验收、落在哪个仓位、当前是否可以被领用。
如果采购订单号、收货批次、仓位和质量状态没有被强制关联,采购人员就会在月底临时整理。此时即使系统里有数据,也需要人工打开多张单据进行比对,最后得到的往往是一张“看起来完整”的表,而不是一套可复核的记录。
我建议把单据完整性设为采购协同的基本指标,而不是只考核入库数量。可以按月统计“有来源订单的入库单占比”“有差异结论的异常单占比”“从到货到入库的平均小时数”“待检库存超过承诺时限的批次数”等指标。
盘点当天看起来只是数货,但真正耗时的部分通常发生在盘点前。采购人员要先处理未入库到货、跨月采购单、供应商寄售物料、退货未冲账、借用未归还和临时领料等边界事项。
在我参与过的一次仓库流程梳理中,仓库账面约有三千多个物料编码,月末盘点安排了六个人。现场实际清点用了约六小时,但盘点前两天,采购、仓库和财务合计投入了三十多个小时,主要用于整理“已到未入库”和“已退未冲销”的记录。
这个案例给我的最大提醒是:盘点时间并不主要由库存数量决定,而是由边界单据数量和异常单据比例决定。物料越多,越需要提前把异常从盘点现场移到日常流程中处理。

第一类是“货到了,但采购订单还没完成”。供应商为了赶交期提前送货,仓库不敢正式入库,只能放在待处理区域。如果采购没有建立临时收货登记,几天后就可能出现实物存在、系统没有记录的情况。
第二类是“收货了,但质量状态未确定”。这批货已经进入企业物理空间,却不能直接支持生产或销售。如果系统只有一种“已入库”状态,采购很容易误判供应保障能力。
第三类是“退货了,但原入库没有反向处理”。仓库把货物退回供应商,系统仍保留原库存,采购又没有记录退货数量,最终造成账面库存虚高。
第四类是“库存属于供应商,但被放在企业仓库”。寄售、代管和客户提供物料都不应直接混入企业自有库存。盘点时必须区分实物所在地和所有权,否则财务盘点、采购补货和供应商对账都会出现口径冲突。
采购不需要全天盯着所有物料,而应该有一个按异常优先级排序的工作视图。这个视图至少包含待到货、已到未入库、短收、超收、待检超时、退货未闭环和可用库存低于安全线的记录。
我建议采购每天先看异常清单,再看总库存。总库存适合做趋势判断,异常清单才适合推动动作。比如“库存总量增加”并不意味着供应变好,增加的部分可能全部处于待检状态;“订单已完成”也不代表生产可用,因为收货数量可能不足。
到货、签收、检验、入库和可用库存是五个不同状态。供应商车辆到了厂区,只能证明货物到达;仓库签收,只能证明数量或包装已初步确认;质量检验合格后,才具备转入可用库存的条件。
如果采购把到货数量直接当成可用库存,补货判断会产生两个方向的错误。一方面,采购可能认为库存充足,延后下单;另一方面,生产发现可用库存不足后,又要求采购紧急加单。
在系统设置上,我倾向于至少拆分“待收货、待检、合格可用、不合格冻结、退货待处理”五种状态。状态越多并不一定越好,但只要这些状态对应明确的处理责任,就比把所有货物压在一个库存数里更可靠。
总数量一致,不代表库存记录正确。比如采购订单为一千件,供应商分四次交付,每次二百五十件。若其中一次混入不同生产日期或不同规格,仅看累计数量无法判断生产实际使用了哪一批货。
批次信息的价值不只体现在食品、药品等强监管行业。电子元件、化工辅料、包装材料和关键备件同样需要保留批次,因为质量追溯、保质期、价格变动和供应商索赔都可能依赖批次。
采购人员至少要关注三类批次字段:供应商批号、企业内部批次和收货日期。供应商批号便于追责,内部批次便于仓库管理,收货日期便于判断先进先出和跨月差异。
盘点现场出现差异时,很多团队第一反应是重新数一遍。但重新数只能排除少数清点错误,无法解释货物为什么少、为什么多、为什么在错误仓位,或者为什么账面仍然显示为可用。
我处理盘点差异时,会先把差异分成三种:数量差异、状态差异和归属差异。数量差异是账面和实物的件数不同;状态差异是实物存在但可用状态不一致;归属差异是实物存在,却不属于本企业或不属于该仓库。
| 差异类型 | 表面表现 | 优先检查的证据 | 不能直接采用的处理方式 |
|---|---|---|---|
| 数量差异 | 账面100件,实物96件 | 最近入库、领料、退货、调拨记录 | 直接做盘盈盘亏而不查来源 |
| 状态差异 | 账面可用,实物在待检区 | 质检单、冻结记录、质量判定 | 把待检品直接计入可用库存 |
| 归属差异 | 实物在库,但属于供应商寄售 | 寄售协议、所有权记录、入库来源 | 直接纳入企业自有库存 |

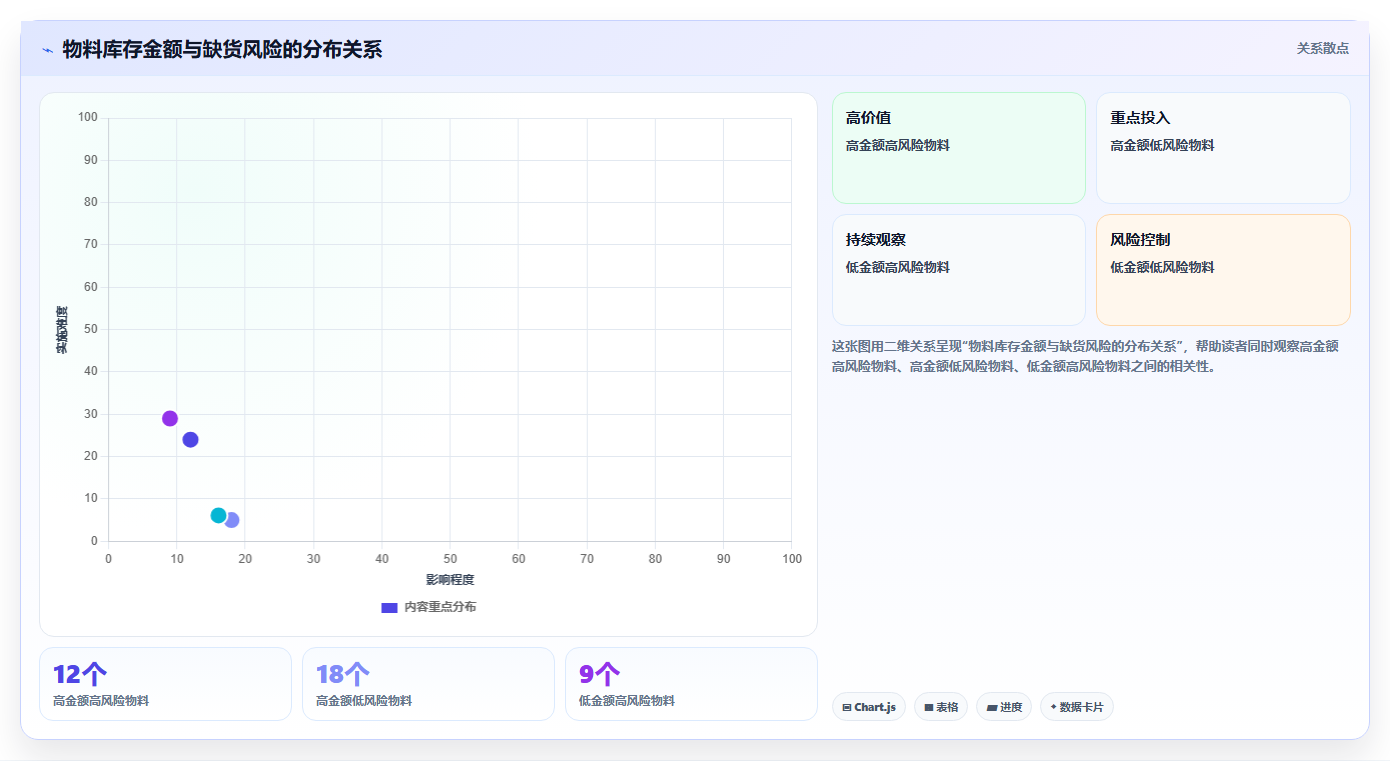

库存周转率是有用指标,但它容易被总量掩盖。一个企业可能整体周转率不错,却有一批关键物料长期缺货,同时有大量低价值慢动库存占用仓位。
采购分析时,我会把库存至少拆为高价值、高风险、长交期和高频消耗四个维度。高价值物料要盯资金占用,高风险物料要盯替代难度,长交期物料要盯在途和安全库存,高频物料要盯出库趋势。
尤其要警惕“为了提高周转率而压缩所有库存”的做法。对于交期长、停线损失高的物料,适度持有缓冲库存可能是理性的;对于标准化、易采购的通用物料,过高库存才更值得压缩。采购决策不能脱离缺货成本和补货周期。

采购人员做补货判断时,可以使用一个更接近实际供应能力的库存公式:
可承诺库存 = 现有可用库存 + 已确认在途量 + 可转入可用的合格待检量 − 已锁定需求 − 预计损耗量
这里的关键是“已确认在途量”,而不是所有下过订单的数量。供应商口头承诺、尚未排产的订单、没有发货凭证的订单,都不应该与已经出库运输的货物使用同一权重。
我会把在途量再拆成三个层级:已发货且有物流证据、已排产但未发货、仅完成订单确认。层级越低,越不能用于支撑紧急交付。这样做虽然增加了几个状态,却能避免采购被“订单已下达”这个假象误导。

平均交期只能说明过去的中心水平,不能说明风险。某供应商平均交期是十五天,但实际交付可能在十天到二十五天之间波动。若采购只按十五天安排,遇到长尾交期就会频繁紧急催货。
我建议采购同时记录承诺交期、实际发货日期、实际到货日期和质量放行日期。对于库存可用性而言,真正有意义的是“从订单确认到可用入库”的完整周期,而不是车辆到厂的时间。
当一个物料的完整周期连续三个月波动明显时,采购可以采取三种动作:提高提前期参数、拆分交付批次、要求供应商提供排产节点。是否增加安全库存,要与缺货损失和物料价值一起判断。
采购工作台如果只按时间排序,最早创建的普通入库单可能排在影响生产的短收单前面。更合理的方式是给异常赋予业务权重,按照影响程度、时间紧迫性和责任清晰度排序。
我通常采用一个简单的优先级判断:
满足第一项和第二项的记录,应当优先于单纯影响月底统计的历史单据。这样的排序可以让采购从“处理最多单据”转向“处理最重要的单据”。
并非所有物料都需要每月全盘。采购和仓库可以共同建立循环盘点规则,把高价值、关键物料、高频出库物料和历史差异频繁物料列为高频盘点对象。
ABC分类可以作为起点,但不能机械使用。最有价值的百分之二十物料不一定是最容易出错的物料;有些低金额辅料因为包装相似、领用频繁,反而更需要抽查。我的做法是把价值分类与差异频率、缺货影响、批次要求叠加。
| 物料分层 | 建议盘点频次 | 采购需要维护的重点 | 适合的盘点方式 |
|---|---|---|---|
| 高价值且关键 | 每周或每两周 | 订单、批次、所有权、锁定需求 | 全量核对并保留责任确认 |
| 高频消耗且易混淆 | 每月 | 出库原因、仓位、包装规格 | 循环盘点与异常抽查结合 |
| 低价值且稳定 | 季度或半年度 | 账面余额、补货周期 | 抽样盘点和系统余额核对 |
| 长期呆滞或冻结 | 按状态变化盘点 | 冻结原因、处理决定、责任部门 | 状态盘点,不只数数量 |
下面这个案例采用项目复盘中的典型情景,金额和数量做了脱敏调整。某企业向供应商采购包装箱一万只,采购订单约定分两批交付,第一批五千只,第二批五千只,允许单批数量误差不超过百分之一。
第一批到货时,仓库实际清点四千九百五十只,其中有一百二十只外观受潮,暂时不能投入使用。仓库在收货记录中写了“数量基本一致、部分待检”,但没有拆分合格数量和待检数量,采购人员后来只看到入库数量五千只。
第二批到货时,供应商送来五千一百只。仓库为了避免反复拆包,直接按送货单录入五千一百只,采购订单累计入库达到一万一百只。月底盘点发现可用库存只有八千八百只,账面却显示九千八百只。
这不是简单的盘点错误,而是三个问题叠加:第一批待检品被计入可用库存;第二批超收没有得到采购批准;受潮品后续退货没有反向关联原入库单。
采购人员只看订单完成率,会认为该供应商交付率达到百分之一百零一,甚至可能提前关闭采购订单。只看账面库存,会认为包装材料还有九千八百只,足以支持后续生产。
但按实际状态拆分后,数据完全不同:合格可用八千八百只,待检一百二十只,已确认退货一百二十只,超收一百只。真正可以支撑生产的数量比账面少了一千只,供应保障并没有订单完成率显示得那么好。

如果采购只按订单最终入库数量评价供应商,这笔业务可能被判断为按时足量交付。但如果加入质量放行时间、短收率、超收率和退货闭环时间,供应商表现就会更加真实。
在供应商评价中,我不建议把所有指标简单相加。数量准时率是基础指标,质量合格率决定可用性,异常响应时间决定采购团队处理成本,单据完整率决定财务和盘点风险。供应商可能数量交付很好,但单据错误频繁,最后仍然造成企业内部大量人工工作。
| 评价维度 | 表面结果 | 深入观察 | 采购判断 |
|---|---|---|---|
| 数量交付 | 100.5% | 存在未经确认的超收 | 不能仅按数量给高分 |
| 可用交付 | 88% | 待检和受潮品未转化为可用库存 | 应增加质量放行时间指标 |
| 异常闭环 | 退货确认耗时4天 | 采购、仓库和供应商反复确认 | 需要明确退货责任和时限 |
| 单据完整 | 75% | 收货记录缺少状态拆分 | 影响盘点、付款和后续追溯 |
遇到账面库存和实物库存不一致时,我不会先要求仓库“把数字改平”。正确顺序应该是先锁定盘点时点,再冻结相关物料的临时移动,随后沿着最近的入库、出库、退货和调拨记录往回追。
日常到货不需要采购亲自清点每个箱子,但采购必须确保仓库有一套标准化记录。建议仓库收货时至少填写采购单号、供应商、送货单号、到货时间、实收数量、外包装状态和待检数量。
采购收到异常提醒后,不要只问“什么时候能入库”,而要问三个具体问题:差异数量是多少,差异属于数量还是质量,供应商是否需要补交或退回。问题越具体,后续的处理记录越容易形成闭环。
如果订单允许分批交付,系统或表单还应显示累计已收、累计合格、累计退货和剩余待交付。否则供应商每次送货都像一笔新业务,采购很难判断是否已经完成合同义务。
短收不一定要立即退货。对于影响生产的关键物料,可以先接收实际到货数量,创建短收异常,并要求供应商给出补交日期。这样既能保证现有货物进入可追踪状态,也不会把未到货数量误计入库存。
对于普通物料,如果短收比例超出订单约定,采购可以选择拒收、部分接收或按实际数量结算。选择哪种方式,要看缺货成本、替代供应商可得性和供应商历史表现。
超收会让采购看起来占了便宜,但实际可能造成库容占用、资金提前支付、批次过期和后续退货成本。尤其是有保质期或版本差异的物料,超收反而会增加管理风险。
我建议把超收处理分为三种情况:订单允许范围内的合理溢装、经过采购确认的追加数量、未经确认的多送。三种情况必须分别记录,不能都归类为正常入库。
如果企业确实愿意接收超收物料,应同步确认价格、付款方式、所有权转移时间和退货条件。否则仓库多了一批货,财务多了一笔应付款,采购却没有形成明确的商业决定。
待检库存最容易被忽略,因为它既不算缺货,也不能算可用。采购需要关注的是待检停留时间和待检数量占到货数量的比例。如果待检时间超过供应承诺的质量放行周期,就应该推动质检、仓库和供应商共同处理。
对于关键物料,采购可以设置“预计放行日期”。如果预计放行日期晚于生产需求日期,就不能继续把这批货计入供应保障,需要立即启动替代采购或调整生产排程。

退货出库不是普通出库,它必须引用原入库单或原批次。否则系统只减少了库存,却没有减少对应采购订单的合格数量,也无法判断供应商是否已经完成补货。
退货时应记录退货原因、责任判定、退货数量、运输时间、供应商确认时间和补货安排。对质量不合格品,还要区分“退回等待补货”和“退回后订单关闭”两种结果。
采购人员可以每周查看“退货未闭环”清单。只要退货超过约定时间仍没有补交、退款或订单调整,就不应继续把原订单标记为正常完成。
盘点表不应该是把系统库存全部导出后交给仓库。更好的做法是先生成异常预处理清单,把盘点前已经可以确认的事项处理掉,再形成按仓位、物料和批次排列的清点表。
如果企业只有一个仓库、物料数量不多,最重要的不是马上上复杂功能,而是统一单据字段和处理责任。至少要有采购单号、供应商、物料编码、订单数量、实收数量、可用数量、待检数量、退货数量和差异原因。
小团队可以使用共享表单或基础库存模块,但必须规定谁负责录入、谁负责确认、谁负责修改。很多小企业的问题不是工具不够强,而是同一条到货记录被三个人分别记在三张表里,最后没有一个版本被正式确认。
建议小团队先执行“当天到货当天登记、异常当天标记、退货当天关联原单”的规则。只要这三个动作能坚持下来,盘点时间通常就会明显下降。
当企业有多个仓库、多个采购类别或多个质检节点时,采购不能再依赖个人记忆。此时需要建立跨部门异常清单,把仓库、质检、采购和财务的待办事项集中展示。
异常工作台不必追求页面复杂,但应当显示异常发生时间、当前状态、责任部门、下一步动作和截止时间。任何异常如果只有“处理中”三个字,实际上并不能推动解决,必须写清楚下一步由谁在什么时候完成什么动作。
中型企业还应建立物料主数据治理机制。采购单位、库存单位、包装单位和换算关系必须明确,否则很多盘点差异其实是“箱、包、个、公斤”之间的转换错误。
多仓企业最容易出现“总库存看起来够,但指定仓库没有货”的问题。采购需要同时看到组织、仓库、在途和调拨中的数量,不能只查看全企业汇总。
跨仓调拨必须有调出、运输中和调入三个状态。如果调出仓已经减少库存,调入仓尚未增加库存,中间数量就不能被任何一个仓库重复计算。采购在承诺交付时,也要区分“可直接使用”和“需要跨仓运输”的库存。
如果多个组织之间存在内部结算,还要明确库存所有权变化的时点。实物移动和所有权转移不一定同时发生,系统状态不能只按仓库位置设计。

很多人选工具时先看界面是否漂亮、报表是否丰富、能否导入 Excel。但采购真正应该先验证的是:一张入库单能否追溯到采购订单,一张退货单能否反向关联原入库,一笔库存能否区分可用、待检和冻结,盘点差异能否保留调整前后的记录。
如果这些基础关系不能实现,再多图表也只是把不完整的数据展示得更漂亮。工具选型时,我会要求供应商用一笔“部分到货、部分待检、部分退货”的真实案例做演示,而不是只看标准流程。
演示至少要包含以下动作:
当企业的正常业务占比很高、异常规则稳定时,自动生成入库单、自动匹配采购订单和自动提醒逾期会很有效。但如果物料单位混乱、订单经常临时变更,过早自动化可能会把错误快速扩散。
我更建议采用“低风险正常单自动化,高风险异常单人工确认”的方式。标准物料、固定供应商、固定包装和固定价格可以自动匹配;超收、短收、跨批次、待检超时和无订单到货必须保留人工确认。
自动化的判断标准不是“能不能自动做”,而是“自动做错一次的成本有多高”。如果错一次会导致大额付款、生产停线或质量追溯失败,就应当设置人工复核节点。

Excel 适合做临时分析、抽样核对和供应商对账,不适合长期承担多人同时修改、库存状态流转和责任审计。尤其当同一物料有多个仓库、多个批次和多种单位时,靠颜色标记状态很容易失控。
如果暂时只能使用表格,我建议至少采用唯一单据编号、版本控制、受限字段、修改日志和每日备份。不要允许任何人直接覆盖历史数量;发现差异时新增调整记录,保留原值、调整值、原因和确认人。
表格的最大风险不是公式错误,而是业务规则藏在某个人的经验里。只要这个人休假、离职或临时调岗,其他人就无法判断某个颜色、缩写或备注到底代表什么。
实时录入很重要,但实时错误比延迟几小时的准确信息更危险。对于普通辅料,可以允许在收货后短时间内批量确认;对于关键物料和高价值物料,应尽量在收货、质检和入库节点实时记录。
企业需要先定义“业务可接受的延迟”。例如,生产急料可能要求到货后一小时内登记,普通包装材料可以在当天结束前完成,低价值办公耗材则可以按日汇总。不同物料采用同一时效要求,往往会增加不必要的操作成本。
全量盘点的优点是覆盖面完整,适合年度审计、仓库搬迁和系统切换;缺点是业务暂停时间长,且容易把大量精力花在低风险物料上。循环盘点可以把工作分散到日常,但需要稳定的物料分层和异常处理机制。
我的建议是两者结合:高风险物料采用高频循环盘点,低风险物料按季度或半年度抽盘,年度再做一次全量核验。这样既能及时发现关键问题,也不会让全量盘点成为企业唯一的库存控制手段。

降低库存并不等于降低成本。采购需要把库存占用成本、仓储成本、过期报废成本和缺货损失放在一起计算。对于一项物料,如果减少一万元库存,却增加两次紧急采购和一次生产等待,整体成本可能反而更高。
判断是否压库存,我会看四个问题:供应商交期是否稳定,是否存在可替代来源,缺货会不会影响关键客户,库存是否具有保质期或版本风险。只有当供应稳定、替代容易、缺货影响小且库存易消耗时,压缩库存才更有把握。
把每次收货拆成很多审批节点,确实可以提高控制力度,但也可能让仓库为了赶进度绕过流程。流程设计应当按风险分级,而不是所有物料一律采用最高控制强度。
高价值、关键质量物料适合保留采购、仓库和质检的多方确认;低价值、标准化、长期稳定采购的物料,可以使用简化收货和周期性抽查。好的库存流程不是让每个人填更多字段,而是让重要字段在重要节点被正确填写。
第一周不要急着上线复杂功能,先随机抽取近三个月的采购订单,分别追踪到收货、入库、质检、退货和付款。抽样数量可以从三十笔开始,重点覆盖高价值物料、短收记录和跨月订单。
统计时不要只记录“是否完成”,还要记录每个节点耗时和缺失字段。例如,订单到收货用了几天,收货到入库用了几小时,入库到质检放行用了几天,退货是否能找到原入库单。
第二周要形成一页纸的库存状态规则。明确什么叫到货、什么叫收货、什么叫入库、什么叫可用,明确短收、超收、待检、冻结和退货分别由谁处理。
字段不宜一开始铺得过多,但以下字段建议列为必填:单据来源、物料编码、计量单位、订单数量、实收数量、可用数量、异常数量、仓位、批次、责任人和处理期限。
试运行最好选择业务量适中、供应商相对稳定的范围。不要一开始就覆盖所有仓库,否则出现问题时无法判断是字段设计、人员培训还是业务规则导致的。
试运行期间重点观察四个指标:订单与入库关联率、到货到入库平均时长、待检超时率和盘点差异关闭时长。指标不需要追求漂亮,先确保定义一致、每周能够稳定统计。
第四周可以安排一次小范围循环盘点,验证系统记录、仓位、批次和状态是否能够对应实物。盘点结束后,不要只调整数量,要复盘差异来源,并把高频差异转化为新的流程规则。
例如,连续出现箱与个的换算错误,就应修改物料主数据;连续出现待检品被领用,就应强化状态控制;连续出现退货未冲销,就应把原入库单关联设为必填;连续出现临时领料未补单,就应设定补录时限。

月度复盘不应只是汇报库存金额。采购可以固定查看以下内容:本月入库金额、可用入库金额、待检金额、退货金额、短收率、超收率、订单剩余交付量、异常关闭时长和盘点差异金额。
其中,“可用入库金额”与“账面入库金额”的差异尤其值得关注。如果差异持续扩大,说明企业可能正在用采购订单完成率掩盖质量放行或仓库处理问题。
| 指标 | 计算方式 | 采购解释价值 | 异常时的行动 |
|---|---|---|---|
| 订单与入库关联率 | 可追溯入库单数 ÷ 入库单总数 | 判断单据链是否完整 | 追查无来源入库和历史补录 |
| 可用入库率 | 质检放行数量 ÷ 实收数量 | 判断到货是否真正转化为供应能力 | 分析质量、检验和供应商问题 |
| 短收率 | 短收数量 ÷ 订单数量 | 识别供应商交付稳定性 | 推动补交、索赔或调整订单分配 |
| 退货闭环时长 | 退货创建至订单处理完成的时间 | 判断异常是否持续占用管理资源 | 明确供应商确认和财务冲销时限 |
| 盘点差异关闭时长 | 差异发现至责任确认和调整完成的时间 | 判断库存问题是否真正被解决 | 将重复差异转为流程或主数据整改 |
第一,订单数量不能直接等于供应能力,只有经过收货、质检和状态确认的数量,才具备可承诺价值。采购如果只看订单完成率,就可能在账面充足时仍然面临生产缺料。
第二,盘点时间主要消耗在异常解释,而不是现场数货。把短收、超收、待检、退货和寄售状态提前处理,通常比临时增加盘点人员更有效。
第三,库存管理工具的核心不是报表数量,而是单据之间的关系。采购订单能否追到入库,退货能否反查批次,差异能否找到责任人,决定了库存数据能不能支撑采购决策。
如果企业只能选择一个改进方向,我建议先做“入库来源关联和库存状态拆分”。这两个动作看似基础,却能同时改善采购催交、供应商对账、质量放行、付款审核和盘点效率。库存出入库不是仓库部门的孤立功能,而是采购判断供应是否真实兑现的一套证据系统。当每一件库存都能说明从哪里来、现在是什么状态、为什么还在这里、下一步由谁处理,盘点自然会变快,采购决策也会更稳。
我经常遇到这样的情况:采购订单已经下了,但仓库说没收到货,供应商却坚持已经送达。我想知道,库存出入库记录到底怎样设计,才能让我从采购申请一路追到入库、退货和付款,而不是只看到一个“已完成”状态。
采购人员真正需要的不是一张库存流水表,而是一条可回溯的单据链:采购申请、询价比价、采购订单、送货单、收货记录、质检结果、入库单和退货单必须互相关联。只要缺少其中一环,月底对账就会重新回到聊天记录和纸质单据。
我在梳理一批约320个SKU的采购流程时,发现最容易出错的不是数量,而是“同一批货被不同名称重复登记”。例如采购订单写“304不锈钢螺丝”,供应商送货单写“螺丝M6×20”,仓库又按内部编码登记。解决办法是让物料编码成为主键,单据名称只作为辅助说明。
追踪节点必须保留的信息采购人员重点看什么 采购订单供应商、物料编码、订单数量、交期是否拆单交付 收货登记到货数量、到货日期、送货单号是否存在短交或超交 质检记录抽检数量、不合格数量、处理意见合格数量能否入库 入库单实际入库量、库位、经办人是否与合格数量一致 我建议把单据状态拆成“已下单、部分到货、待检、部分入库、已入库、退货中、已结案”,不要只设置“进行中”和“完成”。
实务中,部分到货是最有价值的状态,因为它能提醒采购人员继续追踪未交数量,避免系统显示订单完成后,缺货问题被掩盖。验收时还要区分“到货数量”和“可入库数量”。例如供应商送来100件,抽检发现3件不合格,系统应记录到货100件、合格97件、待退3件,而不是直接把97件覆盖成到货数量。
这样后续追责、补货和供应商质量评分才有依据。选型时,我会优先测试三个场景:一张订单分三次到货、一批货部分合格、一张入库单对应多个采购订单。如果系统只能手工备注,不能自动计算未交数量和待处理数量,采购人员用得越久,历史数据越难清理。
我以前以为采购和仓库对不上账,主要是仓库录入不及时,后来发现很多争议源于双方对“收到了多少”理解不同。我想知道,系统该怎样区分送达、验收、入库和退货,才能让责任边界清楚。
采购与仓库争议的核心,通常不是系统有没有记录,而是系统把不同业务动作混成了一个动作。“货到了”不等于“货收下了”,“货收下了”也不等于“货能入库”。如果这三个概念没有拆开,任何一个数量都可能被当成最终库存。
我曾复盘过一批包装材料的异常记录:采购订单数量为5000个,供应商送货5000个,仓库实际清点4980个,质检后可用4960个。旧流程只留下一张“入库4960个”的单据,导致采购无法判断短少20个还是质量不合格20个。
业务事实数量责任判断 供应商声称发货5000只能证明供应商发货 仓库清点到货4980短少20个需核对运输或装箱 质检合格4960不合格20个进入退换货流程 最终入库4960形成可用库存 系统设计上,建议把收货单设置为仓库确认事实的入口,把检验单设置为质量判断的入口,把入库单设置为库存增加的唯一入口。
采购人员查看时,不要只看“已入库数量”,而要同时查看订单数、收货数、合格数、入库数和退货数。我还会给异常数量设置强制原因:短收必须选择“运输破损、装箱短少、供应商少发、其他”;不合格必须选择“规格不符、外观问题、性能不达标、抽检失败”。
原因字段看起来增加了录入时间,但它能显著减少后续反复问询,尤其适合供应商较多、跨仓库收货的团队。一个实用的验收规则是:任何“到货数不等于订单数”或“合格数不等于到货数”的单据,不能自动结案,必须由采购确认处理结果。这样系统不只是记录库存变化,还能把异常推回到真正需要决策的人手里。
我们过去盘点时,采购人员要先导出订单,仓库再翻找出入库单,最后还要人工核对供应商送货记录,几十个重点物料就能耗掉半天。我想知道,哪些数据和流程最值得提前准备,才能把盘点从全面翻查变成有重点的核验。
缩短盘点时间,关键不是让仓库人员数得更快,而是减少“无效盘点”。采购人员应先用出入库数据筛出高风险物料,再安排重点复核,而不是对所有SKU投入同样的时间。高价值、频繁采购、近期有退货或存在未结订单的物料,通常比低价值呆滞品更值得优先检查。
我在一个包含约1800个物料编码的库存项目中做过分层:先按近90天出入库频次和库存金额排序,再把盘点对象分成A、B、C三组。第一轮只盘A组和异常组,盘点范围约占22%,却覆盖了约76%的库存金额,现场核对时间从两天降到半天左右。
分组筛选条件建议频率采购人员动作 A组高金额或高频出入库每月核对订单、收货与库存 B组金额和频次居中每季度抽查异常波动 C组低金额且长期稳定半年或年度关注呆滞和报废 异常组负库存、超交、短交、频繁调整即时优先追溯单据 盘点前,采购人员应先锁定一个截止时间,导出“期初库存+入库-出库±调整”的计算结果,并暂停盘点范围内的临时出入库。
如果业务不能停,就必须记录盘点期间发生的单据,否则现场数出来的数量与系统数量没有可比性。我特别建议增加“最后一次采购日期、最后一次入库日期、未交订单数量、近30天领用量”四个字段。单看当前库存,很难判断库存是安全还是积压;
但把库存量与未交订单、消耗速度放在一起,采购人员才能发现“库存已经够用却仍在补货”或“账面有库存但实际长期未到货”的问题。不要把盘点差异直接用库存调整单抹平。合理流程应是先标记差异,再判断是漏记入库、重复入库、错库位、单位换算错误还是实际损耗,最后由授权人员完成调整。
差异原因保留下来,下一次盘点才有机会真正减少工作量。
我发现很多采购团队只在缺货时查看库存,平时很少分析出入库数据,结果不是临时加急采购,就是仓库堆满了慢动物料。我想知道,库存流水中哪些指标能真正帮助我判断什么时候补货,以及怎样区分供应商交付问题和内部计划问题。
库存数据不能只用来回答“现在还有多少”,还要回答“这些库存能撑多久、已经承诺了多少、供应商交付是否稳定”。我通常把可用库存、已分配库存、在途数量和未交订单分开看,因为把在途货物直接当成现货,是采购计划最常见的误判之一。
例如某物料账面库存为1200件,其中300件已分配给生产,200件处于质检待判,400件在途,近30天平均消耗600件。真正可立即使用的数量只有700件,按日均20件消耗计算,仅能支撑35天,而不是账面显示的60天。
指标计算方式使用场景 可用库存现有库存-已分配-冻结判断当前能否领用 库存覆盖天数可用库存÷日均消耗判断补货紧迫度 交付达成率按期到货批次÷应到批次比较供应商履约能力 短交率短交数量÷订单数量识别数量交付风险 库存准确率账实相符SKU数÷盘点SKU数判断数据是否可信 补货不能只看安全库存阈值,还要叠加供应商实际交期和交期波动。
一个供应商平均7天交货,但最长交货达到18天,系统仍按7天计算采购点,就会在波动发生时频繁缺料。我的做法是用过去三到六个月的实际到货日期计算平均交期和最长交期,再决定是否提高缓冲库存。评价供应商时,不要只统计“是否送货”。至少要拆分按期率、数量完整率、质检合格率和退货处理时长。
某供应商按期率很高,但每批都短交5%,对生产连续性的影响可能比一个偶尔晚两天、但数量和质量稳定的供应商更大。如果某物料持续出现负库存、频繁手工调整或采购订单长期不结案,先不要急着增加采购量。此时更可能是单位换算、领料回写、仓库权限或单据状态设计出了问题。
我的判断标准是:在库存数据未达到基本准确率之前,任何自动补货建议都只能作为提醒,不能直接生成采购订单。
