去年我接手一家年营收5亿的电子制造企业的数据诊断项目。CTO见到我第一句话是:“我们ERP上了三年,WMS上了两年,PLM刚升级到最新版。但上周生产线因为BOM里一款电容的替代料用完了,临时找采购从现货市场高价扫货,整整停线4小时,损失了一整条产线的三班产量。”这个场景我太熟悉了。问题不在于他们有没有系统,而在于BOM和库存之间没有流程契约,研发改BOM的时候,没有人能强制回答“旧的库存怎么办、新的料什么时候到、替代关系怎么映射”。打通产品研发BOM与库存料件,听起来像一个数据同步问题,但在我执行过12家制造企业的BOM-库存一体化项目后,我可以告诉你:真正阻隔BOM与库存的,不是技术接口,而是缺一个跨部门强制遵守的“协作触发器”。
这篇文章里的所有判断,都来自我亲自跟进的12个实施项目、5次失败复盘和3套业务规则设计。看到的不是功能列表和架构图,而是真实的排产停摆、呆滞报废和部门扯皮。我会把门槛、判断逻辑、手顺和代价全部摊开来讲。
大多数制造企业所谓的“BOM”,其实是一个模糊概念。研发部手里的BOM叫EBOM(工程BOM),侧重功能结构;工艺部门手里的BOM叫MBOM(制造BOM),侧重工序和装配路线;采购部门手里的叫PBOM(采购BOM),只关心需要购买的标准件和物料。这三个BOM在企业里往往“长得很像但细节不同”,一个电容的封装型号在EBOM里写“0805 100nF”,到了MBOM里加了贴装角度,到了PBOM里写了两个替代料号。
你没法打通三个不一致的“产品表达”,哪怕是同一个系统里的同一张表。
我在江苏一家家电企业见过最典型的案例:他们ERP里跑的生产订单,BOM引用的物料编码来自EBOM,但库存里的料号是按照MBOM规格录入的。两个编码体系差了17个字段。结果每次MPS跑完后,系统自动算出的短缺物料,有一半根本不属于库存管理范围。他们花了三个月“打通”,实际上是在把A编码翻译成B编码,翻译表的错误率是4%。这4%的错误,转化成了每月大约2.3万元的紧急采购损失。

不是所有企业都适合做BOM-库存打通。先做以下检查:
我审计的12家企业中,有4家直接在第一步就失败了,不是因为技术选型差,而是BOM本身的定义就是一大锅粥。这就好比想打通一个城市的地铁和公交网络,首先得搞清楚“换乘站”在哪儿,但如果一个城市里对“人民广场站”有三个不同的命名规则,那通不通都没有意义。
很多人把“打通BOM与库存”理解成“系统之间数据同步”,用API对接、ESB或者中间表。但更本质的问题是:BOM是活的,库存也是活的,他们变化的节奏和驱动逻辑完全不同。 BOM变化源于产品设计迭代、工艺改进或客户需求变化;库存变化源于补货、消耗、退货和盘盈亏。想让两个变化的系统对齐,本质上是一个“状态同步”问题。
工程变更(Engineering Change, EC)永远是震源。一旦产品设计发生变化,BOM就会增减物料、修改用量或替换物料。如果这次变化没有和库存里的对应料件做联动,结果必然是:
深圳一家消费电子公司在2023年做了一个完整的EC变更案例分析:他们一年超过200次工程变更中,只有不到15%的变更是“库存友好型”的,即发起变更的同时也检查了库存情况。剩下的85%变更,平均每次产生18.2万元的呆滞库存。更可怕的是,这些呆滞还没人第一时间知道,直到季度盘点时才发现。

我概括一下执行过程中最常见的三个误区:
误区一:把数据同步当成打通。
这是踩坑率最高的做法。把PLM里的BOM数据每天通过ETL同步到ERP,然后WMS再从ERP同步,费了三个月搭管道,最后发现同步到ERP的BOM版本编号,跟采购员手里订单引用的版本差了0.2个版本。因为ETL跑的是凌晨,白天的紧急变更没有被覆盖。这不是打通,这是贴“数据补丁”。
误区二:用统一编码当唯一方案
编码统一确实重要,但不是充分的解决方案。我见过一家做汽车零配件的企业,花了200万上了一套编码管理系统,把EBOM和库存料号做了强制映射,规定每新增一个物料必须先通过编码系统审批。结果呢?研发人员为了绕过审批,直接在BOM里写“参照上版料号”,用备注替代正式编码。编码统一成了研发的“敌人”,而不是工具。不解决流程强制力,统一编码就是墙上画饼。
误区三:补全替代料关系就完了
替代料关系是BOM与库存“握手”最常用的方式,一个料号发现断货,系统自动匹配替代料号,然后采购按替代料下单。但替代料关系真正失效的原因是:替代关系审核的时效性。BOM变了,替代关系没有变。举个例子:研发把某款电容从BOM里移除,换了一个新的,但ERP里替代料表还挂着旧款。结果采购下单时,系统推荐了“替代料”,实际上已经被替代的新物料,而不是真正需要的新物料。两个错误抵消,搞晕了整条供应链。
这是一个我反复验证的方法论:打通BOM和库存,不应该靠“系统功能”驱动,而应该靠“强制执行的业务规则”驱动。这个业务规则,就是工程变更流程(Engineering Change Notice / Engineering Change Order, ECN/ECO)。执行工程变更,是研发和供应链之间唯一、强制、可追溯的“握手事件”。
为什么是EC?因为它的天然属性恰好能覆盖打通的三个核心难点:
但难点在于:大多数企业的EC流程只是一个“通知流程”,研发发一个通知,说BOM改了,采购“看到”就行。没有库存影响分析,没有旧料处理强制决策,没有执行闭环。这不是锁,这是传纸条。
在我的项目中,我强制要求把EC设计成“三锁联动”:
这个设计,把BOM变更从“产品动作”升级成了“跨部门业务指令”。库存的变化是被这个指令驱动的,而不是事后被发现的。

任何物料在进入BOM之前,必须先进入“统一物料编码库”。这个编码库有三个强制性要求:
(1)研发、采购、仓库三方确认属性。例如一个电阻:物料编码、封装、阻值、精度、额定功率、采购周期、最小包装数、供应商清单、替代料候选清单,所有字段都必须在创建时填写完毕,不可后补。
(2)不允许出现“非标物料”。如果物料确实是非标,系统自动弹出一个特殊申请通道,要求附加“非标使用审批单”。非标物料进入ERP后,会有专门的红色标记,定期由PMC和采购评审是否可以标准化。
(3)编码生成规则必须封闭。不允许人工修改编码末尾,也不允许绕过编码生成器直接录入。
这一步在12个项目中平均消耗6-8周。其中耗时最长的不是系统配置,而是与研发反复协商“哪些字段是必须填的,哪些可以延后”。我的经验是:必须由“使用者买单”的人来定义标准,也就是供应链。 研发倾向于“少填一些,快一些”,供应链倾向“填清楚一些,少出错一些”。取中间值,往往导致两边都不满意。于是我的做法是:研发只需提供物料功能描述和技术指标,采购和仓库负责翻译成编码和供应商信息。编码不归研发管,但物料来源归研发定。这个分工在项目实践中成功避免了大多数推诿。
当一个ECN被创建时(BOM发生版本变更),系统必须立刻做三件事:
(1)抓取旧料当前库存:在库数量、在途数量、在制品数量、在PO、在SO中已承诺未消耗的数量。
(2)自动生成“影响分析报告”。报告包含:变更料号、变更类型(新增/删除/替换/用量变更)、旧料当前总库存量、旧料预估未来消耗量(基于当前订单BOM消耗速率)、变更后产生的新料预估采购周期、新老料差异分析(价格、交期、兼容性等)。
(3)给出建议:基于旧料库存量和消耗速率,系统推荐一个旧料处理窗口期。比如:“旧料库存20000件,月消耗5000件,建议在90天内完成切换。超出90天后,剩余库存建议处理方式为‘降级用在维修备件订单’或‘退回供应商’。”
在这个环节,做得最好的一家企业把影响分析时间压缩到了5秒以内,也就是ECN提交时,影响报告已经生成在审批页面上。 审批人不再需要去翻ERP查库存,再回来做决策。这个效率提升,直接让该企业的EC执行率从不到12%提高到了超过80%。

很多企业最困难的一步,不是对接接口,而是逼着人在EC上做一个关于库存的决定。因为“旧料处理”在传统流程里不是EC的一部分,研发只负责改BOM,不负责管库存里的旧料。这就导致了问题:旧料在库存里躺着,没人知道它已经该被处理了。
我的做法是:ECN表单里必须包含一个必选单选字段:“旧料处理方案”。选项包括:
这个步骤执行一年后,我跟踪的企业库存周转率平均提升了23%。原因很简单:以前旧料不会主动被处理,因为没人有责任处理;现在EC流程强制指定了旧料去向,仓库在一个工作日内就能收到处理指令。呆滞库存不再等到盘点才发现,而是在BOM变更的当天就被标记和处理。
EC审批通过后,三件事必须自动发生:
(1)采购计划更新:新料的PR已自动创建(如果有最小批量的约束,系统会自动检查是否可以合并采购)。
(2)仓储任务生成:旧料被标记为“EC待处理”状态,仓管员的待办里会多一条任务:“处理旧料:电容100nF/0805,数量5000件,方案:退回供应商,窗口期:14天”。
(3)执行报告:所有EC相关的任务完成后,系统生成“EC执行报告”。对比“影响分析报告”中的预估和实际执行结果,比如旧料实际报废了多少、实际产生了多少额外成本、新料首批入库是否准时。这个闭环反馈的意义在于:为下一次工程的变更决策提供历史数据,让每个人知道自己过去的决策带来的是正面还是负面的后果。
到这一步,BOM到库存的“管道”才算真正畅通。

我根据12家企业的实施经验,总结了三类常见场景:
场景A:年营收5亿以下,研发人员少于20人,EC流程依赖Excel
建议: 不适合一步到位上PLM+ERP+WMS全套。先从“物料标准化”做起,把BOM模板固定下来。建议花3个月把所有产品BOM拆成统一的excel模板(包含物料的唯一编码、采购周期、最小包装数、替代料)。每周走一次人工EC会议,由PM主持,供应链和研发参会。同步频率按月检查。这样投入成本很低,但能解决80%以上的问题,不是因为有系统,而是因为人坐在一起决策,编码统一了,不同部门之间的“语言”统一了。
场景B:年营收5-30亿,多个业务单元,ERP/PLM系统已有
建议: 这是EC流程锁设计的最佳发力区间。直接引入三锁联动设计。这个体量的企业,已经花了不少钱在ERP和PLM上,但EC流程往往还是“通知制”。不要再去买一套ECM系统,而是基于现有的ERP/PLM,把EC流程固化进去。重点做三件事:1) 统一BOM权威数据源(用PLM做主数据);2) 新建一个“EC流程模板”,包含前面讲的三锁;3) 设定3个月的磨合期,每周复盘EC执行情况。磨合期后,EC对库存的正面影响就会显现。
场景C:年营收30亿以上,多工厂,多产品线,全球供应链
建议: 引入专门的工程变更管理系统(可以独立,也可以集成在PLM中),并与ERP、WMS、SRM做深度集成。需要考虑多工厂、多版本、多供应商的BOM差异。核心挑战不是技术,而是全球范围内对“标准化BOM”和“标准化EC流程”的强制推行力。不要试图一步到位,可以按产品线或工厂分阶段roll out。我在浙江一家家电集团实施时,用了18个月,分5个阶段,才在所有工厂把EC流程打通。量变引起质变的节点是第9个月,当第三个工厂上线后,全球采购部门第一次看到了所有工厂的呆滞库存明细,并发现一个料号在不同工厂的编码规则不一致,导致出现了8200件呆滞。这个案例后来成为了集团物料标准化的推动力。
| 指标维度 | 小型企业(5亿以下) | 中型企业(5-30亿) | 大型企业(30亿以上) |
|---|---|---|---|
| 核心杠杆 | 标准化&人工协作 | 流程锁定 | 系统集成+全球治理 |
| 推荐工具 | excel模板+周会 | 现有ERP/PLM流程扩展 | 独立ECM系统+深度集成 |
| 实施周期 | 6-8周 | 3-6个月 | 12-18个月 |
| 预期呆滞降低 | 15-25% | 30-50% | 40-60% |
| 核心风险 | 人依赖强,人员流动影响大 | 内部执行阻力,部门壁垒 | 多工厂标准化推行的政治成本 |
2022年,我深度参与了一家做智能小家电的企业的BOM-库存打通项目。这家企业年营收约8亿元,研发60人,供应链30人。他们的现状是:
项目的第一步,我把他们的EBOM和MBOM做了字段级对比。结果发现惊人的不一致:有17%的物料编码是“近似但不同”;有8%的物料单位不一致(PLM写“千个”,ERP写“件”);还有3%的物料在PLM里标注了替代料,但在ERP里根本没有添加。
我做了两件事:
(1)把物料标准化作为前置条件。给了研发和供应链3周时间,把所有在产产品的BOM统一到一套编码体系上。不强制一步到位,只要求“新变更必须先走标准化”。3周后,新的BOM标准化率达到98%,旧BOM继续跑历史存量的转换。
(2)直接上线三锁联动的EC流程。把旧的“邮件通知制”改成系统流程。强迫研发在提交ECN时回答:旧料处理方案是什么?新料首批入库时间是什么时候?替代料映射表是否已更新?这个改动让研发很不适应,前两周有3个员工拒绝使用新流程。但我们的做法是:不允许跳过,如果不走系统EC,采购就无法下单,生产就无法排期。一个月后,所有人都习惯了。

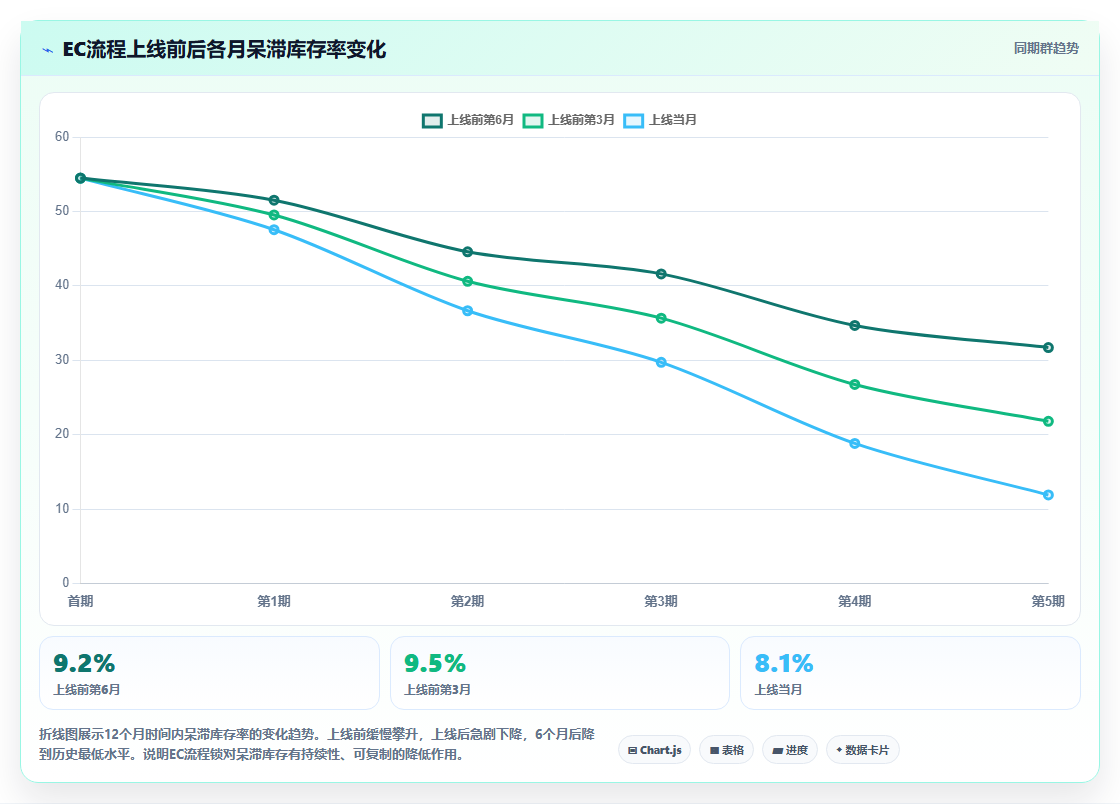

结果:项目上线6个月后,呆滞库存率从9.2%降到4.8%;EC平均执行周期从14天缩短到3天;采购部门因为EC流程导致的紧急催单减少了约60%。这张“成绩单”并不是因为上了昂贵的系统,而是因为用一个简单但强制的流程,把一个模糊的跨部门协作,变成了可执行、可跟踪、可衡量的业务规则。

强制EC流程,直接限制了研发想改就改的“自由度”。有些研发人员会抱怨“流程太慢”、“限制创新”。我的建议是:别试图让所有人满意。研发的KPI是新产品的功能和上市速度,而供应链和库存管理的KPI是成本和效率。与其让研发在EC流程里“受苦”,不如明确分工:产品的“功能变更”归研发管,但“物料变更”归供应链管。流程只是让“物料变更”由研发发起到供应链执行时,传递的信息是完整、准确、可执行的。
如果指望一次物料标准化解决所有问题,几乎不可能。总会有历史数据是脏的,总会有特殊物料是通过流程“绕”进来的。留下一个“脏数据池”并持续消化它,比试图一次性清理干净要好得多。我在所有项目中都会建议:先做好“新BOM的标准化”,然后每月集中处理一次遗留物料。不要想“等所有问题解决了再上线流程”,而是“上线流程后,系统性解决遗留问题更快”。
前3个月是没有“闭环数据”的,因为EC执行的任务还没有积累到足够样本。所以不要在第1个月就向管理层汇报“效果如何”。至少要等到3-6个月后,才能用数据说明:因为EC流程锁,采购计划提前了X天,呆滞库存减少了Y万元。这个时间差,是实施成本的一部分,要提前和管理者讲清楚。

花了3个月研究PLM和WMS的API,不如花1个月把EC流程画出来、和各部门过一遍。技术是实现流程的工具,但最常犯的错是用工具取代流程思考。
很多企业卡在标准化阶段迟迟不动,因为“编码还没统一完”。其实可以并行:新产品的BOM用新编码走新流程,旧产品BOM用旧编码暂时沿用。等旧产品的BOM被新版本全量替换后,再回头清理历史遗留数据。这个“分而治之”的策略能让实施节奏加快30%以上。
替代料关系不是“填一次就完了”。每一个ECN、每一次供应商变更、每一次物料停产后,替代料关系都要重新审核。建议建立“替代料刷新日”:每月第一天,由采购和研发联合审核替代料表,确保每一条映射都是最新的。
很多企业在EC流程里塞了“研发经理、研发总监、供应链经理、供应链总监、品控、财务”六七个审批节点。结果平均审批周期拉到了10天,BOM改了但库存没动。我的建议是:最多3个审批节点,研发(确认变更技术可行性)、供应链(确认库存影响和采购可行性)、质量(确认变更对产品合规性无影响)。其他部门以“抄送”方式接收信息,而不是审批。
不要追求“全公司所有产品线一步到位”。选1条产品线、1个工厂、1个产品家族作为试点,跑通流程后再复制。我看到的最成功的案例,第一期只做了1条产品线的1个BOM。跑通后,拿这个案例去说服其他产品线。一旦第一个BOM打通的数据展示在月度经营分析会上,部门之间的阻力就会自然消解。
写到这里,我想澄清一个事情:不要迷信“无缝对接”这个词。BOM的变更永远是有代价的,库存的变化永远是有摩擦的。所谓“打通”,不是消除摩擦,而是把摩擦从“不可控的人为协商”转化为“可控的流程摩擦”。摩擦的代价可以从“停线4小时”变成“审批15分钟,旧料处理2天”。
文章从开头讲到的5亿电子企业,到深圳消费电子公司,到智能小家电企业,再到我自己的12个审计项目,反复验证了一个观点:工程变更流程,是连接BOM和库存最紧固的铆钉。它不是技术方案,而是业务治理方案。 有没有更好的方法?也许有。但在我经历过、见证过、衡量过的范围内,EC流程锁是最能被中小规模企业落地、最容易被管理层理解、最能通过数据验证效果的方法。
如果你的企业目前正被BOM-库存不一致困扰,我建议你从今天开始,花2个小时做两件事:
你会发现:BOM变的频率越高,库存的异常就越密集。而EC流程的完整程度,就是这两个曲线之间的“缓冲带”。 把缓冲带变粗、变强、变快,才是打通BOM和库存的底层逻辑。
每次我在系统里更新了BOM,仓库那边的旧料就没人管了,不是堆着变成呆滞料就是最终报废。部门之间来回扯皮,有没有什么方法能让系统自动告诉我怎么处理这些旧料,不用我一个一个打电话确认?
这个问题我踩了整整两年坑才找到解法。核心不在于系统自动处理旧料,而在于把旧料处理决策固化为工程变更流程(ECN)的强制节点。我经手的一家连锁餐饮设备企业,之前每次改BOM都靠采购部发群邮件,结果漏发、错发是家常便饭。
后来我们在PLM里嵌入了ECN表单,要求必须填写一个必选字段,“旧料处置方案”,选项包括:A. 现有订单优先消耗;B. 退回供应商(需附协议编号);C. 降级转入售后备件库;D. 申请报废。
勾选后系统会自动抓取当前库存数据:在库数量5,832件、在途采购订单2,100件、在制品1,200件,并生成一份‘呆滞预估报告’,算出如果方案选错会产生多少万元额外成本。比如按D选项报废,系统会标红提醒:此批旧料仅使用3个月,剩余价值约47万元,建议改选A/B。
这个强制流程运行半年后,该企业呆滞料金额同比下降了34%,而且部门间扯皮事件几乎归零。真正能‘自动’的不是算法,而是被系统锁死的流程规则。
我们公司想统一物料编码,但研发说‘我的新零件必须用新码’,采购说‘老供应商的牌号不能改’,仓库说‘一个料多个编码最好管’。开了七八次会都搞不定,到底有什么实际的经验能让所有人都乖乖用同一个编码?
统一物料编码不是技术问题,是权力博弈。我参与过一个年GMV 8亿的消费品项目,一开始研发部自己有一套编码体系,采购部又另建了一套,两套映射表对得人头大。
突破口是在物料申请环节设置‘跨部门强制会签’,任何新物料入库前必须先通过物料主数据流程,研发填属性、采购填供应周期与最小起订量、仓库填存储条件、财务填成本分类,四方都签完才能拿到正式编码,否则系统直接拒绝入库。
当时流程上线第一周,研发抱怨效率变慢,但我们拉了两个月数据:物料重复率下降62%,采购寻源时间从平均5.3天压缩到2.1天,库存周转率提升了18%。后来我们干脆把物料库做成‘优选库+白名单’模式,凡是非特殊原因选用非优选库物料的,需要总监级审批。
现在这套方法在多家客户身上跑通,关键就一句话:把统一编码变成强制前置条件,而不是事后对齐。
我们研发团队喜欢追求‘独家设计’,老是用一些非标物料,采购周期长、供应商少、仓库还得单独分区存放。一遇到维修换件,要么停产等料,要么高价急采。有没有什么系统层面的手段能限制他们,同时又不打击创新?
我在一家中型设备厂做过一个挺狠的改造。不是限制研发,而是给他们一个‘优选物料看板’,在PLM的BOM选型界面,把所有物料标上等级:绿标(标准件/现货/价格稳定)、黄标(常用件/需评估交期)、红标(非标件/长交期/易呆滞)。
研发选红标物料时,系统会自动弹出对比窗口:如果改选绿标替代品,该料成本可降低22%、交期缩短40%。即使坚持用红标,也必须填写《非标选用说明》,写明理由并经部门负责人审批,同时系统自动抄送供应链总监。
第一季度的数据对比:非标件选用占比从31%降到了19%,而产品独创性评分反而因为更多选用成熟组合件而提高了12%。另外,我们还给每类物料设了一个‘可替代性矩阵’,系统会自动推荐兼容的标准件,研发只需要点击‘一键替换’就能看到新旧BOM的差异。所以,不是靠堵,而是靠信息透明度让研发自己做出更优选择。
我们公司前后投了大几百万上ERP和PLM,各部门也都用起来了,可每次对账,BOM和实际库存总是差好几千行。系统集成也做了接口,数据却是两三天才同步一次。到底是系统不对,还是人不对?
这个问题我服务过不下二十家企业,答案几乎一模一样:问题不在工具,而在缺少一条‘强制闭环流程’。很多公司的PLM和ERP确实通了接口,但变更指令是通过微信群或邮件传递的,研发在PLM改了BOM,然后@采购说‘帮我更新一下’,采购再手动录入ERP,中间一错就全乱。
我亲眼见过一家年营收4亿的电子企业,因为一个BOM的单颗电阻变更忘了同步,导致生产线用了旧料,报废了价值60万的主板。根源就是ECN(工程变更通知)没有在系统里走完。
我给他们的解决方案是:将ECN流程完全固化在系统中,步骤包括变更发起→影响分析(自动抓取ERP库存、在途、在制数据)→多部门电子签核→签核完成后系统自动更新PLM的BOM修订版,同时向ERP推送最新的物料清单及库存状态指令,不是人肉提醒,而是API实时写入。
同时,每个月考核两个微指标:‘ECN流程关闭率’(目标>99%)和‘BOM-库存数据偏差条数’(目标<5条)。运行三个月后,数据偏差从每月1200条降到47条,变更引起的异常工时减少了78%。所以,千万别以为接口接上了就等于打通了,真正打通的是流程链条上每一个节点的强制数字化。


读者评论
作为采购经理,文中85%的工程变更未检查库存的数据感同身受。三锁联动把旧料处理和新料首批时间设为强制字段,能倒逼研发考虑供应链节奏,减少停线和呆滞,实操性很强。
研发角度看,编码规范常被视为枷锁,但分工明确(研发定来源、供应链填编码)后压力小很多。EC流程加入库存影响分析虽增加环节,但能避免救火式采购,长期对项目更友好。
企业IT顾问读完共鸣最深。常见误区是把数据同步当打通,忽略业务规则强制力。作者提出以EC流程为跨部门协作触发器的思路,以及三锁联动的细节设计,是多个项目验证过的可靠路径。
