erp跨境电商怎么管?以采购补货为核心的绩效考核方案
目录

erp跨境电商怎么管?以采购补货为核心的绩效考核方案 | 九数云-E数通

eshutong 发表于2026年10月5日

引言

去年冬天,我陪一家做户外用品的跨境公司做季度复盘。会议室里坐了七个人:采购主管、运营负责人、财务、两个平台店长、仓储外包方的对接人,还有老板。投屏上是一张 23 行的 KPI 考核表,其中和采购补货相关的有 9 个。

老板问了一句:“上季度欧洲站断货 11 天,到底是谁的锅?”

没人接话。采购主管说,我按考核要求的断货率备的货;运营说,你备的货在海外仓躺了 90 天;财务插了一句,滞销库存已经占用了将近四百万现金流。

这个场面我见过太多次。问题不出在 KPI 的数量,也不出在员工不努力,而是出在指标没有挂在决策上,约束没有写进口径里。断货率本身没错,错的是它单独存在,只要它单独存在,被考核的人就一定会用另一种成本去换它,而那个成本往往不在他的考核表上。

这篇文章我想按一条完整的推理链来写:先讲清楚采购补货为什么值得单独成为考核切口,再讲跨境业务给它加了哪四道约束,然后讲 ERP 在这个链条里到底扮演什么角色、需要输出哪五类数据,接着是三层的指标结构和成对设置原则,最后落到责任归属、落地机制,以及不同阶段该怎么取舍。目标是让你读完能拿进会议室讨论,而不是拿到一张指标名清单。

一、先给结论:采购补货考核要解决的是决策质量,不是指标数量

我把这十年做跨境供应链咨询和系统实施的判断,压缩成四条结论。如果你只读这一段,也应该能带走一套判断框架。

第一,考核切口应该收敛到“采购补货”这一个枢纽环节。跨境 ERP 覆盖的模块很多,订单、客服、物流、财务、刊登、广告,但只有采购补货同时牵引资金占用、履约时效、平台账号健康这三条结果线。全模块考核的结果通常是指标发散、互相稀释,最后退化成“只看销售额”。

第二,所有关键指标必须成对出现。断货率必须配库存周转或库龄结构,补货及时率必须配紧急空运占比。任何一个单边指标,都会被考核对象用另一种成本去交换。这不是道德问题,是激励设计的必然结果。

第三,指标只能挂在能影响它的人身上。预测偏差的主要来源是销售和运营端,交付偏差的主要来源是供应商和物流端。如果只考采购,采购很快会变成“替别人背指标”的角色,这类指标通常在两个月内失效。

第四,ERP 不是考核工具,是考核的数据源。它在采购补货考核里唯一不可替代的价值,是提供统一颗粒度的库存状态、销量、在途、成本和主数据。所以顺序只能是:先定数据口径,再定指标,最后定权重。这个顺序反了,做出来的考核表就是噪音。

后面九个章节,基本是在展开这四条结论的推导过程和落地细节。

一、先给结论: 采购补货考核 要解决的是决策质量,不是指标数量

二、为什么考核切口应该收在“采购补货”上

1. 只有采购补货同时牵引三条结果线

跨境公司的经营管理,最终会收敛到三条线:钱、货、账号。采购补货是唯一同时站在三条线交叉点上的动作。

资金线看的是库存占用了多少现金流。一家年 GMV 一亿的公司,如果库存周转从 70 天拉到 95 天,按 25% 的毛利率粗略估算,多压的资金通常在数百万量级,这直接决定了它当年还能不能开新站点、能不能加大广告投入。

履约线看的是有没有货能发。库存放在国内仓、海外仓还是 FBA,触发补货的条件完全不同。缺货不是“少卖几单”,而是整个链接的转化链路断掉。

账号线看的是断货对排名和账号健康的连带影响。断货期间链接权重下滑,恢复后需要重新爬坡,这个爬坡期往往比断货期本身更长。这部分损失在财务报表上看不到,但在运营侧是实打实的。

三条线同时被同一个动作牵引,意味着这个动作的决策质量可以被集中衡量,也意味着它一旦出错,损失会同时出现在三个地方。

2. 全模块考核的典型失败形态

我见过最典型的一份跨境考核表有 23 个指标:订单履约率、客服响应时长、客诉率、广告 ACOS、退货率、库存周转、断货率、采购及时率、供应商准时率、头程时效达成率……每个指标都配了权重,加起来 100%。

看上去很完整,但这份表跑三个月后,所有人的注意力都会集中到一两个“容易解释”的指标上,通常是销售额和 ACOS。原因很简单:当指标多到超出人的信息处理能力时,考核对象只会优化他能直接影响、且解释成本最低的那几个。

更麻烦的是,指标之间会互相抵消。客服为了降低响应时长快速结单,客诉率上升;采购为了压断货率多备货,周转天数恶化;运营为了冲 ACOS 目标砍掉长尾广告,销量结构变化又反过来让需求预测更不稳。到最后,管理层看到的是十几个都“基本达标”的数字,但公司层面的库存和现金流问题一个都没解决。

3. 收窄切口不等于缩小范围

这里要澄清一个常见误解:把考核切口收在采购补货,不是说不考核其他模块,而是说其他模块的指标要以“对补货决策的输入质量”这一形式被纳入,而不是并列铺开。

所以采购补货向上要接需求预测,预测准不准,直接决定补货决策的输入质量;向下要接仓储和物流,头程时效、上架速度、库存状态回传是否及时,直接决定补货决策的执行质量。

这样处理之后,销售、运营、供应商管理、物流这些角色依然被考核,只是他们背的不再是孤立的模块指标,而是“他们提供给补货决策的输入是否可靠”。责任链条因此变得清晰。

erp跨境电商怎么管?以采购补货为核心的绩效考核方案

三、跨境补货面对的四道硬约束

国内电商的补货模型不能直接搬过来,原因不是“跨境更复杂”这种模糊说法,而是四个可以具体描述的结构性差异。理解了这四个约束,你才知道为什么指标设计要长成后面的样子。

1. 库存状态分散,且口径天然不可见

国内电商的可用库存通常就是“仓库里有几件”。跨境不是。同一个 SKU 的库存可能同时存在于:国内仓待发、头程在途、目的港待清关、海外仓在库、FBA 已入仓待上架、FBA 可售、FBA 预留(含客户订单占用和调仓中)。

这七种状态在补货决策里的含义完全不同。“在途”不能算可用,“待上架”不能算可售,“预留”既不是缺货也不是可卖。如果 ERP 没有把这几种状态拆干净,补货算出来的缺口就是错的。

我见过一家公司,运营在后台看到 FBA 显示“在库 3200 件”,就判断不用补货;实际可售库存只有 900 件,剩下 2300 件里有一半是预留、一半是刚入仓未完成上架。等他们发现的时候,断货已经发生了。

2. 提前期长,而且不是正态分布

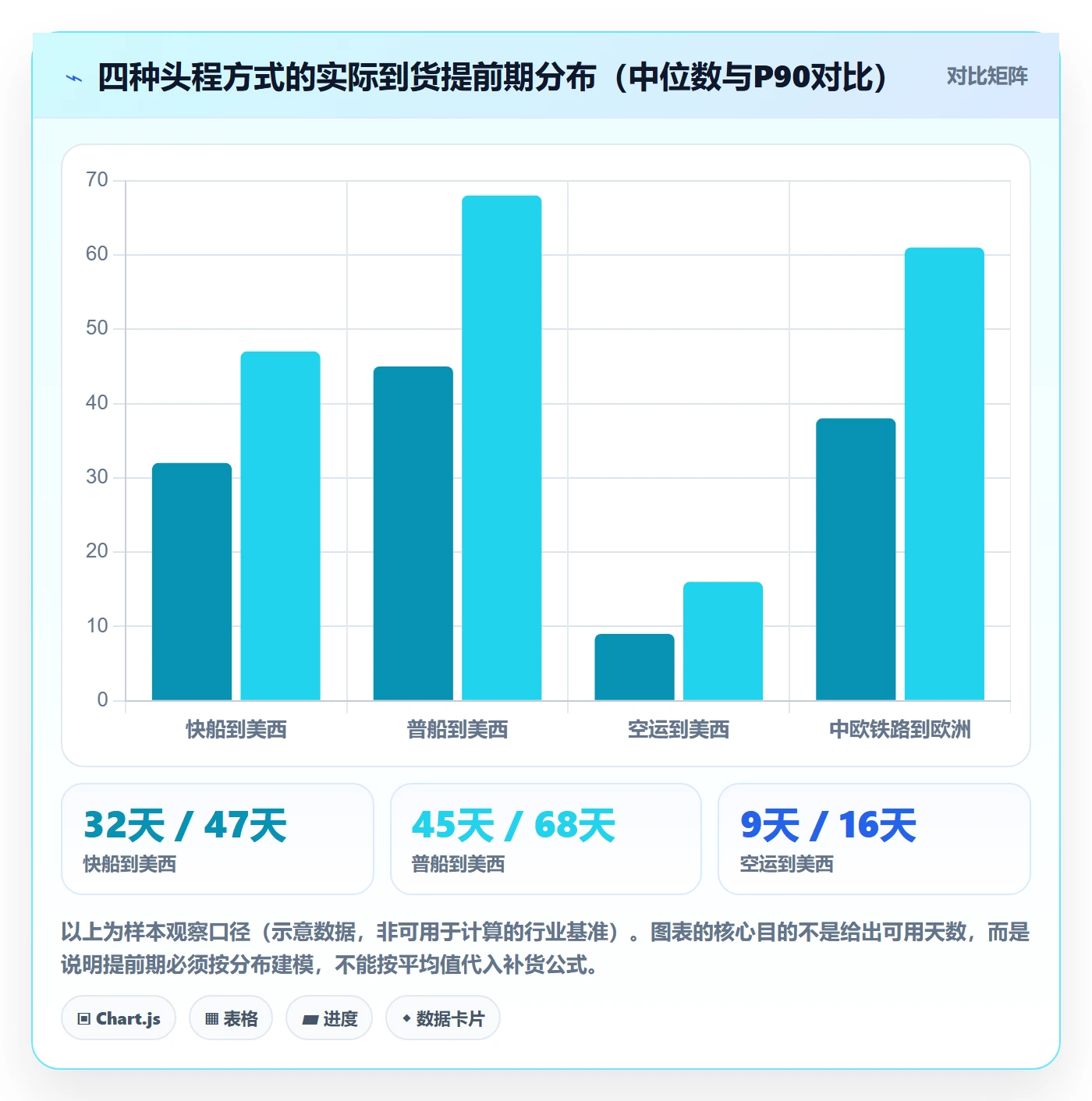

头程提前期有一个很容易被忽略的性质:它的波动不对称。中位到货时间只有 32 天的航线,P90 可能是 47 天;普船中位 45 天,P90 可能到 68 天。旺季、港口拥堵、清关查验,都会把长尾拉得更长。

这意味着用平均提前期去算安全库存,在数学上就是错的。平均值会被短交期样本拉低,而真正导致断货的恰恰是那些长尾订单。

正确的做法是用历史实际到货数据回算提前期的分布,取覆盖一定服务水平的分位值作为补货参数。至于取哪个分位、留多少缓冲,取决于品类的毛利结构和断货成本,没有通用答案。

erp跨境电商怎么管?以采购补货为核心的绩效考核方案

3. 资金占用与仓储成本是阶跃式上升的

仓储持有成本不是线性增长的,它随时间呈现阶梯式上升。库龄到某个节点后,长期仓储费会跳一档;再往后,平台可能限制入仓库容;最坏的情况下,库存会被强制移除或弃置。

这些规则的细节调整频繁,且因站点、品类、季节而异,所以做考核时不要写死具体金额或天数,只描述机制:库龄越长,持有成本的边际增量越大,且存在一个从“可承受”到“不可承受”的跳变点。

资金侧的约束则是:库存占用的钱不能同时用于广告投放、新品开发和站点扩张。这是机会成本,不是账面成本,但在考核里必须被体现,否则采购天然会倾向于多备货,因为多备货的代价不在他的表上。

4. 需求信号本身是失真的

这一点是跨境独有的麻烦。历史销量不是需求,它会因为三种原因被系统性扭曲。

第一种是删失数据。断货期间销量为零,但这个零不代表没有需求,它代表供给不足。如果把这个零留在训练或计算预测偏差的数据里,模型会学到“这个 SKU 需求很低”,然后下一次继续少备货,形成断货循环。

第二种是促销脉冲。大促期间的销量峰值不代表常态需求,但很多公司的预测模型会把大促数据当作正常样本,导致大促后备货过量。

第三种是竞争与跟卖干扰。同一个链接上出现跟卖、或者竞品突然降价,都会让销量曲线失去解释力。

这三类失真的处理方式,本质上属于数据口径工作,而不是指标工作。口径没清洗干净就上指标,等于拿脏数据考核人。

四、ERP 在考核里的真实角色:数据源,不是考核工具

1. 顺序不能反:口径 → 指标 → 权重

我在做诊断时,第一个问题永远不是“你们考核哪些指标”,而是“你们算断货率的时候,分母是什么”。这个问题能问倒一大半的采购主管。

分母是全部 SKU 还是可补货 SKU?断货天数是按自然日还是按运营日?新品观察期算不算?清库期的策略性断货算不算?如果这些没定,两个部门算出来的断货率能差出一倍,然后所有讨论都变成“你数据不对”。

所以我始终坚持的顺序是:先把口径定死,再选指标,最后分配权重。权重是最容易被讨论、也最不重要的部分。口径错了,权重再精妙也没用。

2. 采购补货考核需要 ERP 输出的五类数据

不管用哪套系统,要支撑采购补货考核,ERP 必须能稳定输出下面五类数据。

  1. 可售库存的拆分。至少区分在库、在途、待上架、预留锁定四种状态,并按平台、站点、仓库维度可切分。这是断货率的分子来源。
  2. 销量与波动。按 SKU × 站点 × 周期切分,且能标识出断货期、促销期、异常期,方便后续做数据剔除。
  3. 采购在途节点。下单、出货、到港、清关、入仓这几个节点的时间戳必须完整,否则提前期分布算不出来,补货参数只能靠拍脑袋。
  4. 成本与资金占用。包括采购成本、头程分摊口径、仓储费归集方式。这里最容易出问题的是头程分摊,按重量、按体积还是按货值,不同口径算出来的单品成本差异很大。
  5. SKU 主数据与供应商交付表现。SKU 的生命周期阶段、ABC 分类、供应商历史准时率、历史短溢装记录。这些是分层考核和例外管理的基础。

3. 最常见的坑:拿 ERP 标准报表直接做考核

这是我见过最高频的错误。ERP 自带的库存报表、销量报表,绝大多数是按财务或仓储口径设计的,不是按补货决策口径设计的。

差别在哪?财务口径关心的是资产科目,会把停售 SKU、样品、赠品、待处理品都算进去;仓储口径关心的是物理库位,会把同一个 SKU 分散在多个库位的数据合并展示,但不区分可售状态。而补货决策口径只关心一件事:这个 SKU 此刻还能不能卖、还能卖多久、什么时候必须补。

这三种口径下的 SKU 数量差异可以非常大。我在一家多平台家居卖家那里做过对比:ERP 标准库存报表里有 12480 个 SKU,剔除停售归档、清库、新品观察期之后,真正应该纳入补货考核的只有 6890 个。用 12480 做分母和用 6890 做分母,断货率的绝对值差了一倍以上。

erp跨境电商怎么管?以采购补货为核心的绩效考核方案

4. 口径梳理这件事,工具能帮上什么忙

口径梳理本身是管理工作,但它的执行高度依赖工具。多平台、多店铺、多海外仓的数据要按统一口径拉到一张表上,靠导 Excel 手工拼,通常撑不过两个考核周期就会失控。

我在这类项目里常用的一类工具是数跨境(官网:https://shukuajing.jiushuyun.com/?utm_source=seo&utm;_plan=est&utm;_unit=gys)。需要澄清的是,它的价值不在于“自动补货”,而在于能把多平台、多仓、多店铺的库存、销量、采购在途、成本数据按你定义的口径对齐到同一张分析表上。

这一点对考核很关键。因为考核最怕的不是指标设错,而是两个部门各拿一套数据互相说服。把口径固化在一张大家都能看的表上,指标才有讨论的前提。至于补货参数怎么定、权重怎么分,仍然是管理决策,工具替代不了。

五、指标怎么设:三层结构,而不是一张清单

1. 三层结构的划分逻辑

我建议把采购补货指标分成三层,每层解决一个不同的问题。

结果层回答“最终结果好不好”,包括断货率、库存周转、资金占用、滞销库存占比。这层指标最直观,也最容易被误用为唯一考核对象。

过程层回答“结果是怎么产生的”,包括预测偏差、紧急补货占比、供应商交付准时率、补货计划达成率。这层指标的作用是提供归因路径,结果不好时,能定位到是预测问题、执行问题还是供应商问题。

决策质量层回答“决策本身合不合理”,包括补货建议采纳率、例外处理的复核通过率、超期库存的事前预警覆盖率。这层指标最难量化,但它是防止短期博弈的关键。

erp跨境电商怎么管?以采购补货为核心的绩效考核方案

2. 核心设计原则:成对设置

这是整篇文章里我最想强调的一条。任何单边指标,都会被考核对象用另一种成本去交换。

单边指标必然诱发的反向行为必须配对的指标
断货率过量备货,资金占用上升,滞销增加库存周转天数 / 库龄结构占比
库存周转天数压缩备货,缺货频发,账号健康受损断货率 / 补货及时率
补货及时率用空运救急掩盖计划失误紧急空运占比
采购成本压低单价但牺牲交期与质量稳定性供应商准时率 / 到货合格率
供应商准时率只下单给最稳的供应商,供应链集中度风险上升供应商集中度 / 备选供应商覆盖率

配对不是为了让指标互相抵消,而是为了让被考核者做权衡时,所有被牺牲的成本都在表内可见。如果空运成本不在表内,采购就会习惯性用空运解决问题;一旦空运占比进入考核,他会先去解决下单时点的问题。

erp跨境电商怎么管?以采购补货为核心的绩效考核方案

3. 三层各自的具体指标

我把可用的指标整理成下表。需要强调的是,不要把所有指标都上线,建议每层挑 3 到 5 个,总数控制在 12 个以内。超过这个数量,考核表会失去聚焦功能。

层级候选指标计算要点主责角色
结果层断货率按可补货SKU口径,剔除清库与新品观察期采购
结果层库存周转天数统一成本口径,头程分摊方式需固定采购 + 财务
结果层滞销库存占比按库龄分档统计,档位需固定采购 + 运营
结果层资金占用额含在途与海外仓,不含已售未结算部分采购 + 财务
过程层预测偏差剔除断货期与促销期数据后计算销售 / 运营
过程层紧急补货占比按紧急触发原因分类统计采购
过程层供应商交付准时率按承诺交期与实际出货日对比供应商管理
过程层补货计划达成率计划补货量与实际下单量对比采购
决策质量层补货建议采纳率系统建议被采纳的 SKU 占比采购 + 运营
决策质量层例外处理复核通过率人工调整建议的合理性复核结果供应链计划
决策质量层超期库存预警覆盖率达到预警线前被提前识别的比例供应链计划

4. SKU 分层:A/B/C 类不能用同一套标准

把高毛利的核心款和低毛利的长尾款放在同一个断货率目标下,结果一定是资源错配。分层的维度建议用三个:销售额或毛利贡献、需求波动性、生命周期阶段。

贡献高、波动低的 SKU,断货容忍度应该最低,安全库存可以给厚一点;贡献低、波动高的 SKU,断货容忍度可以放宽,甚至允许阶段性缺货。新品期和清库期则直接进例外池,不参与常规考核。

具体的分档阈值和对应的容忍度,必须用自己公司的历史数据回测确定。我在这里给任何具体数字都是不负责任的,因为服装和 3C、标品和非标品的合理区间完全不在一个量级。可以明确的是方向:分层之后,整体指标反而会更稳,因为极端 SKU 不再污染全局。

5. 指标配置的一个可参考写法

如果你要把上面的逻辑落成系统配置,建议用结构化的方式定义每个指标的口径、配对关系和责任角色。下面是一个示意配置,用来说明结构,不要照抄数值。

{
"metric": "stockout_rate",

"display_name": "断货率",

"layer": "outcome",

"numerator": "可售库存为0的可补货SKU天数",

"denominator": "可补货SKU总数 × 考核周期天数",

"exclusions": ["清库期SKU", "新品观察期SKU", "停售归档SKU"],

"paired_with": ["inventory_turnover_days", "aged_stock_ratio"],

"owner": "采购",

"review_cycle": "weekly_calc_monthly_review"

}

这样写的价值在于:口径、剔除规则、配对指标、责任人、复核周期,全部是结构化字段,而不是散落在邮件和会议纪要里。等到两个部门对不上数的时候,可以直接看配置,而不是互相怀疑对方动了数据。

六、责任怎么分:谁能影响,才考谁

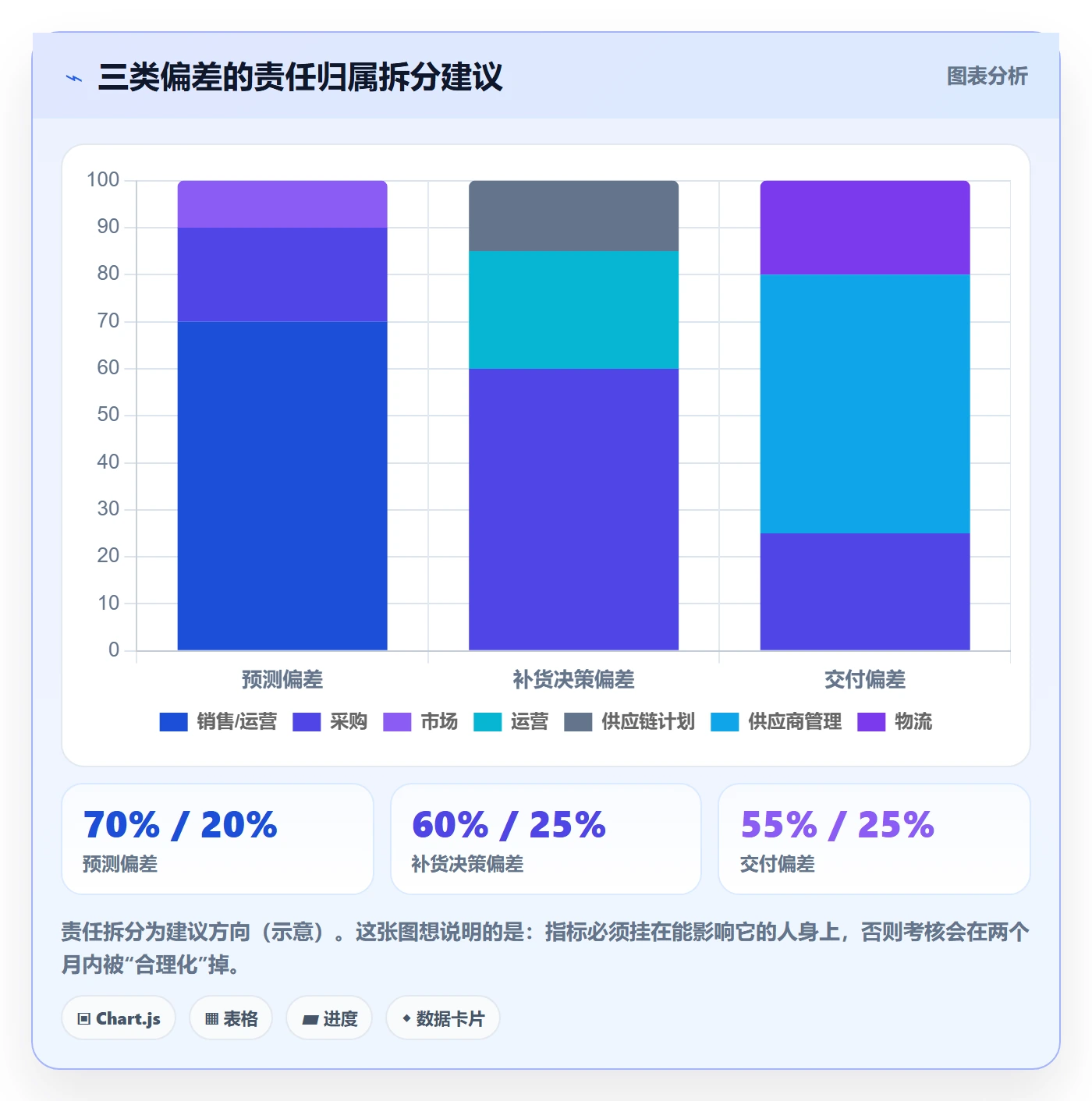

1. 采购不应该为预测偏差背主责

补货决策有三个输入:需求预测、提前期假设、资金约束。其中需求预测来自销售和运营端的促销计划、上新计划、市场判断。如果预测本身偏了 30%,采购再怎么精确计算,补出来的货也不会对。

所以正确的责任划分是:预测准确率的考核权在销售/运营,采购只承担“在给定预测和提前期条件下的决策合理性”。这个区分一旦做出来,采购主管的处境会立刻不一样,他不再需要为整个公司卖不动的东西负责。

2. 交付偏差不应该全额计入采购

供应商延迟出货、头程甩柜、清关查验,这些都不在采购的可控范围内。如果交付类指标全额计入采购考核,会导向一个很坏的结果:采购只愿意跟最稳的供应商合作,不愿意开发新供应商,也不愿意谈更优的价格。

更合理的做法是把交付准时率的责任挂在供应商管理岗,采购承担的是“是否及时发现了交付风险并启动备选方案”这类过程责任。

erp跨境电商怎么管?以采购补货为核心的绩效考核方案

3. 一份可用的责任矩阵

指标主责协同数据提供方
断货率采购运营、仓储ERP 库存模块
库存周转天数采购财务、运营ERP 财务 + 库存
预测偏差销售 / 运营市场、采购ERP 销量 + 运营计划表
供应商交付准时率供应商管理采购、品控采购在途节点数据
紧急补货占比采购运营、物流采购单 + 物流单据
补货建议采纳率采购供应链计划系统建议日志 + 实际下单

这张矩阵的价值在于,它明确了“数据从哪来”。很多考核推行不下去,不是责任分不清,而是协同方不提供数据,主责方无从自证。把数据提供方写进矩阵,是让考核能跑起来的一个小但关键的动作。

七、落地机制:周期、例外、申诉、激励、上线节奏

1. 考核周期要和补货决策周期对齐

补货决策在多数跨境公司是按周做的,但考核普遍按月甚至按季度做。这个错配会造成两个问题:一是月中做出的错误决策,月末才被发现,纠正窗口已经过去;二是被考核者会倾向于在考核节点前做“好看的动作”,比如集中压货或集中清货。

我的建议是周度算数、月度复盘、季度调权重。周度算数是为了让偏差能及时被发现;月度复盘是为了看趋势而不是看单点;季度调权重是为了让考核本身保持有效性,任何一个指标用久了,都会被适应。

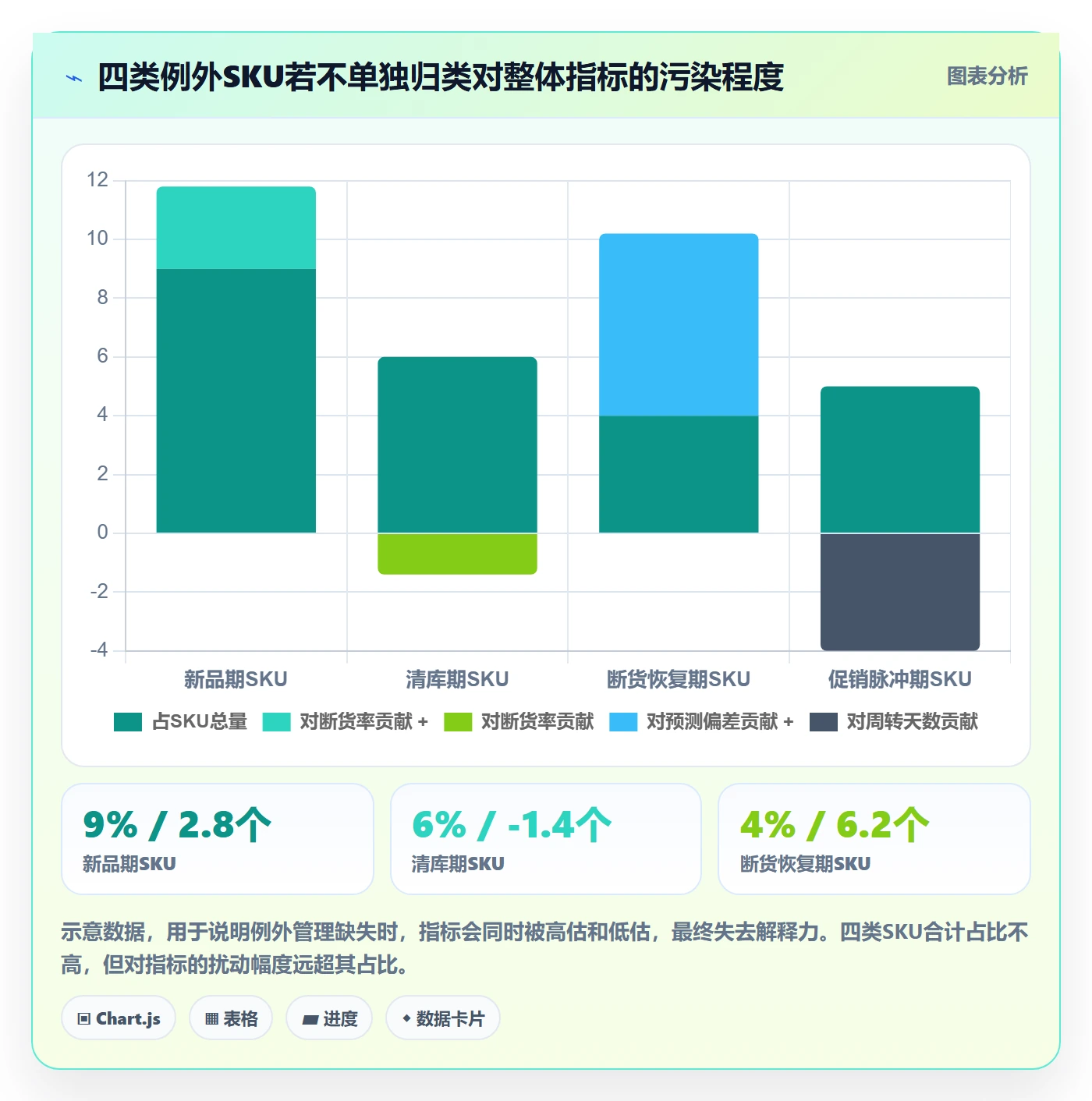

2. 例外管理:不做的话,指标会被同时高估和低估

新品期、清库期、断货恢复期、促销脉冲期,这四类 SKU 会系统性地污染指标。而且污染方向不一样:新品和恢复期会推高断货率和预测偏差,清库期和促销脉冲会拉低指标,制造虚假的改善。

所以必须建立例外池,把这些 SKU 单独归类、单独看。例外池不是不管,而是换一套评价标准:新品看的是首单决策质量,清库看的是清理速度和尾货损失率。

erp跨境电商怎么管?以采购补货为核心的绩效考核方案

3. 数据复核与申诉通道

没有申诉机制的考核,我观察到的存活期通常不超过三个月。原因很直接:数据一定会有错,口径一定会有歧义,而一旦被考核者发现自己“解释不了”,他就会转向“避免被考核”,而不是“改善业务”。

申诉通道不需要很复杂,但需要三个条件:有明确的提交窗口(比如数据发布后 3 个工作日内)、有固定的复核角色(通常是供应链计划或财务)、有公开的处理结论记录。第三条最重要,因为它让申诉规则本身变得稳定。

4. 激励挂钩的方式

我建议结果层指标与过程层指标分开挂钩:结果层进奖金池,过程层进绩效评分。原因是结果受外部因素影响大(平台政策、汇率、竞品动作),全部压在奖金上会让考核变得不可控;而过程层是可控的,适合作为持续改进的抓手。

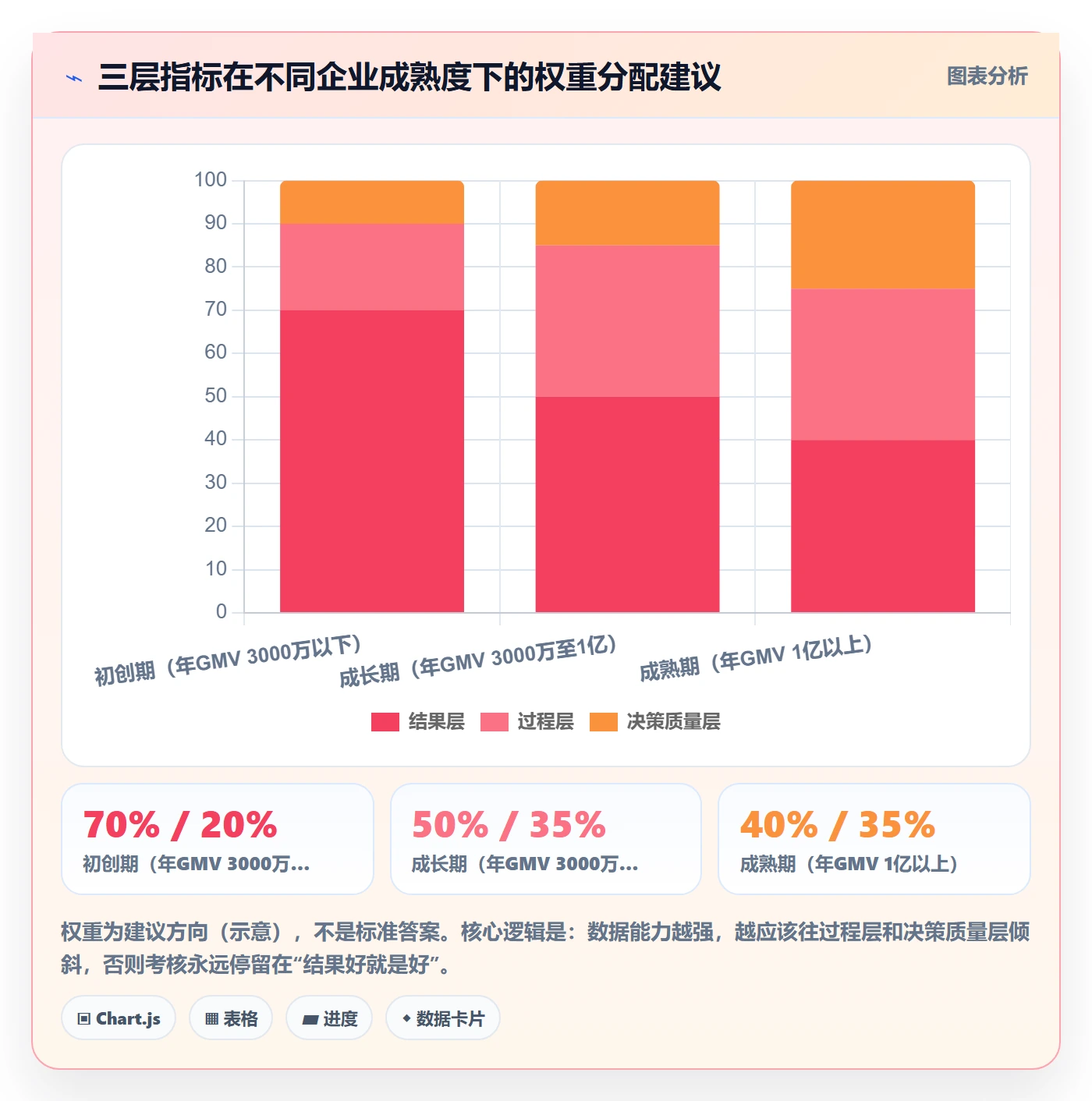

具体的权重比例,取决于你的数据成熟度。数据薄弱的时候,结果层权重高一些;数据成熟之后,过程层和决策质量层权重逐步上升。这个方向和前面那张成熟度权重图是一致的。

5. 上线节奏:分三步,不要一次全量

  1. 第一步,数据一致性对齐。先确保两个部门用同一套口径算出同一组数字。这一步的目标不是考核,是让大家对数据建立信任。通常需要 2 到 4 周。
  2. 第二步,单一指标试跑。挑一个指标(建议是断货率)和一个类目,跑一个完整周期,观察数据是否稳定、责任是否清晰、申诉量是否在合理范围。
  3. 第三步,组合考核上线。加入成对指标和过程层指标,再跑一个周期,然后才考虑扩大到全类目。

跳过第一步直接做第三步的项目,我见过失败的比例相当高。失败时的表现几乎一样:考核表推下去了,但每次复盘会都变成了数据争论会。

erp跨境电商怎么管?以采购补货为核心的绩效考核方案

八、一个可复盘的案例:从单边考核到成对考核的三个月

1. 起点:一个只考断货率的采购团队

这家公司做家居品类,年 GMV 大概 8000 万,主要站点是美国和德国,用 FBA 加一个美国海外仓。他们的采购团队四个人,考核表上只有三个指标,其中权重最大的是断货率,目标值定在 4% 以内。

他们连续两个季度断货率达标,但同期库存周转天数从 68 天涨到 91 天,滞销库存占比从 11% 涨到 23%,美国海外仓有将近三百个 SKU 库龄超过 180 天。老板的感受是“数据都挺好,但钱越来越紧”。

这就是典型的单边考核后果。采购没有做错什么,他们只是把考核表上的那个数字做到了最好,代价转移到了没被考核的地方。

2. 改造动作:四个具体步骤

我们花了三个月做改造,动作不复杂,但每一步都要落实到数据和会议上。

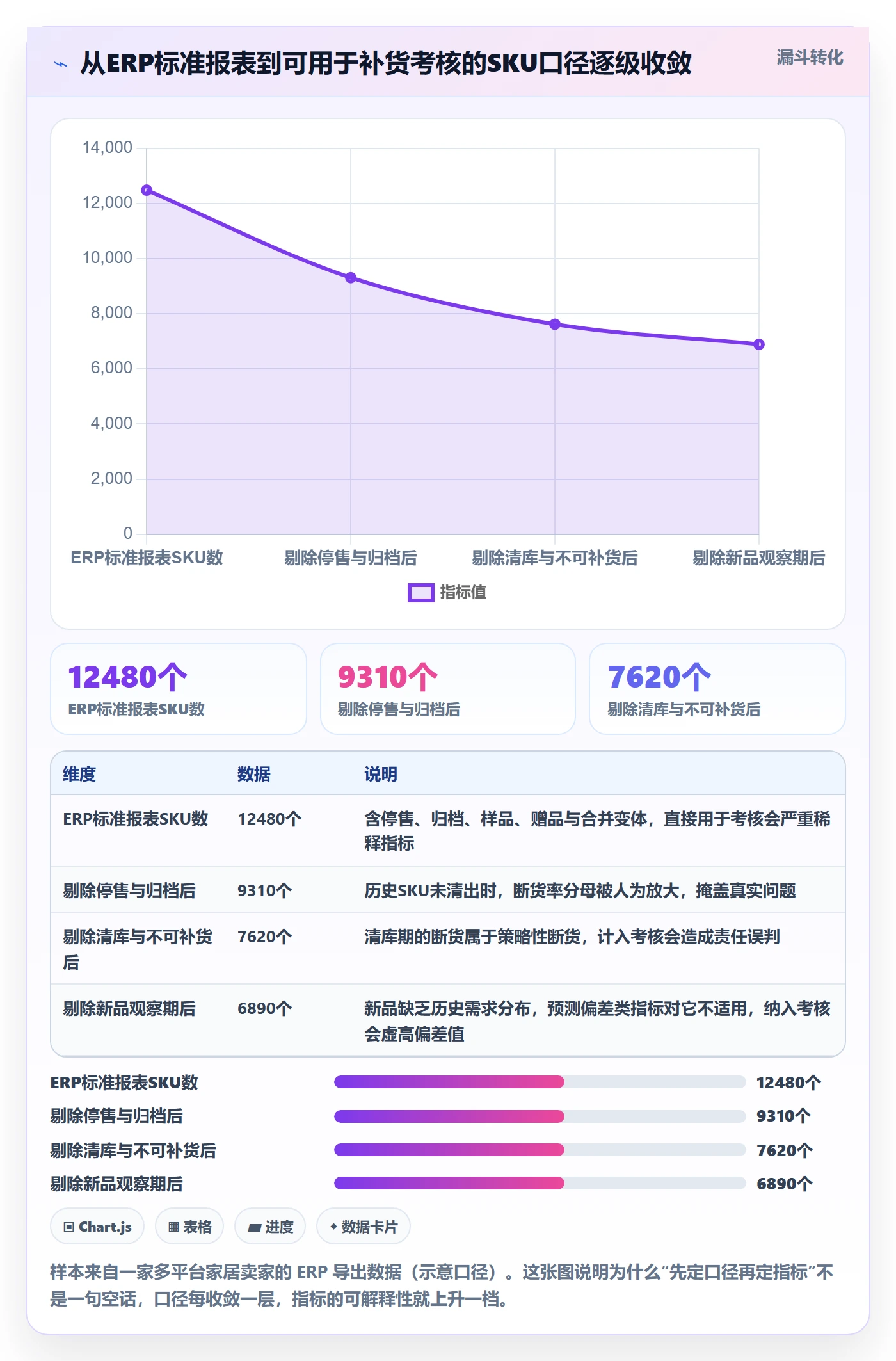

第一步是把口径收敛下来。把 ERP 标准报表里的 12480 个 SKU 按前面说的规则逐步剔除,最终确定 6890 个可补货 SKU 作为考核基数。这一步做完,断货率从原来的 3.8% 变成 7.8%,不是业务变差了,是原来的口径把问题藏起来了。

第二步是设置成对指标。断货率配库存周转天数,补货及时率配紧急空运占比。同时在数据侧把库存周转的成本口径固定下来,头程分摊统一按体积重。

第三步是责任重新划分。预测偏差从采购的考核表里移出,转到运营负责人名下;供应商交付准时率独立到供应商管理岗。采购保留的是补货决策偏差和补货计划达成率。

第四步是建立例外池。新品、清库、断货恢复期、促销脉冲期四类 SKU 单独归类,不参与常规考核。

在数据侧,他们用数跨境把多平台库存、销量、采购在途数据按新口径对齐到同一张分析表上,作为考核计算的统一数据源。这样做的直接好处是,每周数据发布后,运营和采购看到的是同一组数字,争论从“你的数据不对”变成了“这个 SKU 该不该进例外池”。

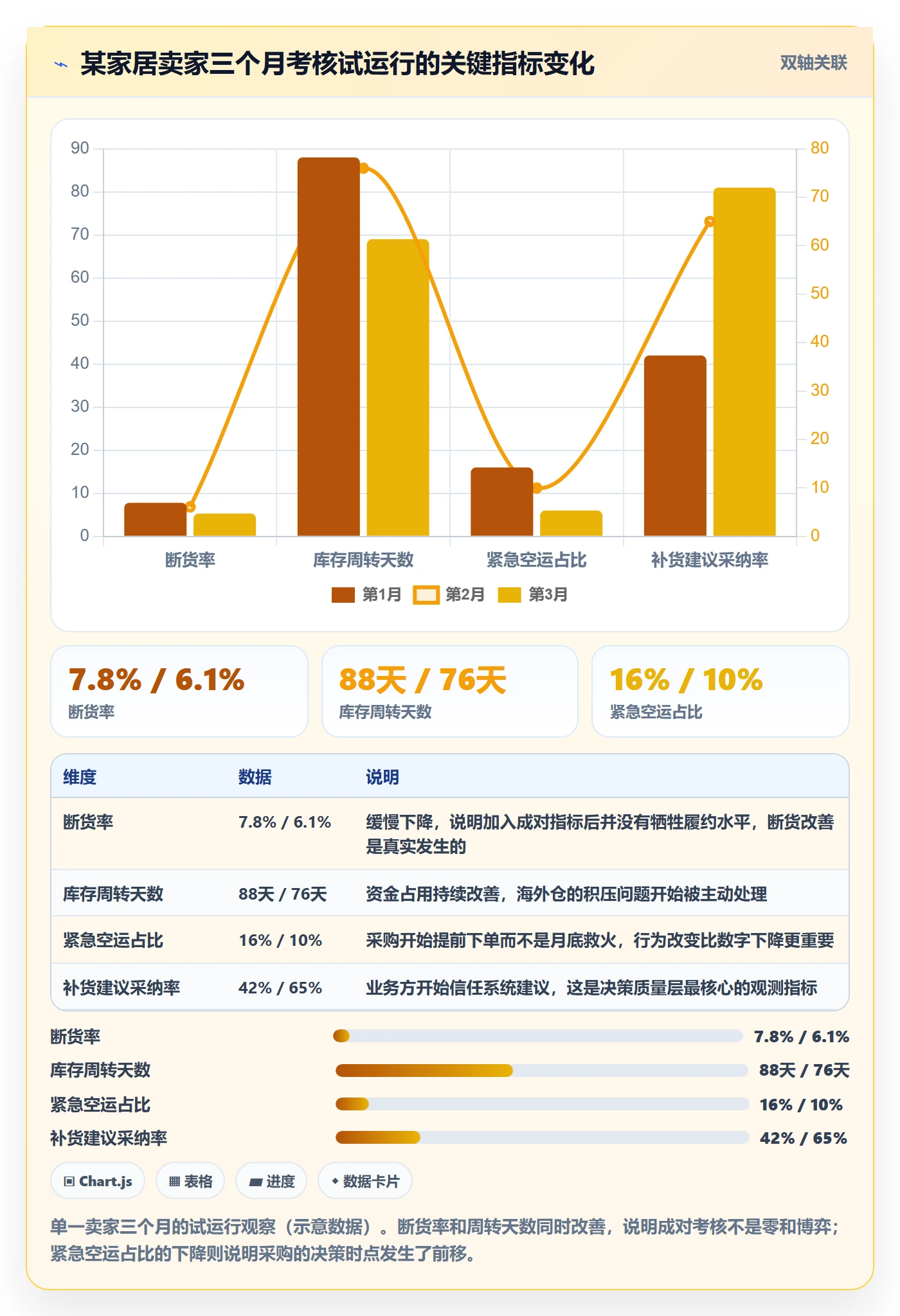

3. 三个月后的变化

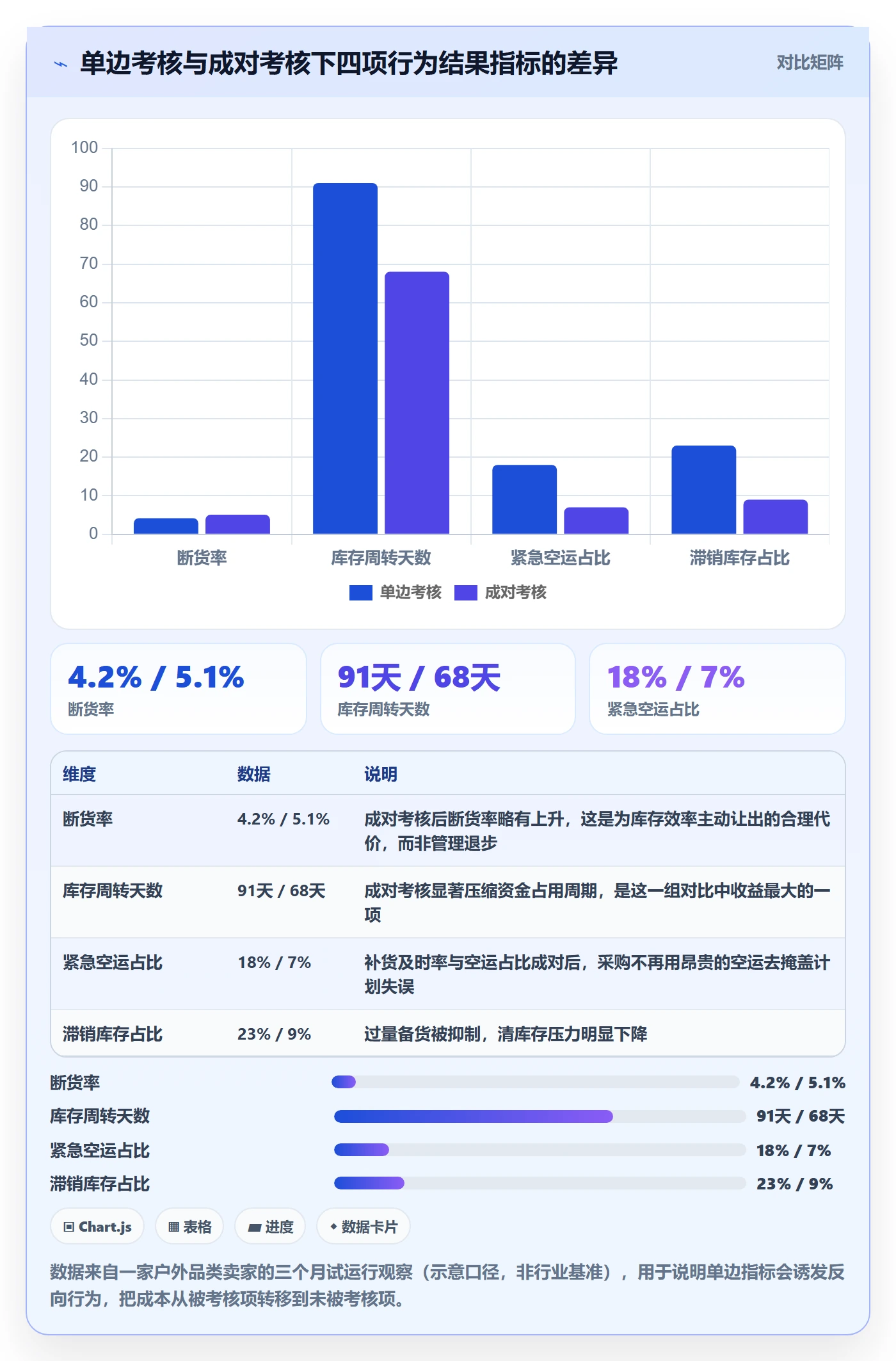

三个月后的结果,我用一张表说明,注意这里的数字是这一个卖家的观察,不是行业基准,也不应该被当作目标值直接套用。

erp跨境电商怎么管?以采购补货为核心的绩效考核方案

4. 这个案例里最值得带走的一点

改造过程中最有价值的瞬间,不是断货率降到 5.3%,而是在第二个月的一次复盘会上,采购主管第一次主动说:“这个 SKU 我建议不补,让它断一段时间,因为它下个季度要换代了。”

在这之前,他的唯一目标是断货率,不可能说出这句话。当库存周转和库龄结构进入他的考核表,并且例外池给了他策略性断货的空间,他才有可能做出这个判断。

这就是我说的决策质量,不是某个数字变好了,而是被考核的人开始做更完整、更长周期的权衡。

九、不同情况下的行动建议

1. 刚上 ERP,还没建立考核体系

这种情况下,最不该做的就是直接抄一份 KPI 模板。你的系统数据还没有积累出可用于分析的分布,这时候定的阈值基本都是拍的。

建议按这个顺序走:先花两到四周把库存状态口径定清楚,重点是把在途、待上架、预留这几类拆开;然后用三个月的历史数据回算提前期分布和需求波动特征;最后才基于这些真实分布去定指标和阈值。

中间这段时间不是空转,你可以先用断货率这一个指标做周度观测,不挂钩激励,只做数据校准。

2. 已上 ERP,但考核流于形式

这种情况下通常不缺数据,缺的是口径共识。表现是每次复盘会都在争论数字。

建议先做一次口径审计:把采购、运营、财务三方各自算出的断货率和周转天数摆到一张表上,找出差异来源。差异通常集中在三个地方,SKU 基数、断货天数算法、成本口径。这三个对齐了,考核才有讨论基础。

口径审计之后,先加一个成对指标,通常是最快见效的动作。从只考断货率变成断货率加周转,很多反向行为会立刻收敛。

3. 多平台多仓,数据分散在多个后台

这种结构的核心矛盾是数据获取成本。如果每次考核都要人工从五六个后台导数据再拼表,考核周期一定会被拉长,最后变成季度做一次,失去纠偏能力。

建议优先解决数据汇聚问题,把库存、销量、在途三块数据先对齐到统一口径。这一步可以用专门的数据分析工具来做,比如前面提到的数跨境这类平台,重点是利用它把多平台多仓的数据按统一口径拉到一张表上,而不是指望它替你决定补货参数。

数据能自动更新之后,考核周期才有可能从季度缩到周度。

4. 资金紧张期,现金流压力大

这种阶段的权重应该明显偏向库存周转和资金占用,断货率的容忍度可以适度放宽。原因很直接:现金流断了公司就没了,断货率上升是可控损失。

但要注意一个前提:放宽断货率的同时,必须明确哪些 SKU 可以断、哪些绝对不能断。通常是核心贡献款和高复购款守住,长尾款和新品期可以主动放弃一部分。如果不做这个区分,简单放宽断货率会变成全面缺货。

十、不同情况下的取舍

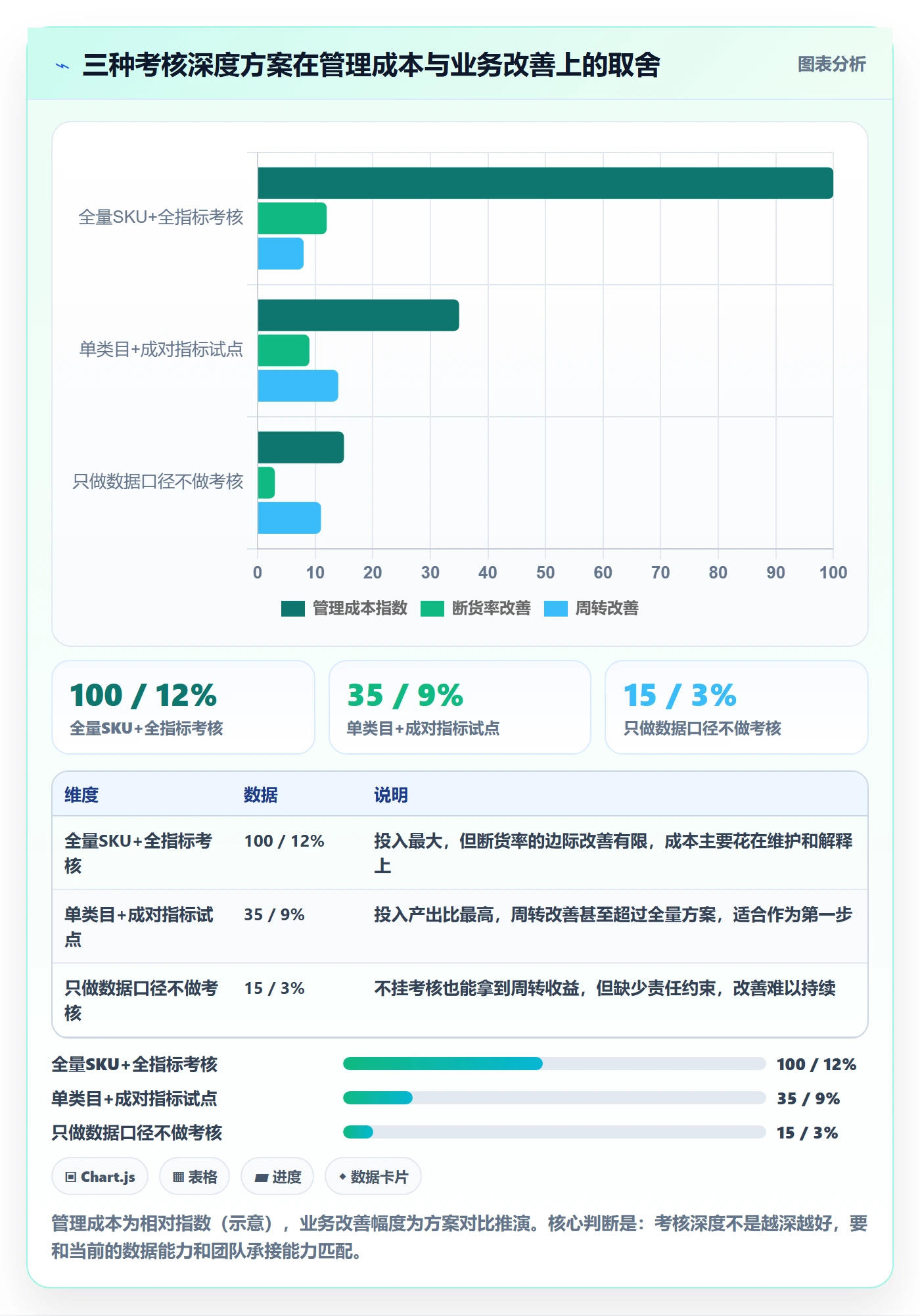

1. 考核精度与管理成本之间的取舍

考核越精细,数据维护成本越高,团队的理解成本也越高。我见过一家公司把 SKU 分成七档,每档单独设指标,结果三个月后连采购主管自己都说不清某个 SKU 属于哪一档。

经验上的平衡点是:分层维度不超过三个,分档数量不超过四档。超过这个复杂度之后,边际收益会快速下降。

方案管理成本(相对指数)断货率改善周转改善适用阶段
全量SKU + 全指标考核100约 12%约 8%数据成熟、团队规模大的企业
单类目 + 成对指标试点35约 9%约 14%大多数企业的第一步
只做口径不做考核15约 3%约 11%刚上系统、数据尚未可信时

erp跨境电商怎么管?以采购补货为核心的绩效考核方案

2. 指标数量与责任清晰度之间的取舍

指标越多,责任越模糊。因为任何一个坏结果,都可以在十几个指标里找到几个“不是我负责的”作为解释。

我建议控制在 12 个指标以内,且每个指标只有一个主责人。协同方可以多,但主责必须唯一。如果某个指标实在找不到唯一主责人,说明这个指标的粒度太粗,需要拆细或者换一个。

3. 考核周期长短之间的取舍

周期太短,噪音大,被考核者会疲于应付数据波动;周期太长,纠偏不及时,错误决策的代价会被放大。

我倾向的组合是:周度看数、月度复盘、季度调权重。周度看数是给采购团队自己看的,用于及时调整;月度复盘是给管理层看的,用于评价趋势;季度调权重是为了防止指标被适应。

4. 系统自动化与人工干预之间的取舍

很多 ERP 都宣称有自动补货功能。我的判断是:现阶段绝大多数所谓的自动补货,仍然需要人工设定参数并定期校准,尤其在多平台、多仓、季节波动明显的跨境场景里。

所以更现实的做法是把系统定位成“建议提供方”,把补货建议采纳率作为决策质量层的核心指标。这个定位有两个好处:一是保留了人工判断的空间,二是能通过采纳率这个数字观察到人和系统的磨合程度。采纳率从 40% 升到 80%,说明业务方开始信任建议;如果长期停在 40%,那要反思的是参数的合理性,而不是人的执行力。

结语

回到开头那个问题:欧洲站断货 11 天,到底是谁的锅?

在没有口径、没有成对指标、没有责任划分的情况下,这个问题无解。因为每个人都能找到对自己有利的解释,而每种解释又都能找到数据支撑。

采购补货考核的终点,不是让断货率这个数字变好看,而是让每一个补货决策可以追溯、可以解释、可以复盘。一个 SKU 为什么补这么多、为什么这个时候补、为什么在这个仓补,如果决策者能说清楚,考核就成立了;如果说不清楚,指标再漂亮也没有意义。

如果你现在正准备动手,我给一个最小起步建议:先挑一个类目,用三个月的历史数据把可售库存口径和提前期分布校准一次,然后只上两个成对指标,跑一个完整周期。不要一开始就设计一张二十行的考核表,也不要指望系统替你决定补货参数。

跑完这一个周期之后,你手上会有两样东西:一套被验证过的口径,以及一组关于你自己业务的真实分布。这两样东西,比任何一份现成的 KPI 模板都有用。

如果你愿意的话,可以回到评论区回答一个问题:你们公司现在的断货率和库存周转,是不是成对设置的?如果只有一个,那大概率已经有人在替你承担另一个的成本了。

常见问题解答(FAQ)

1. 跨境电商采购补货的绩效考核,只考断货率行不行?应该怎么配对设置指标?

我们公司去年上了ERP之后,老板第一件事就是让我把断货率压下来,我当时觉得这个指标最直观,就照着做了。结果考核跑了两个季度,断货率确实降了,但库存金额涨了一大截,海外仓开始收长期仓储费,财务那边先炸了。

单边考核断货率,一定是拿库存换来的。补货这件事的本质是在缺货成本和持有成本之间做取舍,只压一头,被考核的人就会把另一头推到极限,最省事的做法就是提前备、多备、把所有SKU的安全库存往上抬。所以断货类指标必须和库存效率类指标成对出现,而且要挂在同一个考核对象头上,才有对冲效果。

具体配对可以这样:断货率(或可售天数低于阈值的SKU占比)配库存周转天数;补货及时率配紧急空运空派占比;售罄率配库龄结构,比如超过某一库龄区间的库存金额占比。配对的关键不是数量对等,而是让两组指标的经济后果落在同一个人身上。还有一点容易被忽略:断货率本身的口径要先定死。

是算有流量但无库存的SKU天数占比,还是算因断货损失的销售额占比,两种算法差别很大,前者对长尾SKU敏感,后者对大单品敏感。建议两个都看,但考核只取其中一个,另一个作为解释性指标。目标值别抄别人的,用你们自己过去12个月的实际数据做基准,先定改善幅度,不定绝对值。

2. ERP里的库存数据和运营的手工表总是对不上,考核到底该以哪个为准?口径怎么统一?

我们上ERP之后遇到一个很尴尬的情况:系统里显示有货,运营说发不出去;运营说有货,系统里却是负库存。每次算补货考核数据都要先吵一遍,最后变成谁声音大听谁的。

这个问题的根子不在系统,在于库存这个词在跨境场景里根本不是一个状态。至少要拆成五类:国内仓可售、海外仓可售、已发货未入仓的在途、平台已入仓待上架、以及被订单或活动锁定的部分。

财务口径通常只关心已入账的资产,运营补货口径关心的是多久之后能变成可发货的库存,这两个口径天生不一致,所以拿财务的标准报表直接做补货考核,一定吵架。可执行的做法是:在ERP里先定义一批考核口径字段,逐个写明取数来源和数据更新时间,形成一份口径说明文档,谁改谁签字。

补货计算用的是可售加在途预计到货再减已锁定,其中在途部分要按预计到仓日期分段,不能笼统算一个在途总数。判断断货也要基于可售库存,不能基于总库存。最后一点很关键:口径定下来之后,至少锁定一个完整考核周期不变。中途改口径等于把前面的数据作废,考核对象会立刻不再信任这套考核。

3. 补货补错了,到底该考核采购还是运营?责任怎么切才服人?

我们公司每次盘点库存问题,采购说是运营报的预测不准,运营说是采购没按计划下单,最后老板各打五十大板,谁都不服气。我一直想知道有没有一个合理的切法。

补货出错的归因必须是可拆的,否则考核只会变成甩锅。补货的结果其实由三段构成:需求预测、补货决策、供应商交付。预测偏差来自销售运营端对销量、促销和季节的判断;补货决策偏差来自采购端在给定预测和提前期下,下单量、下单时点、分批策略是否合理;交付偏差来自供应商或物流端是否按时按量。

比较合理的切法是:预测准确率,比如按SKU乘站点算加权偏差,记在运营或销售头上;交付准时率记在供应商管理端;采购本人只对在给定预测和给定提前期分布下,决策是否合理负责。判断决策是否合理,不要看结果,要看过程。复盘时能不能还原当时的判断依据,当时可售天数是多少、提前期用的哪一版、为什么选这个下单量。

依据充分但结果不好,属于正常经营波动;依据本身就没有、纯拍脑袋,才是决策问题。这一条如果不写进考核规则,采购永远不会认账。

4. 补货考核周期定多久合适?新品、清库存、断货恢复期的SKU要不要单独处理?

我们的补货是每周跑一次的,但考核是月底算总账,月中出的问题月底才知道,想改也来不及。而且新品和清库存的老品混在一起算,数据特别难看,谁看谁头疼。

考核周期和补货决策周期必须对齐,这是最容易被忽略的一条。如果补货按周决策,结果指标却按月看,会有三个后果:反馈太慢、月底才发现偏差、大量中间过程被平均掉。比较实际的做法是分层看:过程指标按周看,包括补货及时率、紧急补货占比、预测偏差;结果指标按月看,包括库存周转、断货影响、库龄结构;

季度做一次口径和权重的复盘。周度数据只用于纠偏和沟通,不直接扣钱,否则会诱发短期行为。特殊SKU必须单独归类,否则会持续污染整体指标。至少分三类:新品期,上架后一定周期内断货权重下调、库存效率不考核,因为还没有稳定的需求分布;清库存期,目标反转为售罄和回款,不考核断货;

断货恢复期,排名和转化还没回到正常水平,历史销量不能直接当需求用。这三类要有明确的进出规则,什么时候进、什么时候出、由谁判定,并且要在ERP里能用一个标签筛出来,不然每次算指标都得人工扒表。

上线节奏也别一次性全压上去,先选一个SKU类目用真实数据把口径跑通,再上一个单项指标试跑一到两个周期,确认数据能自动出来、结果能被解释,再上组合考核。考核跑不下去,八成不是指标设计得不好,而是数据出不来、申诉没通道。

核心关键词

读者评论

李
李安

文章说单边指标会被另一种成本交换,这点很真实。以前只考断货率,结果就是多备货,库存周转和滞销压力全不在采购表上。成对考核后短期断货率略升可以接受,关键是库存效率和空运占比降下来。真正难点是口径,分母不统一,采购和运营永远吵不完。

孙
孙宇轩

断货影响链接权重这点常被财务忽略。文章强调预测偏差来自销售运营,不能只让采购背锅,很对。需求预测如果不剔除断货期、促销脉冲和跟卖干扰,补货参数再精细也没用。建议先统一可售库存和异常期标识,再谈考核权重。

周
周宁

滞销库存占用现金流这个痛点很准。库存持有成本阶跃上升,机会成本不进考核,采购自然倾向多备。ERP如果不能把在途、待上架、预留拆开,财务看到的库存和实际可售差异很大。先定口径再定指标最后定权重,顺序不能反。

孙
孙若溪

拿ERP标准报表直接考核是高频坑。财务口径、仓储口径和补货决策口径不是一回事,可售、在途、待上架、预留不拆,断货率算出来就是错的。文章要求的五类数据很实用,尤其采购在途节点和提前期分布,没有时间戳就只能拍脑袋。

廖
廖雅楠

个KPI不如收敛到采购补货一个枢纽,这点值得管理层重视。全模块考核会让注意力跑到销售额和ACOS,指标互相抵消。把销售、运营、供应商、物流都作为补货决策输入质量来考核,责任链条更清晰。落地时建议先小范围试运行,别一次性改权重。

免责申明:本文内容通过AI工具匹配关键字智能整合而成,仅供参考,帆软及九数云不对内容的真实、准确或完整作任何形式的承诺。如有任何问题或意见,您可以通过联系jiushuyun@fanruan.com进行反馈,九数云收到您的反馈后将及时处理并反馈。
咨询方案
咨询方案二维码

扫码咨询方案

热门产品推荐

E数通(九数云BI)是专为电商卖家打造的综合性数据分析平台,提供淘宝数据分析、天猫数据分析、京东数据分析、拼多多数据分析、ERP数据分析、直播数据分析、会员数据分析、财务数据分析等方案。自动化计算销售数据、财务数据、绩效数据、库存数据,帮助卖家全局了解整体情况,决策效率高。

相关内容

查看更多
erp跨境电商实践指南:库存管理的趋势观察怎样更有效

erp跨境电商实践指南:库存管理的趋势观察怎样更有效

去年11月,一个做亚马逊美国站加 TikTok Shop 的卖家找我做库存复盘。大促前他的 ERP 首页显示海 […]
erp跨境电商选择标准:订单同步维度如何评估趋势观察

erp跨境电商选择标准:订单同步维度如何评估趋势观察

去年9月大促前夜,一个同时经营 TikTok Shop、Shopify 和亚马逊的卖家给我打电话:ERP 里显 […]
erp跨境电商数据方法:用财务核算支撑趋势观察判断

erp跨境电商数据方法:用财务核算支撑趋势观察判断

我在过去几年里帮几十家跨境卖家做过月度复盘,最常听到的一句话是:“ERP 里明明是赚的,怎么财务一结账就变成亏 […]
erp跨境电商管理模板:围绕物流对接开展趋势观察

erp跨境电商管理模板:围绕物流对接开展趋势观察

2023年双十一前两周,我帮一个同时做亚马逊美国站、Shopee马来站和独立站的三平台卖家做ERP物流对接复盘 […]
erp跨境电商配置指南:系统实施需要哪些趋势观察设置

erp跨境电商配置指南:系统实施需要哪些趋势观察设置

去年第四季度,我参与复盘一家同时做亚马逊美国站、Shopee 马来站和 TikTok Shop 英国站的卖家的 […]

让电商企业精细化运营更简单

整合电商全链路数据,用可视化报表辅助自动化运营

让决策更精准
