我经手过超过 30 个数据分析外包项目,最惨痛的一个项目,团队花了 3 个月、投入 80 万,最终交付的分析报告里,核心指标定义跟业务方理解完全相反,导致项目直接作废。这不是个例。根据行业调研数据,超过 60% 的数据分析外包项目未达到预期效果,其中“需求不清”和“沟通失效”是两大致命伤。但我的经验告诉我,问题的根源不在于外包团队的水平,而在于甲方缺乏一套适配“外部协作”的非对称管理逻辑。
今天,我不打算讲那些“建立信任、加强沟通”的通用废话,而是从乙方视角反推甲方动作,用实际案例和数据告诉你,怎么通过一套前端管理 SOP,把外包团队变成你的“高效延伸臂”。
绝大多数管理者在管理外包团队时,会下意识地套用内部团队的管理模式:设定目标、布置任务、检查结果。但外包团队与你之间没有组织权力关系,没有薪酬考核,没有晋升通道。用“控制”逻辑去管理,只会激发对方的防御心理,导致信息隐瞒、交付质量下降。
我经过多年实践得出的核心结论是:数据分析外包管理,本质上是在创建一个“信息对称、利益一致、风险共担”的临时协同系统。 你的核心工作不是“管人”,而是“管理信息流和决策权”。具体来说,就是要把甲方内部的业务认知、分析假设、数据边界,用一种可复用的、结构化的方式,传递给外部团队,并在关键节点锁定决策,避免反复返工。

我接触过一个典型的失败案例。一家中型电商公司,希望通过外包团队分析用户复购行为,找出提升复购率的关键因素。甲方业务负责人花了两个星期,写了一份 20 页的详细需求文档,最终确定了“用户活跃度”、“订单转化率”、“复购周期”三个核心指标。外包团队接收后,开始建模分析。
三个月后,交付物是一份 100 页的分析报告。甲方业务负责人看完后,直接打电话质问:“你们定义的‘活跃用户’为什么是‘近 30 天内有登录行为的用户’?我们内部的定义是‘近 30 天内有购买行为的用户’!” 外包团队也很委屈:需求文档里写的是“用户活跃度”,没有明确说明定义和口径,他们按照行业通用标准定义了。
这个案例典型地反映了以下四个核心困局:
甲方对业务上下文、数据口径、分析假设有深入理解,但外包团队没有。甲方往往假设外包团队能“读懂”需求文档,但一个“用户复购率”的定义,在不同行业、不同公司、甚至不同业务线里,可能计算方式完全不同。外包团队接收到的,只是一个没有温度、没有场景的“需求描述”。
很多甲方项目,业务负责人、技术负责人、数据负责人各自有不同诉求。外包团队在推进中,经常收到来自不同人的矛盾指令。“这个指标要按维度分析”、“这个图表要改成折线图”、“先做这个任务,那个任务先放一放”。外包团队找不到那个“说了算”的人,导致项目进度反复,交付质量下降。
甲方认为“完成”是“所有分析结论能直接落地”,而外包团队认为“完成”是“按照需求文档,把数据跑完、图表画完”。双方对“完成”的定义,存在巨大差异。这种差异,往往在项目验收阶段才爆发,导致项目延期或失败。
涉及用户隐私或商业机密的数据,外包团队能否访问?如何脱敏?合同里怎么约定?这些问题不提前解决,项目可能随时“暴雷”。很多甲方在处理数据安全问题时,只依赖法律条款,缺乏实操层面的数据沙箱、脱敏工具、访问日志审计等机制。

在与外包团队合作的过程中,我观察到甲方最容易陷入以下五个“自毁式”习惯,这些习惯直接导致项目走向失败:
很多甲方认为,外包就是“我把需求给你,你按时交付结果”。这是一种典型的“购买思维”。但数据分析项目,本质上是一个“知识共创”过程,甲方需要不断输出业务上下文,外包团队需要不断反馈技术可行性。把外包当成“买到成品”,意味着你放弃了项目过程中的知识传递,最终得到的,很可能是一个“看上去正确,但无法落地”的产物。
内部员工你可以直接批评、要求加班、要求主动汇报。但外包团队没有这些义务。你无法要求他们“24小时在线”,也无法在他们犯错时进行“绩效考核”。用“管员工”的方式去管外包,只会激发对方的防御心理,导致信息隐瞒、交付质量下降。外包团队会认为你在“找茬”,而不是在“协作”。
数据分析项目天然具有模糊性,业务问题在分析过程中往往会被重新定义。很多甲方追求“完美文档”,希望需求文档写完后,外包团队就能按部就班执行。这种想法不现实。过度追求“一次到位”,反而会延迟项目启动,导致后续需求变更时,双方需要重新签合同、走流程,损耗巨大。
很多甲方在项目过程中,让外包团队“先跑着,后面再确认”。结果往往是“跑偏了”。外包团队最怕的不是“改需求”,而是“改完又说不对”。甲方需要建立明确的“确认节点”,在每个节点,对关键交付物(如:数据字典、指标定义、分析框架)进行确认,并“锁定”结果。锁定后,任何变更,都需要走正式的变更管理流程。这能避免“无休止的返工”。
这是最致命的问题。甲方项目组里,业务负责人、技术负责人、数据负责人各有诉求,各行其是。外包团队收到不同人的指令,不知道该听谁的。最终,项目陷入“决策瘫痪”,进度停滞。甲方必须指定唯一对接人,并授予其在合理范围内的决策权,确保外包团队始终只有“一个声音”。

为了建立真正的协同,我们需要换位思考,理解外包团队的真实诉求。他们不是你的“敌人”,而是你的“临时队友”。他们希望你能理解以下三点:

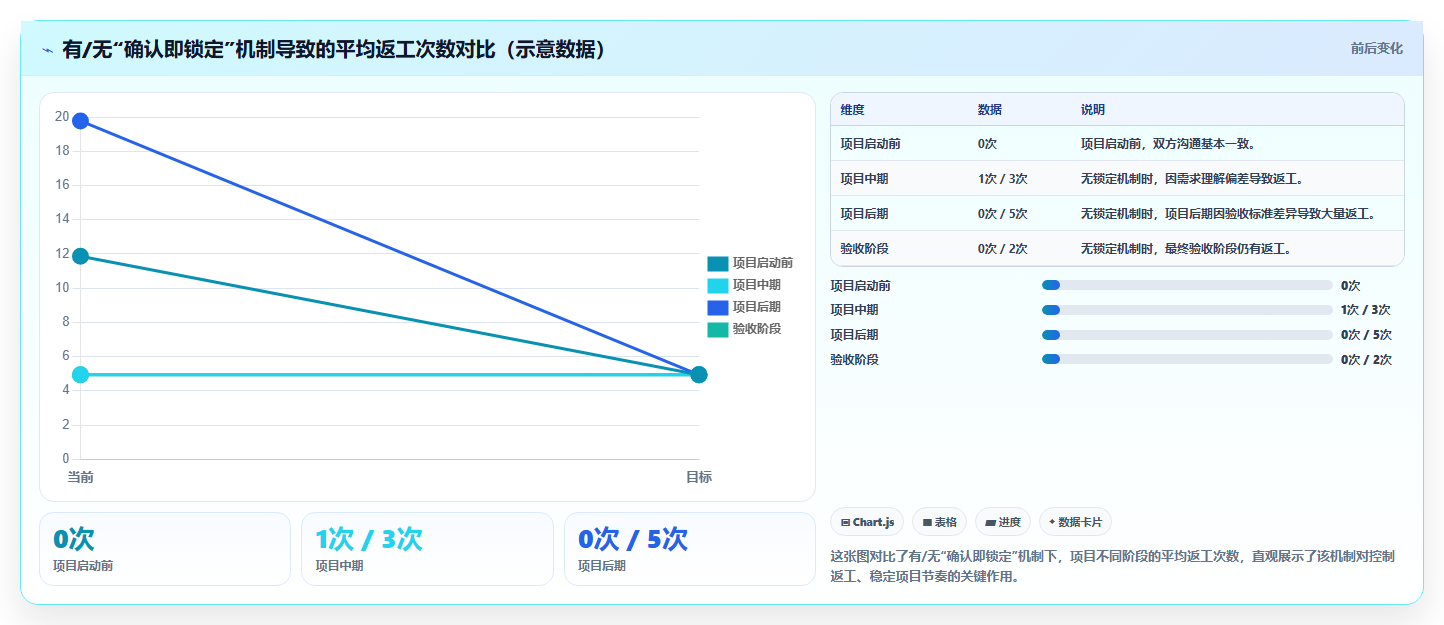

外包团队最害怕的场景是:按照你的要求改了需求,做完了,你又说“不对,不是这个意思”。这种反复,会极大消耗他们的时间和耐心,也意味着项目预算在不断超支。他们希望你能建立“确认即锁定”的机制。在每个关键节点,确认后,就签字锁定。即使后续发现需要调整,也应该走正式的变更管理流程,而不是随时“口头通知”。
很多甲方在写需求时,会直接给出“用SQL计算用户复购率”这样的指令。但外包团队其实更需要的,是“为什么需要分析用户复购率?这个指标在业务上意味着什么?我们最终想通过这个分析,做出什么决策?” 给他们提供业务上下文,比如“我们想通过分析用户复购行为,找到影响复购率的关键因素,从而优化我们的会员运营策略”,能让他们更好地理解分析目标,并主动提出更优的分析方案。一个“用户活跃度”指标,在不同业务场景下,定义完全不同:是“登录行为”还是“购买行为”?
是“单次”还是“连续”?这些都需要业务上下文才能解释清楚。
外包团队最怕“多头汇报”。他们需要一个能“拍板”的人。这个人需要被授予在合理范围内的决策权,比如:可以决定指标定义、分析框架、交付优先级。一个能拍板的甲方,能极大提升项目效率,避免无休止的“讨论”和“等待”。

根据以上分析,我总结了一套“前端管理SOP”(Standard Operating Procedure,标准操作流程),在项目开工前,把核心工作做扎实,能极大地降低后续风险。
不要给外包团队“一句话需求”,比如“分析用户复购率”。你需要把这句话,拆解成一个“可验证的分析假设”。例如:“假设:通过优化会员权益,可以将新用户复购率提升 2 个百分点。我们需要分析:当前新用户复购率是多少?影响复购率的关键因素是哪些?不同会员权益对复购率的影响有何差异?”
这样,外包团队就知道自己的分析目标是什么,以及如何验证这个假设。
在项目启动前,就要明确“完成”的定义。我建议分为三个层次:
每个层次对应不同的交付物和检查方式。例如,第一层可通过数据核对完成,第二层可通过代码审查完成,第三层需要业务方参与评审。
外包团队与你存在时区、工作节奏差异。我建议使用“日常异步+关键节点同步”的沟通模式:
同步会议要高效,提前发送议程,会后发送会议纪要,明确决议事项。
合同里的保密协议、数据销毁条款是“硬条款”,但更重要的,是实操层面的“软条款”:
这些“软条款”,需要写入合同,或者作为附件,明确约定执行细节。
没有项目是永远顺利的。提前约定好“分手”方式,能避免项目中途换团队时,数据断层、代码丢失、文档缺失等问题。具体包括:
这些条款,在项目启动时就写入合同,避免后续扯皮。
| SOP 步骤 | 核心动作 | 关键交付物 | 风险控制点 |
|---|---|---|---|
| 1. 需求拆解 | 将业务需求转化为可验证的分析假设 | 分析假设文档、指标定义矩阵 | 避免需求模糊 |
| 2. 验收标准 | 定义“完成”的三个层次 | 验收标准检查表、交付物清单 | 避免验收标准模糊 |
| 3. 沟通机制 | 建立“日常异步+关键节点同步”模式 | 沟通工具、周会模板、评审会模板 | 避免信息不对称 |
| 4. 数据安全 | 制定数据沙箱、虚拟脱敏、日志审计机制 | 数据安全协议、访问日志模板 | 避免数据泄露风险 |
| 5. 退出机制 | 约定代码、文档、知识转移时间窗口 | 代码交付标准、文档清单、知识转移计划书 | 避免项目中断风险 |

前面的SOP,是“术”的层面。在“道”的层面,你需要从“控制”心态,转变为“共创”心态。把外包团队当成你的“延伸团队”,而不是“外部供应商”。
项目进行中,定期(比如每两周)安排一次复盘会。复盘会的目的,不是“挑刺”,而是“双向复盘”。甲方需要主动征求外包团队对项目需求、沟通方式、管理流程的反馈。外包团队也需要坦诚地指出甲方的问题。建立平等对话的氛围,能极大提升双方的信任度。
不要吝啬分享你的业务背景、行业术语表、历史分析报告。把这些资料,打包成一个“知识包”,在项目启动前,发给外包团队。让他们在开始工作前,就对你的业务有足够了解。这能极大降低后续的沟通成本。
如果条件允许,尽量与一家外包团队建立长期合作关系。通过“框架协议”,锁定一个固定团队,然后采用“小项目试单→大项目转正”的阶梯式合作模式。长期合作能带来降低沟通成本、提升团队理解度、获取更优报价、获得更稳定的交付质量等诸多好处。

没有一种管理方法,适用于所有项目。你需要根据项目规模、预算、团队经验,做不同的取舍。
如果项目周期短(1-2周)、预算少(5万以下)、问题明确,可以采用轻量化管理方式。减少SOP步骤,只保留“需求拆解”和“验收标准”两个核心环节。沟通上,可以微信、电话为主,减少正式会议。
如果项目周期在1-3个月,预算在10-50万,问题有一定复杂度,建议严格执行标准SOP。所有5个步骤都要做到位,并根据项目需求,适当调整沟通频率和验收标准。
如果项目周期超过6个月,预算超过100万,问题非常复杂,建议建立“联合团队”。甲方和外包团队的人员,共同组成一个项目组,混合办公,共享工作空间和工具,进行深度协作。此时,管理方式更接近内部团队管理,但需要特别注意“决策权”和“激励”问题。
| 项目类型 | 周期 | 预算 | 管理方式 | 核心取舍 |
|---|---|---|---|---|
| 短期、小项目 | 1-2周 | 5万以下 | 轻量化管理 | 速度优先,牺牲部分文档完整性 |
| 中期、中等项目 | 1-3个月 | 10-50万 | 标准SOP | 质量与效率并重,严格执行流程 |
| 长期、大型项目 | 6个月以上 | 100万以上 | 建立联合团队 | 深度协作,需要建立信任与激励 |
数据分析项目的外包管理,本质上是一场“反人性”的修炼。你需要克服自己想“控制”的欲望,转而学会“协同”;你需要克服自己“追求完美”的冲动,转而学会“定义完成”;你需要克服自己“多头汇报”的习惯,转而学会“授权与信任”。
当你真正理解了外包团队的立场,建立了一套科学的“前端管理SOP”,并愿意用“共创”心态去协作时,你会发现,外包团队不再是你的“负担”,而是你的“高效延伸臂”。他们能帮你快速验证想法、弥补内部能力短板、加速业务迭代。
下一步,你可以从以下三个动作开始:
我为你整理了一份《数据分析外包管理10项自查清单》,关注公众号后回复“外包”即可获取。希望我的经验,能帮助你少踩坑、多拿结果。


读者评论
我做了几年数据分析外包,文章提到的需求模糊和沟通失效太真实了。我们团队经常遇到甲方自己都说不清核心指标定义,最后返工几个月。那个‘确认即锁定’机制很有启发,但实际操作中很多甲方不愿意承担责任,导致项目反复。建议甲方在项目启动前就明确唯一对接人和决策权限。
作为乙方项目经理,这篇文章完全说出了我们的痛点。最怕的不是改需求,而是改完又说不对,而且甲方多头汇报导致我们不知道该听谁的。文中提到的‘业务上下文’比‘SQL语句’更重要,确实如此。我们希望甲方能提供业务背景,而不是直接给技术指令。前端管理SOP中的需求拆解成可验证假设,这个思路很实用。
文章里提到的验收标准三个层次(数据正确性、分析逻辑可复现、结论可落地)很关键。很多甲方只关注最后结论,忽略了中间过程的质量。我建议在项目合同中就明确这三个层次的交付物和检查方式,避免验收时扯皮。另外,关于数据安全,甲方应该提前提供脱敏后的数据沙箱,而不是依赖法律条款。
