生产数据分析技巧 工厂生产效率数据分析优化
去年我在浙江宁波一家注塑件工厂做效率诊断,第一次拿到他们的周报时,上面写着“车间平均生产效率86.2%”。等我按机台拆开数据,最差的一台只有54.1%,最好的一台97.6%。平均数没有撒谎,但它让所有人都以为问题不大。这就是工厂生产效率数据分析最常见的陷阱:用汇总值掩盖极端值。
真正有用的生产数据分析,不是把报表做得更漂亮,而是要把“平均效率”拆解成“哪条线、哪个班次、哪个时间段、哪个工位、哪类损失”。这篇文章我会用实际项目经验、踩过的坑和脱敏数据,讲清楚工厂生产效率数据分析的核心方法。
我做过多个制造业工厂的效率诊断后,得到一个非常固定的结论:大多数工厂生产效率问题的答案,不在平均值里,而在离散度里。
效率分析的第一步不是算OEE,也不是制定目标,而是先看清楚数据在哪些层级上分布。只要把指标下探到产线、机台、班次、小时维度,问题通常会自动暴露。
车间效率适合做对上汇报,不适合做改善决策。同一个车间里,不同产线的效率可能相差30个百分点,不同班次的差异也可能超过10%。
我把这种分析方法叫作“三层拆解”:先拆产线,再拆班次,最后拆小时。只有拆到小时维度,才能把停机、等待、换型这些事件对准到具体时间点。
平均数只有参考价值,没有诊断价值。判断一个车间是否健康,要看最高效的20%产线和最低效的20%产线相差多少。
如果离散度超过15%,说明管理标准不一致;如果离散度低于5%,说明问题可能来自共性瓶颈,例如物料供应或工艺标准。

分层之后不能直接开会追责。下一步是把每个末端的损失归因到具体类别:等料、故障、换型、速度、质量。我坚持一个原则:改善资源永远投向累计占比最高的前三项损失。
很多工厂喜欢平均用力,今天解决故障,明天解决换型,最后什么也没解决。用帕累托排序,七成以上的效率问题通常集中在两个到三个原因上。
工厂不会缺数据,缺的是可信的数据。真正动手分析前,要先回答一个基础问题:效率数字到底是人填的,还是设备自动记录的?
我在工厂里见过三类生产数据来源:手工报表、扫码记录、PLC或传感器自动采集。它们的可信度和颗粒度差别非常大。
手工报表最常见,也最危险。班组长通常是在下班前回顾式填写,记录的往往是“他认为发生了什么”,而不是“实际发生了什么”。扫码记录能追踪到工单级和产线级,但无法还原分钟级停机。PLC自动采集能还原设备真实状态,但覆盖率通常不高。

有一次,我看到客户报表里“生产时间”和“开机时间”混用,导致OEE在不同车间之间完全没有可比性。效率分析的第一步,其实是统一口径。
我常用的做法是:把“时间”拆成日历时间、计划运行时间、实际运行时间、净运行时间和增值时间。每一段之间的差值,就是某一类损失。这样定义清楚后,再去做跨线对比才有意义。
如果现场只有日报,就不要强行做分钟级OEE分析;如果已经有PLC数据,就不要满足于日均值。分析方法必须匹配数据条件,否则就是花架子。
我的建议是:数据精度不够时,宁可用手工记录来补,也不要拿一个失真的系统数据硬算。手工记录三周,往往比使用错误口径的系统报表更有价值。
在多年项目里,我发现很多工厂不是没有分析能力,而是被几个常见习惯带偏了。下面这四个误区,几乎是每个工厂都会踩的。
很多生产主管看到效率波动,第一反应是“设备状态不稳定”,然后把它当作偶发故障。但事实是,方差往往包含重要信息。
如果同一条产线的效率标准差超过8%,说明它的作业方法和物料供应没有标准化;如果标准差低于3%,说明问题大概率来自某个固定瓶颈。方差不是噪声,它是方向。
有一个工厂把车间目标设为平均效率85%,但最差产线只有60%。这个平均值让管理层完全忽视了落后产线。
平均值目标会“奖励”好产线,同时“放过”差产线。正确的做法是:把目标分为末位门槛和标杆值。先要求所有产线超过门槛,再向标杆看齐。
按班次统计效率是最常见的统计方式,但它有一个严重缺陷:换型时间被摊到整个班次里,看不出订单结构对效率的影响。
同样是8小时班,如果中间换了三次模具,效率必然低;如果只做一个大订单,效率天然高。这个差异不是员工造成的,而是计划排产造成的。

效率高但返工多,在制造业里很常见。有些产线为了赶产量,把速度拉满,结果一次合格率下降,返工占用了更多产能。
所以我一贯主张:分析生产效率时,必须把合格率放在同一个表格里。效率和质量是同一个公式的两面,拆开看一定会做出错误的改善决策。
做生产数据分析时,我第一件事不是看KPI报表,而是画一张时间瀑布图。把一天24小时逐层拆开,找出时间到底被什么东西吃掉了。
增值时间等于日历时间减去一切损失。按顺序减:计划停机、非计划停机、换型调整、速度损失、质量损失。剩下那部分才是真正创造价值的时间。
这个模型的优势是:任何角色都能看懂。设备维修看非计划停机,计划看换型时间,工艺看速度损失,质量看返工损失。

OEE由可用率、性能率、合格率三个部分组成。它最大的价值是让不同部门用同一套语言讨论问题。
但我不建议把OEE直接考核到班组。因为OEE对一线来说太抽象,他们能控制的是“按时开机”“按标准节拍”“不返工”。OEE更适合作为车间级和工厂级的改善方向。对班组,我更推荐“小时产出达标率”。
很多工厂的停机记录里会出现“综合原因”或“其他”这种分类,这是效率数据的毒药。一但某条异常没有明确归属,改善动作就没法落下去。
我要求项目里的每个停机事件必须归入六个固定类别之一:等待物料、设备故障、换型调整、质量返工、速度损失、计划暂停。分析时直接按类别聚合,就能快速定位问题。
import pandas as pd
df = pd.read_csv("loss_events.csv")
df["loss_group"] = df["stop_reason"].map({
"等料": "等待物料",
"小故障": "设备小故障",
"换模": "换型调整",
"返工": "质量损失"
})
summary = df.groupby("loss_group")["duration_min"].sum().sort_values(ascending=False)
print(summary / summary.sum())
去年有一段经历让我印象深刻。客户是一家做汽车连接器外壳的注塑厂,现场有32台注塑机。老板说效率低,OEE只有63%,希望我帮忙诊断。
这个项目持续了17天。前7天做基线,中间8天做干预,最后2天复盘。整个过程中没有买新设备,没有上大型软件,只用了数据分析和现场动作调整。
客户原计划采购一套MES系统。我建议先不要上系统,先用现有PLC信号做两周手工加自动的混合采集。
我们每5秒采集一次合模、射胶、冷却、顶出信号,同时让班组长用固定表单记录每次停机的开始时间、结束时间和原因。这个方案成本很低,但足以还原每台设备的状态。

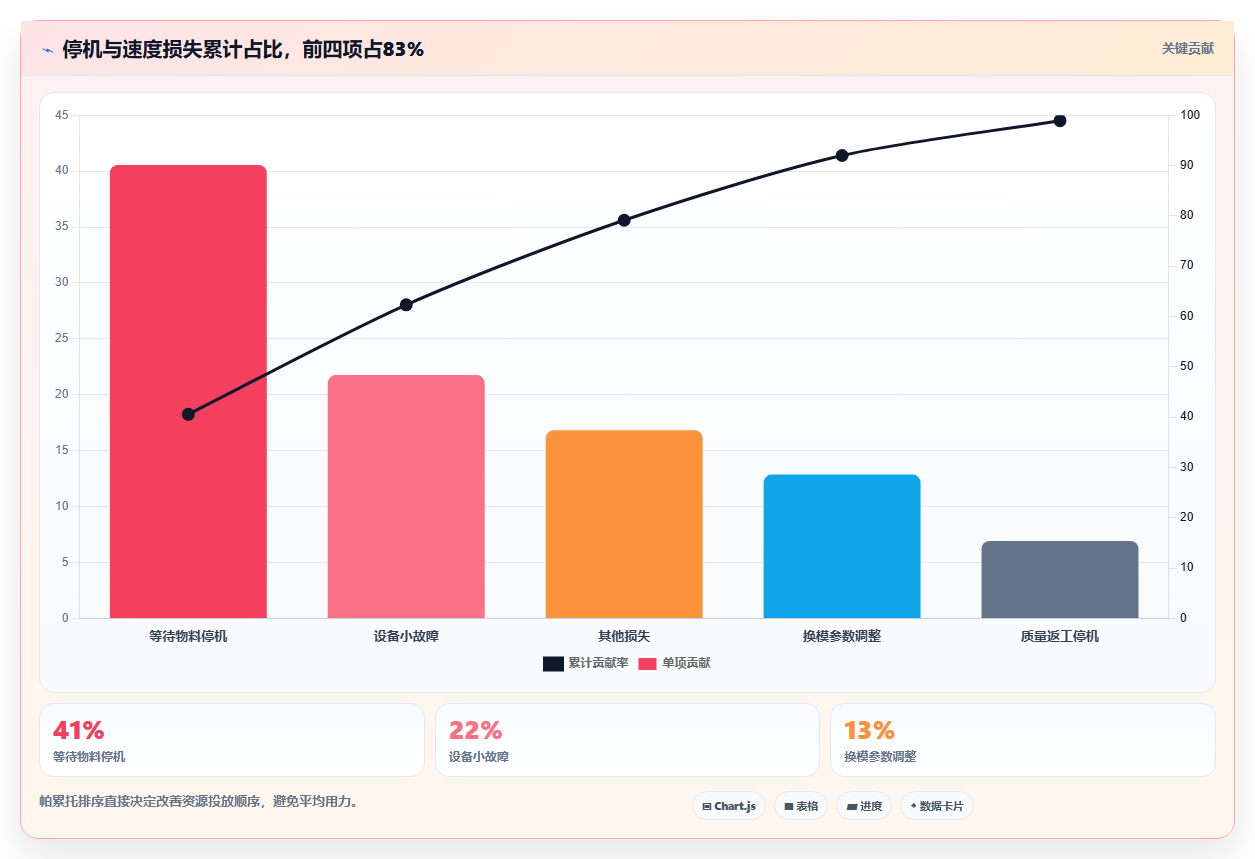

基线数据显示:等待物料停机占41%,设备小故障占22%,换模调整占13%。这三项合计76%。
更细的数据发现,问题不在模具本身,而在机械手取件联动信号上。标准循环时间是38秒,但实际平均42.3秒。其中顶出后等待机械手到位平均消耗4.2秒,这部分完全不增值,而且每天反复发生。

针对等待物料,我们在注塑机旁边增加了简单叫料按钮,物料员收到信号后15分钟内必须送料到机台。
针对机械手联动信号,电气工程师调整了感应器位置,把顶出到取件的等待时间压缩了1.8秒。针对换模时间,我们把老师傅的换模参数整理成标准点检表,不再依赖个人经验。
第17天复盘时,32台注塑机的平均实际循环时间从42.3秒降到39.1秒,等待物料停机减少66%,单机有效产出率从78%上升到91%。
这个结果不是靠激励员工做出来的,而是靠把效率损失拆到具体时间点、具体动作,再逐项解决。

制造业不是一个“效率公式走天下”的领域。离散装配、小批量多品种、连续流水线、流程型化工,四类场景的损失结构完全不同,分析重点也完全不同。
离散装配最大的问题是齐套率。物料没到齐,工位就是停工等待。这时候不要天天盯着产线效率,应该先分析“物料到位时间”和“工序开工时间”的匹配度。
我建议使用齐套率、在制品数量、瓶颈工位效率,而不是车间平均效率。
这种场景最怕频繁换型。效率数据必须按订单批次归集,而不是按班次归集。换型时间、首件通过时间、换型后的爬坡时间,才是核心。
如果换型损失占比太高,不要分析工人动作,先看换模流程是否标准化。
流水线对停机极其敏感,一分钟停线就可能影响整条线产出。数据分析要重点盯短暂停机和节拍波动。
建议用MTBF(平均故障间隔)和MTTR(平均修复时间)作为趋势指标,按小时记录速度损失。
化工生产通常不是逐件产出,而是批次产出。效率分析要以批次为单元,关注批次周期时间、一次合格率、清洗切换时间。
单班组效率在流程型场景中意义很小,因为真正的瓶颈通常是工艺反应时间。
| 生产场景 | 推荐核心指标 | 不建议看的指标 | 建议分析周期 |
|---|---|---|---|
| 离散装配 | 齐套率、在制品数量、瓶颈工位效率 | 车间平均效率 | 按工单和每周 |
| 小批量多品种 | 换型时间、首件合格时间、订单准交率 | 小时产量 | 按订单批次 |
| 连续流水线 | 瞬时停机、MTBF、MTTR、节拍达标率 | 日均产量 | 按小时和班次 |
| 流程型化工 | 批次周期时间、一次合格率、清洗切换时间 | 单个班组效率 | 按批次 |

每个工厂都想把数据做到全自动、实时、秒级。但从投入产出看,这不一定是合理选择。我建议做数据方案时,主动接受“够用就好”的精度。
手工统计成本最低,但是可用度差;自动采集精度高,但需要硬件、网络、维护。每个工厂都应该在瓶颈环节投入高精度采集,在其他环节保留低成本采集。
我曾经遇到一个工厂,给所有设备都装上了传感器,但半年后一半传感器已经离线,因为维护成本超出预期。后来改成只对瓶颈设备实时采集,数据的可用率反而更高。

对管理层,可以讨论OEE和损失瀑布;对一线班组,只需要“小时产出达标率”和“停机时长”。不要用一个指标想让所有人满意。
如果一线看不懂指标,就不会为指标负责。指标设计必须分层:高层看到方向,中层看到因果,基层看到动作。
实时数据如果没有人响应,就只是数据垃圾。多次项目下来,我体会到:数据频率必须匹配决策频率。
班组长管小时产量,车间主任管班次效率,工厂厂长看日趋势。如果所有人的报表都做到分钟级,反而会淹没真正需要关心的异常。
如果你所在工厂还没有成体系的数据分析,不要急着上系统。先花三周时间,把效率数据手工建立起来,往往就能发现一半问题。
列出目前能拿到的所有生产数据字段,包括产量、工时、停机原因、换型时间、一次合格率。给每个数据打上来源标记:手工、扫码、自动。
这一周的目标不是分析,而是搞清楚哪些数据可信,哪些数据只是摆设。
选择一个月度产出最低的瓶颈工序,按小时记录效率。只需要记录三个数据:产出数量、停机时长、返工数量。连续记录七天。
不要追求全厂铺开。瓶颈工序的基线数据,已经足够制定第一轮改善动作。
把第二周的记录按损失类别汇总,用帕累托排序,找出累计占比最高的前两项。针对第一项制定一个可以在两周内完成的改善动作。
所有报表停止使用车间平均效率,改为“按机台、按时段、按损失类别”三个维度。
走到这里,你的生产数据分析就已经比大部分工厂更接近本质。再往下,才是考虑设备联网、MES系统、自动采集这些工具。工具永远只是放大器,真正起作用的,是把效率损失一层层拆开,看到底是等料、故障、换型还是质量在吃掉利润。
下一步非常具体:找一个周五下午,叫上生产主管和工艺工程师,把下个月的效率报表全部改成“按机台、按班次、按损失类别”三个维度。哪怕数据是手工收集,也比一张漂亮但失真的平均值报表更有用。
这个问题的核心不在于“谁对谁错”,而在于两个世界的事件时间戳无法对齐。我在一家注塑厂做效率分析时,发现系统计算出的每班产量比地磅实际出货量多出8%。
我们一开始怀疑是电子秤没校准,后来逐一比对后发现,问题出在系统里的“完工”节点记录于机器开模瞬间,而地磅记录的是人工搬运完成后的时间点,两者相差30到90分钟。也就是说,数据本身没错,错在统计口径没有统一。
要判断偏差来源,我建议按下面三步排查:第一,把系统里的完工单和现场手工看板逐笔核对,找出是整批缺失还是数值偏移,整批缺失通常是扫码漏扫或无线丢包,数值偏移则多半是换算单位错误。第二,抽查3个班次,拿着秒表现场记录实际节拍时间,再和系统计算的理论节拍做对比,偏差超过5%时优先检查传感器限位是否松动。
第三,核对质检合格率和报废重工单的编码映射关系,很多MES系统的重工单会算两次产出,这是最容易被忽略的问题。我在实际排查中还发现,车间为了绩效考核,会把换料和调试时间记入“待料时间”,从而抬高设备利用率。这类人为因素靠系统排查是发现不了的,需要把班组日报里的备注信息和系统事件流做交叉比对。
最终判断依据很简单:如果偏差集中在某个生产时段,多数是现场节拍问题;如果偏差覆盖全时段但幅度恒定,多数是换算公式问题;如果偏差随机出现,就要重点怀疑网络丢包和扫码枪故障。给一个可量化的建议:每周花40分钟做一次“数据健康度检查”,具体做法是从系统导出当天全部投产批次,和车间纸质首检记录做全量比对。
当差异比例持续两周低于0.5%时,说明基础数据基本可信,这时候再谈上层的效率分析和优化,否则任何报表都是空中楼阁。
靠感觉判断瓶颈最大的问题在于:堆料多只能说明该工位“后面堵了”,并不能证明它“自身慢”。我在一家汽车零部件企业做分析时,装配工段的半成品堆到了天花板,所有人都认为装配是瓶颈。但我把连续15天的工序时间数据拉出来后,发现装配工的增值作业时间只占在岗时间的52%,其余时间都花在等待前道工序来料上。
真正的瓶颈是前道的清洗机,它的换型时间长达73分钟,且每天换型3次。想要用数据准确识别瓶颈,我见过最有效的做法是用“三道工序时间分布对比图”。具体做法是:把产线上每个工位的“单件加工时间均值+标准差”画在一条时间轴上,再用一条虚线标出客户需求节拍。
判断标准是:位于需求节拍右侧且标准差很大的工位,才是真瓶颈。为什么标准差也很关键?因为一个偶尔大波动但均值不高的工序,会通过在制品累积导致下游停线,这种隐性瓶颈最容易骗过肉眼。我这里有一个实际对比案例。某SMT车间原来的判断是贴片机速度不足,需要采购高速机。
我带着团队做了72小时的连续数据采样后发现,贴片机前有一台锡膏印刷机,每印刷完一块板后,传送带转运到贴片机需要等待4分10秒,这个间隔每天重复96次。真正拖垮产能的不是贴片速度,而是两个工位之间的缓存区过短,导致机器没有持续喂料。调整传送带节拍后,整线产出提升了22%,且没有花一分钱设备采购费。
综合来看,我建议你把“现场经验”当作假设方向,把“数据”当作验证手段。每个班次结束后,让班组长写下“今天哪个工位拖住了产出”的预判,然后用工序录像回放和工时统计去证实或证伪。连续一周下来,你会发现直觉判断的正确率通常不到60%,而那些漏网之鱼才是真正的改善金矿。
用数据优化日排产,核心不是“算出一个最优解”,而是把排产从“凭感觉”变成“有依据”。我最开始也踩过坑:把所有的订单编号和交期导进Excel,试图用规划求解算出最优序列,结果跑了两个小时没有结果,因为产线变量太多了。
后来我总结出一套更实际的做法,分四个维度给每个订单打分:优先级权重、换型成本、物料齐套率、设备负载匹配度。每天排产前按综合得分降序排列,再结合现场反馈微调。我讲一个真实的优化过程。之前服务的工厂是日订单量40到50单,换型一次平均45分钟,每天换型次数在8到10次。
我们梳理了全部机型后,把所有产品按其“使用的共用模具”分组,把相同模具的产品归为同一家族。排产时按“产品家族”为单位进行排序,而不是按单个订单排。这样执行后,当日换型次数从9次降为5次,每天仅换型这一项就节省出180分钟的加工时间,相当于多出了3个标准小时的产出。
排产优化还要解决“物料齐套率”的问题。我发现很多时候机台停下来不是因为前序工序慢,而是因为物料没有齐套。我们当时的做法是:在日排产确定前2小时,让仓库按排序表进行预配货检查,凡是物料不齐套的订单自动后移,齐套的订单按得分排序。实施一个月后,产线因缺料导致的停机时间从每周6小时降低到每周1.2小时。
这个动作看起来简单,但需要打破计划员“只看交期”的习惯,在开始阶段要每天早会逐单解释串单原因。最后给一个可落地的小工具:用Excel做一个“换型最小矩阵”。我们把每类产品之间的切换时间记录成一个横向纵向交叉表,排产时参考这个表格里对应位置的数字,优先选择切换时间最短的路径。
虽然这个方法在运筹学里算不上最优算法,但在我的经验里,它能把换型时间降低30%到40%,而且车间班组长接受度极高,因为表格本身就是他们自己填的。
OEE低并不总等于设备有问题,这是工厂里最常见的误用场景。我见过一个典型例子:某包装车间的主力设备OEE只有52%,老板认为设备老化严重,已经准备申请预算采购新设备。但我过去后发现,这台设备每天的订单加工时间只有5个小时,其余时间处于等单状态。
因为它的前道是两班制而它是三班制,每天天然比前道多出4个小时的上机时间。用标准OEE公式计算,比率自然被拉低。这种情况下设备性能没有任何下滑,纯粹是需求不足造成的。为了让数据更贴近现实,我建议在内部管理中用“需求修正OEE”代替标准OEE。
具体做法是:把公式里的“计划运行时间”减去“因订单不足导致的主动停机时间”,得到修正后的分母。那台包装设备的标准OEE是52%,修正后实际达到86%,说明设备本身完全健康。老板看到这个数字后,才放弃了采购计划,转而去推动前道产能提升。
这个调整在管理上是合理的,因为OEE应该回答“设备开动时干得好不好”,而不是“设备被派了多少活”。对于一台非瓶颈设备而言,过度追求高OEE反而会制造多余库存。
我见过一个更极端的案例:某工厂的焊接工序产能富余30%,但管理者坚持把OEE从60%提到90%,结果焊工为了追求更高的产出,把焊好的零部件提前堆满了中间库,导致后道装配工位设备严重阻塞,整线产出不升反降。最后他们花了两个月去消化在制品库存,OEE指标好看但没有为工厂创造任何价值。
我的建议是分三层看待OEE:第一层看趋势,如果同一台设备的周OEE连续三周下滑,优先排查夹具磨损和程序参数漂移;第二层看构成,可用率低优先排维修响应和换型,表现率低优先排工艺参数,良率低优先排查来料;
第三层看相对差异,而不是绝对值,把同类设备之间OEE的极差控制在5个百分点以内比盲目对标85%更有指导意义。


读者评论
我们厂以前周报也一直写“平均效率86%”,和文章说的一样,管理层觉得没什么大问题。后来我按产线拆开一看,最差的和最好的差了快30个百分点,拖后腿的线基本都在等料。后来把物料配送改成按小时节拍走,那条线效率涨了11个点。平均数确实不能用来看决策,按机台和班次拆开才是真实情况。
文章提到手工报表补录率25%,这个我太有感触了。我们车间之前也用Excel日报,班组长忙起来就是下班前凭印象填,时间和停机原因全是假的。后来换成扫码加传感器采集,数据到分钟级,才发现之前一直以为的“设备稳定”其实是假象。要分析效率,先解决数据可信度这一点我非常认同。
作为做精益改善的人,我特别认同“一次异常只归一类”这个规矩。很多工厂停机记录里一堆“其他”,等于没记。不过我想补充一句:帕累托排序虽然指向等待物料和换型,但这类损失的根因往往不在车间,而在计划排产和物料配送。分析做得再细,如果相关支持部门不参与改善,落地还是会打折扣。
