电商新手最容易把进销存软件买成“库存计算器”:先录商品、再看报表、最后才发现采购仍然靠群消息催,供应商交期没人确认,入库数量与采购单对不上。我的判断是,电商从零搭建管理体系时,第一件要固化的不是库存看板,而是采购协同。只要采购需求、报价、下单、交期、到货和入库没有形成闭环,库存数字再漂亮,也只是事后统计。
本文讨论的不是如何把软件功能全部打开,而是如何用一套足够小、能够执行的采购协同流程,解决新手最常见的三个问题:什么时候该买、应该向谁买、买来的货是否真的按计划进入可售库存。文中的案例数据来自匿名化项目复盘和情景模拟,已对业务量与金额做区间化处理;涉及行业规模的数据,则采用国家统计局、商务部和中国互联网络信息中心公开口径。
刚开始做电商时,采购往往由一个人兼任。运营在聊天窗口里说“这个款再补两百件”,采购凭经验问价,供应商回复一个含糊的发货时间,仓库到货后再临时核数量。每个人都完成了自己的动作,但没有任何一个节点能回答:这批货为什么买、买了多少、什么时候到、谁确认过。
采购协同的核心,不是把所有人拉进同一个系统,而是让每一次采购都留下四类信息:需求依据、供应商承诺、执行状态、异常结果。这四类信息一旦缺失,后面的库存余额、毛利率和周转率都可能建立在错误输入上。
我在设计新手流程时,通常先要求团队只保留一条最小闭环:销售或运营提出补货建议,负责人审核,采购询价并确认交期,生成采购单,仓库按单收货,差异进入异常记录。这个闭环不复杂,却能把“凭感觉买货”变成“按证据买货”。
第一种断点是需求断点。销售预测说要补货,采购却不知道预测对应哪个规格;第二种断点是承诺断点。供应商说“这周发”,但没有明确哪一天、发多少、分几批发;第三种断点是结果断点。仓库收货后只改库存,不回写采购单,导致采购人员仍然以为订单在途。
对于新手,我不会一开始就推荐复杂的预测模型、自动寻源或多仓算法。先把下面五个字段填完整,往往比增加十个报表更有价值:
新手搭建电商进销存软件时,最常见的考核错误是只看库存准确率。库存准确率当然重要,但它是结果指标,无法直接告诉你采购为什么出错。我更关注三个过程指标。
第一个是采购需求确认耗时,即从提出补货到确认采购数量用了多久;第二个是承诺交期兑现率,即供应商按确认日期完成发货或到货的比例;第三个是采购单到入库的回写完整率,即已经完成收货的采购单是否都有明确结果。
这三个指标分别对应内部决策速度、外部履约稳定性和系统数据质量。它们同时改善,库存周转和缺货率才有可能改善;如果只有库存看板变得更精致,却没有人维护交期和异常,软件只是把混乱重新排版。

很多人以为只有上千个商品、多个仓库才需要采购协同。实际情况恰恰相反。规模较小时,岗位没有分工,信息全部依赖个人记忆;一个人请假、换手机或离职,供应商价格、起订量和交期就可能一起丢失。
小团队还有一个隐蔽问题:采购数量少,单笔损失看起来不大,所以大家容忍临时决策。一次多买五十件可能只是占用几千元,但连续十次之后,现金被滞销库存锁住,真正影响的是下一轮补货能力。
从公开市场背景看,国内网上零售已经是高频、多渠道、快迭代的经营环境。商务部公开信息显示,实物商品网上零售额仍占网上零售的重要部分;中国互联网络信息中心公开报告也长期显示网络购物用户规模庞大。对新手而言,这意味着竞争不只发生在商品页面,也发生在补货速度、履约稳定性和现金周转上。
以一款售价不高的家居小商品为例,运营看到近七天销量上升,提出补货建议;采购核对当前可售数和在途数;负责人判断活动是否会放大需求;采购向两个供应商询价;供应商确认交期;仓库到货并核对数量。任何一个节点没有记录,最终都可能表现为“库存不够”。
但库存不够并不一定是采购数量少,也可能是采购单已经下了却没有发货、货物已发却还在途中、货物到了但没有完成收货,或者同一个商品在不同渠道使用了不同的编码。把这些情况都称为缺货,会导致管理者错误地继续加大采购。
我通常把库存状态拆成四层:可售库存、已锁定库存、在途库存和待检库存。采购协同的价值,就是让在途库存和待检库存不再被当成可售库存,也不被简单地当成“没有货”。
电商团队经常统计日销量,却不统计从提出需求到货物可售的完整周期。没有采购周期,就无法计算补货点。比如供应商平均三天发货、物流两天运输、仓库半天完成收货,那么真正的补货提前期不是三天,而是五到六天。
如果活动期间日均销量从二十件上升到五十件,仍然按照平时三天的经验补货,缺口会在货物到达前快速扩大。新手不是不会算数量,而是漏算了采购确认、供应商排产、运输和验收的时间。

新手选电商进销存软件时,容易被多仓、批次、序列号、智能预测、自动补货等功能吸引。功能越多,不代表流程越适合自己。真正需要先问的是:采购人员能否在三分钟内找到待处理需求?仓库能否按采购单收货?负责人能否知道哪些订单已经延期?
如果这三个问题无法回答,新增功能只会增加字段和操作步骤。复杂度一旦超过团队的执行能力,员工就会退回聊天工具和本地表格,系统最终只剩下偶尔导入库存的作用。
我的选型顺序通常是“流程可执行”优先于“功能丰富”,然后才比较价格、接口和扩展能力。对新手来说,能让八成普通采购单按同一种方式完成,比能覆盖少数特殊业务更重要。
最简单的补货公式是“预计销量减当前库存”,但这会漏掉已锁定订单、在途采购、供应商起订量和活动波动。更可用的基础公式是:建议采购量等于预测周期需求,加安全库存,减可售库存,减确认在途数量。
这个公式仍然不是答案,只是让团队讨论建立在同一组数据上。比如在途货物已经延期,系统却仍然按原计划扣减需求,建议采购量就会被低估;供应商要求整箱起订,计算出的零数也不能直接下单。
对于销量不稳定的新品,我宁愿先采用较短的滚动观察周期,也不会用一个看似精确的长期预测掩盖数据不足。新手阶段最重要的不是预测到小数点,而是知道预测错了以后谁来调整。
商品编码混乱,是采购协同里最容易被忽略、却最难补救的问题。同一款商品可能在店铺里叫“白色大号”,在供应商表里叫“W-L”,在仓库里又被简称为“白大”。如果没有统一的货品编码,采购单和收货单很容易出现错配。
编码至少要区分商品、规格和包装单位。一个商品按单件采购、按箱到货时,采购数量和入库数量不能直接相加;一箱十二件,如果采购单记录十二箱,仓库却按十二件收货,库存差异会在后续盘点时才暴露。
我建议新手在启用系统前,先建立一张商品主数据表,只保留实际会影响采购和仓库的字段。字段过少会失去控制,字段过多则没人维护。
| 字段类别 | 最低要求 | 常见错误 | 处理建议 |
|---|---|---|---|
| 商品识别 | 统一编码、商品名称、规格 | 同款多编码、颜色写法不一致 | 一个可采购规格只保留一个主编码 |
| 采购约束 | 供应商、起订量、采购单位 | 按件采购却按箱报价 | 同时记录采购单位与库存单位 |
| 交付信息 | 常规交期、发货地、运输方式 | 只记录价格,不记录交期 | 把交期纳入补货提前期计算 |
| 质量要求 | 抽检规则、允收标准 | 到货后才临时判断 | 在采购单或供应商档案中固定规则 |
聊天记录适合沟通,不适合承担长期管理。价格、交期和补发承诺散落在不同对话中,采购人员自己能看懂,交接人员却无法复原。更麻烦的是,聊天中的“可以”“尽快”“今天发”没有统一定义。
我会要求供应商承诺至少转换成四个可比较字段:确认数量、确认单价、计划发货日、异常处理方式。任何不能转换成字段的承诺,都只能作为待确认信息,不能直接用于补货决策。

采购需求通常来自四种来源:固定周期补货、库存低于安全线、活动计划、人工临时申请。不同来源不能共用同一个审批逻辑。固定周期补货看历史销量和交期,活动计划看预计增量和活动结束时间,人工申请则必须说明理由,否则系统只是在替个人记忆背书。
我建议每条补货需求都标记触发类型,并设置不同的必填字段。活动补货必须有活动日期和预计增量;新品首批采购必须有试销数量和复盘日期;常规补货至少要有销售周期、可售库存和在途库存。
判断一条需求是否合理,可以连续追问三个问题:如果不买,会在什么时候缺货?如果多买,最坏情况下占用多少现金?如果供应商延期,是否有替代方案?这三个问题分别对应服务水平、资金风险和供应风险。
低价供应商不一定是低成本供应商。若其交期波动大、短装频繁、售后响应慢,采购人员需要反复催单、仓库需要重复验收,实际管理成本可能抵消价格优势。
新手可以采用一个简单的供应商评分表,不必一开始就做复杂模型。价格只占一部分权重,交期兑现、质量合格、补发响应和起订灵活性也要进入比较。
| 评价维度 | 建议权重 | 观察方式 | 不达标后的动作 |
|---|---|---|---|
| 综合采购成本 | 30% | 含税价、运费、包装费和补发成本 | 重新核价,避免只比较裸价 |
| 交期兑现率 | 25% | 按确认日期统计准时发货比例 | 降低安全库存依赖,增加备选供应商 |
| 来货合格率 | 25% | 抽检不合格、破损和短装记录 | 明确允收标准,必要时暂停采购 |
| 响应与售后 | 10% | 报价响应、异常回复和补发时长 | 设置升级联系人和处理时限 |
| 起订与付款灵活性 | 10% | 最小起订量、账期和分批条件 | 测算现金占用,避免被低价锁库存 |

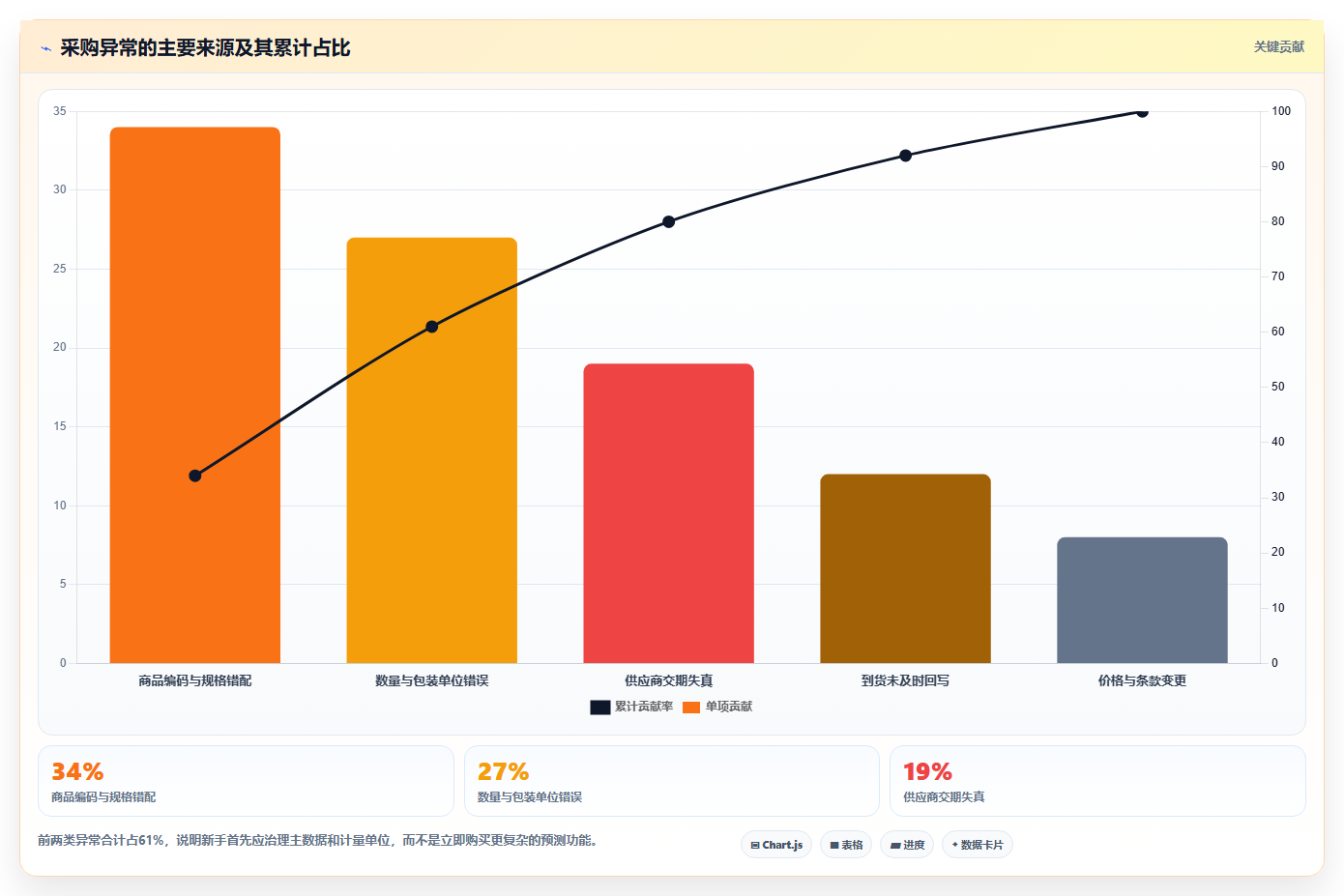

采购流程真正拉开差距的地方,不是正常订单如何完成,而是异常出现后能否快速归类。短装、破损、延期和质量不符,分别对应不同的处理路径,不能都写成“联系供应商解决”。
我会把异常记录设计成五个动作:登记事实、保留证据、判断责任、确定补救、关闭追踪。登记事实要写实际数量和日期,保留证据包括照片、物流信息和验收记录,确定补救则要明确补发、退款、折价或退货。
一个异常只有完成关闭,才算真正结束。否则采购单可能已被标记完成,但财务仍在等待退款,仓库仍有待处理的残次品,运营却已经把可售数量当成正常库存。
我不会用员工人数单独判断系统复杂度,而会看四个变量:商品规格数量、每月采购单量、供应商数量和渠道差异。一个只有两个人的团队,如果经营三百个规格、使用六个渠道,管理难度可能高于十个人经营三十个规格的团队。

下面使用一个匿名化的家居用品团队作为案例。团队有三名成员,经营两个销售渠道,约八十六个活跃规格,供应商十二家,每月采购单约一百一十至一百三十张。团队此前已经使用电子表格记录库存,但采购需求主要在群聊中提出。
案例初期最明显的现象不是库存完全不准,而是同一件事在不同人那里有不同状态。运营认为某批货已经下单,采购认为供应商还没确认,仓库则只知道近期可能会来货。月底盘点时,账面数量与实际数量相差约百分之六,缺货和积压同时存在。
我没有建议他们立刻重做所有历史数据,而是先选取二十个高频采购规格,建立统一编码和采购单位,再要求所有新增采购单都经过同一条流程。这样做的好处是范围可控,团队可以先看到改变,而不是在整理数据的过程中失去耐心。
第一步是把补货需求从聊天中转移到统一入口。申请人必须选择商品规格、填写当前可售库存、确认在途数量和提出采购原因。第二步是由负责人确认采购数量,而不是采购人员自行决定。
第三步是采购记录至少两家供应商的价格和交期。对于已有稳定供应商的规格,可以保留默认供应商,但当价格或交期变化时必须重新确认。第四步是生成采购单,并把预计发货日和预计到货日分开记录。
第五步是仓库按采购单收货,不能只凭供应商送货单修改库存。第六步是对短装、破损和延期单独登记,并把处理结果回写到采购单。整个流程没有使用复杂算法,但消除了大部分“大家都以为别人处理了”的灰色状态。
第一个月结束时,团队并没有立刻把库存准确率提升到理想水平,因为历史数据仍然存在差异。但采购需求的平均确认时间从约两个小时降到四十分钟左右,采购单的状态可见性明显提高。
第二个月开始,团队用实际交期重新调整安全库存。此前所有供应商默认使用三天交期,后来发现其中四家平均需要五到七天,两个供应商在活动期间还会额外延迟两天。调整后,安全库存不再采用统一天数。
第三个月,团队开始比较不同供应商的综合履约表现,而不再只看采购单价。某供应商报价低约百分之四,但短装和延期造成的补货损失更高,最终被调整为备用供应商,而不是主供应商。

案例中有一个做法在第一周被放弃:团队试图一次性整理全部规格,并为每个规格补齐历史供应商、历史价格和历史交期。由于旧数据命名不一致,整理工作耗时过长,且无法确认一部分历史信息是否可靠。
后来我们把规格分成三类:高频且高金额规格、频繁缺货规格、低频长尾规格。前两类先治理,长尾规格只要求统一编码和采购单位,不强求补齐全部历史记录。这个取舍让团队把精力放在真正影响现金流和销售履约的地方。
这也是我对“数据越完整越好”的修正判断:数据完整性必须服务于决策频率。每天都要补货的规格,值得记录交期波动;一年只采购一次的规格,先把规格和单位写清楚,往往已经足够。

如果团队只有一个主要渠道、活跃规格少于五十个、每月采购单不超过三十张,优先目标不是建立复杂系统,而是让每张采购单都能完成申请、确认、收货和异常关闭。
这类团队可以先使用电商进销存软件的基础采购模块,配合一张统一的商品主数据表。系统中至少要有采购申请、采购单、到货登记和库存状态,暂时不必启用复杂的批次追溯或自动分仓。
建议第一周完成以下动作:
多渠道团队最容易遇到的不是采购速度不够,而是渠道库存口径不同。一个渠道显示可售,另一个渠道可能已经锁定订单;如果采购只看某个店铺的库存,就会出现一边缺货、一边积压。
这时应先明确库存分层和分配规则。可售库存不等于物理库存,应该扣除已经锁定的订单,并考虑不可售、待检和调拨中的数量。采购需求也要基于汇总口径,而不是某个销售渠道的局部数字。
如果不同渠道使用不同商品编码,应建立映射关系,但不要让多个渠道编码反过来成为多个库存主数据。采购和仓库需要面对一个统一的货品主档,渠道编码只作为销售侧的关联字段。
活动型商品的销售周期很短,晚到两天可能比采购价上涨百分之五更严重。此时采购判断的第一优先级是交期兑现和备选供应能力,第二优先级才是价格。
活动采购应该至少拆成三档:基础销量所需数量、活动增量所需数量、风险缓冲数量。三档不一定全部一次性下单,可以通过分批交付、锁定产能或设置追加条件,降低活动结束后的滞销风险。
对于爆品,我通常会要求供应商明确三个日期:最早可发日期、承诺发货日期和最晚可接受日期。只有一个“预计发货日”是不够的,因为它无法触发升级处理。
代发模式看似不需要管理采购库存,实际上更需要管理供应商可用库存、锁单时间和异常责任。供应商口中的“有货”可能只是账面数量,未必代表能够在规定时间发出。
寄售模式则要区分供应商所有库存和企业可销售库存。货物在仓库里,不代表已经完成结算;退货、损耗和盘亏的责任必须在协同规则中明确,否则系统中的库存价值会被错误计算。
跨境采购还要增加运输节点、报关状态、汇率和到港时间。新手不必一次性把所有环节自动化,但至少要把“已下单、已出运、清关中、已到仓、可售”分开,不能用一个“在途”覆盖全部状态。

轻量方案的优点是上线快、培训成本低,适合需求变化快、人员少、商品规模有限的团队。缺点是渠道、仓库和财务之间可能需要人工同步,数据一致性依赖执行纪律。
集成方案适合多渠道、多仓库和采购单量较大的团队。它可以减少重复录入,但前期需要清理主数据、确认接口口径和设计异常处理。如果基础规则没有确定,集成只会更快地传递错误。
我建议把“是否需要集成”与“是否希望自动化”分开讨论。系统可以先统一采购和入库口径,再逐步接入渠道订单;不要因为某个接口能连接,就默认它适合当前业务。
自动补货适合销量稳定、交期稳定、供应商稳定的标准规格。对于新品、活动品、季节品和交期波动大的商品,完全自动补货风险较高,因为历史销量无法代表下一周期需求。
更稳妥的做法是分层自动化。普通稳定规格可以自动生成建议单,但仍保留金额或数量阈值审批;活动规格只自动提醒,不直接下单;高金额或高风险规格必须人工确认供应商和交期。
自动化的评价标准不是“少点了多少按钮”,而是是否减少了错误决策。若系统自动生成大量不合理采购建议,采购人员每天花时间驳回,自动化反而增加了管理噪声。
比较电商进销存软件时,不能只比较每月订阅费用。至少要把初始化整理、员工培训、接口维护、数据迁移、异常处理和退出成本算进去。低价格方案如果需要大量人工导出和二次核对,实际总成本可能更高。
我建议用三个月作为初步评估周期,记录以下项目:每月采购处理工时、重复录入次数、异常关闭时长、库存差异金额和延期造成的销售损失。把这些数据与软件费用放在同一张表里,才能判断是否真正产生价值。
新手团队常常为了方便,把采购、改价、收货和库存调整权限全部开放。短期看操作很快,长期却无法判断谁修改过数量、谁确认过价格、谁关闭过异常。
最低限度应区分申请、审核、下单、收货和库存调整权限。小团队可以由同一人兼任多个角色,但操作记录仍然要保留。金额较高、价格异常或供应商变更时,应增加二次确认。
| 决策事项 | 可由采购直接处理 | 需要负责人审核 | 建议保留的证据 |
|---|---|---|---|
| 常规规格补货 | 在预算和数量阈值内 | 超过安全库存或预算 | 销量依据、库存快照、供应商报价 |
| 供应商更换 | 临时备选且金额较小 | 主供应商变更 | 价格、交期、质量和售后对比 |
| 到货差异处理 | 数量核对和拍照登记 | 退款、折价或大额补发 | 验收记录、照片、物流和沟通结果 |
| 库存调整 | 无 | 必须审核 | 盘点表、调整原因和审批人 |

第一周不要急着导入全部历史资料。先选出销售额高、缺货频繁或采购金额大的规格,建立一份干净的主数据。每条数据都要确认商品编码、规格、采购单位、库存单位、换算关系和默认供应商。
同时建立供应商基础档案,至少包含联系人、报价日期、交期承诺、起订量、付款条件和售后规则。没有确认的信息不要用经验补齐,可以标记为待确认;错误数据比空白数据更危险。
第二周不要用虚拟数据测试,而要选择一张真实但风险可控的采购单,完整走完需求、审批、询价、下单、发货、收货和入库。测试重点不是页面是否漂亮,而是每个节点的责任人是否清楚。
如果供应商分批发货,要分别记录计划数量和实际数量;如果仓库发现短装,不要直接把采购单改成实际数量后结束,而应保留原计划数量和差异数量。只有这样,后续才能计算供应商履约表现。
第三周开始统计异常,不要一看到问题就修改流程。先区分高风险异常和低风险异常。会造成缺货、现金占用或质量投诉的异常,应优先处理;只影响少量录入便利性的异常,可以排到后面。
建议使用三级优先级:一级是可能影响活动或核心订单的延期、质量和大额短装;二级是普通规格延期、数量误差和价格变动;三级是名称、备注和非关键字段的不一致。
第四周不应该只看团队“感觉顺不顺”,而要查看几个可复核结果:采购单状态完整率、交期兑现率、到货差异关闭时长、重复采购次数和重点规格缺货天数。
如果这些指标有改善,再把流程扩展到更多规格和供应商。如果指标没有改善,先找出阻塞点,不要继续扩大数据范围。很多系统项目失败,不是工具不能用,而是团队在第一个流程还没跑稳时就急着覆盖全部业务。
对于内容和搜索增长来说,采购协同数据也有一个常被忽略的价值:它能提供真实的业务证据。用户搜索“电商进销存软件如何避免缺货”时,泛泛解释安全库存没有竞争力;真正有帮助的内容,应当说明交期如何测量、异常如何回写、采购周期如何拆解,以及哪些场景不适合自动补货。
这类内容之所以更容易获得用户信任,不是因为堆了更多关键词,而是因为它能把后台流程、决策依据和结果变化讲清楚。对于生成式搜索和人工阅读都是如此:具体字段、真实限制、适用边界和可验证步骤,远比“提升效率、降低成本”更有信息密度。

三十天后,团队可以做出三种决定。第一种是继续扩大范围,适用于流程覆盖率高、异常减少且成员愿意执行的情况;第二种是调整流程,适用于系统能用但字段过多、审批过长或责任边界不清的情况。
第三种是重新评估工具,适用于系统无法支持基本的采购状态、收货回写、权限记录或多单位换算。重新评估时,不要从宣传页重新开始,而要带着真实采购单、异常记录和数据口径去验证。
我最想强调的独特判断是:电商进销存软件的起点不是“把库存录进去”,而是“让每一次库存变化都能追溯到一项采购决策”。采购协同做稳后,库存数字才有来源,缺货才有原因,供应商才有可比较的履约记录,软件也才真正成为经营工具,而不是另一个需要维护的表格。
现在就可以从十个高频规格开始:统一编码,记录采购单位,测量真实交期,规定采购单必须回写收货结果,连续追踪三十天。等这十个规格的流程稳定,再决定是否扩展到全量商品、更多渠道和自动化补货。这个顺序看起来慢,却能避免新手最昂贵的错误,花钱买了系统,却没有建立一套所有人都愿意执行的采购规则。


读者评论
文章把采购协同放在库存报表之前,判断比较务实。尤其是需求依据、供应商承诺、到货计划和异常结果这几个字段,确实能减少聊天记录带来的信息遗漏,适合刚开始规范流程的小团队。
文中对采购周期的拆分很有参考价值。很多团队只关注供应商说几天发货,却忽略报价、排产、运输和验收时间,最后把在途库存误当成可售库存。建议实际落地时结合自身数据持续修正提前期。
文章没有盲目强调复杂预测和自动补货,而是先统一商品编码、采购单位和收货回写,这一点较符合新手的实际情况。不过文中的案例数据主要来自项目复盘和模拟,适合作为流程参考,不宜直接当作行业标准。
