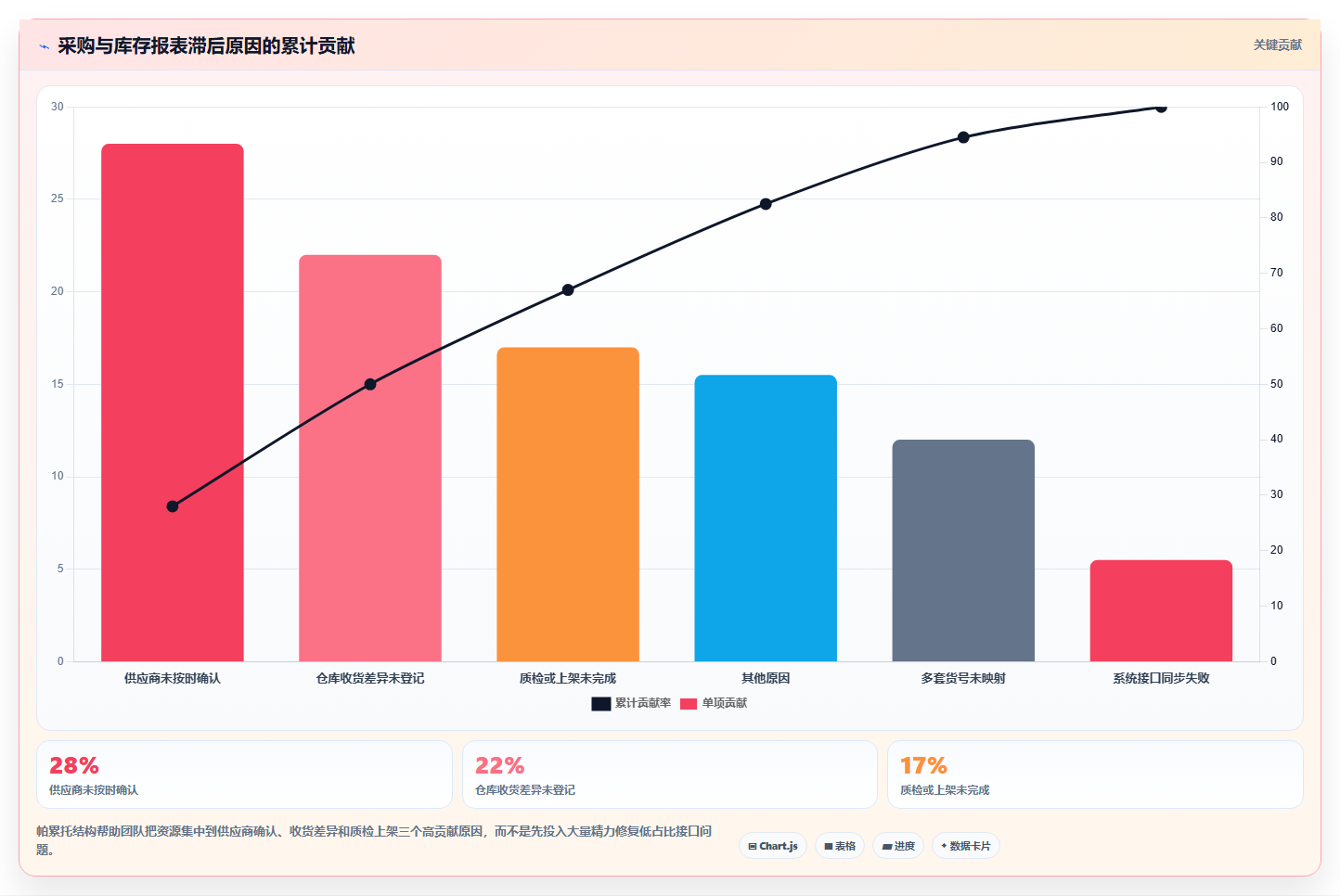

电商进销存软件:运营主管精细化指南:从采购协同发现报表滞后根因
我在做电商运营复盘时,最容易被误判的一类问题是“报表更新太慢”:采购说供应商已经交货,仓库说还没入库,财务说发票未到,运营看到的可售库存却仍然停留在昨天。很多团队第一反应是更换电商进销存软件,真正查下去却发现,报表滞后往往不是软件计算能力不足,而是采购协同中的确认节点没有形成可追溯的数据链。
库存报表上的每一个数字,都对应一个业务事件。采购下单不等于供应商确认,供应商确认不等于已经发货,发货不等于仓库收货,仓库收货也不等于商品已经质检并可销售。
如果系统只记录“采购单创建时间”和“入库完成时间”,中间的确认、发货、在途、异常、短装、质检等状态就会被压缩成一段黑箱。运营看到的不是实时库存,而是上一个被系统确认的库存状态。
我的判断标准很简单:先不要问报表为什么慢,要先问影响报表的业务状态是否有明确的成立条件。如果状态没有成立条件,任何“实时看板”都只是把不完整的数据更快地展示出来。
在实际排查中,我会把报表滞后拆成三种情况。第一种是数据已经产生,但没有同步;第二种是数据已经同步,但没有审核或确认;第三种是业务根本没有产生结构化数据,只存在于聊天记录、电话或个人表格中。
| 表面现象 | 常见真实原因 | 应该追查的节点 | 不应直接采取的措施 |
|---|---|---|---|
| 采购已发货,库存仍为零 | 只有物流单号,没有确认发货事件 | 发货确认时间、物流信息回传时间 | 直接手工增加可售库存 |
| 仓库已收货,销售库存不变 | 收货数量与质检状态未完成 | 收货、质检、上架三个时间点 | 直接修改报表公式 |
| 采购金额和财务金额不一致 | 采购价、含税价、运费和折扣口径不同 | 订单金额、入库金额、发票金额 | 要求财务每天手工对账 |
| 缺货预警频繁误报 | 在途库存未纳入补货规则,或交期不可信 | 预计到货日、可用库存、预留库存 | 简单提高安全库存 |
上表中的最后一列很重要。运营主管如果用手工补数、改公式或提高安全库存来掩盖源头问题,短期看起来报表恢复正常,长期却会让系统失去可信度。一个无法解释库存变化原因的系统,比更新慢的系统更危险。

很多企业把实时性理解成每五分钟刷新一次,甚至要求每分钟同步一次。但如果供应商发货后没有按格式确认,仓库收货后没有及时完成差异登记,刷新频率越高,运营越容易误以为数据已经完整。
我更建议运营主管用“状态转换完整率”评价进销存管理质量。例如,采购订单从“已下单”转换到“供应商已确认”的比例是多少,从“已发货”转换到“物流可追踪”的比例是多少,从“已收货”转换到“质检通过”的平均时长是多少。
这些指标比单纯看报表刷新时间更接近经营结果。因为销售团队需要的不是一个更新时间很新的数字,而是一个能够回答“这批货什么时候能卖、能卖多少、风险在哪里”的数字。
库存报表经常被视为仓库或技术部门的责任,但库存准确性的第一个控制点通常在采购协同。采购订单中的商品编码、供应商、数量、交期、含税单价和交付地点,如果在源头就不统一,后续任何报表都只能做有限的修补。
尤其是多平台电商企业,同一款商品可能有平台货号、内部货号、供应商货号和仓库条码四套编码。只要其中一套没有建立稳定映射,就会出现采购已经下单、仓库无法识别、销售库存无法归集的连锁问题。
运营主管需要把采购协同看成库存数据的第一道闸门,而不是把它当成采购部门内部的沟通事务。采购交期不清晰,后面的补货建议就没有可靠输入;采购数量没有拆分到仓库,库存分配就会出现虚高。
我曾经复盘过一种很典型的业务场景:某个季节性商品在周末突然进入平台推荐位,日均销量从 300 件升到 1100 件。采购团队在周六下午确认了 5000 件补货,供应商周日完成装车,周一上午仓库收货 3200 件。
但是周一的运营报表仍显示“可售库存 180 件,预计缺货”。原因并不在于货没有到,而是 3200 件商品被登记在收货暂存区,待抽检商品没有转入可售库;剩余 1800 件因为分仓信息未确认,仍停留在“在途”状态。
运营主管面对这个数字,只能做两种选择:继续限制投放,错失销售窗口;或者直接放开销量,承担库存不足和延迟发货风险。两种选择都不理想,根因是报表没有把“已到仓待检”“已检待上架”“分仓待确认”拆开。
这个案例说明,库存报表滞后并不总是因为数据传输慢。有时数据已经到达系统,只是业务团队没有定义清楚不同状态对销售承诺的影响。

电商进销存场景至少存在五种容易混淆的时间:采购下单时间、供应商确认时间、实际发货时间、仓库收货时间、库存可售时间。把它们都称为“更新时间”,会让问题无法定位。
例如,采购单在 9 月 1 日创建,供应商 9 月 2 日确认,9 月 4 日发货,9 月 6 日到仓,9 月 7 日质检完成,9 月 8 日完成上架。若报表取的是采购单创建时间,管理层会觉得库存已经等待七天;若报表取的是仓库收货时间,运营又会误以为商品已经可以销售。
我建议每一张核心报表都明确标注时间口径。至少要同时显示“业务事件发生时间”和“系统记录时间”,两者之间的差值就是数据进入系统的延迟。只有这样,技术延迟、人工处理延迟和业务本身的交付周期才不会混在一起。
采购协同中最容易被忽略的不是供应商明确拒绝,而是供应商没有按时确认。很多团队把未回复订单继续放在“采购中”,报表既不标红,也不触发升级,几天后才发现交期已经无法满足销售计划。
在管理上,未确认不是中性状态,而是一个有风险的状态。超过约定时间未确认,系统应该把它从普通采购订单转为“待供应商确认”;超过第二个时间阈值,转为“交期风险”;如果供应商仍未回应,则进入替代采购或降级销售计划。
这也是我判断采购协同是否成熟的重要标准:系统能不能把“没有发生的动作”记录为可管理的异常。如果只有完成动作才会留下数据,管理者看到的永远是被筛选过的乐观世界。
最常见的错误是把现货、在途、预留、待检、残次和锁定库存相加,再用一个“总库存”对外展示。这个数字看上去很大,却无法回答销售最关心的问题:今天能承诺多少,明天能发多少,哪些货需要等待。
我会把库存至少分成五个经营口径:物理库存、可用库存、可售库存、预留库存和风险库存。物理库存用于仓库盘点,可用库存用于分配,可售库存用于销售承诺,预留库存用于订单履约,风险库存则用于提示批次、质量或交期问题。
如果团队暂时无法建立这么细的模型,也不要退回到一个总数。最少要把“可立即销售”和“不能立即承诺”分开,否则运营会用错误的库存数字做投放、定价和采购决策。
当报表滞后时,最常见的临时方案是由采购或仓库每天导入一张表。这个方案在订单量较小时可以救急,但它会产生三个问题:重复录入、责任模糊和历史不可追溯。
重复录入会让同一笔收货在不同表格里出现不同数量;责任模糊会让大家都认为“别人应该更新过”;历史不可追溯则意味着出现差异后无法判断是供应商短装、仓库漏扫,还是人工修改造成的。
人工表格并不是绝对不能用。我的建议是把它限定为异常处理工具,而不是主数据来源。正常采购订单应该自动流转,人工表格只处理系统暂时无法识别的差异,并且每次调整都要记录调整人、调整时间、调整原因和凭证。
采购单价下降 3%,并不代表整体采购成本下降。如果供应商经常延迟交付,运营可能需要加急补货、拆单发运、临时换仓,甚至因为缺货损失平台流量。单价节省很容易被这些隐性成本抵消。
我通常会把采购评价拆成价格、按期交付率、数量准确率、质量合格率、异常响应时长和变更稳定性六个维度。价格只是一项,不应成为唯一排序依据。
特别是季节性商品和平台活动商品,交付可信度的权重应该高于单价。对常规长周期商品,可以容忍小范围延迟;对活动前必须到仓的商品,哪怕供应商单价略高,只要能提供可靠交期,也可能是更优选择。

进销存软件可以提供采购、库存、销售、财务、仓储和供应商协同模块,但模块数量不等于管理颗粒度。若基础资料、状态规则和岗位责任没有统一,功能越多,重复字段越多,反而会增加操作负担。
我见过一些团队在上线系统时一次性配置几百个审批节点,结果采购人员为了推进订单,开始绕开流程,通过线下沟通让仓库提前收货。系统里留下的是完整流程,实际发生的是另一套流程,最后报表看似合规,业务却无法复盘。
精细化不是把所有事情都变复杂,而是只在影响决策的地方增加必要的记录。如果一个字段不会影响补货、履约、成本或风险判断,就应该谨慎增加。
任何报表优化都应该从决策开始,而不是从字段开始。运营主管需要先回答:这张报表是为了决定补不补货、要不要投放、是否调整售价、是否切换仓库,还是为了核对采购付款。
不同决策需要的数据不同。补货决策关心销量趋势、可售库存、在途库存、交期和安全库存;投放决策关心可履约库存和预计缺货日;财务对账关心采购金额、实收数量、税率、折扣和发票状态。
如果一张报表同时服务所有角色,往往会变成字段堆积。我的做法是先建立决策清单,再为每项决策指定最少的数据字段和更新时限。
| 运营决策 | 核心数据 | 可接受数据延迟 | 延迟后的直接风险 |
|---|---|---|---|
| 是否追加采购 | 日销量、可售库存、在途数量、供应商交期 | 不超过 4 小时 | 补货过晚或形成积压 |
| 是否放大投放 | 可履约库存、仓库处理能力、预计到货日期 | 不超过 1 小时 | 投放后缺货、延迟发货 |
| 是否调整售价 | 库存深度、周转天数、采购成本、活动周期 | 不超过 1 天 | 错过清库存窗口或利润受损 |
| 是否更换供应商 | 交付达成率、质量合格率、异常响应时间 | 按周汇总即可 | 被单次低价或单次异常误导 |
我排查报表问题时,会把数据链路画成五层:业务动作、业务凭证、系统状态、计算规则和展示结果。只有五层都能对应起来,报表数字才具备解释力。
以供应商发货为例,业务动作是实际装车,业务凭证可能是装箱单或物流单号,系统状态是“已发货”,计算规则决定是否计入在途库存,展示结果则是运营报表上的预计可用数量。
如果系统状态由采购人员手工点击确认,却没有要求上传装箱单,报表虽然有了“已发货”状态,但可信度不足。如果物流单号已上传,却没有回传实际发货数量,则在途库存仍可能被高估。
因此,系统设计不能只问“有没有这个状态”,还要问“谁在什么条件下可以把订单推进到这个状态”。状态权限、凭证要求和超时规则,决定了报表能否经受追问。

准确率高但更新时间慢,适合财务结算,不适合实时投放;及时率高但数据经常被修正,适合异常预警,不适合作为最终结算依据。运营主管必须为不同报表定义不同的准确性和时效性要求。
我会在报表旁边增加三个标识:数据截止时间、最近一次修正时间、当前未完成事件数量。这样,使用者不仅能看到结果,还能看到结果的稳定程度。
例如,可售库存显示 1200 件,但有 400 件待质检,最近两小时发生了 3 次数量修正,那么这个 1200 就不应被当成稳定库存。报表应当直接提示“可售数量中有高波动批次”,而不是让运营自己猜测。
下面这个案例采用匿名化情景数据,数据用于说明排查方法,不代表某一家企业的公开经营数据。企业经营家居小商品,日均订单约 4200 单,拥有三个仓库,销售渠道包括自营商城、综合电商平台、内容电商平台和团购渠道。
企业投诉最多的问题是“库存经常不准”。运营每天上午 10 点导出库存表,采购在下午 4 点更新到货表,仓库晚上补录收货差异。三张表的更新时间不同,字段名称也不同,导致运营判断补货时经常使用前一天的采购数据。
第一周的抽样检查选取了 200 笔采购订单和 600 个库存 SKU。结果发现,真正由系统同步失败造成的订单只有 11 笔,占抽样订单的 5.5%;因为供应商未确认、仓库未完成差异登记和质检未结束造成的状态滞后,占比达到 67%。
这组数据改变了项目优先级:团队没有先更换软件,而是先修订状态定义和岗位时限。如果直接更换系统,很可能只是把同样的流程问题迁移到新系统中。

原来的“采购中”覆盖了下单、待确认、已确认、待发货四种完全不同的业务状态。运营无法判断订单到底是没有被供应商接受,还是已经确认但尚未生产。
改造后,团队增加了“待供应商确认”“已确认待备货”“已发货待签收”“到货待质检”四个状态,并为每个状态设定负责人和超时阈值。状态改变必须带有时间、数量和操作人,异常状态还要填写原因。
实施三天后,运营每天需要人工追问的采购单从 86 笔降到 31 笔。减少的不是业务异常,而是原来隐藏在“采购中”这个大桶里的不确定性被提前暴露出来。
仓库原来在扫描到货后就把数量写入库存,质检和上架在另一张表中处理。这个做法让仓库盘点数字看起来准确,却让销售库存被高估。
改造后,收货数量进入物理库存,质检通过数量进入可用库存,完成库位分配并解除质量锁定后才进入可售库存。三个数字同时显示,运营可以根据销售承诺选择正确口径。
在情景数据中,改造前可售库存日均被高估 8.6%,活动期间最高高估 14.2%;改造后,系统报表显示的可售库存与抽盘结果差异降到 2.1%。这里的改善不是因为库存变多,而是因为库存状态终于被分层。

提醒本身没有价值,只有提醒之后有负责人、截止时间和升级路径,异常才会被处理。团队为供应商未确认、短装、迟到、质量不符和货号不匹配五类异常设置了不同的处理时限。
例如,供应商确认逾期 4 小时,由采购专员跟进;逾期 12 小时,由采购主管判断是否切换供应商;活动商品逾期 24 小时,则同步运营调整投放和销售承诺。每次处理都要留下结果,而不是只把异常标记为“已跟进”。
一周后,团队发现异常数量并没有立刻下降,但异常平均关闭时间从 38 小时降到 16 小时。这个变化比“异常数量减少”更值得关注,因为早期治理通常会让隐藏问题集中暴露,不能把暴露数量增加误判为系统变差。
这类企业不必一开始就追求复杂系统。优先检查商品主数据、库存口径和仓库收货流程,尤其要确认同一 SKU 是否存在多个名称、多个包装规格或多个条码。
建议先做一份 SKU 主数据清单,包含内部编码、平台编码、供应商编码、规格、单位换算、装箱数和可售状态。对高频销售的前 20% SKU 先做全量治理,通常比一次性清理全部商品更容易看到效果。
采购协同方面,至少要求供应商确认订单数量和预计发货日期。暂时无法接入系统时,可以使用固定模板,但模板字段必须统一,并由一名责任人负责汇总。
增长期最容易出现“销售承诺速度超过库存确认速度”的问题。此时应优先建立可履约库存,而不是把全部物理库存都展示给销售和投放团队。
建议将商品分成活动核心商品、稳定长销商品、低频商品和高退货商品。核心商品要设置更短的数据刷新和异常升级时间;低频商品可以接受较长的人工处理周期,不必用同一套规则消耗团队。
大促前还要做一次反向压力测试:假设销量在 24 小时内增长两倍,系统能否区分在途库存、预留库存和已承诺库存?仓库能否在报表标记的时间内完成收货和上架?如果答案是否定的,就不应把理论库存作为投放上限。

多仓多渠道企业要先解决库存归属,再解决库存总量。总库存 10000 件并不意味着每个渠道都能销售这 10000 件,仓库距离、渠道锁定、运输时效和订单分配规则都会改变实际可履约数量。
建议至少建立三层库存视图:仓库物理库存、渠道可分配库存和订单可履约库存。渠道可分配库存要扣除渠道预留和安全缓冲,订单可履约库存还要考虑仓库作业能力和承诺时效。
如果暂时没有能力做自动分配,可以先为高价值渠道建立人工配额,并每日记录配额调整原因。不要让各渠道独立维护一份“自己的库存”,那会使企业层面的库存越来越难以对账。
某项目管理工具适合承载任务、负责人、截止时间和异常跟进,但它不一定适合作为库存数量的唯一来源。运营主管可以利用它管理采购协同过程,却应把库存数量、批次、库位和可售状态放在进销存主系统中。
比较稳妥的分工是:采购订单和库存数量由业务系统记录,采购任务、异常升级和跨部门协作由某项目管理平台承载,二者通过订单号、SKU 和异常编号建立关联。
如果把库存数量长期维护在协同工具的自定义字段里,短期看起来灵活,后期会出现口径不一致、权限难管理和历史变更难追踪的问题。工具应服务流程,不应让流程迁就工具的数据结构。
所有数据都要求实时,会增加接口、操作和审核成本;所有数据都要求最终准确,则可能错过销售和补货窗口。运营主管需要把数据分成实时预警数据和结算准确数据两类。
实时预警数据可以允许小幅波动,但必须显示更新时间和风险标签。例如预计到货日可以先采用供应商承诺时间,但要标记为“未验证交期”;收货数量必须经过仓库确认后,才能进入结算口径。
这种分层比强行让一张报表同时满足所有人更有效。销售需要快,财务需要准,仓库需要可操作,采购需要可追责,不能用一个数字解决全部角色的问题。
适合自动化的通常是高频、规则清晰、错误成本可控的动作,例如订单状态同步、库存扣减、超时提醒和基础报表计算。需要人工判断的通常是质量异常、供应商替代、批次放行和大额采购变更。
自动化不是把人工从流程里全部拿掉,而是把人工从重复录入转移到异常判断。一个好的系统应该让人更早看到需要判断的地方,而不是让人每天花时间把同一个数字抄三遍。
如果某个自动规则一旦出错会造成大面积错误库存,就应增加抽样复核或金额阈值。例如普通 SKU 可以自动确认,小于 1 万元的采购差异可以按比例抽检,超过阈值的订单则必须由采购主管复核。
状态越细,理论上越容易分析,但操作人员的学习成本和维护成本也越高。状态设计应遵循一个原则:每增加一个状态,都必须对应一个明确的决策、负责人或风险动作。
如果“已发货待签收”和“运输中”在管理上没有不同,就不必拆成两个状态;如果“待质检”和“质检中”需要不同的销售承诺,就应该保留。状态不是越多越专业,而是越能改变行动越有价值。
| 方案 | 优势 | 代价 | 适用场景 |
|---|---|---|---|
| 单一库存总数 | 操作简单、培训成本低 | 无法支持精准销售承诺 | SKU 少、订单稳定、低风险商品 |
| 物理库存与可售库存分离 | 能减少缺货误报和超卖风险 | 需要规范收货、质检和上架 | 有仓库作业和活动销售压力的企业 |
| 多状态采购协同 | 能定位交期、确认和发货异常 | 需要供应商配合和岗位责任 | 供应商多、交期波动大的企业 |
| 实时接口与自动分配 | 决策速度快、人工操作少 | 接口建设和主数据维护成本高 | 多渠道、多仓库、高订单量企业 |

如果企业目前预算有限,我不建议直接购买最复杂的系统,也不建议继续依赖多张表格。可以采用分阶段方案:先统一商品主数据和状态定义,再建立采购异常闭环,最后根据订单量和渠道复杂度决定是否做接口和自动分配。
低成本方案的边界必须写清楚。例如,人工导入可以作为过渡,但不能承载活动期的实时库存;供应商手工回传可以作为早期协同方式,但不能替代长期的交期履约评价。
长期方案则要提前考虑数据迁移、接口稳定性、权限、操作审计和供应商接入成本。系统选择不能只看演示功能,还要要求供应商用真实业务场景演示:短装如何处理、部分收货如何处理、换货如何处理、一个订单分多个仓发货如何处理。
先列出运营每天最重要的五个决策,并为每个决策写清楚需要什么数据、允许延迟多久、谁负责修正。不要先讨论界面颜色和报表样式,先确认数字在业务上代表什么。
从近 30 天采购订单中随机抽取 20 笔,再从活动商品中抽取 20 笔,不要只抽正常订单。逐笔追踪采购单、供应商确认、发货凭证、物流、收货、质检、上架和库存报表。
每笔订单都要记录五个时间:业务实际发生时间、凭证生成时间、系统记录时间、报表可见时间和人工发现异常时间。只要这五个时间无法对齐,就说明流程仍有数据断点。
把所有“采购中”“处理中”“已完成”这类含义过宽的状态列出来,逐项问三个问题:谁可以改变它,改变它需要什么证据,超过多久必须升级。
状态名称应让不了解上下文的人也能看懂。例如“已发货待签收”比“运输中”更明确,因为它同时表达了动作和下一步等待事项。
建议至少追踪以下指标:供应商按时确认率、按承诺日期发货率、到货数量准确率、收货差异关闭时长、质检完成时长、可售库存修正率和报表数据延迟时长。
这些指标要按供应商、仓库、商品类别和销售渠道切分。企业平均值有时会掩盖局部问题,一个供应商的延迟可能被其他稳定供应商抵消,但它仍然会影响某个核心商品。

不要只测试正常收货流程,还要测试部分到货、短装、错货、质检不合格、供应商延期、订单取消和跨仓调拨。真正决定系统可靠性的,通常不是顺利完成的订单,而是异常订单能否被正确隔离。
测试时可以故意设置一笔采购订单只到货 60%,其中 10% 待质检,30%仍在运输。观察系统是否能分别显示物理库存、待检库存、在途库存和可售库存,并检查销售端是否错误地把全部采购数量当成可承诺数量。
如果反例测试通过,才说明系统和流程具备一定韧性。如果只有正常流程能跑通,团队仍然处在“演示可用、经营不可用”的阶段。
每月复盘不应只看库存准确率,还要看库存错误造成了什么经营后果:缺货导致多少投放浪费,延迟发货造成多少客服工单,滞销库存占用了多少资金,异常采购消耗了多少人工。
建议把异常分成可预防、可提前发现和不可避免三类。可预防的问题应改流程,可提前发现的问题应设预警,不可避免的问题则需要建立缓冲和替代方案。
这种分类能避免团队陷入“所有问题都要通过系统解决”的误区。有些供应商产能波动无法被软件消除,但可以通过交期可信度评分、备选供应商和安全库存降低影响。
选型演示时,不要让供应商只展示首页看板和标准流程。请对方现场演示一笔真实复杂订单:一个采购单分两批到货、其中一批短装、部分商品质检不合格、剩余商品调拨到另一个仓库,最终如何进入可售库存。
如果对方只能展示“创建采购单,完成入库,生成报表”的顺利路径,就无法证明系统适合真实运营。运营主管应该重点追问每个异常节点的状态、凭证、责任人和报表影响。
软件功能再丰富,如果不能稳定管理 SKU、单位换算、包装规格、批次、供应商编码和仓库关系,后续报表仍然会出现大量人工修正。
建议在选型时准备 30 个真实 SKU,包含组合装、赠品、不同规格、同款不同包装和多供应商供货商品,要求系统现场导入、拆分、采购、收货和销售扣减。真实数据比演示账号里的标准商品更能暴露系统边界。
库存数字一定会被修正,关键不在于能不能修改,而在于修改是否留下完整记录。系统至少应记录修改前数量、修改后数量、修改人、修改时间、修改原因和关联凭证。
如果一个系统能让管理员直接覆盖库存,却没有历史版本和原因字段,短期使用很方便,长期会让财务、仓库和运营无法共同确认事实。对于库存和金额相关数据,审计能力通常比界面美观更重要。

软件采购成本只是总成本的一部分。还要估算主数据清理、接口开发、供应商培训、仓库设备、流程变更、历史数据迁移、运维支持和员工学习时间。
如果软件价格较低,但每个月需要多人手工对账,三个月后还要频繁找技术人员修正接口,那么实际成本可能高于一次性投入较高、流程更完整的方案。
反过来,如果企业规模很小、SKU 少、仓库简单,选择过于复杂的系统也会造成浪费。选型的核心不是“功能越多越好”,而是“关键决策是否被可靠地支持,额外复杂度是否值得”。
电商进销存软件的价值,不是让企业拥有更多数字,而是让每个数字都能回答三个问题:它从哪里来,为什么现在是这个数,下一步谁需要采取什么行动。
如果运营只看到“库存 1200 件”,却不知道其中多少已质检、多少被订单预留、多少正在运输,所谓实时只会增加错误决策的速度。相反,一张更新时间稍慢但状态清晰、责任明确、风险可见的报表,往往更适合经营管理。
我最看重的不是报表刷新到秒,而是业务团队能否在报表出现异常后的十分钟内找到责任节点和处理动作。这才是精细化运营真正可落地的标准。
不要先做大规模系统替换,也不要先要求所有部门提交复杂需求。选取一个高销量商品、一个主要供应商和一个核心仓库,追踪一批真实采购订单,完整记录从下单到可售的每个时间点。
十个工作日后,如果团队仍然无法解释一笔采购订单为什么没有进入可售库存,就不要急着讨论报表颜色和首页布局。先把状态、口径、凭证和责任补齐;当数据链路变得可解释,系统选型、采购协同和运营决策才会真正进入精细化阶段。
我以前一直以为报表滞后是系统计算能力不够,后来在一次电商项目盘点中发现,系统显示的库存和仓库实存相差近千件。采购、仓库、运营都说自己已经完成了操作,但报表仍然无法支持当天补货决策,我想知道应该如何定位真正的延迟环节。
库存报表滞后,通常不是单纯的“软件慢”,而是业务事件没有按照统一时点进入系统。电商场景里,采购下单、供应商确认、到货、质检、上架、锁定、发货和退货,往往由不同角色分别维护,任何一个环节存在人工补录,报表都会出现时间差。
我在一次日均约1.8万单的项目中做过对账,发现系统可售库存与仓库实存的差异并不主要来自接口延迟,而是来自三个被忽略的状态:已采购但未确认交期、已到货但未完成质检、已售出但订单尚未完成库存锁定。三类数据合计占当时库存差异的87%。
排查环节常见表现建议核对字段一次排查中的占比 采购协同采购单已创建,但供应商未确认确认时间、承诺到货日、变更记录31% 入库质检货已到仓,但仍停留在待检状态到货时间、质检完成时间、合格数量28% 库存锁定订单已支付,但库存未及时扣减锁定时间、释放时间、订单状态19% 接口同步平台订单或退货信息延迟进入系统推送时间、接收时间、失败重试记录22% 我的判断标准是:先看“事件时间线”,再看“报表刷新时间”。
如果采购单创建后两小时才补录供应商交期,任何报表都不可能提前反映真实风险;如果系统已经记录了事件,但报表仍延迟,则才需要继续排查任务队列、接口频率或统计口径。运营主管可以要求软件至少提供四类时间字段:业务发生时间、操作提交时间、审核完成时间和报表更新时间。
没有这四类字段,团队只能争论“是谁没做”,无法证明到底是哪一个节点造成滞后。
我遇到过采购看供应商交期表、运营看销售预测表、仓库看收货表,三份表里的同一个商品却有三种到货日期。大家每天都在同步消息,但缺货还是发生,我想知道系统协同应该落到哪些具体动作上,而不是只增加一个共享看板。
采购协同的关键不是把所有人拉进同一个系统,而是让同一件业务拥有唯一的事实来源。最容易失败的做法是把原来的Excel、群聊和邮件全部搬进软件,却没有规定哪个字段由谁维护、什么状态才能被下游使用。我测试过一套采购协同流程时,先把“预计到货日”拆成三个字段:供应商承诺日、仓库预计收货日和运营可售日。
三者以前被写在同一列里,导致采购认为货已发出,仓库认为尚未验收,运营却按承诺日安排促销。
业务角色必须维护的字段触发的下游动作不能替代的角色 采购供应商确认量、承诺交期、价格变更形成在途库存和交期预警不能直接确认可售库存 仓库到货量、质检结果、可入库数量更新可用库存和差异单不能修改供应商承诺日 运营活动需求、销售预测、缺货优先级生成补货建议和调拨需求不能用预测覆盖实收数据 在实际配置中,我会把采购单设计成“状态机”,而不是一个可以随意编辑的表单。
例如“草稿,待供应商确认,已确认,部分到货,质检完成,结案”六个状态,每次状态变化都保留操作者和时间。只有进入“已确认”的采购量,才计入在途供应;只有完成质检的数量,才进入可用库存。
判断一套软件是否真的支持协同,可以现场做一个反向测试:把供应商交期改晚三天,观察系统能否自动列出受影响的活动、库存预警和采购单。如果只能修改一列日期,却不能追踪影响范围,它提供的只是共享录入,不是协同。
我曾经看到运营日报显示某个SKU还有420件库存,仓库盘点只有356件,财务报表又用了另一个数字。IT团队第一反应是要求升级服务器,但我更想知道,如何用一套简单的方法区分“数据没进来”“数据进来了但没算上”和“大家统计口径不同”。
区分系统性能问题和口径问题,最有效的方法不是先看页面打开速度,而是选一个SKU做“单品穿透”。从采购订单、收货单、质检单、库存流水、销售订单、退货单一直追到报表结果,逐条核对数量和时间。我通常把一个SKU的库存拆成四个数字:账面总库存、可用库存、锁定库存和在途库存。
很多团队把“总库存”直接当成“可售库存”,这会把待检品、残次品、已锁定订单和跨仓调拨中的数量错误地算进去。
现象更可能的原因验证方法处理优先级 明细已更新,汇总未变化统计任务或缓存刷新延迟比较流水时间与报表更新时间高 不同页面数值不同库存口径或仓库范围不同核对过滤条件和库存类型高 订单已支付但库存未锁定订单接口或锁库规则异常检查订单状态与库存流水高 跨天数据经常变化退货、取消单或补录单倒灌按业务发生日和入账日分别统计中 有一个很实用的判断公式:报表显示时间减去最后一条业务流水写入时间。
如果平均差值只有几分钟,但数量仍对不上,优先查口径;如果明细已经连续写入,而汇总差值达到一小时以上,才有理由排查调度、缓存或接口性能。在一次测试中,报表刷新平均只用了6分钟,但团队仍认为“系统滞后”。进一步检查发现,运营统计的是支付订单,仓库统计的是已拣货订单,财务统计的是已开票订单。
三种口径分别相差11%、7%和4%,服务器升级不会解决这个问题。因此,选型时不要只问“报表多久更新一次”,还要要求供应商现场展示:明细流水、库存汇总、报表更新时间、口径说明和历史修订记录。能否追溯一条数字的来源,比页面是否足够漂亮更重要。
我以前选软件时最关注报表数量、界面是否美观以及有没有移动端,结果上线后仍然要每天手工合并采购、仓库和平台订单数据。现在我更关心的是,怎样用一套可执行的评估方法判断软件能否解决采购协同和报表时效问题。
运营主管选进销存软件,最容易掉进“功能清单越长越好”的陷阱。对报表滞后真正有影响的,通常不是多一个图表,而是数据是否能被及时、完整、可追溯地写入。我建议把候选软件放进一个三小时压力测试,而不是只听演示。
准备一组真实业务数据:20个SKU、3个仓库、2个供应商、1000笔订单、一次部分到货、一次退货和一次供应商延期,然后观察系统能否在业务变化后自动更新相关结果。
测试项目合格标准常见伪能力建议权重 采购交期变更自动标记风险并显示受影响订单只能手工改日期25% 部分到货区分已收、待收、合格和不合格数量直接把采购单改为完成20% 库存锁定支付、取消、退款状态有完整流水只显示最终库存20% 报表追溯能从汇总下钻到单据和操作时间只能导出静态表格20% 异常处理接口失败、重复单、负库存可定位仅提示“同步失败”15% 我会特别检查三个容易被销售演示避开的细节。
第一,接口失败后是否有自动重试和失败队列;第二,撤销或退款后库存是否产生反向流水;第三,报表中的数字能否直接下钻到采购单、收货单或订单。缺少这三项,系统上线后往往仍要依赖人工对账。预算评估也不能只看软件采购价格。
一次项目中,基础费用并不高,但每月需要运营人员花约90小时整理异常数据,按每小时80元计算,一年隐性成本超过8.6万元。另一套报价略高的软件,因为减少了手工对账,三个月后就覆盖了差价。最终的选型结论应建立在“异常场景通过率”上,而不是功能数量。
建议至少让候选软件完成延期、部分到货、退货、跨仓调拨和接口失败五个测试,并记录每个场景从发生到报表可见所需的分钟数。能把异常处理清楚的软件,才更有可能解决精细化运营中的报表滞后。


读者评论
文章把“报表滞后”拆解为业务状态和数据同步问题,这个视角比较实用。尤其是区分收货、质检、上架和可售库存,能避免运营直接拿物理库存做销售判断。
采购、仓库和财务对同一批货采用不同时间口径,确实容易造成数据不一致。建议实际落地时统一记录业务发生时间与系统入账时间,便于定位延迟责任。
文中对人工补录的看法比较客观。小规模业务可以作为异常处理手段,但如果长期依赖表格,重复录入和责任不清的问题会越来越明显。
供应商评价不应只看价格这一点值得关注。对于活动商品,按期交付率和数量准确率往往比单价优惠更影响最终销售结果。
文章提出的“状态转换完整率”比单纯追求刷新频率更有管理价值。不过不同企业的仓储流程差异较大,具体指标仍需要结合业务规模和系统能力设定。
