电商系统开发:产品经理实施建议:围绕数据安全稳步提升缩短交付周期

电商系统开发:产品经理实施建议:围绕数据安全稳步提升缩短交付周期

电商系统开发项目中,真正拖慢交付周期的,通常不是“安全要求太多”,而是安全要求出现得太晚。一个常见场景是:商品、订单和后台页面已经开发完成,测试阶段才发现客服不能查看完整收货地址、财务需要额外的退款权限、运营导出用户数据时缺少脱敏规则,开发团队只能重新修改接口、数据库字段和权限逻辑。表面上看,这是一次安全整改,实际上却是需求边界、数据流和验收标准没有在前期确定。

我在参与电商系统产品评审和项目复盘时,越来越倾向于把“数据安全”和“缩短交付周期”放在同一张项目管理表里看。安全不是上线前的一道闸门,而是从需求拆解、模块规划、权限设计、接口联调到测试验收的连续约束。产品经理如果能够把敏感数据、角色边界、第三方依赖和高风险操作提前转化为可验收任务,项目反而更容易稳定交付。

本文不把“快速上线”理解为压缩测试、减少评审或无限增加开发人员,而是讨论一种更可控的实施方式:先锁定最小业务闭环,再将安全要求前置;先交付可验证的版本,再根据真实经营数据迭代;用减少返工、减少等待和减少争议,换取真正的交付速度。

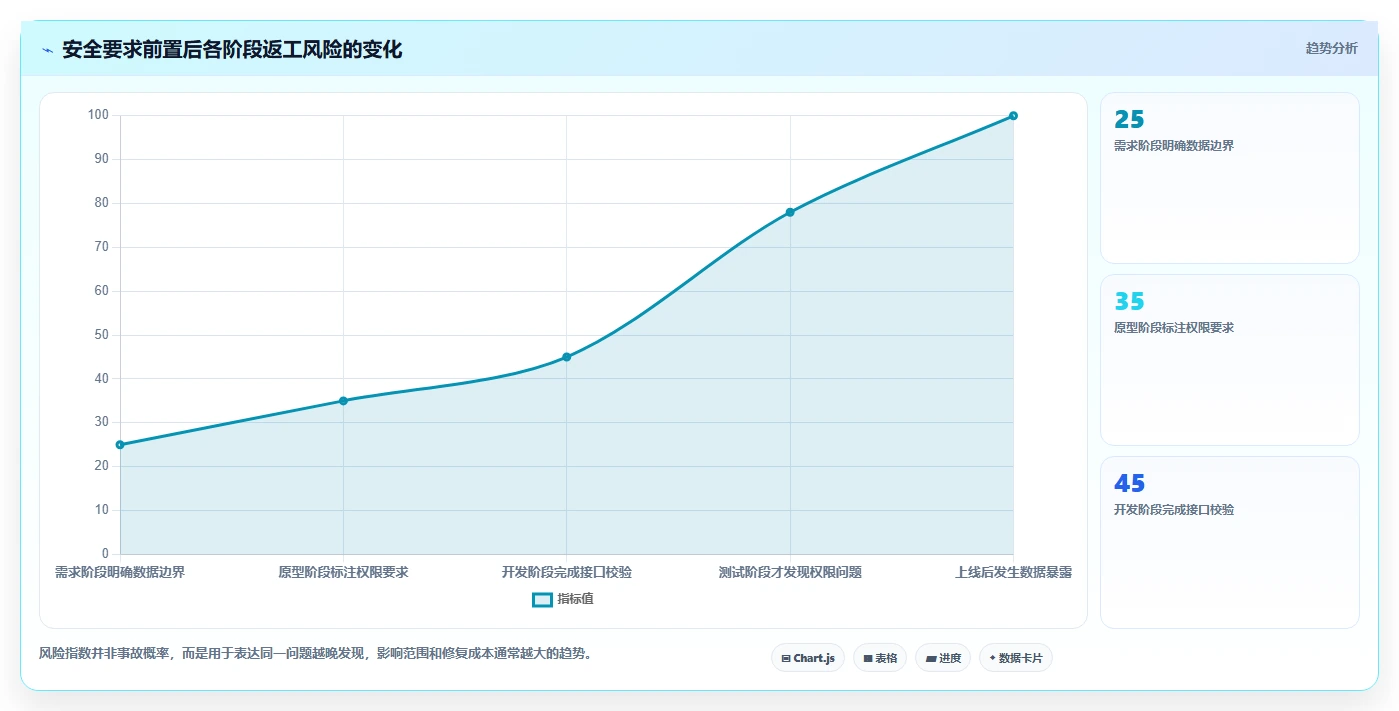

一、先讲核心结论:安全前置,才是缩短交付周期的效率策略

1. 交付速度不是开发人员写代码的速度

很多项目计划只计算设计、开发和测试工时,却忽略了需求澄清、接口等待、权限争议、数据修复、验收返工和上线回滚。结果是,计划表上写着六周交付,真正耗时却分散在多个环节中。

在我的项目复盘表中,电商系统延期通常可以拆成五类原因:需求范围变化、第三方接口不稳定、权限规则不清、数据口径不一致、测试阶段发现关键业务异常。这五类问题与代码量并不完全成正比,甚至一个看似简单的“订单导出”功能,也可能牵涉角色权限、字段脱敏、导出审批、操作日志和大批量数据处理。

产品经理要管理的不是单一的开发速度,而是从需求确认到验收通过的总等待时间。如果开发人员每天都在写代码,但产品、技术、运营和财务仍然没有对“谁能看什么、谁能改什么、什么情况下可以上线”达成一致,项目依然不会变快。

2. 数据安全要进入需求,而不是只进入测试

“系统要安全”无法直接指导开发。真正能够落地的安全需求,必须被拆成角色、数据、操作和异常四个维度。例如,客服是否可以查看用户完整手机号?仓库人员是否可以查看订单金额?运营人员是否可以批量导出用户地址?退款操作是否需要二次确认?这些问题都应在原型和需求文档阶段明确。

如果安全要求只在上线前出现,开发团队往往会面临三种返工:第一,接口需要补充权限判断;第二,前端页面需要重新处理字段展示;第三,测试数据和日志记录方式需要调整。更复杂的情况是,数据库结构和业务状态机已经无法满足新的审计要求,只能重新设计。

3. 先保证核心闭环,再扩展复杂能力

电商系统首期最重要的目标,不是同时完成所有营销、会员、分销和分析功能,而是让核心交易链路可用且可追溯。通常可以先验证“浏览商品,提交订单,完成支付,库存处理,发货,售后”这条链路,再逐步增加优惠券、会员等级、复杂分销和智能推荐。

这并不意味着安全可以延后。相反,核心版本中的账号、订单、支付状态、库存变更和后台权限,必须在首期就完成基本安全控制。可以延后的是高级能力,不应延后的是关键边界。

项目内容首期是否建议纳入产品经理需要先确认的事项延后的主要风险
用户注册与登录认证方式、账号找回、异常登录处理账号冒用、客服处理困难
商品、库存与订单状态流转、库存扣减、操作权限超卖、错单、数据无法追溯
支付与退款回调校验、幂等处理、退款权限重复扣款、退款错误
复杂分销体系视业务而定佣金规则、结算周期、角色关系规则膨胀、测试范围失控
高级推荐与智能分析通常可后置数据质量、标签口径、使用场景投入大、短期收益不确定

这张表的核心不是给所有企业套用同一套范围,而是提醒产品经理区分“业务闭环必需能力”和“可以在真实数据积累后再判断的扩展能力”。

电商系统开发:产品经理实施建议:围绕数据安全稳步提升缩短交付周期

二、背景和真实场景:为什么电商项目越到后期越容易失控

1. 一个看似简单的订单导出功能

我曾经在需求评审中遇到过类似问题:运营团队提出“后台增加订单导出按钮”,业务方认为这只是一个页面功能,开发人员也最初按查询和下载来估算。但进一步追问后,需求很快变成了另一件事。

谁可以导出?客服只能导出自己负责的订单,还是可以导出整个店铺?导出的手机号是否完整?收货地址是否全部展示?一次最多导出多少条?导出文件保存在哪里?是否需要记录操作者、时间和筛选条件?离职员工的下载权限如何收回?这些问题如果不在需求阶段回答,最后就会变成开发阶段的临时判断。

这个例子说明,产品经理不能只写“支持导出”,而要描述导出的对象、条件、字段、数量、权限、留痕和异常处理。功能名称很短,业务边界可能很长。

2. 订单状态和支付状态不应混成一个字段

另一个高频问题是把“订单状态”和“支付状态”简单合并。用户提交订单后,支付可能处于待支付、支付中、支付成功、支付失败或回调延迟状态;订单则可能处于待付款、待发货、已发货、已完成、退款中等状态。两者的变化节奏不同,不能用一个状态字段覆盖所有情况。

如果产品原型没有提前区分这些状态,测试阶段就容易出现争议:支付成功但订单仍显示待付款时,系统是否允许再次支付?支付回调重复到达时,库存是否重复扣减?退款成功但订单状态是否同步更新?这些不是纯技术问题,而是产品规则和财务责任问题。

3. 多角色后台让权限复杂度迅速增长

品牌自营商城至少可能涉及系统管理员、商品运营、订单客服、仓库人员、财务人员和数据分析人员。平台型电商还会增加商户、供应商、门店和区域组织。每增加一种角色,就可能增加一组页面权限、数据范围和操作限制。

很多团队先做页面,最后再补权限。这样做的直接后果是,页面可以打开,但接口未必真正限制;列表数据做了隐藏,详情接口却仍然返回完整字段;前端按钮不显示,用户却可能通过接口直接调用。权限控制不能只依赖页面按钮,它至少要覆盖页面、接口和数据范围三个层面。

4. 数据分析需求也会反过来影响系统设计

电商系统上线后,运营往往很快提出“看渠道转化”“看复购率”“看商品周转”“看退款原因”等分析需求。若前期没有统一订单、商品、用户和渠道口径,后续分析就会不断依赖人工导表和拼接。

在这类场景里,九数云可以作为业务分析层的辅助工具,用来连接和整理订单、商品、渠道或运营数据,帮助团队快速验证报表需求。但它不能替代电商系统自身的权限、接口鉴权、日志审计和数据库安全设计。产品经理要明确:分析工具解决的是数据观察和协作问题,不等于解决了源系统的数据安全问题。

如果将分析工具接入电商数据,建议先定义数据范围和脱敏规则,再决定同步哪些字段。对于用户联系方式、详细地址、支付相关信息等敏感字段,不应因为“方便分析”就全部同步。

电商系统开发:产品经理实施建议:围绕数据安全稳步提升缩短交付周期

三、常见误区:看似提速,实际会制造更大返工

1. 误区一:把安全评审全部放到上线前

上线前集中做安全检查,听起来能够减少前期会议,但实际上会把多个问题集中到项目最昂贵的阶段。此时页面、接口、数据库和测试数据往往已经固定,任何权限或字段调整都会波及多个模块。

更合理的做法是建立分阶段安全检查。需求阶段确认数据和角色,设计阶段确认权限与数据流,开发阶段验证接口和日志,测试阶段验证越权、异常和数据暴露,上线阶段确认账号、配置和回滚方案。每个阶段只解决当下最适合解决的问题,不把所有问题推到最后。

2. 误区二:用增加开发人员解决延期

当项目延期时,管理者很容易想到增加人手。但如果产品需求仍在变化、接口责任人不明确、验收标准没有形成,新增人员需要重新理解背景,反而可能增加沟通成本。

我更看重三个前置指标:需求变更是否有记录,关键决策是否有唯一负责人,外部依赖是否有明确交付日期。只有当这三个条件基本稳定时,增加开发资源才更可能产生有效产出。

3. 误区三:首期版本塞入所有“未来可能需要”的功能

电商项目很容易出现功能愿望清单。运营希望有多种促销,销售希望有分销,管理层希望有实时看板,财务希望自动结算,客服希望智能分流。每一项都合理,但全部放入首期,项目就会从交易系统变成综合业务平台。

产品经理应把需求分成三类:不做就无法上线的核心能力,做了能明显提升运营效率的增强能力,以及需要真实数据验证价值的探索能力。第三类需求不应仅因为“以后可能有用”就占用首期资源。

4. 误区四:只做功能权限,不做数据权限

“客服可以进入订单页面”不等于“客服可以查看所有订单”。同一个订单页面中,金额、成本、联系方式、售后记录和内部备注的可见范围可能完全不同。

产品经理需要把权限写成可判断的规则,而不是模糊描述。例如:“华东客服只能查看华东组织下的订单”“仓库人员可以查看收货信息,但不可查看支付方式和用户历史订单”“退款金额超过某个内部审批阈值时,需要财务角色复核”。具体规则应由业务负责人确认,但表达方式必须足够明确。

5. 误区五:把脱敏理解成简单打星号

脱敏并不是所有字段都统一替换成星号。手机号、邮箱、地址、身份证件信息和商品成本的暴露风险不同,业务角色也不同。客服可能需要核对手机号后四位,仓库可能需要完整地址,运营看报表时可能只需要区域和订单量。

脱敏规则应同时考虑展示场景、角色、使用目的和导出方式。页面显示可以是一种规则,下载文件可以是另一种规则,日志记录还应有更严格的规则。

6. 误区六:用“上线后再优化”掩盖没有验收标准

上线后优化适合处理体验细节和低风险功能,不适合用来解决支付重复扣款、权限越界、库存错误和关键数据泄露。产品经理必须在上线前明确哪些问题可以带缺陷上线,哪些问题必须关闭后才能发布。

如果所有问题都被归类为“后续优化”,团队会失去共同的风险边界。最终可能出现业务方认为系统不可用、研发认为已经完成、测试认为存在高风险问题的三方争议。

电商系统开发:产品经理实施建议:围绕数据安全稳步提升缩短交付周期

四、专业判断逻辑:产品经理如何决定先做什么、后做什么

1. 用“业务影响,安全风险,变更成本”三维评估

我不建议只按照管理层声音或开发难度排序需求。更可行的方式是给每项需求做三维判断:业务影响有多大,安全风险有多高,后期修改成本有多高。

核心交易、支付回调、库存扣减和后台权限通常属于业务影响高、安全风险高或变更成本高的内容,应尽早确认。复杂推荐、精细化标签和高级报表可能业务价值较高,但如果依赖真实数据才能验证,就可以采用较小版本先验证。

需求类型业务影响安全风险变更成本建议
登录、账号找回首期完成并优先测试异常场景
支付回调与退款前置确认状态机、幂等和权限规则
订单批量导出先确定字段、角色、数量和审计要求
优惠券组合玩法先做最小规则,复杂组合后置
高级推荐模型不确定先验证数据质量和实际使用价值
运营看板先统一指标口径,再选择分析工具

这套判断逻辑的价值在于,它能解释为什么某些需求不能简单地“先做简单的”。有些功能技术实现不难,但一旦上线后发现权限或数据结构不合理,修改成本很高;另一些功能看起来复杂,却可以通过人工流程或简单报表先验证。

2. 先识别不可逆决策

产品经理在项目早期最应该关注的,不是所有细节,而是那些后期很难修改的决策。例如,用户身份体系、订单编号规则、商品与库存关系、组织层级、数据归属、权限模型和第三方支付模式。

界面颜色、列表排序和部分运营文案通常容易调整;但如果系统一开始没有考虑门店维度,后续再增加门店库存和门店权限,就可能影响商品、订单、仓储和报表多个模块。

先定不可逆或高成本决策,再优化可逆细节,是缩短交付周期的重要原则。这也是为什么产品经理需要与技术负责人、安全负责人和业务负责人共同评审数据模型,而不是只评审页面原型。

3. 用业务闭环而不是部门边界拆版本

按照部门拆分版本,容易出现商品团队交付商品模块、订单团队交付订单模块,但用户仍然无法完成一次完整购买。更合理的方式是围绕业务闭环交付,让每个版本都能产生可验证结果。

例如,第一版本可以完成商品浏览、下单、支付和后台订单处理;第二版本增加库存同步、发货和售后;第三版本再增加会员、优惠券和经营分析。每个版本都应有自己的权限规则、异常场景和验收标准。

4. 把“安全要求”改写成“可测试断言”

需求文档中不要只写“加强接口安全”“保证数据安全”“完善权限管理”。这些说法方向正确,但无法直接验收。应把它们改写成测试人员能够执行的断言。

  • 未登录用户访问订单详情接口时,系统不得返回订单内容。
  • 客服角色只能查看被授权组织范围内的订单。
  • 订单列表中的手机号按规则展示,导出文件不得绕过同一权限规则。
  • 退款操作需要经过角色校验,并记录操作者、时间和结果。
  • 支付回调重复到达时,订单状态和库存只完成一次有效变更。
  • 测试环境不得直接使用未经处理的真实用户数据。
  • 接口异常时,不应向前端返回数据库结构、内部路径或不必要的敏感字段。

一旦安全要求可以被测试,研发、产品和业务之间的争议就会减少。更重要的是,这些断言可以被纳入回归测试,避免每次版本发布都重新依赖人工记忆。

电商系统开发:产品经理实施建议:围绕数据安全稳步提升缩短交付周期

五、具体实施方法:从需求到上线建立安全交付链

1. 需求阶段:建立数据资产清单

数据资产清单不需要一开始就写成复杂的安全制度,但至少要回答五个问题:数据从哪里产生,包含什么字段,谁会使用,能否修改或导出,出现异常后如何追踪。

数据类别常见字段主要使用角色前期必须明确的边界
账号数据账号标识、联系方式、认证状态用户、客服、管理员登录、找回、冻结和异常处理
订单数据订单号、商品、金额、状态客服、财务、仓库、运营查看、修改、取消、退款和审计
收货数据姓名、电话、地址仓库、物流、客服展示、导出、传输和脱敏
商品数据商品编码、价格、库存、成本商品、运营、财务发布、变价、库存调整和审批
经营分析数据销量、渠道、复购、退款运营、管理层、分析人员指标口径、组织范围和同步字段

我建议产品经理把这张清单放在需求文档中,而不是放在个人笔记里。只要数据字段发生变化,清单就应同步更新。这样既方便开发和测试,也便于后续接入分析平台时判断哪些数据可以流转。

2. 原型阶段:标注敏感字段和高风险操作

在原型中直接标注“敏感字段”“需要日志”“需要二次确认”“禁止批量导出”等信息,比在会议上口头说明更可靠。标注不一定要复杂,可以使用统一的图例和字段说明。

例如,在订单详情页中,可以将用户手机号标记为“客服可看部分字段,管理员按权限查看”,将退款按钮标记为“需要角色校验和操作日志”,将批量导出标记为“需要数量限制和导出记录”。

这种做法看似增加了文档工作,但它能减少开发人员对需求的二次猜测。产品经理的工作不是把每一行代码都写出来,而是把业务边界表达得足够清楚。

3. 架构阶段:先梳理关键数据流

产品经理不需要替代技术人员设计底层架构,但需要参与关键数据流的确认。建议至少画出用户、订单、支付、库存、物流和分析层之间的数据流向。

每条数据流都要明确产生方、接收方、传输内容、授权方式、失败处理和追踪方式。例如,订单创建后,哪些字段传给仓储系统?支付回调由谁校验?物流状态同步失败时,后台是否允许人工补录?分析层是否需要完整用户地址?

如果一个字段没有明确的业务用途,就不应因为“未来可能有用”而默认在所有系统中复制。数据复制越多,权限、同步和删除处理就越复杂。

4. 开发阶段:把高风险功能单独列入任务

在研发任务中,建议把权限、日志、幂等、异常处理和数据脱敏从普通页面开发任务中单独拆出来。这样它们不会被“页面已经完成”掩盖,也便于测试人员建立对应的用例。

例如,“订单退款功能”至少可以拆成订单状态判断、退款权限判断、金额校验、第三方退款调用、重复请求处理、结果回写、操作日志和失败重试。拆分之后,团队才会发现,真正影响上线的并不只是退款按钮和接口。

5. 测试阶段:正常流程和异常流程并重

电商系统最危险的问题,往往不是正常流程跑不通,而是异常流程处理不一致。支付成功但回调延迟、用户重复点击、库存不足、退款失败、物流接口超时、账号权限刚刚变更等场景,都应纳入测试。

  • 重复性异常:重复提交订单、重复支付、重复退款和重复回调。
  • 时序异常:支付先成功、订单后更新,或库存先锁定、支付后失败。
  • 权限异常:账号被降权、组织变更、角色删除或旧会话继续访问。
  • 数据异常:字段为空、编码不一致、金额精度错误、第三方返回未知状态。
  • 依赖异常:支付、物流、短信或发票服务超时、拒绝或重复返回。

测试用例不应只验证“页面有没有提示”,还应验证数据库状态、库存变化、订单状态、日志记录和用户可见结果是否一致。

6. 上线阶段:准备回滚,不要只准备发布

上线清单中除了发布时间和负责人,还应包含配置核对、账号权限、数据备份、监控指标、异常联系人和回滚条件。尤其是支付、库存和订单状态相关变更,必须明确出现什么情况需要暂停发布或回退版本。

如果团队没有条件做复杂的自动化回滚,至少要建立人工回退步骤,并提前验证备份是否可用。没有验证过的备份,只能算作一种假设。

电商系统开发:产品经理实施建议:围绕数据安全稳步提升缩短交付周期

六、具体案例:一个品牌商城如何控制首期范围并建立数据安全边界

1. 场景设定:先完成交易闭环,而不是一次建成全平台

下面以一个品牌自营商城的情景案例说明实施过程。该企业原本依赖多个渠道销售,计划建设独立商城,首期需要支持商品展示、购物车、支付、订单、发货、售后和基础运营后台。

项目初期,业务方还提出了多级分销、会员等级、优惠券叠加、内容种草、智能推荐、门店库存、渠道看板等需求。如果全部放入首期,项目不仅范围大,而且每项功能都会与用户、订单、商品、库存和权限发生交叉。

产品团队最终采用“核心闭环先上线、复杂能力分阶段验证”的方案。首期不追求功能数量,而是要求每一笔订单都能完成创建、支付、履约、售后和追踪。

2. 首期范围如何取舍

功能模块首期处理方式取舍理由安全要求
商品与库存保留基础维护和库存扣减属于交易闭环的前置条件商品修改权限、库存调整日志
订单与支付完整实现主流程和异常流程直接关系收入和客户体验状态机、幂等、退款权限、审计
发货与售后先支持标准流程保证交易闭环完整物流字段范围、售后角色权限
复杂优惠券先做单一规则避免叠加规则导致测试爆炸使用范围、金额校验、核销日志
多级分销暂缓依赖佣金、结算和组织关系设计角色关系、佣金数据、结算权限
智能推荐暂缓验证需要积累行为数据并验证效果行为数据用途和同步范围
经营看板先做基础指标先统一口径,再扩展分析组织范围、字段脱敏和访问权限

这个案例中,暂缓功能并不是被否定,而是被转移到更适合验证的阶段。产品经理需要给出延期理由、进入条件和后续评估指标,而不是简单说“以后再做”。

3. 数据安全如何嵌入首期版本

用户侧只展示完成购买所需的信息,后台则按岗位分配数据范围。客服需要处理订单和售后,但不应默认看到全部经营成本;仓库需要获取发货信息,但不需要访问用户完整历史订单;财务需要处理退款和对账,但不应拥有修改商品库存的权限。

在导出功能上,团队没有直接提供“全量下载”,而是先确定导出场景。客服导出用于处理售后,运营导出用于活动分析,财务导出用于对账,三种用途对应不同字段和权限。

如果需要将经营数据接入九数云等分析工具,先同步订单日期、商品编码、渠道、数量、金额区间和订单状态等必要字段,敏感联系方式和详细地址不作为默认分析字段。后续如果确有客服或履约分析需求,再在明确授权和脱敏规则后增加数据范围。

4. 如何判断首期是否真的可以上线

案例中没有用“页面都开发完了”作为上线条件,而是设置了业务闭环验收条件:正常下单能够完成,支付异常能够恢复,库存不会因重复请求重复扣减,退款操作能够追踪,客服和仓库角色不能越权,测试数据和日志不暴露不必要的敏感字段。

这类验收标准比单纯统计完成页面数量更有意义。一个页面即使完成了,如果后台接口没有权限判断,或者支付成功后订单状态不能稳定回写,它依然不能算完成。

电商系统开发:产品经理实施建议:围绕数据安全稳步提升缩短交付周期

七、数据观察与分析工具:如何让安全边界不妨碍经营决策

1. 数据安全不是拒绝使用数据

有些团队一谈数据安全,就把所有数据都锁在业务系统中,导致运营只能手工导表;另一些团队则为了方便分析,把用户和订单的完整字段直接复制到多个工具中。两种做法都不理想。

更稳妥的方式是进行最小必要共享:分析什么问题,就提供解决这个问题所需的字段;谁需要看结果,就按组织和角色限制访问;哪些字段不影响分析,就不进入分析层。

例如,分析渠道成交差异通常需要渠道、订单日期、商品、数量、金额和订单状态,不一定需要完整手机号和详细收货地址。分析复购行为可能需要匿名用户标识和时间区间,也不一定需要直接身份信息。

2. 先统一口径,再选择分析方式

运营看板最常见的问题不是工具不会画图,而是同一个“成交金额”有三种算法:有人统计支付成功订单,有人统计扣除退款后的金额,还有人把取消订单也算进去。工具越方便,错误口径传播得越快。

产品经理应在数据接入前定义指标口径。例如,成交订单是否包含部分退款订单,退款金额按申请时间还是完成时间统计,渠道归属以首次来源还是最终支付来源为准。指标口径应与财务、运营和技术共同确认。

3. 用分析结果反过来调整交付优先级

系统上线后,真实数据可以帮助团队判断下一阶段做什么。如果看板显示大量订单集中在少数商品,库存和补货能力可能比复杂推荐更优先;如果退款主要集中在某类商品,售后流程和商品说明可能比新增营销玩法更值得投入。

这是一种比“凭感觉排需求”更稳健的迭代方式。九数云等分析工具可以帮助团队快速观察不同渠道、商品和订单状态的变化,但最终是否开发新功能,仍然要回到业务价值、数据质量和安全边界上判断。

4. 分析层的四条安全边界

  • 字段边界:只同步完成分析所需的字段,避免默认复制完整个人信息。
  • 组织边界:区域、门店、品牌或商户之间的数据必须按授权范围隔离。
  • 时间边界:明确数据更新频率和历史保留范围,避免无限制沉淀。
  • 操作边界:导出、分享、下载和二次加工应具备相应的权限与记录。

分析平台的价值在于降低取数、整理和展示成本,但源系统仍然需要承担身份认证、接口鉴权、权限控制和数据质量责任。不要把“报表看不到敏感字段”误认为“敏感数据在链路上已经安全”。

电商系统开发:产品经理实施建议:围绕数据安全稳步提升缩短交付周期

八、不同情况下的行动建议:产品经理应如何安排下一步

1. 如果项目还没有开始开发

此时最值得投入的不是制作更多页面,而是完成数据、角色、范围和依赖的四张表。四张表能够把许多后期争议提前暴露出来。

  • 范围表:列出首期必须做、后续再做和暂不纳入的功能。
  • 数据表:列出字段来源、使用角色、是否敏感、是否导出和保留要求。
  • 角色表:列出每类角色可查看、可新增、可修改、可审批和可导出的内容。
  • 依赖表:列出第三方接口、测试账号、文档、沙箱、负责人和交付时间。

如果这四张表无法形成,直接进入开发通常会把不确定性转移到更昂贵的阶段。项目启动前多花几天澄清,往往比开发中反复返工更划算。

2. 如果项目已经开发过半

此时不建议全面推倒重来,也不建议继续假装问题不存在。可以先做一次高风险功能盘点,优先检查账号、订单、支付、退款、库存、批量导出和后台管理员权限。

盘点时应采用“攻击路径”和“业务路径”两种视角。业务路径关注用户能否完成购买和售后,攻击路径关注未授权角色能否通过页面、接口或导出功能获得不应获得的数据。

对于已经完成的功能,可以将问题分为上线阻断项、上线前必须修复项和后续优化项。分类必须有明确标准,并由业务、产品、技术和测试共同确认。

3. 如果项目已经延期

先不要继续往需求池中增加功能。应建立一份延期原因清单,把延期拆成需求变化、等待依赖、研发返工、测试缺陷和验收争议五类,并为每个问题指定负责人。

如果主要延期来自需求变化,就需要冻结范围;如果主要来自接口等待,就需要更换模拟方案或明确外部服务的最晚交付时间;如果主要来自权限返工,就要先完成角色和数据范围评审;如果主要来自测试争议,就要重新定义验收口径。

延期项目最忌讳用模糊的“加快进度”作为行动方案。必须先找到等待和返工的具体来源,再决定是调整资源、削减范围、替换依赖还是分阶段上线。

4. 如果企业正在从单体商城升级为多渠道系统

升级项目最需要警惕的是数据口径和主数据混乱。不同渠道可能使用不同商品编码、订单状态和会员标识,如果不先确定主数据归属,系统接入越多,数据问题越严重。

建议先建立商品、订单、库存和用户的统一标识,再逐步接入渠道。对外部系统只开放必要接口,并记录调用方、字段范围、频率限制和异常处理。

5. 如果团队人数较少、预算有限

小团队不一定需要一次性建设复杂安全平台,但不能放弃基础边界。可以先从角色权限、敏感字段处理、操作日志、备份恢复、接口鉴权和异常测试做起。

在工具选择上,优先选择能够减少重复人工工作的方案。例如,使用某项目管理工具统一需求、缺陷和变更记录;使用分析平台减少手工导表;使用自动化测试覆盖重复性回归。但工具不能替代负责人和规则,最重要的仍是明确谁对数据和上线结果负责。

电商系统开发:产品经理实施建议:围绕数据安全稳步提升缩短交付周期

九、不同情况下的取舍:安全、速度、成本和体验如何平衡

1. 速度与安全的取舍

可以压缩的是重复沟通、无效报表、低价值功能和不必要的审批,不应压缩的是权限确认、支付异常测试、数据脱敏、日志审计和回滚准备。

如果业务确实要求快速上线,可以采用分阶段安全策略:首期保证关键数据访问、核心接口和资金相关操作安全;后续再增加更精细的审批、自动化检测和高级审计。但必须把“首期安全底线”写清楚,而不是用“以后完善”代替方案。

2. 功能丰富与交付确定性的取舍

功能越多,交付不一定越有价值。对于复杂营销或智能分析功能,可以采用小规模试点、人工辅助或简化规则验证需求。如果验证后没有带来明确收益,再继续投入的必要性就会下降。

对于支付、库存、订单和售后,功能可以不花哨,但状态必须稳定。用户更难接受的是支付后订单消失、库存错误或退款无法追踪,而不是首期没有复杂会员等级。

3. 自建能力与外部工具的取舍

核心交易系统中的用户、订单、支付和库存能力,通常需要由企业自身或开发团队负责设计和控制。分析、协作、报表和部分外围能力,则可以根据预算、团队能力和数据边界选择外部工具。

选择外部工具时,不能只看功能数量和页面效果,还要评估数据接入方式、权限模型、导出能力、日志记录、账号管理和退出机制。尤其是涉及用户和订单数据时,应提前确认数据存储、访问和删除相关安排。

4. 自动化与人工审核的取舍

自动化适合处理重复、规则清晰、风险可控的任务,例如库存同步、报表刷新和标准通知。高风险操作如大批量退款、敏感数据导出和关键权限变更,通常需要保留人工确认或分级审批。

并不是自动化程度越高越好。没有清晰规则的自动化,可能只是把错误传播得更快。产品经理应先定义例外处理和责任边界,再决定哪些环节适合自动化。

5. 数据留存与业务便利的取舍

保留更多数据,可能方便未来分析,但也会增加访问、泄露、同步和治理成本。建议遵循最小必要原则:不采集没有明确用途的数据,不在多个系统重复保存不必要的敏感字段,不因为暂时无法决定就无限期留存。

对于确实需要长期保存的业务数据,应明确用途、访问角色、保留期限和删除或归档方式。具体期限需要根据业务合同、适用法规和组织制度确认,不能简单采用一个固定年限覆盖所有场景。

电商系统开发:产品经理实施建议:围绕数据安全稳步提升缩短交付周期

十、产品经理可直接使用的交付检查清单

1. 需求启动前检查

  • 是否明确首期上线目标,而不是只列功能清单?
  • 是否完成核心业务闭环定义?
  • 是否列出首期不做的功能和延期原因?
  • 是否识别用户、订单、支付、库存、地址和经营数据?
  • 是否明确每类角色可查看、修改、审批和导出的内容?
  • 是否列出支付、物流、短信、发票、仓储等外部依赖?
  • 是否指定业务、产品、技术、测试和数据安全负责人?

2. 原型和设计阶段检查

  • 是否标注敏感字段和需要脱敏的展示场景?
  • 是否标注批量导出、退款、库存调整等高风险操作?
  • 是否区分页面权限、接口权限和数据范围权限?
  • 是否画出订单、支付、库存和物流的状态变化?
  • 是否明确支付回调延迟、重复回调和失败重试规则?
  • 是否确定经营指标的统计口径和数据来源?
  • 是否明确分析层需要哪些字段,哪些字段不应同步?

3. 开发和联调阶段检查

  • 第三方接口文档、测试账号和沙箱环境是否可用?
  • 接口异常时是否返回必要且克制的信息?
  • 关键操作是否记录操作者、时间、对象和结果?
  • 是否处理重复提交、幂等和状态回写?
  • 测试环境是否使用脱敏数据或专门构造的数据?
  • 需求变更是否同步更新原型、接口文档和验收用例?
  • 数据导出是否受到角色、组织、字段和数量限制?

4. 测试和上线阶段检查

  • 是否完成登录、订单、支付、库存、退款和发货的核心回归?
  • 是否验证不同角色不能越权查看或修改数据?
  • 是否验证重复支付、重复回调和支付后断网等异常场景?
  • 是否检查日志、错误提示和导出文件中的敏感字段?
  • 高风险问题是否已经关闭,剩余问题是否有明确上线结论?
  • 是否准备数据备份、监控、联系人和回滚方案?
  • 上线后是否安排一轮真实业务数据复盘?

5. 用三个数字判断项目是否在变好

项目管理不需要一开始建立几十个指标。对于大多数电商系统,先关注三个数字就足够:需求变更次数、关键缺陷关闭时长、版本准时交付率。

需求变更次数反映范围稳定性,关键缺陷关闭时长反映风险处理效率,版本准时交付率反映计划和执行是否匹配。随着项目成熟,可以继续加入接口按期交付率、权限缺陷数量、上线后紧急修复次数和人工对账耗时。

电商系统开发:产品经理实施建议:围绕数据安全稳步提升缩短交付周期

十一、结语:把安全做成项目节奏的一部分

电商系统开发的真正效率,不是尽可能早地把页面发布出去,而是在可控范围内让业务尽快获得稳定、可追踪、可迭代的交易能力。产品经理如果只盯着功能数量和开发完成率,可能会错过权限、数据和异常流程带来的后期风险。

我的核心判断是:安全前置不是增加交付负担,而是把不可避免的问题提前到成本更低的阶段解决。需求阶段确定数据和角色,设计阶段梳理数据流,开发阶段拆出高风险任务,测试阶段覆盖异常场景,上线阶段准备回滚和监控,整个过程就形成了安全与交付并行的链路。

对于首期项目,建议先做三件事:第一,锁定一条最小可交付业务闭环;第二,建立数据资产、角色权限和第三方依赖清单;第三,把安全要求改写成能够测试和验收的具体断言。

对于已经延期的项目,建议停止继续扩张范围,先判断延期来自等待、返工、需求变化还是验收争议。对于已经上线的系统,则应通过真实订单、支付、退款、库存和运营数据复盘下一阶段优先级,必要时使用合适的分析工具辅助观察,但不要把分析工具当成源系统安全的替代品。

下一步可以召集业务、产品、技术、测试和财务或数据负责人,完成一次不超过半天的联合评审,输出四份结果:首期范围表、数据资产表、角色权限表和上线验收表。只要这四份表能够被共同确认,项目就有了一个比“尽快开发”更可靠的交付起点。

常见问题解答(FAQ)

1. 电商系统开发中,数据安全会不会必然拉长交付周期?

我正在规划一个品牌商城,业务团队希望尽快上线,技术团队却提出数据分级、权限控制、日志审计等要求。我担心安全工作会让项目变得复杂,想知道有没有办法既不牺牲安全,又能把首期交付控制在合理范围内?

数据安全并不会必然拉长交付周期,真正容易拖慢项目的是安全要求介入太晚。我们在一次品牌商城项目中遇到过类似情况:订单和后台页面已经开发完成,测试阶段才发现客服、财务和仓储人员看到的订单字段并不相同,结果连续返工了两轮,额外占用了约两周联调时间。

后来我们把安全要求前置到需求评审,并没有一开始就建设完整的数据安全体系,而是先锁定首期必须完成的边界:用户联系方式在列表中脱敏、退款和订单状态修改必须留痕、不同岗位只能查看对应数据、测试环境不得直接使用生产数据。这样做的核心不是增加流程,而是减少后期重新设计。

处理方式常见结果产品经理应做什么 上线前集中补安全权限返工、接口重测、验收延期将安全项拆进需求和验收标准 首期一次覆盖所有安全能力范围膨胀,核心交易功能被拖慢区分上线必需项与后续建设项 按业务风险分阶段实施核心风险受控,版本节奏更稳定优先处理资金、权限和敏感数据风险 我的判断是,产品经理不应把“安全”和“速度”当成二选一,而应把安全要求拆成可验证的最小任务。

例如,首期先确保支付状态不可被普通后台人员修改,至于更复杂的审批流和高级审计报表,可以在业务稳定后迭代。安全前置的价值,不是让项目看起来更专业,而是避免开发完成后才发现业务规则根本无法落地。

2. 如何通过MVP范围控制,缩短电商系统首期交付周期?

我在做电商系统规划时,经常遇到运营部门不断追加会员、分销、优惠券、推荐和多渠道库存等需求。大家都认为这些功能以后都要做,所以很难判断哪些应该放进首期,哪些功能可以暂缓,我想知道产品经理应该用什么标准做取舍?

首期MVP不应该理解为“功能越少越好”,而应该定义为“最小可验证的交易闭环”。在实际项目中,我们曾经将商品、购物车、订单、支付、发货和售后保留为首期主链路,把多级分销、复杂会员等级和智能推荐暂缓。结果不是简单少做功能,而是让测试人员能够围绕一条完整链路进行验收。

我通常用三个问题判断功能是否进入首期:没有它,用户是否无法完成核心交易?没有它,企业是否无法履约或收款?它是否会影响资金、权限或重要数据安全?只要三个问题都回答“不是”,就应该认真评估是否放到后续版本。

功能首期判断判断原因 商品、库存、订单、支付必须上线构成基本交易闭环,也涉及库存和资金风险 退款、售后、操作日志必须上线影响履约、客户体验和责任追踪 复杂分销规则通常后置规则多、角色多,容易导致结算和权限设计反复 智能推荐通常后置需要稳定的用户行为数据,首期价值不一定可验证 需要特别注意的是,后置功能不能只写一句“以后开发”,而要留下接口和数据边界。

例如,首期虽然不做多级分销,但订单和商品模型要避免写死单一渠道;首期不做复杂会员等级,也要明确用户标识和权益扩展方式。这样既能控制当前范围,又不会为了赶进度把后续升级的路堵死。建议产品经理建立一张版本决策表,记录功能价值、实施复杂度、安全影响和依赖条件。

我们实践中发现,很多延期并不是开发速度慢,而是首期同时承载了交易系统、营销平台和数据中台三个项目。先交付可用闭环,再用真实业务数据决定下一步,通常比一次性追求“大而全”更稳妥。

3. 电商系统的权限和数据安全,产品经理应该具体设计到什么程度?

我知道系统需要做角色权限,但目前需求文档里只有“管理员、运营、客服”几个角色名称,没有写清楚每个人能看什么、改什么、导出什么。我担心开发团队按自己的理解实现,最后出现权限过大或反复修改的问题,产品经理应该如何把这部分需求写具体?

权限设计不能停留在“支持角色管理”,因为页面权限和数据权限是两回事。我们曾测试过一个订单后台:客服虽然不能进入财务页面,却可以通过订单列表看到完整收款信息;这在功能测试中不一定报错,但从数据安全和岗位隔离角度看,权限实际上已经越界。比较可靠的做法是建立“角色,动作,数据范围”三维矩阵。

角色说明谁在操作,动作说明可以查看、创建、修改、导出还是删除,数据范围则说明可以操作全部门店、所属门店、本人负责订单,还是仅限某个区域。产品文档至少要把这三层写清楚。

角色可查看可操作需要限制的内容 客服本人负责的订单和售后信息备注、发起售后、修改部分联系信息不得查看完整支付信息,不得批量导出用户数据 财务订单金额、退款和结算信息审核退款、导出财务报表不应修改商品库存和营销规则 仓储待处理订单、收货和发货信息拣货、发货、录入物流单号联系方式按业务必要范围展示 系统管理员系统配置和权限配置账号、角色和策略管理高风险操作应保留审计记录 我建议产品经理在原型阶段直接标注敏感字段和高风险动作。

例如,手机号显示为部分隐藏,批量导出需要单独权限,退款金额超过某个业务阈值时需要二次确认,修改订单收货地址必须记录前后值。这样的标注比在文档最后增加一页“安全要求”更容易被研发和测试准确执行。还有一个容易被忽略的坑:权限变更后的旧会话。

测试时不能只验证新账号是否权限正确,还要验证员工被停用、角色被回收后,原有登录状态是否仍然可以继续操作。对电商系统而言,权限问题往往不是单个页面显示错误,而是“看到了不该看的数据”或“执行了不该执行的动作”,因此必须把数据范围和操作结果都纳入验收。

4. 选择电商系统开发团队时,如何判断对方能否兼顾数据安全与交付效率?

我准备找外部团队开发电商系统,很多供应商都会承诺快速交付和系统安全,但方案书里的表述大多比较笼统。我不想只比较报价和开发周期,想知道在签约前应该通过哪些问题判断对方是否真正具备交付能力?

评估开发团队时,我不会先看对方承诺“多少天上线”,而会先看他们能否把交付周期拆成可验证的节点。过去接触过一个项目,供应商报价和周期都很有吸引力,但没有列出第三方接口、需求冻结、测试环境和验收责任人,最终支付接口晚了十多天,所谓的短周期根本没有可执行依据。

签约前至少应要求对方提交一份分阶段交付计划,并把每个阶段的输入、输出和责任人写清楚。尤其要确认支付、物流、短信、电子发票、身份认证等外部依赖由谁提供账号和文档,接口异常由谁处理,若第三方延迟,项目周期如何调整。

考察维度可信的表现需要警惕的表现 周期承诺按需求确认、开发、联调、验收拆分节点只承诺一个总天数 安全方案能说明数据、权限、日志和测试环境的处理方式只写“采用安全架构” 需求变更有冻结点、影响评估和变更确认机制口头承诺“后续都可以改” 验收方式提供场景、数据范围和通过标准以演示效果代替正式验收 项目复盘能提供脱敏后的问题清单和修复流程只展示成功案例,不谈延期和返工 我还会安排一次小范围方案评审,让对方现场回答三个问题:客服和财务看到的订单字段是否相同?

支付成功但回调延迟时订单如何处理?员工权限被回收后旧会话是否还能操作?这三个问题看似基础,却能快速区分对方是在背技术名词,还是确实理解电商业务中的数据和流程风险。最终不要只比较初始报价,还要比较“总交付成本”。可以把成本拆成开发费用、第三方接口投入、需求变更费用、上线后修复费用和后续扩展成本。

一个报价略高但能明确边界、提前暴露风险的团队,往往比低价承诺快速上线、后期不断追加费用的团队更可控。对产品经理来说,真正值得购买的不是一个演示版本,而是一套可验收、可追踪、可继续迭代的交付过程。

核心关键词

读者评论

陆一凡

文章把“安全前置”和“缩短交付周期”的关系讲得比较清楚,尤其是订单导出、支付状态和多角色权限几个例子,说明了很多延期并非单纯开发效率问题。

莫天佑

将订单状态与支付状态分开设计这一点很实用,实际项目中确实容易因状态定义不清引发重复支付、库存扣减和退款同步等问题。

陶嘉禾

文章对首期范围控制的建议较客观,但安全规则落地仍需要业务、技术和财务共同确认,不能只依赖产品经理单方面定义。

免责申明:本文内容通过AI工具匹配关键字智能整合而成,仅供参考,帆软及九数云不对内容的真实、准确或完整作任何形式的承诺。如有任何问题或意见,您可以通过联系jiushuyun@fanruan.com进行反馈,九数云收到您的反馈后将及时处理并反馈。
咨询方案
咨询方案二维码

扫码咨询方案

热门产品推荐

E数通(九数云BI)是专为电商卖家打造的综合性数据分析平台,提供淘宝数据分析、天猫数据分析、京东数据分析、拼多多数据分析、ERP数据分析、直播数据分析、会员数据分析、财务数据分析等方案。自动化计算销售数据、财务数据、绩效数据、库存数据,帮助卖家全局了解整体情况,决策效率高。

相关内容

查看更多
运营管理平台实践指南:经营分析的进阶玩法怎样更有效

运营管理平台实践指南:经营分析的进阶玩法怎样更有效

运营管理平台实践指南:经营分析的进阶玩法怎样更有效?我先给出一个在实际经营分析项目中反复被验证的结论:平台上线 […]
运营管理平台建设路线:从跨部门协作到进阶玩法分几步

运营管理平台建设路线:从跨部门协作到进阶玩法分几步

运营管理平台建设最容易走偏的地方,是把“买系统”误当成“建平台”。我见过一个同时涉及市场、内容、销售、客服和数 […]
运营管理平台选择标准:异常预警维度如何评估进阶玩法

运营管理平台选择标准:异常预警维度如何评估进阶玩法

运营管理平台选择标准,最容易被忽略的不是“能不能发出预警”,而是“预警发出之后,是否真的改变了业务结果”。我在 […]
运营管理平台优化清单:目标拆解与进阶玩法的关键动作

运营管理平台优化清单:目标拆解与进阶玩法的关键动作

运营管理平台优化最容易走偏的地方,是把“功能上线”误认为“管理升级”。我见过一家拥有十多个业务看板的连锁服务企 […]
运营管理平台场景解析:权限管理中的进阶玩法怎么处理

运营管理平台场景解析:权限管理中的进阶玩法怎么处理

运营管理平台的权限问题,真正棘手的地方通常不是“有没有角色权限”,而是一个已经离职的员工仍能导出客户数据、一个 […]
