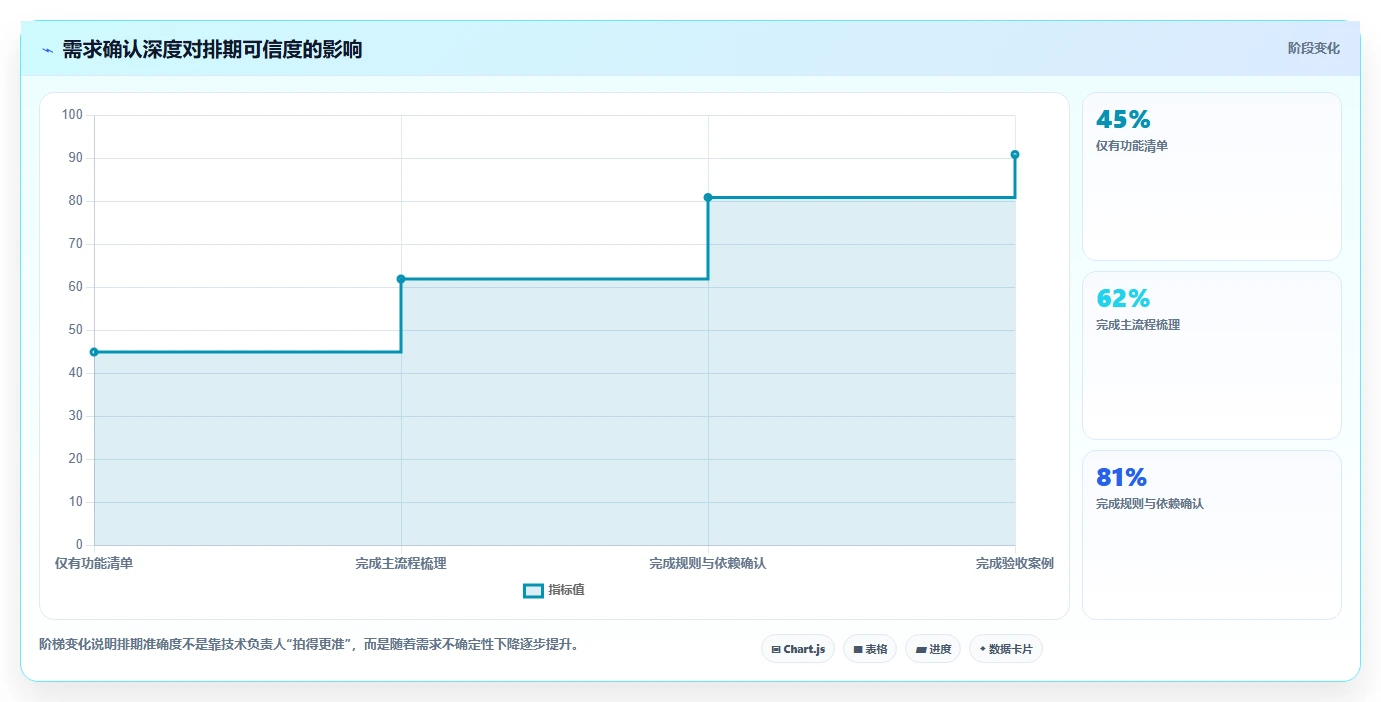

电商系统开发:技术负责人避坑版复盘:围绕需求梳理提炼下一步动作
目录

电商系统开发:技术负责人避坑版复盘:围绕需求梳理提炼下一步动作 | 九数云-E数通

eshutong 发表于2026年9月14日

电商系统开发最容易失控的地方,通常不是接口写错,也不是服务器扛不住流量,而是需求还没有被真正定义清楚,项目就已经进入排期。我的复盘经验是:很多“开发延期”其实在立项后的第一周就埋下了伏笔,业务只说“要支持多商户、优惠券和多仓库”,产品整理成了几个功能模块,技术团队据此估工期,直到联调时才发现每个角色理解的订单、库存和退款规则都不一样。

电商系统开发:技术负责人避坑版复盘:围绕需求梳理提炼下一步动作

因此,技术负责人在需求梳理阶段最重要的工作,不是把需求文档写得更长,而是判断一项需求是否已经具备开发条件,并把未决问题转换成明确的负责人、截止时间、评审结论和排期动作。本文不讨论泛泛的商城模块清单,而是从项目复盘的角度,拆解需求失控的原因、判断逻辑、典型场景以及下一步如何推进。

电商系统开发:技术负责人避坑版复盘:围绕需求梳理提炼下一步动作

一、先讲核心结论:需求梳理的终点不是文档,而是可执行的决策

1. 需求清楚,不等于功能列表写得完整

很多团队会把“商品管理、订单管理、会员管理、营销管理、数据统计”列成一张表,然后认为需求已经完成。实际上,这只说明系统的菜单大致被描述出来了,并不能说明系统应该如何处理真实业务。

例如,“支持退款”至少涉及整单退款、部分退款、未发货退款、已发货退款、售后审核、原路退回、优惠金额重算和库存回补。如果文档只有“增加退款按钮”,开发可以完成页面,但无法独立判断业务规则。

我判断需求是否清楚,通常不看文档页数,而看四个问题能不能被不同岗位回答一致:谁在什么条件下做什么操作,系统产生什么状态变化,异常时如何处理,最后用什么标准验收。

判断维度不成熟的表达可开发的表达技术负责人要确认的动作
业务目标做一个多商户商城一期完成平台入驻、商品发布、下单支付和商户结算闭环确认一期业务闭环及暂不支持的场景
流程用户下单后商家发货支付成功后锁定库存,商家在规定时间内确认,超时触发提醒画出正常、逆向和超时流程
规则支持优惠券平台券和商家券不可叠加,退款时按商品分摊优惠金额形成规则表并指定业务确认人
验收订单功能开发完成支付成功后订单状态、库存、通知和财务流水均符合预期把需求转换为可执行验收条件

核心判断是:需求梳理不是描述“想要什么”,而是把“想要什么”转换成系统能够判断、团队能够排期、测试能够验证的规则。

2. 技术负责人真正要交付的是“决策包”

一份有效的需求梳理结果,至少应该包含五类内容:已经确认的事项、尚未确认的事项、关键技术依赖、一期与后续版本边界,以及下一步行动安排。

如果会议结束后只有一份几十页的会议纪要,却没有未决问题负责人,也没有明确哪些内容阻塞开发,那么这次会议只是完成了信息记录,并没有完成项目决策。

我更建议把需求评审结果整理成一张“决策包”,让业务负责人、产品负责人、技术负责人和测试负责人在同一个版本上确认。决策包不追求篇幅长,而追求每个结论都能追溯。

  • 业务目标:本期解决什么问题,成功标准是什么。
  • 流程边界:主流程、逆向流程、异常流程分别如何闭环。
  • 规则清单:价格、库存、权限、优惠、支付、售后如何判断。
  • 技术依赖:第三方支付、物流、仓储、财务或营销接口是否可用。
  • 项目动作:谁在什么时间前补齐什么结论,结论会影响哪一项排期。

3. 没有验收条件的需求,不应直接进入开发排期

技术负责人最容易犯的错误,是看到页面原型、接口字段和功能名称,就默认需求可以开发。实际上,页面只是交互表现,接口字段只是数据载体,真正决定复杂度的是业务规则和状态变化。

例如,购物车看起来只是“增加、减少、删除商品”,但当商品参与限时活动、库存锁定、门店自提、跨仓配送和优惠券计算后,购物车就不再是一个简单页面,而是交易规则的前置计算节点。

如果产品无法说明“库存在哪个节点扣减”“价格变化后如何提示”“优惠券失效后能否继续结算”,技术负责人就应该把它列为未决事项,而不是先按常规购物车估算工期。

电商系统开发:技术负责人避坑版复盘:围绕需求梳理提炼下一步动作

二、背景和真实场景:为什么电商项目总在开发中途暴露需求问题

1. 业务方说的是目标,技术团队接到的却是功能

电商项目启动时,业务方通常会用目标表达需求,比如“提高复购率”“支持批发客户”“实现多渠道统一库存”。这些目标本身没有问题,但它们还不是可以直接开发的任务。

真正困难的是,业务目标往往需要被拆成多个流程和系统能力。例如,“支持批发客户”可能意味着阶梯价格、企业账号、采购审批、账期管理、开票、批量下单和独立结算。不同企业对批发业务的定义完全不同,不能只凭一个名词估算。

我在需求会中会连续追问三层:为什么要做、谁会使用、系统要改变什么。如果第一层目标没有确认,后面的功能很容易变成“别人有,所以我们也要有”的堆砌。

2. 电商系统的复杂度来自跨模块联动

单看一个模块,电商系统似乎并不复杂;但当商品、价格、库存、订单、支付、履约、售后和财务数据连接起来,任何一个规则变化都可能影响多个模块。

比如“允许用户取消已支付订单”这个需求,至少会牵动订单状态、库存释放、优惠券返还、支付退款、营销统计、商家结算和消息通知。只在订单页面上增加一个取消按钮,无法解决整个业务闭环。

需求变化直接影响容易遗漏的间接影响评审参与人
允许部分退款售后、支付优惠分摊、库存、商家结算、发票产品、财务、客服、技术、测试
支持多仓发货库存、履约拆单、运费、物流、订单统计、售后归属运营、仓库、客服、技术
增加平台优惠券营销、结算券核销、退款回退、商家分摊、毛利统计运营、财务、产品、技术
开放分销渠道商品、订单渠道价、佣金、数据归因、售后责任渠道、财务、客服、技术

凡是会改变金额、库存、状态或责任归属的需求,都不应该只由单一模块负责人确认。这是我在电商项目中最看重的一条评审原则。

3. 需求问题往往在联调阶段才被看见

开发阶段之所以很少暴露需求问题,是因为开发人员会根据上下文做合理假设。只要页面能够展示、接口能够返回,很多歧义就暂时被隐藏了。

到了联调阶段,测试会问“支付成功但库存不足怎么办”,财务会问“部分退款如何分摊优惠”,客服会问“用户取消后商家是否还能看到订单”。这些问题并不是测试突然增加了范围,而是原本就存在,只是之前没有被明确。

因此,技术负责人不能把测试阶段当作第一次业务规则审查。测试可以发现未覆盖场景,但不能承担替业务做关键决策的责任。

电商系统开发:技术负责人避坑版复盘:围绕需求梳理提炼下一步动作

三、最常见的需求误区:看起来推进很快,实际上风险在累积

1. 误区一:先做大而全的功能清单

“先把功能都列出来,后面再细化”是最常见的推进方式。它适合做早期范围讨论,却不适合直接进入开发,因为功能名称没有表达业务优先级,也没有说明各模块之间的依赖关系。

例如,一个团队同时列出直播、分销、积分、优惠券、供应商管理和多仓库,却没有确认一期最重要的是交易闭环还是渠道扩张。结果往往是每个模块都做了一部分,但订单、库存和售后这些基础流程没有真正打通。

我的做法是先建立“业务闭环地图”,再建立功能清单。只要一个功能不能说明它服务哪个业务目标、位于哪条流程、影响哪些数据,就先标记为待分析,而不是立即估算工期。

2. 误区二:把业务方的口头承诺当成规则

会议中经常出现“这个很简单”“按常规处理”“以后再说”“先按现在的人工流程做”。这些话可以作为讨论线索,但不能直接作为开发依据。

“按常规处理”在不同团队里可能有完全不同的含义。比如库存扣减,有的企业在支付成功时扣减,有的企业在仓库拣货时扣减,还有的企业在订单审核后才扣减。选择不同节点,会直接影响超卖、取消、退款和库存报表。

我会把口头结论改写成条件句,再让业务负责人确认。例如:“当支付平台返回成功且订单金额校验通过时,系统锁定可售库存;超过十五分钟未完成支付则释放锁定库存。”只有这样,规则才具备开发和测试价值。

3. 误区三:原型图做完就认为需求完成

原型图解决的是页面和交互问题,不等于解决了数据和流程问题。很多关键规则并不会自然出现在页面上,例如退款的财务分摊、订单状态的流转条件、接口失败后的重试策略。

我见过一个订单列表原型,页面上有“发货”按钮,但没有说明多商品订单是否允许部分发货,也没有说明发货后库存、物流单号和售后入口如何变化。原型看起来完整,实际却不足以支撑开发。

因此,原型评审后还要补一份“规则附件”,至少包含状态流转表、字段说明、权限矩阵、异常处理和验收案例。对于电商系统,这些附件往往比页面数量更能反映需求成熟度。

4. 误区四:把所有需求都标记为高优先级

当业务方把十几个需求都标记为“紧急”,技术负责人如果不做判断,优先级就会失去意义。真正的优先级不是谁声音大,而是哪个需求对核心业务闭环、收入、合规或上线条件影响最大。

我通常会把需求分成四类:不做就无法上线的核心项,影响核心体验但可人工兜底的必要项,适合后续验证的增强项,以及目前没有明确收益的探索项。

需求分类判断问题一期处理方式典型例子
核心闭环项不做是否无法完成交易或履约必须进入一期支付回调、库存锁定、订单状态
风险控制项不做是否带来资金、合规或数据风险优先确认并纳入计划退款权限、操作审计、对账
人工兜底项能否通过运营或客服暂时完成评估后延,但保留接口特殊订单人工审核
增长增强项是否需要验证用户行为后再投入进入二期或实验版本复杂积分、个性化推荐

5. 误区五:为了赶进度,默认所有异常都“后续处理”

正常流程容易获得共识,异常流程最容易被拖延。问题在于,电商系统的损失通常不是发生在正常交易里,而是发生在支付成功但订单未生成、库存不足但用户已付款、退款成功但库存未恢复等异常场景里。

不是所有异常都要在一期做成自动化,但每个高风险异常都必须在一期明确责任和兜底方式。系统暂时不能自动处理,可以人工审核;但不能既没有自动规则,也没有人工流程。

电商系统开发:技术负责人避坑版复盘:围绕需求梳理提炼下一步动作

四、专业判断逻辑:技术负责人如何判断需求是否能开发

1. 第一层:确认业务目标,而不是马上讨论页面

我会先让需求提出人用一句话回答:“这次系统建设完成后,哪个业务动作会比现在更快、更准或更可控?”如果答案仍然是“打造数字化平台”“提升管理效率”,说明目标还没有落到可判断的层面。

业务目标至少要包含对象、动作和结果。例如,“让直营网店和分销渠道共享可售库存,并减少人工核对订单的时间”,就比“做一个统一库存系统”更适合继续拆解。

目标明确后,技术团队才能判断哪些功能是必要能力,哪些只是实现方式。否则,团队很容易把某种页面、某个报表或某个技术方案误认为业务目标本身。

2. 第二层:确认角色,以及每个角色的责任边界

电商系统的角色通常不止消费者和管理员。平台运营、商家、仓库、客服、财务、渠道人员和数据分析人员,都可能参与同一个订单生命周期。

我会为每个关键动作建立“谁发起、谁审批、谁执行、谁查看、谁承担结果”的责任表。例如退款申请由消费者发起,客服可能审核,财务关注资金流,商家承担部分货款责任,技术团队负责记录完整审计链路。

业务动作发起角色审批或确认角色执行角色必须留存的数据
商品上架商家或运营平台运营商品系统版本、审核人、上架时间
订单发货商家或仓库无需审批或异常审核仓库系统仓库、物流单号、操作人
退款审核消费者或客服客服或商家支付系统退款原因、金额、审核记录
优惠配置运营营销负责人营销系统规则版本、生效范围、修改记录

权限不是简单地给页面加按钮,而是对业务责任、资金风险和数据可见范围进行系统化表达。如果责任边界没有确认,后续一定会出现“这个操作谁负责”的争议。

3. 第三层:把流程画成状态,而不是只画页面

页面原型适合展示用户如何操作,状态流转适合说明系统在操作后发生了什么。电商项目中,二者必须同时存在。

以订单为例,建议至少拆出待支付、已支付、待发货、部分发货、已发货、已完成、退款中、部分退款、已退款和已关闭等状态。并不是每个项目都要采用相同状态,但每个状态都要有明确的进入条件和允许动作。

状态设计时,我会特别检查三个问题:是否存在两个状态表达同一件事,是否存在一个动作可以跳过关键状态,是否存在状态进入后没有退出路径。后一个问题尤其危险,因为它会导致订单长期停留、报表失真和客服无法处理。

4. 第四层:把“规则”写成可判断的条件

好的规则不是“系统要灵活”,而是能够被转换成判断条件。例如,“优惠券可以叠加”并不完整,应该继续确认可叠加的券类型、叠加顺序、互斥条件、适用商品、最低金额和退款后的回退方式。

如果规则存在大量例外,就要评估是否需要配置化。配置化不是越多越好,因为每增加一个可配置项,就会增加测试组合、权限风险和运营误操作概率。

我的经验是:一期优先把高频规则做稳定,把低频规则保留人工处理;只有当规则变化频繁且收益明确时,才值得投入复杂的规则引擎或高度配置化能力。

5. 第五层:确认数据主责和系统边界

电商项目最容易出现的架构争议之一,是多个系统都认为自己拥有同一份数据。例如商品价格由商城维护,ERP也能修改,渠道系统还会同步价格,最终谁的数据有效无法判断。

需求梳理阶段必须为商品、价格、库存、订单、支付、会员和结算等核心对象指定主数据来源,并明确同步方向、同步频率、失败重试和冲突处理。

如果企业还没有条件建设完整的数据治理体系,也至少要在一期明确“谁是最终可信来源”。宁可先采用单向同步和人工校正,也不要在没有规则的情况下做多系统双向写入。

6. 第六层:把需求转换成测试能够执行的验收案例

每项核心需求至少需要一个正常案例和一个异常案例。支付功能不能只验收“支付成功后订单生成”,还要验收重复回调、回调延迟、金额不一致、用户取消支付和支付成功但库存不足等情况。

我建议采用“前置条件,操作步骤,预期结果”的格式。这样做的好处是,产品、技术、测试和业务都能从同一个案例理解需求,减少“开发认为完成、业务认为没做”的争议。

场景前置条件操作预期结果
正常支付商品有库存,订单金额校验通过用户完成支付订单变为已支付,库存按规则扣减,生成支付流水
重复回调支付平台重复发送成功通知系统接收两次回调订单只完成一次,支付流水不重复入账
库存不足下单后可售库存被其他订单占用用户完成支付进入异常处理队列,资金和订单状态有明确处置路径
部分退款订单包含多个商品和优惠申请其中一件商品退款退款金额、优惠分摊、库存和商家结算均可追溯
四、专业判断逻辑:技术负责人如何判断需求是否能开发

五、具体案例复盘:从“做一个多渠道商城”到可执行需求

1. 初始需求为什么看起来合理,却无法直接开发

下面这个案例来自我对一类典型电商项目的脱敏整理。企业希望建设一个面向多个销售渠道的商城系统,初始描述是:“支持直营网店、分销商和线下门店,统一商品、库存、订单和数据分析。”

这句话从业务角度很完整,但从开发角度仍然存在大量未知数。直营网店和分销商是否使用同一套价格,线下门店是否允许占用线上库存,跨渠道订单由谁发货,退货后库存回到哪个仓库,这些问题都没有答案。

如果技术团队直接按照“商品、库存、订单、报表”四个模块估算,估出来的只是页面和接口工作量,并没有覆盖业务规则复杂度。

2. 需求梳理时,我会先追问八个问题

  1. 多渠道之间是否共享商品主数据,渠道是否允许单独修改标题、图片和价格。
  2. 渠道价格是固定配置,还是根据客户等级、活动和库存动态计算。
  3. 用户一次下单是否允许购买多个渠道商品,订单是否需要拆分。
  4. 线上和门店是否共享库存,库存扣减发生在哪个业务节点。
  5. 分销商是否拥有独立订单视图,平台是否需要计算佣金和分账。
  6. 售后由平台统一处理,还是由实际销售渠道承担。
  7. 数据分析中的销售额、退款额和订单数以哪个系统为准。
  8. 一期必须实现自动化的环节有哪些,哪些环节可以由人工处理。

这八个问题的价值在于,它们把模糊的“统一管理”拆成了数据、权限、价格、订单、库存、售后和分析七个决策面。每个决策面都可能改变系统边界和排期。

3. 经过拆解后,一期范围不再追求“大而全”

经过评审,项目一期最终只承诺完成统一商品主数据、直营网店交易闭环、单仓库存扣减、基础订单同步和人工售后审核。分销佣金自动结算、跨仓拆单、渠道差异化价格和复杂促销规则被放入后续版本。

这个取舍并不意味着后续需求不重要,而是先让核心交易跑通,并保留未来扩展所需的字段和接口。比如订单模型预留渠道标识、结算主体和拆单关系,但一期不开放复杂分账和自动拆单。

真正成熟的范围控制,不是简单地砍功能,而是区分“现在不做”和“未来无法做”。前者是版本决策,后者是架构风险,技术负责人必须把两者分别记录。

4. 数据分析需求也必须先确认口径

在这个案例中,业务希望看到渠道销售额、商品毛利、退款率和库存周转情况。看起来只是增加几个报表,但如果订单、支付、退款和库存的口径没有统一,报表越多,争议反而越多。

如果企业使用九数云这类数据分析工具,建议在接入前先确定指标字典和数据责任,而不是先拖取所有表。比如“销售额”究竟按下单金额、支付金额还是扣除退款后的净销售额统计,必须由业务和财务共同确认。

九数云更适合作为数据汇总、指标分析和可视化展示的一环,而不是用来替代订单、库存或结算系统本身。技术负责人要避免把报表工具当成业务规则的最终承载系统。

指标可能的口径建议主数据来源一期处理建议
支付销售额支付成功订单的商品金额支付流水与订单明细纳入基础报表,明确是否含运费
净销售额支付销售额减去已确认退款金额订单、退款单确认退款确认时点后再展示
库存周转率期间销售成本与平均库存成本的比值库存和财务成本数据若成本口径未定,先展示库存量与出库量
渠道转化率支付用户数除以有效访问或下单用户数行为数据与订单数据先确认埋点和用户去重规则

这个案例给我的一个重要结论是:报表需求并不只是前端展示需求,它会反向暴露订单、支付、退款、库存和渠道数据是否具备统一口径。越早讨论指标定义,越能避免上线后重新返工数据模型。

电商系统开发:技术负责人避坑版复盘:围绕需求梳理提炼下一步动作

六、技术负责人下一步怎么做:把评审结论变成一周内能执行的动作

1. 第一天:建立需求不确定性清单

需求评审结束后,不要先去整理漂亮的会议纪要,而要先列出所有会影响开发、测试、排期和数据结构的不确定项。每个不确定项都应写成一个可以回答的问题,而不是模糊地写“需要进一步沟通”。

例如,不要写“确认库存规则”,而要写“支付成功后是否立即扣减可售库存;取消订单时是否自动释放;库存不足但支付成功时由谁处理”。问题越具体,越容易找到真正的决策人。

不确定项影响范围责任人截止时间未解决时的动作
库存扣减节点订单、库存、取消、退款业务负责人周三冻结订单与库存接口设计
部分退款规则售后、支付、结算财务负责人周四一期先限制为整单退款
第三方物流回调发货、物流、客服技术负责人周二获取沙箱账号并完成接口验证
渠道销售额口径报表、财务、经营分析财务与运营周五暂不发布利润类指标

2. 第二天:建立“需求准入门槛”

不是所有需求都必须等待全部细节完成后才能推进,但核心交易和资金相关需求必须设置准入门槛。建议把门槛分为三个等级,避免团队在“全部确认”和“完全不确认”之间摇摆。

  • 一级门槛:业务目标、角色、主流程和一期范围明确,允许进入方案评估。
  • 二级门槛:关键规则、异常场景、数据来源和第三方依赖明确,允许进入开发排期。
  • 三级门槛:验收案例、权限矩阵、监控和上线回滚方案明确,允许进入发布准备。

如果需求只达到一级门槛,可以做原型、技术预研和接口验证,但不建议承诺完整开发工期。如果需求达到二级门槛,可以进入研发排期,但仍要保留风险项。如果没有达到三级门槛,就不应把它标记为可上线。

3. 第三天:把需求切成“可验证任务”

一项任务最好只对应一个清晰结果。例如,“完成订单模块”过于宽泛,可以拆成“创建待支付订单”“支付回调幂等处理”“订单超时关闭”“取消后释放库存”“客服查看售后状态”等多个任务。

任务拆解不是为了制造更多工单,而是为了让依赖关系和验收责任显现出来。一个任务如果无法写出预期结果,通常说明需求仍然存在歧义。

我建议每个任务至少包含以下字段:

  • 业务目标:为什么做这项任务。
  • 触发条件:谁在什么情况下发起。
  • 处理规则:系统如何判断和计算。
  • 数据变化:哪些字段、状态或流水会改变。
  • 异常处理:失败、重复、超时和冲突如何处理。
  • 验收条件:测试和业务如何确认完成。
  • 依赖关系:依赖哪个接口、数据或前置任务。

4. 第四天:做一次跨角色状态评审

状态评审不能只邀请产品和技术。订单、支付、库存和售后相关需求,至少应让业务、客服、财务、仓库和测试代表参与,因为每个岗位关注的状态不同。

评审时不要围绕页面逐屏讨论,而要围绕一笔真实订单从创建到关闭的全过程讨论。让每个角色回答:我什么时候接手、我能看到什么、我能做哪些操作、操作后谁承担结果。

如果团队人数较多,可以选三笔典型订单作为评审样本:一笔正常完成订单、一笔部分退款订单、一笔支付成功但履约异常订单。用具体订单走流程,比抽象地讨论“订单状态”更容易发现问题。

5. 第五天:输出排期调整和决策记录

需求梳理的最后一步不是“文档归档”,而是根据新增结论重新计算排期。某项需求如果增加了部分退款、多仓拆单或多渠道分账,就不能继续沿用第一次粗估的工期。

技术负责人需要把变化分成三类:不改变架构、只增加开发量的变化;会改变数据模型或接口边界的变化;会改变一期目标和上线条件的变化。三类变化对应的决策层级不同,不能混在普通需求变更里处理。

电商系统开发:技术负责人避坑版复盘:围绕需求梳理提炼下一步动作

七、不同情况下的行动建议:不要用同一种方法处理所有项目

1. 如果是从零开始建设新系统

从零建设最容易出现的问题,是业务方想一次性把未来三年的需求都做进去。技术负责人应先建立最小可运行闭环,优先验证商品、下单、支付、库存、履约和售后是否能形成完整链路。

新系统的第一期不一定功能少,但必须链路完整。宁可先让优惠规则简单、售后流程部分人工化,也不要同时开发复杂营销、跨仓拆单和多渠道结算,导致基础交易长期无法稳定运行。

  • 先确定核心用户和核心交易场景。
  • 先设计订单、库存和支付的基础状态。
  • 对复杂规则保留字段和接口,但暂不开放全部配置。
  • 提前定义上线后的人工兜底和监控方式。

2. 如果是旧系统重构或替换

旧系统项目不能只看新系统功能清单,因为真正的难点通常藏在历史数据、人工习惯和外部接口里。业务人员口中的“系统自动处理”,可能实际上依赖多个表格、聊天记录和人工判断。

重构前要先梳理旧系统中哪些行为是正式规则,哪些只是某个员工的经验操作。尤其要关注异常订单、历史价格、老会员权益、退款记录和库存调整,因为这些内容直接影响迁移和新旧系统并行。

我的建议是先做“现状流程”和“目标流程”对照表,不要直接从旧页面复制功能。旧系统存在的功能不一定都值得保留,旧系统没有的人工动作也不一定可以直接删除。

3. 如果是多商户平台

多商户项目的关键不是商家数量,而是责任边界。商品由谁审核,订单由谁履约,退款由谁承担,优惠由谁补贴,库存由谁维护,结算按什么口径进行,这些问题比商家后台页面数量更重要。

一期建议先固定结算模式和售后责任,避免同时支持多种分账、佣金和退款策略。复杂的商家等级、自动结算和跨店优惠,可以在交易规则稳定后再逐步增加。

多商户问题简单方案复杂方案选择建议
订单归属平台统一订单,商家查看子订单按商家拆分独立订单并支持组合履约商家数量少、履约规则统一时优先简单方案
售后责任平台统一审核,人工分派按商品、商家和渠道自动路由一期优先明确责任,再考虑自动化
结算方式平台统一收款,周期性人工核对按订单、退款和佣金自动分账涉及资金风险时先完成财务口径确认
优惠承担平台券和商家券分开配置支持跨商家叠加和自动分摊跨店促销收益明确时再投入复杂规则

4. 如果是多仓库或复杂履约项目

多仓库项目不要先讨论“做几个仓库页面”,而要先确定库存可用性和履约决策。订单是按仓库拆分,还是由仓库人员人工分配;一件商品缺货时是否允许部分发货;运费由谁计算,这些都会影响订单模型。

如果企业当前只有两个仓库,且订单量不大,可以先采用规则固定的仓库优先级,加上人工异常处理。只有当仓库数量、商品组合和履约频率达到一定复杂度时,才有必要建设自动拆单和智能分仓。

5. 如果上线时间已经非常紧

时间紧并不意味着可以跳过需求梳理,而是要缩小梳理范围,优先处理会造成资金损失、库存错误、数据污染和无法验收的事项。

在紧急项目中,我会把需求分为“必须澄清”“可以人工兜底”“可以延后确认”三类。核心交易和资金相关规则必须澄清;低频运营功能可以先人工处理;不影响一期闭环的增强功能则明确放入后续版本。

最危险的赶工方式,是一边保留全部需求,一边假装排期没有变化。真正的快速交付,必须伴随着明确的范围缩减、风险接受人和上线后补救计划。

电商系统开发:技术负责人避坑版复盘:围绕需求梳理提炼下一步动作

七、不同情况下的取舍:哪些事情可以晚做,哪些事情不能赌

1. 可以延后的功能,不等于可以模糊的规则

一期可以不做复杂积分、个性化推荐、自动化营销编排和高级经营分析,但不能模糊订单状态、支付结果、库存扣减和退款责任。这些基础规则即使暂时由人工处理,也必须明确。

一个功能可以没有自动化能力,但不能没有可追溯的处理路径。例如一期暂不建设自动退款审核,可以由客服后台处理;但申请、审核、执行、失败和复核状态必须记录完整。

2. 配置化和固定化之间如何选择

业务方往往希望所有规则都能配置,认为这样更灵活。但配置化会增加权限、测试、版本管理和运营培训成本。对于还没有验证业务模式的功能,过早配置化可能把猜测固化成复杂系统。

我通常按三个条件判断:规则是否高频变化,变化是否需要业务人员自主完成,配置带来的收益是否能覆盖测试和管理成本。满足两个以上条件时,再考虑配置化;否则优先采用稳定、可追踪的固定规则。

场景固定规则更合适配置化更合适取舍判断
订单超时关闭规则长期稳定,风险可控不同渠道时限差异明显渠道少时固定,渠道多时配置
优惠券叠加一期仅支持单券活动频繁且运营需自主调整先稳定计算顺序,再开放配置
库存预警商品量少,人工可维护商品和仓库数量大,阈值经常变化规模达到管理瓶颈后再配置
审批流程角色少,流程固定不同金额和业务类型审批差异大资金风险高时优先配置并留审计

3. 自研、采购和外部开发如何做判断

需求梳理的结果还会影响系统建设方式。稳定、通用、容易标准化的能力,可以考虑采购成熟产品;需要体现企业独特业务流程的部分,才值得定制开发;涉及核心交易和数据资产的能力,则要重点评估可控性和长期维护成本。

不要仅凭初始报价决定方案。还要计算接口适配、数据迁移、二次开发、版本升级、人员培训和退出成本。一个看似便宜的系统,如果无法支持关键规则,后续用人工表格和重复开发补洞,整体成本可能更高。

建设方式优势主要风险适用场景
成熟产品或平台上线快,基础能力较完整业务边界受限,深度定制成本可能上升标准化商城、基础会员和常规报表
外部定制开发可按业务流程设计,建设速度相对灵活需求变更、交付质量和后续维护需重点管理有明确差异化流程但内部研发资源不足
内部自研长期可控,核心数据和架构掌握在内部建设周期长,团队能力和人员稳定性要求高交易规模大、业务持续迭代且技术能力成熟
混合建设基础能力复用,核心流程保留自主控制系统边界和数据同步复杂已有多套系统,需要逐步整合或重构

4. 哪些技术债可以接受,哪些不能接受

赶一期版本时,允许存在一定技术债,例如后台页面不够灵活、低频报表暂时人工导出、某些通知采用批量发送。但资金流水不可追溯、库存没有幂等控制、权限没有审计、订单状态无法恢复,这些都不应被当成普通技术债。

判断标准不是“以后能不能优化”,而是“现在是否会造成不可逆损失”。如果错误数据会影响资金、库存、合规或用户权益,就必须在一期建立最低限度的控制机制。

电商系统开发:技术负责人避坑版复盘:围绕需求梳理提炼下一步动作

九、把需求评审变成长期能力:建立一套可复用的项目机制

1. 建立需求状态,而不是只有“待开发”和“已完成”

建议至少设置待澄清、方案评估、待业务确认、可排期、开发中、待验收、已上线和待复盘等状态。这样可以区分“还没想清楚”和“已经确定但还没开发”,避免所有需求都堆在一个待办列表里。

状态变化必须有进入条件。例如,只有完成核心规则和验收案例,需求才能从“待业务确认”进入“可排期”。状态不是管理形式,而是对团队承诺边界的提醒。

2. 记录决策为什么成立,而不只记录结论

业务规则会随着人员、渠道和经营策略变化。如果只记录“最终采用支付后扣库存”,几个月后团队可能不知道当初为什么这样设计,也不知道哪些约束仍然成立。

建议在决策记录中保留背景、选项、影响、最终选择和复查条件。例如,当前采用支付后扣库存,是因为一期只有一个仓库且支付链路稳定;当未来接入预售和多仓时,需要重新评估库存锁定策略。

3. 用数据观察需求是否真的解决了问题

上线后的复盘不能只看系统是否发布,还要观察需求对应的业务指标。订单状态梳理是否减少了人工查单,退款规则明确后是否减少了财务争议,统一数据口径后报表出具时间是否缩短,这些结果才能证明需求工作有价值。

指标不宜过多,建议每个核心目标选择一到三个结果指标,并同时保留过程指标。例如交易闭环关注支付成功率、异常订单率和人工介入时长;库存项目关注库存差异率、缺货取消率和盘点耗时。

电商系统开发:技术负责人避坑版复盘:围绕需求梳理提炼下一步动作

4. 让复盘结论回到下一次需求评审

复盘最怕写成“以后加强沟通”。这句话没有执行对象,也没有检查标准。更有效的复盘结论应该具体到流程,例如“所有涉及订单状态变化的需求,评审时必须附状态流转图和至少两个异常案例”。

如果一次退款争议暴露了优惠分摊规则缺失,那么下一次营销需求就必须新增财务和客服评审节点。如果一次库存差异来自多个系统同时写入,那么后续项目必须在立项阶段确认数据主责。

十、发文后可直接使用的需求梳理检查清单

1. 业务目标检查

  • 项目要解决的业务问题是否能用一句具体的话说明。
  • 一期必须完成的业务闭环是否明确。
  • 目标用户、使用渠道和核心场景是否已经确认。
  • 上线后用什么结果指标判断项目是否有效。
  • 哪些需求只是愿望,尚未有明确收益或责任人。

2. 流程和规则检查

  • 正常流程、逆向流程和异常流程是否都被描述。
  • 订单、支付、库存、售后和结算状态是否有进入及退出条件。
  • 金额、优惠、库存、权限和时效规则是否可以转换成判断条件。
  • 重复操作、接口超时、数据冲突和人工补录如何处理。
  • 每个关键规则是否有业务负责人确认。

3. 数据和系统检查

  • 商品、价格、库存、订单、支付和会员数据的主责系统是否明确。
  • 外部接口的能力、字段、回调、失败重试和限流规则是否验证。
  • 报表指标是否有统一口径、时间范围和去重规则。
  • 数据同步失败后,谁能发现、谁能处理、如何补偿。
  • 敏感数据、操作日志和权限审计是否纳入范围。

4. 项目和验收检查

  • 每项核心需求是否具备前置条件、操作步骤和预期结果。
  • 需求是否区分必须上线、人工兜底、后续版本和暂不建议开发。
  • 未决事项是否有明确负责人和截止时间。
  • 需求变化是否会影响数据模型、接口边界和排期。
  • 上线前是否有监控、回滚、人工处理和问题升级机制。

5. 技术负责人最后要问的五句话

  1. 如果这项需求不做,一期核心业务还能不能闭环。
  2. 这个规则由谁最终确认,出问题后由谁承担业务责任。
  3. 系统在正常、异常和重复操作下分别应该产生什么结果。
  4. 这项需求会不会改变订单、库存、金额或数据主责。
  5. 测试人员能不能仅凭验收条件判断它是否完成。

十一、结尾:真正的避坑,不是预判所有变化,而是让变化有代价、有边界、有去处

电商系统开发不可能做到需求永远不变,业务也不应该被一份早期文档绑死。真正需要避免的不是变化本身,而是变化没有被识别、没有被评估、没有找到责任人,最后以“顺手改一下”的方式进入研发流程。

技术负责人在需求梳理阶段的价值,不是替业务决定所有事情,也不是把所有风险都挡在团队之外,而是把模糊问题变成可讨论的选项,把口头共识变成可追溯的规则,把需求变化变成有影响评估的项目决策。

一项电商需求达到可开发状态的标准,不是功能名称足够多,而是业务目标、角色、流程、规则、数据边界、异常处理和验收条件已经形成闭环。如果其中任何一项仍然依赖“到时候再看”,就应该把它标记为风险,而不是假装它已经确定。

下一步可以从当前项目中挑出一条最关键的交易链路,用一笔真实订单走完从创建、支付、库存、发货到售后的全过程。把每一个“谁来处理”“系统变成什么状态”“异常怎么办”记录下来,再按照核心闭环、风险控制、人工兜底和后续增强重新排序。

当这张清单完成后,技术团队通常会得到三个比原始功能表更有价值的结果:哪些需求现在能开发,哪些需求必须补充决策,哪些需求虽然重要但不应该进入当前版本。这才是需求梳理真正提炼出的下一步动作,也是电商系统开发中最值得提前投入的风险控制。

常见问题解答(FAQ)

1. 电商系统开发前,如何判断一份需求是否已经具备开发条件?

我现在手里有一份电商项目需求文档,里面已经列了商品、订单、支付、库存、售后等模块,看起来非常完整。但我总觉得它更像功能目录,而不是可以直接交给研发排期的需求。技术负责人到底应该用哪些标准判断需求是否真的能开发?

我在一次脱敏的商城项目评审中遇到过类似情况:需求文档有 42 页,功能模块也基本齐全,但研发仍然无法排期。原因不是缺少页面,而是“退款成功”“订单完成”“库存扣减”这些关键词没有统一定义。

产品认为退款成功代表平台审核通过,财务认为资金原路退回才算成功,技术则按第三方支付接口返回结果处理,三方都没有错,但系统一定会出错。后来我把“需求完整”改成“需求可执行”来判断,重点检查四个条件:业务目标、流程闭环、规则可判断、验收可验证。只要其中一项缺失,就不建议把需求直接当成确定任务进入开发。

检查项不合格表现开发准入标准 业务目标只写“建设商城”“提升效率”明确用户、场景和一期要完成的业务闭环 流程只有正常流程,没有取消、退款、失败流程正常、逆向、异常和终止条件都能画出来 业务规则写“支持优惠券”“支持多仓发货”规则能转换成明确的判断条件 验收标准写“功能正常”“体验良好”输入、系统处理、状态变化和输出结果可验证 我通常会做一次“反向演示”:请产品或业务负责人不用打开原型,只用口头说明用户从下单到售后的完整路径,然后让技术和测试分别记录听到的状态、角色和规则。

如果两个人记录出的订单状态数量不同,说明需求还没有达到开发条件。我的判断是,需求文档页数不是成熟度指标。真正成熟的需求,应该能让产品解释“为什么做”,让技术解释“怎么做”,让测试解释“怎样算完成”,让项目负责人解释“先做什么、后做什么”。

如果这四个问题无法分别回答,继续补页面通常只是增加文档体积,而不是降低项目风险。

2. 多商户、多仓库电商系统的需求梳理,最容易遗漏哪些关键规则?

我们准备开发一个支持多商户和多仓库的电商系统,业务方只提出了“用户可以跨店购买、仓库自动发货”。我担心真正开发后会出现拆单、库存、优惠券和退款互相影响的问题。技术负责人在立项前应该优先追问哪些问题?

我参与过一个类似的需求梳理,最初的一句话是“做一个支持多商户、多仓库和优惠券的商城”。这句话对业务方来说足够表达方向,但对研发来说几乎没有可执行信息。真正耗时的不是做几个页面,而是确定一笔订单在多个商户、多个仓库和多种优惠同时存在时,到底由谁负责、如何拆分、如何结算。

我后来把问题拆成四条链路:订单链、库存链、资金链和售后链。这样做比按商品、购物车、订单、营销模块逐个讨论更有效,因为很多风险并不发生在单一模块内部,而是发生在模块交界处。链路立项前必须确认的问题未确认的直接风险 订单链跨商户下单后是一张主单还是多张子单?

发货、取消和订单完成状态无法统一 库存链下单锁库存还是支付后扣库存?预占多久?超卖、库存长期占用或支付后无货 资金链平台优惠由谁承担?商户如何分账?退款金额和商户结算无法对账 售后链跨店订单能否部分退款?优惠如何重新分摊?客服只能线下计算,系统数据失真 其中最容易被低估的是“订单完成”。

在一次评审里,业务方把用户确认收货、物流签收、售后期结束都称为订单完成,结果测试无法写验收用例。我们最后拆成了物流完成、交易完成和售后关闭三个不同节点,分别服务于发货统计、商户结算和财务对账。我的建议是,不要先让团队画所有页面,而是先画一张“订单状态与责任矩阵”。

横向列出待支付、已支付、待发货、部分发货、已完成、退款中等状态,纵向列出用户、商户、仓库、客服、财务和系统,逐格确认谁能触发、触发条件是什么、失败后回到哪里。状态矩阵没有定下来,多商户系统就不适合进入详细排期。

3. 电商项目需求变更频繁,技术负责人应该如何区分合理变更和失控变更?

我们项目已经开发了一个多月,业务方不断提出新需求,很多需求从业务角度看也确实合理。以前团队要么全部答应导致延期,要么直接拒绝引发争议。我想知道技术负责人应该用什么机制判断需求是否需要立即插入当前版本?

我不建议把“需求变更”本身当成问题。电商项目在试运营阶段出现新规则很正常,真正危险的是变更没有经过影响评估,最后以一句“这个应该很简单”直接插入开发。我们曾经遇到过一个看似简单的“增加部分退款”需求,页面只需加一个按钮,但它同时影响库存回补、优惠分摊、商户结算、发票和对账,最终影响范围远超预估。

我后来采用“业务价值、交易闭环、技术影响、时间成本”四个维度评估变更,不再用提出人的职位或声音大小决定优先级。变更只有同时说明原因、影响范围、验收标准和版本归属,才允许进入排期讨论。

变更类型判断特征建议动作 核心闭环缺陷不处理就无法下单、支付、发货或售后优先进入当前版本,并重新评估排期 合规或资金风险涉及支付、隐私、结算、发票或权限先完成风险评审,再决定版本 体验优化能提升转化,但不影响交易完成记录收益,通常放入后续迭代 临时偏好缺少数据依据,只是个别人的意见先验证,不直接承诺开发 每次变更我都会要求提交一张“影响卡片”,至少写清五件事:为什么改、影响哪些角色、影响哪些状态、是否涉及已有数据、如果不做会造成什么后果。

技术团队补充接口、数据库、测试和发布影响,产品负责人再给出当前版本与后续版本的取舍。还有一个很实用的动作:把已确认需求和未决需求分开管理。已确认需求可以排期,未决需求只能进入问题清单,不能因为原型画出来了就默认为承诺。这样既不会压制业务变化,也能避免研发在不确定条件下反复返工。

4. 需求梳理完成后,技术负责人下一步应该输出哪些具体动作?

我们已经开了几轮需求会议,也整理了会议纪要,但项目还是没有真正往前走。每个人都知道讨论过很多问题,却没人说得清哪些已经确认、哪些还没决定、谁负责推进。需求梳理结束后,技术负责人应该交付什么,才能让项目进入可控的开发阶段?

我见过不少项目把“会议结束”误认为“需求梳理完成”。会议纪要记录了大量讨论过程,却没有把讨论转化成负责人、截止时间和决策结果,下一次会议只能重新解释上一次会议。技术负责人真正要交付的不是一份更长的文档,而是一组能推动项目继续前进的动作。

我通常会在评审后输出四张表:需求决策表、未决问题表、版本边界表和开发准入表。四张表分别解决“已经决定什么”“还有什么没决定”“本期做什么”“什么条件满足后才能开发”,比单独维护一份需求说明更容易推动跨部门协作。

输出物必须包含的内容对应的下一步 需求决策表结论、决策人、确认日期、影响范围同步到原型、接口和测试用例 未决问题表问题、负责人、截止时间、阻塞等级设置专门评审,不让问题隐性拖延 版本边界表一期、二期、暂不做及替代方案重新估算工作量和上线目标 开发准入表流程、规则、接口、权限、验收条件满足条件后才进入研发排期 我会把未决问题按“阻塞开发、影响测试、影响体验、可后置”四级分类。

比如支付回调幂等、库存扣减时机属于阻塞问题;营销页面文案属于可后置问题。这样团队不会因为所有问题都被标红而失去重点,也不会把真正的交易风险埋在普通待办事项里。最后要设置一个明确的“停止线”:核心流程未闭环、关键第三方接口未验证、权限责任未确认、验收条件无法描述时,不得直接承诺开发完成时间。

技术负责人可以先安排技术预研或接口验证,但不能把带有重大未知项的需求伪装成确定任务。一个需求评审是否有效,可以用一个简单结果检验:会后能否回答三句话,现在决定做什么,当前还有什么阻塞,下一步由谁在什么时候完成什么。如果回答不出来,说明会议产生了信息,却没有产生项目动作。

核心关键词

读者评论

宋嘉宁

文章把需求不清导致延期的问题讲得比较具体,尤其是将口头需求转成负责人、截止时间和验收条件,这对项目落地很有参考价值。

唐亦辰

从技术角度看,订单、库存、支付和售后之间的联动确实容易被低估。文中强调状态流转和异常处理,抓住了电商系统的主要风险点。

江梦琪

我比较认同“原型完成不等于需求完成”的观点。页面之外的权限、金额分摊和接口失败策略,往往才是联调阶段返工的来源。

林清越

文章提出的决策包和需求分类比较实用,但实际执行还需要业务、财务、客服等角色按时参与,否则技术负责人很难单独推动结论落地。

钱子涵

文中的图表数据已注明为情景模拟或经验样本,没有冒充行业统计,这一点比较客观。不过不同业务模式的电商项目,需求优先级仍需结合自身流程判断。

免责申明:本文内容通过AI工具匹配关键字智能整合而成,仅供参考,帆软及九数云不对内容的真实、准确或完整作任何形式的承诺。如有任何问题或意见,您可以通过联系jiushuyun@fanruan.com进行反馈,九数云收到您的反馈后将及时处理并反馈。
咨询方案
咨询方案二维码

扫码咨询方案

热门产品推荐

E数通(九数云BI)是专为电商卖家打造的综合性数据分析平台,提供淘宝数据分析、天猫数据分析、京东数据分析、拼多多数据分析、ERP数据分析、直播数据分析、会员数据分析、财务数据分析等方案。自动化计算销售数据、财务数据、绩效数据、库存数据,帮助卖家全局了解整体情况,决策效率高。

相关内容

查看更多
运营管理平台能力清单:常见误区需要覆盖哪些任务协同事项

运营管理平台能力清单:常见误区需要覆盖哪些任务协同事项

运营管理平台能力清单最容易被做成“功能越多越先进”的采购目录,但我在实际梳理运营团队流程时发现,真正影响协同效 […]
运营管理平台应用思路:围绕权限管理拆解常见误区

运营管理平台应用思路:围绕权限管理拆解常见误区

运营管理平台真正难做的部分,通常不是报表数量、页面美观程度,也不是能不能把审批流程搬到线上,而是权限管理是否与 […]
运营管理平台怎么优化?先从异常预警的常见误区入手

运营管理平台怎么优化?先从异常预警的常见误区入手

运营管理平台怎么优化?先从异常预警的常见误区入手 很多企业优化运营管理平台时,第一反应是增加看板、接入更多数据 […]
运营管理平台管理要点:经营分析的常见误区如何设计

运营管理平台管理要点:经营分析的常见误区如何设计

运营管理平台管理要点:经营分析的常见误区如何设计 很多企业上线运营管理平台后,最先做出来的不是经营分析,而是一 […]
运营管理平台常见误区全解析:重点看懂经营分析

运营管理平台常见误区全解析:重点看懂经营分析

运营管理平台常见误区全解析:重点看懂经营分析 很多企业上线运营管理平台后,最先得到的不是经营效率提升,而是一套 […]

让电商企业精细化运营更简单

整合电商全链路数据,用可视化报表辅助自动化运营

让决策更精准
