电商系统开发:电商企业流程图解:测试验收如何减少测试不充分
目录

电商系统开发:电商企业流程图解:测试验收如何减少测试不充分 | 九数云-E数通

eshutong 发表于2026年9月14日

电商系统开发项目里,最危险的一句话往往不是“还有一个页面没做完”,而是“测试已经全部通过”。在一次订单链路复盘中,商品详情、购物车、支付、库存和退款单独测试都没有报错,但把它们串起来后,仍然出现了三类上线风险:支付成功而订单停留在待支付、取消订单后库存没有释放、使用优惠券退款时退款金额与财务流水不一致。问题并不一定出在开发人员粗心,而是验收仍停留在“功能点能不能操作”,没有验证“业务状态能不能闭环”。

电商系统开发:电商企业流程图解:测试验收如何减少测试不充分

因此,电商企业流程图解中的测试验收,核心不是把所有页面逐个点击一遍,而是把一笔真实交易拆成可验证的业务链路,再为每个状态、角色、异常和数据交接设置通过条件。本文将从流程设计、测试范围、验收标准、缺陷分级、角色协同和上线取舍几个方面,说明如何减少测试不充分,避免系统在演示环境中看似可用、投入运营后却频繁返工。

一、先讲核心结论:验收的对象不是页面,而是业务闭环

1. 单项功能通过,不代表整条交易链路通过

电商系统中的功能并不是彼此独立的。用户点击“提交订单”时,系统可能同时执行价格计算、优惠校验、库存锁定、订单创建、支付参数生成和营销数据记录。任何一个环节的状态没有同步,最终表现都可能是订单异常,而前台页面未必马上显示错误。

我判断一项电商功能是否真正通过,通常会连续追问四个问题:前台展示是否正确,后台状态是否正确,关联数据是否一致,异常结束后是否具备可恢复性。只回答第一个问题,最多只能说明页面能用,不能说明业务能跑。

验收层级检查对象典型通过条件只检查该层级的风险
页面层按钮、表单、提示、跳转用户可以完成操作,页面有明确反馈页面显示成功,但后台状态未更新
接口层请求参数、返回值、异常码接口返回符合约定,重复请求可识别接口成功,但跨模块数据没有同步
业务层订单、支付、库存、售后状态业务状态按规则流转,金额和数量一致单个模块正常,端到端流程失败
运营层客服、仓储、财务、运营后台不同岗位可以按职责完成处理系统上线后依赖人工表格补救

我的专业判断是:电商验收必须以“最小可交易闭环”为基本单位。这个闭环至少包括选品、下单、支付、库存变化、履约、售后和财务核对。对于会员、积分、优惠券、分销、多仓库等业务,则要把它们作为影响主链路的附加条件,而不是另列成互不关联的功能清单。

电商系统开发:电商企业流程图解:测试验收如何减少测试不充分

2. 测试充分的判断标准应该写成“条件”,而不是写成“感觉”

“支付功能正常”“库存功能稳定”“系统运行流畅”这些表述听起来没有问题,但无法直接验收。测试人员、开发人员和业务负责人对“正常”的理解可能完全不同,最后就容易形成口头争议。

可执行的验收标准应该包含触发条件、操作动作、预期结果和数据核对四个部分。例如:“当用户购买库存为1的商品并完成支付时,订单进入待发货,商品可售库存减少1,仓库可用库存同步减少1,后台订单金额与支付流水金额一致。”这样的标准才可以被不同人员重复执行。

3. 测试计划越晚制定,返工成本越高

很多项目在开发接近完成时才安排测试,导致测试人员只能围绕已经存在的页面找问题。此时如果发现业务规则没有定义,例如取消订单是否自动释放库存、部分退款是否返还优惠券,问题就不再是简单修复,而是要重新讨论需求、修改数据结构、调整接口和补写运营规则。

我更建议把验收条件放在需求确认阶段。哪怕一开始只能写出六七成,也应先确定核心链路、不可接受的资金风险、库存处理方式和上线阻断条件。剩余细节可以在迭代中补充,但不能等到最终交付才首次讨论。

二、背景和真实场景:为什么电商项目特别容易出现测试遗漏

1. 一笔订单会穿过多个系统和岗位

普通内容网站的页面测试,通常可以按页面和接口拆分。但电商系统的订单从产生到结束,往往要穿过用户端、商家后台、库存模块、支付渠道、仓储系统、物流接口、售后模块和财务对账。每个模块都可能认为自己已经完成任务,系统整体却可能处于不一致状态。

例如,支付渠道已经返回成功,但订单服务因为网络抖动没有接收到回调;又或者订单已经标记为已支付,库存服务扣减失败。此时用户看到的是付款成功,客服看到的可能是待支付,仓库看不到待发货订单,财务却已经产生了资金流水。

这种问题很难靠“多点几次页面”发现,因为它依赖状态延迟、重复回调、服务重试和跨系统补偿。测试必须主动制造这些条件,而不能只等待它们自然发生。

2. 正常路径往往只占真实业务的一小部分

正常路径通常是:商品有库存、价格没有变化、优惠券有效、支付一次成功、订单顺利生成、仓库正常发货。它适合验证主流程是否连通,却无法覆盖运营中最消耗人力的异常场景。

真正容易产生客服工单的,往往是库存不足、支付超时、订单重复提交、优惠叠加冲突、退款金额异常、发货后取消、用户更换收货地址等情况。它们发生频率不一定最高,但处理成本和资金风险通常更高。

业务环节正常场景高风险异常场景最应核对的数据
下单商品有库存,订单正常提交重复点击、库存不足、价格在提交后变化订单号、商品数量、成交价
支付一次支付成功并返回结果支付超时、重复回调、支付成功页面未更新支付状态、支付流水号、订单状态
库存支付后扣减库存取消未释放、并发超卖、回调重复扣减可售库存、锁定库存、实际库存
履约正常生成发货单拆单、缺货、物流接口失败发货单、物流单号、履约状态
售后全额退款完成部分退款、发货后退款、优惠分摊错误退款金额、原支付流水、售后状态

3. 多角色参与会放大验收口径差异

产品经理关注需求是否实现,运营人员关注活动是否能配置,客服关注是否能快速处理订单,仓储关注库存和发货,财务关注资金与订单是否对账。每个人都可能说“没有问题”,但他们核对的是不同结果。

如果项目没有把角色责任写进测试计划,验收就容易变成技术人员代替所有业务人员操作。技术人员可以发现接口报错,却未必知道客服需要怎样查询售后记录,也未必知道财务如何按支付渠道核对当天流水。

电商系统开发:电商企业流程图解:测试验收如何减少测试不充分

三、常见误区:为什么“测试做了很多”仍然不充分

1. 误区一:用测试用例数量代替测试质量

测试用例数量很容易统计,也很适合写进周报,但数量本身不能说明覆盖质量。100条用例如果集中在登录、商品浏览和页面样式,仍可能没有覆盖一条完整的支付与退款链路。

我在复盘测试表时,会先看用例是否覆盖四种维度:业务状态、用户角色、数据边界和异常分支。比如“库存扣减”不能只有一条“正常购买后库存减1”,还要考虑库存为0、库存为1、重复回调、取消订单、售后退货和并发购买。

更合理的统计方式,是同时记录用例数量、核心链路覆盖率、异常场景覆盖率、关键角色覆盖率和高风险缺陷回归率。数量是投入指标,覆盖和回归才更接近质量指标。

2. 误区二:开发自测通过,就直接进入企业验收

开发自测是必要环节,但它的目标通常是确认代码按预期运行,而不是从运营、客服或财务角度检查流程。开发人员可能使用固定账号、固定商品、固定金额和理想网络环境,自测结果自然会比真实业务顺利。

企业验收至少要更换测试角色、测试账号和测试数据。运营人员应配置一次真实促销,仓储人员应处理一次库存变化,财务人员应核对一笔支付和退款,客服人员应尝试查询并处理异常订单。

开发自测解决“有没有明显代码问题”,业务验收解决“企业能不能按自己的方式运营”。两者不能相互替代。

3. 误区三:只验证成功路径,不验证失败后的系统行为

很多测试脚本写成“提交订单,完成支付,查看订单”,却没有写支付失败后订单应该处于什么状态。失败不是流程的终点,系统如何记录失败、是否允许重试、是否释放库存、是否通知用户,才是验收真正需要关注的地方。

例如支付超时后,订单可能有三种设计:自动取消并释放库存、保留订单等待用户重试、进入待确认状态由系统查询支付结果。三种方案没有绝对对错,但必须明确一种,并验证它在支付回调延迟时不会产生重复发货或重复扣款。

4. 误区四:修复缺陷后只重跑原步骤

涉及订单、支付、库存和退款的修改,通常会影响关联模块。修复“支付成功但订单未更新”后,不能只重新支付一次,还要检查重复回调、支付取消、订单超时关闭、库存扣减和财务对账。

这就是回归测试的边界问题:原问题决定最小回归范围,数据和状态的关联关系决定扩展回归范围。对核心交易链路而言,回归范围不能简单按照修改代码的文件数量判断。

5. 误区五:把低级别缺陷全部压到上线后处理

低级别缺陷不一定真的低风险。一个错别字通常可以延期修复,但后台字段名称不清导致仓库误操作,就可能影响发货。缺陷等级不能只看界面严重程度,还要看影响范围、发生概率、是否有替代方案以及是否会造成资金或数据问题。

缺陷判断维度需要问的问题对上线决策的影响
业务影响是否阻断下单、支付、发货或退款核心链路阻断通常直接阻止上线
数据影响是否造成订单、库存、金额不可恢复不可恢复的数据错误应视为高风险
发生范围影响一个账号、一个渠道还是全部用户影响范围越广,越不适合延期
替代方案是否能通过人工操作稳定补救临时补救必须评估人力和出错概率
回滚难度上线后是否可以快速恢复旧版本无法回滚时需要更高验收门槛

电商系统开发:电商企业流程图解:测试验收如何减少测试不充分

四、专业判断逻辑:如何设计一套不容易漏项的验收体系

1. 先画业务流程,再拆功能清单

我不建议一开始就打开系统菜单,按“商品管理、订单管理、会员管理”逐项列测试。更有效的顺序是先画出企业的业务流程,再把功能映射到流程节点。

以一笔普通实物商品订单为例,可以先画出以下主链路:

  1. 用户进入商品详情页并确认商品、价格和库存。
  2. 用户将商品加入购物车,系统重新校验可售状态。
  3. 用户提交订单,系统计算商品金额、优惠金额、运费和应付金额。
  4. 系统生成待支付订单,并按规则锁定或预占库存。
  5. 支付渠道返回成功、失败、超时或未知结果。
  6. 订单根据支付结果进入待发货、待支付、已关闭或待确认状态。
  7. 仓储系统完成拣货、出库和发货,物流状态回传。
  8. 用户收货后发起评价、换货、退货或退款。
  9. 财务根据订单、支付和退款流水完成核对。

画完主链路后,再为每个节点补充异常分支。例如“支付结果未知”不能直接归类为失败,它可能需要主动查询渠道状态;“库存扣减失败”也不能只弹出错误提示,还要确认订单是否取消、支付是否退回以及用户是否收到通知。

2. 用四个问题筛选高价值测试场景

测试场景不是越多越好,关键是能否覆盖高风险决策。面对一个业务节点,我通常会问四个问题。

  • 状态会不会改变?订单、支付、库存和售后都属于高状态敏感对象。
  • 金额或数量会不会改变?涉及价格、优惠、库存、退款时,应提高优先级。
  • 是否跨系统或跨岗位?只要需要支付渠道、物流接口、仓库或财务参与,就不能只做页面测试。
  • 失败后是否容易恢复?如果失败后会造成重复扣款、超卖或无法追溯,必须设计专门的故障场景。

这四个问题可以把“看起来普通”的功能筛出优先级。例如商品搜索的样式问题可能是低风险,但活动价格计算、支付回调和库存释放即使发生概率较低,也应被列入上线阻断检查。

3. 把验收标准写成可重现的测试条件

一条好的验收标准,应该让没有参与开发的人也能按照文字重复操作,并且得到相同结论。建议采用“前置数据,操作步骤,预期状态,数据核对,异常处理”的结构。

模糊描述可执行描述需要核对的位置
优惠券功能正常使用满足门槛的商品和有效优惠券下单,订单应按规则扣减优惠;使用过期券时不得计入优惠金额商品页、结算页、订单、支付流水
支付功能正常支付成功后订单进入待发货;支付失败时订单不得被标记为已支付;重复回调不得重复扣款或扣库存订单状态、支付状态、库存流水
退款功能正常对已支付未发货订单发起全额退款,退款金额与实际支付金额一致,订单和售后状态均进入完成状态售后单、订单、支付渠道、财务报表
库存准确购买最后一件商品后可售库存减少1;取消订单后按规则释放;重复通知不得再次扣减商品库存、库存流水、订单状态

4. 建立“主链路、边界链路、故障链路”三层范围

为了避免测试范围无限扩大,可以把测试场景分成三层。主链路保证企业最基本的交易可以完成,边界链路覆盖业务规则的临界条件,故障链路验证系统在异常状态下是否能保持数据可控。

  • 主链路:正常浏览、下单、支付、扣库存、发货、售后。
  • 边界链路:库存为0或1、优惠门槛临界值、最大购买数量、部分退款、多个促销叠加。
  • 故障链路:支付回调延迟、接口超时、重复通知、服务重启、物流接口失败、订单状态回滚。

预算有限时,不应平均压缩三层范围。我的取舍顺序通常是:先保证主链路完整,再覆盖影响金额和库存的边界链路,最后根据系统架构和上线规模选择故障链路。对于高客单价、强促销或多仓库项目,故障链路不能简单省略。

电商系统开发:电商企业流程图解:测试验收如何减少测试不充分

五、具体案例和数据观察:一次支付异常为什么要追到财务对账

1. 案例背景:看似一次支付失败,实际涉及五个状态

下面这个案例来自我对电商项目测试场景的整理与复盘,数据为脱敏后的情景模拟,不对应某一家企业。系统销售的是标准化商品,支付成功后扣减库存,订单由仓库系统接收并发货,财务每天根据订单和支付流水对账。

测试人员执行“用户支付后返回失败”的场景时,页面提示支付失败,订单也没有进入待发货,表面上符合预期。随后模拟支付渠道延迟返回成功,系统却出现了异常:支付渠道显示成功,订单仍为待支付,库存已经被锁定但没有转为已售,财务对账表中出现一笔无法自动匹配的支付流水。

这个问题如果只看用户端,很可能被判断为“支付失败提示正常”。但从完整链路看,至少要核对五个状态:支付渠道状态、订单状态、库存状态、发货状态和财务流水状态。

状态对象异常前状态延迟成功后的预期状态需要验证的补偿动作
支付渠道待确认或失败最终确认成功主动查询或接收回调,确保结果可追踪
订单待支付已支付或待发货避免用户重复支付,保证状态只推进一次
库存锁定按规则转为已售防止锁定库存长期不释放或重复扣减
发货未生成发货任务按业务规则生成任务避免支付成功却无法履约
财务流水未匹配与订单完成关联保证日终对账不产生悬挂记录

2. 测试方案:不要只模拟按钮结果,要模拟时序变化

这类问题的关键不在于多执行几次支付,而在于控制不同事件的到达顺序。测试环境至少需要支持延迟回调、重复回调、回调失败和主动查询四种条件。如果环境无法模拟,就很难验证系统真正的幂等和补偿能力。

  1. 创建一笔待支付订单,记录订单号、商品数量和锁定库存。
  2. 发起支付,但暂时阻断支付结果通知。
  3. 确认用户端显示等待或失败时,后台订单和库存处于预期状态。
  4. 补发一次支付成功通知,观察订单、库存和发货状态。
  5. 再次补发同一支付通知,确认不会重复扣款、重复扣库存或重复生成发货单。
  6. 执行日终对账,确认支付流水可以自动匹配到订单。
  7. 对异常订单执行取消或退款,确认系统不会形成新的悬挂状态。

如果项目采用异步消息、队列或多个第三方接口,还要增加服务重启和消息重复消费场景。测试的重点不是证明系统永远不出错,而是确认出错后能否识别、重试、补偿和追踪。

3. 数据观察:数量少的问题也可能占据大部分损失

在一组用于方法验证的模拟复盘中,100个测试遗漏问题里,支付回调和库存同步相关问题合计只有18个,但它们涉及的订单金额、人工处理和用户投诉明显高于页面样式类问题。这个观察说明,缺陷数量不能直接等同于业务风险。

如果企业只按“发现数量最多的问题”安排修复,很可能优先处理大量低影响的文案和样式问题,却把少量高风险状态错误留到上线后。更合理的方式是建立“缺陷数量”和“损失权重”两套指标。

电商系统开发:电商企业流程图解:测试验收如何减少测试不充分

4. 如果使用数据分析平台,重点不是做漂亮看板

当订单量、测试记录和缺陷记录较多时,企业可以使用数据分析平台汇总测试结果,例如按业务链路统计用例执行率、按缺陷等级分析关闭周期、按模块追踪回归失败次数。平台的价值不在于把数据做成复杂图表,而在于让项目团队看到风险集中在哪里。

我建议至少建立以下五个视图:核心链路覆盖视图、缺陷等级分布视图、回归失败视图、订单状态异常视图和财务对账差异视图。只看一个“测试通过率”仪表盘,容易掩盖关键链路尚未覆盖的问题。

例如整体用例通过率达到96%,但支付异常链路只执行了50%,这时项目不能简单宣布“测试基本完成”。数据看板应该帮助负责人发现这类结构性缺口,而不是替代业务判断。

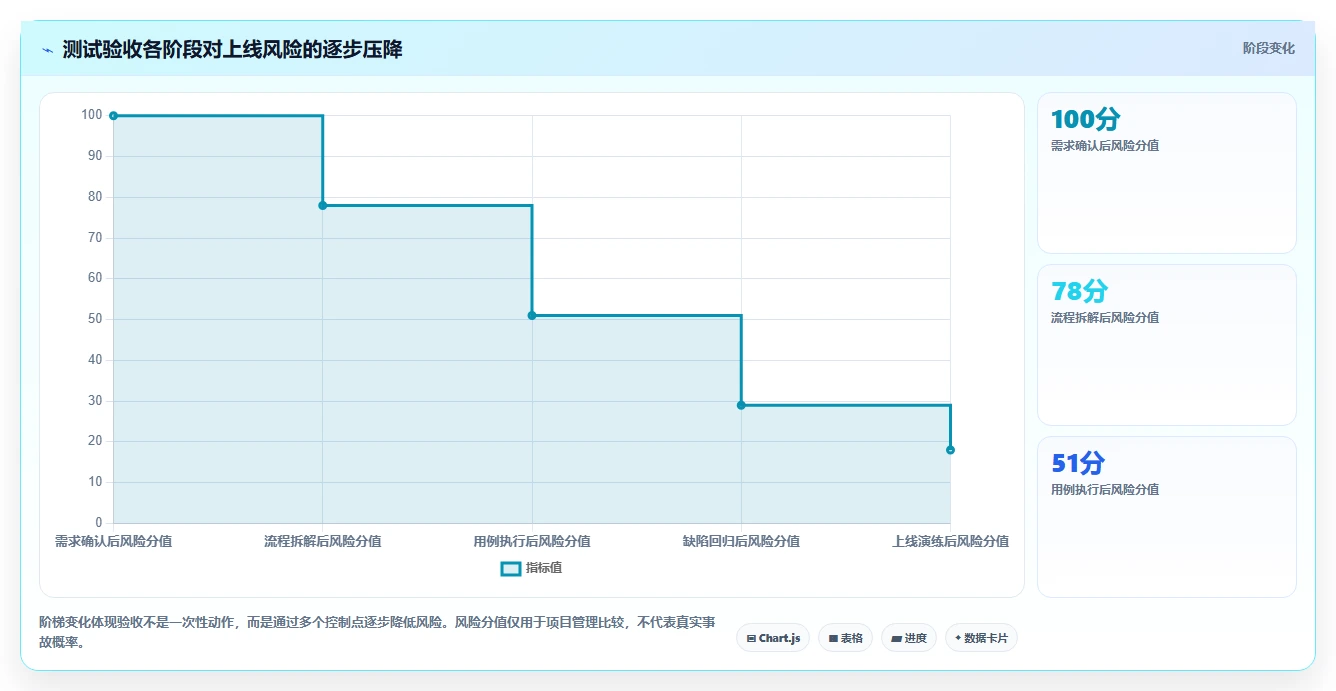

六、测试验收流程图解:从需求确认到上线确认如何形成闭环

1. 需求确认:先确定什么不能错

需求确认阶段不只是核对页面原型,还要明确哪些业务结果属于不可接受错误。对于大多数电商系统,订单金额错误、支付状态错误、库存超卖、退款金额错误和权限越界,都应被列为高优先级风险。

企业还要确认关键业务规则,例如库存是在下单时锁定还是支付时扣减,优惠券是否允许叠加,取消订单多久释放库存,发货后是否允许仅退款,部分退款如何分摊运费。规则不明确,后续测试无法形成统一预期。

2. 流程拆解:把每个节点的输入和输出写清楚

流程图不能只画箭头和模块名称,还应标注每个节点的输入、输出、责任人和异常出口。例如订单生成节点的输入包括商品、数量、价格、用户和收货地址,输出包括订单号、应付金额、订单状态和库存处理结果。

当流程图具备这些信息后,测试人员可以根据输入变化设计边界场景,业务人员可以根据输出检查工作结果,开发人员也能更准确地定位哪个节点出现了状态断裂。

3. 测试准备:让不同角色使用不同数据

测试准备阶段要建立一套可重复使用的测试数据,而不是临时注册几个账号。建议准备普通用户、会员用户、客服账号、运营账号、仓储账号和财务账号,并分别配置不同权限。

商品数据也应覆盖正常库存、零库存、限购商品、促销商品、虚拟商品、组合商品和退货商品。支付数据则要包含成功、失败、超时、重复通知和退款等结果。数据越接近真实业务,验收结论越有参考价值。

4. 测试执行:按风险优先级安排顺序

我不建议按照菜单顺序从后台第一个页面点到最后一个页面。更有效的顺序是先验证不可上线风险,再验证核心交易主链路,最后验证一般功能和体验问题。

  1. 先执行支付、订单、库存和退款的高风险场景。
  2. 再执行正常下单、发货和售后的核心主链路。
  3. 随后检查角色权限、促销规则、报表和后台操作。
  4. 最后处理文案、样式、兼容性和非核心体验问题。

这种顺序的好处是,如果核心资金链路一开始就无法闭环,团队可以尽快暴露阻断问题,而不是在大量低风险页面上消耗测试时间。

5. 缺陷闭环:每个问题都要有责任、版本和验证结果

缺陷记录不能只写“支付失败”“库存不对”这类短句。至少要记录复现条件、操作步骤、实际结果、预期结果、影响范围、优先级、责任人和修复版本。

修复后要由测试人员回归,涉及业务规则的缺陷还要邀请对应岗位确认。例如退款金额问题需要财务参与,库存释放问题需要仓储参与,客服后台的订单状态问题需要客服参与。技术上的“已修复”不等同于业务上的“可关闭”。

6. 上线前演练:把测试环境结论转化为生产准备

上线前要完成一次接近真实运营的全链路演练。演练不一定需要大量订单,但必须包含真实岗位、真实操作顺序和真实异常处理方式。

  • 运营人员配置一项促销活动并确认规则生效。
  • 用户账号完成下单、支付和取消订单。
  • 仓储人员完成拣货、发货和库存核对。
  • 客服人员查询订单并处理一次售后。
  • 财务人员核对支付、优惠和退款流水。
  • 技术人员检查日志、监控、备份和回滚方案。

电商系统开发:电商企业流程图解:测试验收如何减少测试不充分

七、不同岗位如何参与验收:避免由技术团队独自签字

1. 产品经理:验收业务规则和需求边界

产品经理不应只检查页面是否与原型一致,还要核对需求中的状态变化和例外规则。重点包括订单状态、优惠计算、退款条件、权限范围和用户提示。

产品验收时尤其要关注需求中容易被忽略的“不得发生”条件。例如支付失败时不得生成待发货订单,已取消订单不得再次发货,普通客服不得修改财务结算金额。负向条件往往比正向条件更能发现设计缺口。

2. 运营人员:验证活动和日常配置能否独立完成

运营人员要验证商品上下架、库存预警、促销活动、优惠券、会员权益、页面装修和数据查询。测试不能要求运营人员依赖开发人员修改数据库或执行脚本,否则系统上线后仍然无法独立运营。

如果一次促销活动需要技术人员临时修改多个字段,应该把这视为可用性或配置能力问题,而不是简单归为“运营不熟悉系统”。系统能否让岗位人员按标准流程完成任务,也是验收结论的一部分。

3. 仓储人员:验证库存和履约数据是否可执行

仓储人员要关注可用库存、锁定库存、已售库存和退货入库之间的变化。对于多仓库、拆单、合单和缺货分配,还要验证系统是否能给出明确的处理建议。

一个常见风险是用户端显示“有货”,但仓库端没有可执行的拣货任务;或者取消订单后前台库存恢复,仓库库存台账却没有同步。此类问题不能由用户端测试替代,必须由仓储岗位实际确认。

4. 财务人员:验证金额和流水,而不是只看订单状态

财务验收应至少覆盖商品金额、优惠金额、运费、实付金额、退款金额、支付渠道和对账日期。部分退款、优惠分摊、组合商品和订单拆分,是最容易出现差异的场景。

建议财务人员拿同一笔订单同时查看订单详情、支付流水、售后单和对账报表。四个位置的金额不一定每个字段都相同,但必须能解释差异来源,不能出现无法追溯的数字。

5. 客服人员:验证异常处理是否高效

客服验收重点不是系统能否完成理想流程,而是用户出问题后,客服能否快速判断订单处于什么状态、资金是否到账、库存是否释放以及下一步应该做什么。

如果客服必须同时登录多个系统、复制订单号、人工询问技术人员才能判断支付结果,那么即使后台接口没有报错,也说明系统的运营闭环不完整。

电商系统开发:电商企业流程图解:测试验收如何减少测试不充分

八、不同情况下的行动建议:按项目类型安排测试深度

1. 新建电商系统:先做业务地图,再做功能排期

新建项目最大的优势是可以在开发前定义验收标准,最大的风险是需求仍在变化。建议先锁定交易主链路、资金规则、库存规则和岗位权限,不要一开始就同时铺开所有营销和报表功能。

开发排期中应单独预留测试设计、业务验收、缺陷修复和回归时间。测试不是开发结束后自动发生的附属工作,而是交付周期的一部分。若项目排期只写开发和上线两个节点,测试通常会被压缩成最后几天的页面检查。

2. 老系统升级:重点验证新旧数据和状态兼容

老系统升级的风险不只在新功能,还在历史订单、会员等级、优惠券、库存台账和支付流水能否继续使用。建议先抽取不同年份、不同状态和不同业务类型的数据进行迁移演练。

升级后要重点检查新旧系统的订单状态映射、历史退款处理、库存初始值和报表口径。新系统页面显示正确,并不代表历史数据已经可运营。

3. 对接多个第三方系统:优先测试回调、重试和降级

支付、物流、短信、仓储和身份认证等第三方接口,最容易在网络不稳定或服务限流时出现异常。测试不能只验证接口成功返回,还要验证超时、空响应、重复通知、字段变化和服务不可用时的降级策略。

如果第三方平台无法提供完整测试能力,应在本地建立可控制的模拟服务,至少能调整返回时间、返回结果和通知次数。否则项目很难证明系统具备幂等处理能力。

4. 促销活动即将上线:优先保护价格、库存和退款

大促前测试不应平均覆盖所有页面,而应优先验证优惠门槛、叠加规则、限购数量、库存锁定、支付超时和退款分摊。活动越复杂,越要提前准备边界数据,避免临上线才临时创建测试商品。

如果活动规则仍在频繁修改,建议将“规则变更冻结时间”写进上线计划。冻结后再发现规则问题,应明确是延期上线、缩小活动范围,还是接受可控人工补偿,而不是继续无边界改动。

5. 人力和时间有限:不要平均削减所有测试

测试时间不足时,最错误的做法是每个模块都减少一半用例。这样会让所有模块都处于“测过但不完整”的状态。更合理的是按照风险分层:核心资金和库存链路保持完整,次要功能减少低价值组合,非核心体验问题放入后续版本。

可以采用“必须通过、上线观察、后续优化”三档清单。必须通过项包括支付、订单、库存、退款、权限和数据备份;上线观察项可以是低频报表或非核心页面;后续优化项可以是样式、文案和不影响交易的交互改进。

项目情况优先测试内容可适当延期内容不可接受的取舍
新建系统核心交易链路、角色权限、异常状态低频报表、次要页面体验未定义资金和库存规则就上线
老系统升级历史数据、状态映射、回滚方案新增加的非核心配置未做数据迁移演练就切换
多第三方对接超时、重试、回调、幂等和降级低频接口的深层性能优化只测试成功返回,不测异常返回
大促上线价格、库存、限购、支付、退款活动外的低频功能活动规则未冻结就正式发布
周期极短高风险主链路和上线回滚非核心体验和低频组合以减少测试替代风险评估

电商系统开发:电商企业流程图解:测试验收如何减少测试不充分

九、不同方案的取舍:什么时候适合轻量验收,什么时候必须深度验收

1. 轻量验收:适合低复杂度、低风险、可快速回滚的场景

轻量验收不是不测试,而是缩小范围后保留最关键的验证。适用条件通常包括:商品和订单规则简单、没有复杂优惠、支付渠道单一、库存量级可控、业务用户较少、上线后可以快速回滚。

轻量方案至少要保留下单、支付成功、支付失败、库存变化、取消订单、退款和后台权限七类场景。若连这些场景都无法完成,就不能因为项目规模小而直接上线。

2. 深度验收:适合资金、库存和用户规模较大的场景

深度验收适用于高客单价商品、强营销活动、多仓库、多渠道、多店铺、复杂会员体系和多个第三方系统参与的项目。这类系统的异常损失通常不是一个页面报错,而是订单、资金、库存和履约同时产生连锁影响。

深度验收应增加压力条件、并发下单、重复通知、服务重启、历史数据迁移、权限越界、报表核对和回滚演练。是否需要完整性能测试和安全测试,还要结合访问量、数据敏感程度和合规要求判断,但不能因为功能测试通过就默认这些风险不存在。

3. “先上线再修”只有在风险可隔离时才成立

有些企业希望先上线小范围用户,再根据反馈修复问题。这个策略可以成立,但必须满足三个条件:用户范围可控、交易金额可控、问题可以快速发现和回滚。

如果上线的是全量用户、真实支付和不可逆库存交易,就不能把核心状态错误当作试运行问题。可以先开放内部账号、白名单用户或低风险商品,建立监控和人工核对,再逐步扩大范围。

4. 自动化测试和人工验收不是二选一

自动化测试适合重复执行、规则稳定、结果明确的场景,例如登录、订单状态接口、价格计算、库存扣减和支付回调幂等。人工验收更适合验证岗位协同、业务理解、异常处理和流程体验。

如果每次版本都重复手工测试相同的核心接口,效率会越来越低;如果完全依赖自动化脚本,又可能忽略客服看不懂状态、仓库无法操作和财务无法对账等问题。较成熟的做法是自动化守住稳定底线,人工验收验证真实业务可用性。

5. 是否允许带缺陷上线,要看缺陷的可控性

缺陷是否能延期,不应只由开发人员或测试人员单独决定。建议在上线评审中明确四项信息:影响哪些用户和订单,是否涉及资金或库存,是否有稳定替代方案,出现问题后能否快速定位和回滚。

一个不影响交易的页面文案问题,通常可以延期;一个偶发但会造成重复扣款的支付问题,即使复现概率不高,也不适合带入生产。上线取舍的本质不是选择“有没有缺陷”,而是选择“是否愿意承担这个缺陷的后果”。

电商系统开发:电商企业流程图解:测试验收如何减少测试不充分

十、上线前可直接使用的测试验收清单

1. 需求和流程确认清单

  • 核心用户角色和权限已经明确。
  • 商品、订单、支付、库存、物流和售后流程已经画出。
  • 订单状态、支付状态、库存状态和售后状态的转换规则已经确认。
  • 优惠、运费、积分、会员权益和退款分摊规则已经确认。
  • 第三方接口的成功、失败、超时和重复通知处理规则已经确认。
  • 不可接受的资金、库存和数据风险已经列为上线阻断项。

2. 测试执行清单

  • 正常下单链路已经完成端到端验证。
  • 支付成功、失败、超时、重复通知和延迟通知已经验证。
  • 库存为0、库存为1、取消释放和并发购买场景已经验证。
  • 优惠券有效、过期、未达门槛和叠加冲突场景已经验证。
  • 订单取消、全额退款、部分退款和发货后售后场景已经验证。
  • 运营、客服、仓储、财务和技术账号已经分别完成职责范围内的验收。
  • 主要浏览器、移动端和接口环境已经完成兼容性检查。

3. 缺陷和上线清单

  • 每个缺陷都有复现步骤、预期结果、负责人和修复版本。
  • 高优先级缺陷已经关闭并完成回归。
  • 涉及核心链路的修改已经完成关联功能回归。
  • 未关闭缺陷已经完成上线风险评估和责任人确认。
  • 关键订单、支付流水、库存流水和退款数据已经完成核对。
  • 生产配置、接口密钥、监控、备份和回滚方案已经检查。
  • 上线后的观察指标、报警阈值和人工处理机制已经明确。

4. 验收会议建议输出的结果

验收会议不应只留下“通过”或“不通过”两个词。建议形成一份带有范围说明的验收结论,明确哪些内容已通过、哪些问题允许延期、哪些条件必须在上线前完成,以及上线后由谁观察和处理。

结论类型适用情况必须附带的信息
通过上线核心链路完整,高风险缺陷关闭,业务岗位确认测试范围、版本号、确认人、上线时间
有条件上线非核心问题延期,但替代流程和观察机制明确延期缺陷、影响范围、补救人力、截止日期
暂缓上线资金、库存、权限或核心交易存在阻断问题阻断原因、修复负责人、重新验收时间
分阶段上线可以通过白名单、低风险商品或小流量控制范围放量规则、监控指标、回滚条件

十一、结语:真正有效的测试,是让企业敢于承担上线后的交易

电商系统开发中的测试验收,不能用“测试人员是否认真”“用例数量是否足够”这两个问题简单判断。真正需要回答的是:一笔订单从产生到结束,是否能在不同角色、不同状态和异常条件下完成闭环;当某个环节失败时,系统是否能识别、补偿、追踪并恢复。

我建议企业在项目启动阶段就完成三件事:画出核心业务流程图,写出可执行的验收条件,确定资金、库存和数据类缺陷的上线阻断规则。等系统开发完成后再补这三件事,往往已经错过了成本最低的纠偏时机。

如果下一步准备开发新电商系统或升级现有系统,可以先从一笔真实订单开始,不要从菜单开始。记录它经过哪些模块、产生哪些状态、由哪些岗位处理、在哪些情况下会失败,再把这些内容转换成测试用例和验收清单。只要这张“订单生命链路图”足够清楚,测试不充分的问题通常会比单纯增加测试人数更早暴露。

我的最终判断是:电商验收不是交付阶段的盖章动作,而是企业把技术系统转化为可运营流程的最后一次验证。页面能打开只是起点,订单能闭环、金额能对上、库存能追溯、异常能补救,才是系统真正具备上线条件的标志。

常见问题解答(FAQ)

1. 为什么电商系统“测试通过”了,验收时仍然会出现问题?

我参与过一次电商系统验收,开发团队提供的测试报告显示核心功能全部通过,但业务人员实际操作时仍发现支付成功后订单状态没有及时更新。为什么单项功能都能通过,串成完整业务流程后却会暴露问题?

因为“功能通过”和“业务闭环通过”不是一回事。开发人员通常会验证按钮、接口和页面是否按预期运行,但企业验收真正要确认的是订单、支付、库存、物流、售后和财务之间的状态是否一致。

我在一次项目复盘中发现,单独测试下单、支付、库存扣减时都没有问题,但把支付回调延迟、用户重复点击和库存不足放在同一条链路中,问题马上暴露出来:支付平台显示成功,订单仍停留在待支付状态;用户再次提交后,还可能生成重复订单。因此,验收不能只按页面或功能菜单逐项点击,而应围绕一笔订单进行端到端验证。

至少要覆盖以下场景: 业务环节正常场景容易遗漏的异常场景重点检查 下单库存充足并成功提交重复提交、库存不足订单是否重复、库存是否准确 支付支付成功失败、超时、回调延迟订单状态与支付结果是否一致 售后全额退款部分退款、发货后退款退款金额、订单和财务状态是否一致 我的判断是:电商项目最有价值的测试,不是把所有页面都点一遍,而是挑出高风险业务链路,验证它们在不同状态和异常条件下能否闭环。

2. 电商系统开发的测试验收流程应该如何设计,才能减少测试不充分?

我过去遇到过项目临近上线才开始验收的情况,产品、开发、运营和财务对“完成”的理解完全不同,最后反复修改了两轮。企业应该从哪个阶段开始准备测试,流程中哪些节点不能省略?

测试验收应从需求确认阶段开始,而不是等开发完成后再临时安排。越晚确定验收口径,越容易出现“开发认为功能做完、业务认为流程不可用”的争议。

我更建议采用下面这条流程,并在每个节点留下可追溯材料: 需求确认 → 业务流程拆解 → 测试范围与验收标准确定 → 测试用例设计 → 开发自测 → 测试环境验证 → 业务部门验收 → 缺陷分级与修复 → 回归测试 → 上线前全链路演练 → 验收确认。

其中最容易被省略的是“业务流程拆解”和“业务部门验收”。例如,商品运营关注优惠券和上下架,仓储关注库存与发货,财务关注退款和对账,客服关注售后处理。如果只让技术人员验收,系统可能技术上可用,但实际岗位无法顺利工作。

在一个中型电商项目中,我把验收拆成核心链路、角色权限、异常场景和数据一致性四组,原本测试用例只有86条,重新梳理后增加到137条。增加的51条并不是重复测试,而是补充了支付失败、取消订单释放库存、部分退款、客服人工介入等真实业务场景。

建议企业至少形成以下材料:需求确认记录、测试范围表、测试用例、验收标准、缺陷台账、回归记录和上线检查表。没有这些材料,验收往往会退化成凭感觉操作。

3. 电商系统验收标准应该怎么写,才能避免双方对“测试通过”理解不一致?

我曾经看到验收文档写着“支付功能正常”“系统运行稳定”“订单流程完整”,但这些表述无法判断什么情况下算通过。怎样把这种模糊要求改成业务人员和开发人员都能执行、都能复核的标准?

验收标准的核心不是写得专业,而是让不同角色根据同一结果做出相同判断。像“系统稳定”“操作方便”“支付正常”这类表达看起来完整,实际上缺少测试条件、预期结果和失败边界。我通常会把验收条件写成“前置条件+操作动作+预期结果+异常处理”的格式。

例如,不写“支付功能正常”,而写成:使用指定测试账号提交一笔库存充足的订单,支付成功后,订单应在规定时间内变更为已支付,库存完成一次扣减,后台和财务流水能够查询到同一笔金额。

下面是模糊标准和可执行标准的对比: 模糊写法可执行写法 支付功能正常支付成功后订单状态、支付流水和金额在规定时间内保持一致 库存扣减正确支付或下单完成后按业务规则扣减库存,取消订单后按规则释放库存 退款流程完整全额、部分退款及发货后退款均能按规则处理,订单、售后和财务状态一致 权限配置合理运营、仓储、财务和客服账号只能执行授权范围内的操作 还要区分“功能通过”和“业务通过”。

功能通过关注页面、按钮、接口和数据保存;业务通过则关注金额、库存、状态、权限和异常补偿。对于订单、支付、库存和退款这类高风险模块,我不建议只用“通过”两个字,而应记录测试账号、订单编号、操作时间和实际结果。

如果企业无法用一句清晰的话描述某项功能的通过条件,通常说明需求本身还没有真正定义清楚,这时继续测试只会增加返工。

4. 如何通过缺陷分级和回归测试,判断电商系统是否真的具备上线条件?

我参与过一次上线前检查,团队修复了十几个问题后就准备发布,但没有验证修复是否影响优惠金额和库存状态。电商项目应该如何划分缺陷等级,修复后又要回归到什么范围,才能避免“修了一个问题,带出另一个问题”?

缺陷修复完成不等于缺陷关闭,更不等于系统具备上线条件。电商系统的订单、支付、库存和退款相互关联,修复一个状态问题时,必须检查它对上下游业务的影响。

我建议按照业务影响而不是视觉严重程度分级: 等级判断标准上线建议 致命核心交易中断、资金错误、严重数据丢失或安全风险未关闭不得上线 严重重要业务无法使用,且没有可接受替代方案原则上不得上线 一般部分场景受影响,但核心交易仍可完成明确修复期限后评估 轻微文案、样式或非核心交互问题记录并纳入后续版本 一次完整的缺陷闭环应包括:发现问题、复现确认、分配责任人、修复、原场景回归、关联场景验证和关闭确认。

比如修复“取消订单后库存没有恢复”,不能只重新取消一笔订单,还要验证支付前取消、支付后取消、部分发货后取消,以及并发下单时库存是否被错误释放。我会把回归范围分成三层。第一层是原问题场景,确认缺陷确实消失;第二层是直接关联功能,检查订单状态、库存和支付是否受影响;

第三层是核心冒烟链路,重新走一遍下单、支付、发货和退款。上线前至少应确认:核心链路测试完成,高级别缺陷关闭,关键修复已回归,业务负责人完成确认,测试数据已清理,监控和回滚方案已准备。相比追求“所有用例全部通过”,这套标准更适合企业判断真实上线风险。

核心关键词

读者评论

叶泽宇

文章把“测试通过”和“业务闭环通过”区分得很清楚,支付、库存、退款之间的状态一致性确实比单页面验证更容易被忽略。

杨宁

从财务角度看,优惠券分摊、部分退款和支付流水核对很有实践价值,这些问题往往不会在普通功能测试中暴露。

江承宇

文中强调让客服、仓储、财务参与验收比较实际。不同岗位关注点不同,只由技术人员完成验收确实容易留下操作盲区。

叶欣然

测试用例数量不等于测试充分这一点值得关注。异常分支、重复回调和失败后的恢复策略,应该纳入核心验收条件。

吕知夏

文章内容较系统,但部分图表数据属于情景模拟,实际项目仍需结合订单规模、系统架构和业务规则制定具体指标。

免责申明:本文内容通过AI工具匹配关键字智能整合而成,仅供参考,帆软及九数云不对内容的真实、准确或完整作任何形式的承诺。如有任何问题或意见,您可以通过联系jiushuyun@fanruan.com进行反馈,九数云收到您的反馈后将及时处理并反馈。
咨询方案
咨询方案二维码

扫码咨询方案

热门产品推荐

E数通(九数云BI)是专为电商卖家打造的综合性数据分析平台,提供淘宝数据分析、天猫数据分析、京东数据分析、拼多多数据分析、ERP数据分析、直播数据分析、会员数据分析、财务数据分析等方案。自动化计算销售数据、财务数据、绩效数据、库存数据,帮助卖家全局了解整体情况,决策效率高。

相关内容

查看更多
运营管理平台实践指南:经营分析的进阶玩法怎样更有效

运营管理平台实践指南:经营分析的进阶玩法怎样更有效

运营管理平台实践指南:经营分析的进阶玩法怎样更有效?我先给出一个在实际经营分析项目中反复被验证的结论:平台上线 […]
运营管理平台建设路线:从跨部门协作到进阶玩法分几步

运营管理平台建设路线:从跨部门协作到进阶玩法分几步

运营管理平台建设最容易走偏的地方,是把“买系统”误当成“建平台”。我见过一个同时涉及市场、内容、销售、客服和数 […]
运营管理平台选择标准:异常预警维度如何评估进阶玩法

运营管理平台选择标准:异常预警维度如何评估进阶玩法

运营管理平台选择标准,最容易被忽略的不是“能不能发出预警”,而是“预警发出之后,是否真的改变了业务结果”。我在 […]
运营管理平台优化清单:目标拆解与进阶玩法的关键动作

运营管理平台优化清单:目标拆解与进阶玩法的关键动作

运营管理平台优化最容易走偏的地方,是把“功能上线”误认为“管理升级”。我见过一家拥有十多个业务看板的连锁服务企 […]
运营管理平台场景解析:权限管理中的进阶玩法怎么处理

运营管理平台场景解析:权限管理中的进阶玩法怎么处理

运营管理平台的权限问题,真正棘手的地方通常不是“有没有角色权限”,而是一个已经离职的员工仍能导出客户数据、一个 […]

让电商企业精细化运营更简单

整合电商全链路数据,用可视化报表辅助自动化运营

让决策更精准
