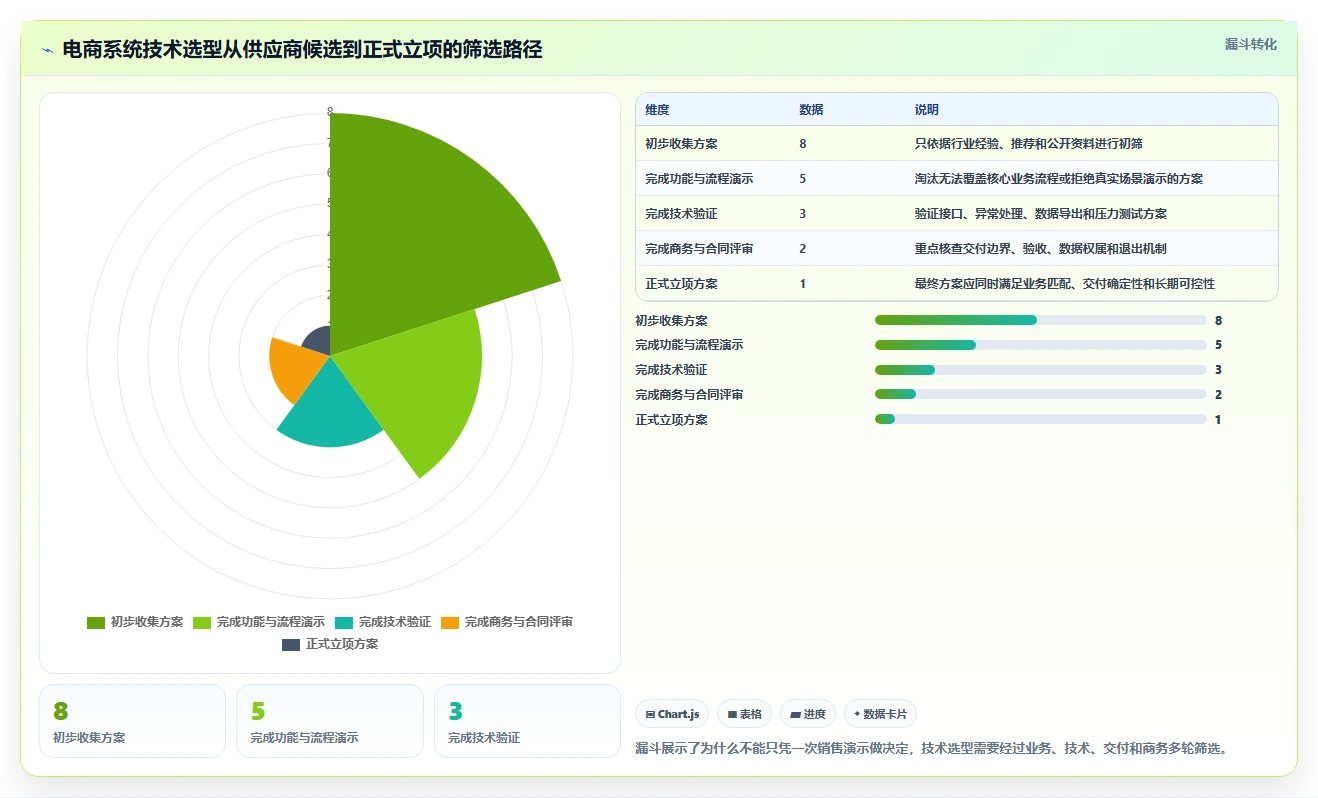

电商系统开发的技术选型,最容易被误判成“技术团队选什么语言、数据库和架构”,但在项目立项阶段,真正决定成败的往往是另一件事:这套系统能不能让运营团队稳定地完成商品、订单、库存、营销、售后和数据协同。如果运营负责人只看页面效果、功能数量和供应商报价,项目可能按时上线,却在第一次大促、第一次多仓发货或第一次接入新渠道时暴露出结构性问题。我的判断是:运营负责人不需要替代技术团队设计架构,但必须参与技术选型,因为技术方案最终会以运营效率、业务限制和长期成本的形式回到自己身上。

很多供应商演示电商系统时,会优先展示首页装修、商品详情页、优惠券、满减、积分和会员等级。这些内容容易看懂,也容易在会议上形成“功能很全”的印象。但运营真正遇到的困难,通常不在于有没有优惠券,而在于优惠券能否与会员等级、渠道价格、库存、退款和订单拆分正确联动。
因此,我在评估方案时不会先问“你们有多少个功能模块”,而会先让供应商走一遍真实业务流程。例如,一个用户使用会员折扣和满减券购买组合商品,订单需要拆分到两个仓库发货,其中一个商品缺货,随后用户申请部分退款。这个流程比单独展示十个营销功能更能暴露系统的真实能力。
功能存在不等于业务可用,业务可用也不等于运营可维护。技术选型至少要同时回答三个问题:能不能实现,能不能稳定实现,后续运营人员能不能在不依赖开发的情况下持续使用。
如果一个方案只在第一项表现不错,却在运营配置、系统协同和变化适应方面很弱,它更像是一个“能交付的项目”,而不是一个“能支撑业务的系统”。
电商系统的成本至少包括软件或开发费用、实施费用、数据迁移费用、接口开发费用、服务器和运维费用、培训费用、版本升级费用,以及上线后的人工补救成本。后面这一项最容易被忽略。
例如,系统报价低了 20 万元,但每天需要运营人员人工核对库存、财务人员手工整理退款、客服人员反复确认订单状态,几个月后,企业可能已经用人力成本支付了更高的差额。特别是大促期间,人工补救还会引入错发、漏发、重复退款和客户投诉等风险。
真正应该比较的是三年总拥有成本,而不是合同首页上的项目金额。对于处在快速试错阶段的企业,低初始成本可能很重要;对于已有多渠道、多仓和复杂结算的企业,接口稳定性和数据可控性往往比低价更重要。

对于业务流程简单、商品数量有限、渠道单一的品牌,先用标准系统验证市场是合理的。但如果企业从一开始就涉及多仓库存、复杂价格、分销佣金、跨境税费或多主体结算,直接采用无法扩展的标准方案,后续改造可能比前期规划更加昂贵。
我在项目评审中经常遇到一种情况:企业前期把“快速上线”定义为两个月内完成页面和下单,真正的上线目标却是同时打通 ERP、仓储、物流、会员和财务。结果前台商城确实按时完成了,后台数据链路却没有准备好,运营只能通过表格和人工导入维持业务。
这不是上线速度快,而是把项目风险从开发阶段转移到了运营阶段。前端页面上线只是电商项目的一个节点,订单、库存和履约链路没有闭环,系统就无法真正承担交易责任。
假设某品牌原本主要依赖第三方平台销售,准备增加独立站和小程序。项目立项时,团队预计每天 800 笔订单,活动日最高 5000 笔订单,SKU 约 3000 个,两个仓库分别位于华东和华南。
表面上,这似乎只是增加两个销售入口。但从系统角度看,项目同时新增了商品同步、价格同步、库存分配、订单归集、售后状态回传、会员识别和渠道数据分析等任务。
如果三个渠道分别维护商品和库存,运营人员每天要处理重复上架、价格修改和库存校正。假设每次人工核对一个渠道需要 40 分钟,每天处理 3 个渠道,连续处理 25 个工作日,一个月就会产生约 50 小时的重复操作,而且还没有计算错误修正时间。
在这种场景下,技术选型不能只问“商城能不能建出来”,而应重点问“谁是商品主数据的来源”“谁是库存主数据的来源”“订单状态如何回传”“接口失败后怎么重试”“数据出现差异后如何对账”。

在电商项目中,分析工具通常不负责交易、库存扣减或订单履约,但它能够帮助运营负责人观察系统是否真正支撑业务。例如,通过九数云这类数据分析工具连接商城、订单、广告、客服和仓储数据,可以将订单取消率、库存缺货率、渠道毛利和人工处理耗时放在同一张分析视图中。
我更看重这种工具在选型阶段的一个作用:它能把“系统好不好用”的主观争论,转化为可观察的数据问题。比如,供应商说库存同步稳定,运营负责人可以进一步检查缺货订单比例、库存差异笔数和同步延迟,而不是停留在口头承诺上。
需要强调的是,分析平台不能修复源系统的数据质量。如果订单状态没有统一编码、商品编号反复变化、退款数据无法回溯,分析结果同样会失真。因此,数据分析能力应当反向推动电商系统在主数据、接口日志和数据口径上的规范化。
供应商方案中常见“数百项功能”“覆盖全链路”“支持多种营销玩法”等描述,但功能数量无法说明系统是否适合企业。一个系统拥有十种优惠券,不代表它能正确处理优惠叠加、退款分摊和渠道差异。
我建议把功能分成三层:第一层是必须能够稳定运行的核心交易流程;第二层是可以通过配置实现的常规运营动作;第三层是企业未来可能需要的个性化能力。只有第一层出现明显缺口,项目才会产生高风险;第三层则要结合实际增长计划判断,不宜为了“以后可能用到”提前堆砌复杂模块。
真正有效的问题不是“有没有营销中心”,而是“当一个订单同时满足会员折扣、平台补贴和满减条件时,系统如何计算优惠金额,退款时如何拆分优惠,运营是否能够查看计算过程”。
微服务、容器化、服务网格和云原生都可能有价值,但它们不是电商项目的自动加分项。架构越复杂,部署、监控、故障排查和团队协作的要求通常越高。如果企业每天只有几百笔订单,却没有稳定的技术团队,过度复杂的架构可能先增加维护成本。
我在技术方案评审中通常会追问三个问题:第一,拆分解决了什么具体业务或工程问题;第二,企业目前是否有能力维护这些服务;第三,未来增长是否已经明确到足以证明这项复杂度是必要的。如果供应商只能回答“行业都这么做”,却无法解释架构与业务约束的关系,我不会把它视为成熟方案。
适合企业的架构,不一定是行业宣传中最先进的架构,而是团队能够监控、排错、升级并在故障时恢复的架构。
演示环境通常数据少、网络稳定、接口已提前配置,供应商也会选择最顺畅的流程展示。真正的风险往往出现在异常场景:支付成功但订单未生成、库存锁定失败、物流回传延迟、用户部分退款、优惠金额无法分摊、接口重复推送。
如果供应商拒绝使用企业自己的业务流程演示,只愿意展示预设功能,我会把这视为风险信号。演示不需要一开始就覆盖所有需求,但至少要覆盖最复杂的三到五条关键链路,并记录输入条件、系统处理逻辑和输出结果。
开源软件可以降低许可费用,但不会自动消除开发、部署、安全、升级和运维成本。企业需要明确谁负责修复漏洞、谁负责兼容数据库升级、谁负责插件冲突、谁负责备份和故障恢复。
开源方案最容易被低估的是“版本分叉成本”。企业对系统做了大量深度修改后,原项目升级可能变得困难。若每次升级都要重新适配自定义代码,早期节省的许可费用可能被后期维护成本抵消。
低价方案可能是产品化程度高,也可能是交付范围被压缩;高价方案可能是复杂业务确实需要,也可能包含大量不必要的架构和定制。报价本身不能说明价值,必须拆成可比较的交付项。

电商系统的技术目标必须与企业阶段对应。验证期通常更重视上线速度、标准流程和成本边界;增长期更重视渠道扩展、库存协同和数据质量;规模化运营期则需要关注稳定性、权限、审计、容灾和组织协作。
| 业务阶段 | 典型特征 | 技术优先级 | 不宜过早投入 |
|---|---|---|---|
| 市场验证期 | 渠道单一、SKU较少、流程相对标准 | 快速上线、基础交易、低维护成本 | 复杂微服务、过度定制、超大规模容量 |
| 业务增长期 | 渠道增加、订单增长、仓储和会员体系逐渐复杂 | 接口能力、库存一致性、营销配置、数据分析 | 只依赖人工同步和临时脚本 |
| 规模化运营期 | 多仓、多主体、多团队协作,合规要求提高 | 权限、审计、容灾、性能、数据治理和可维护性 | 把关键数据长期锁在不可迁移的平台内 |
如果企业目前每天只有几百笔订单,却预计未来三年会快速扩展渠道,那么不需要一开始就搭建最复杂的系统,但必须保证商品、订单、库存和会员的数据边界清晰,接口能够扩展。可以分阶段建设,但不能把未来必然发生的结构性问题全部留给人工补救。
我建议运营负责人在立项前绘制一张核心流程地图,把业务分为关键、重要和可延后三级。关键流程一旦失败会直接影响交易或履约,例如下单、支付、库存扣减、发货和退款;重要流程会影响效率,例如批量上架、活动配置、报表和客服协作;可延后流程则是暂时不影响主交易的增强能力。
这种方法的价值在于,它会迫使团队讨论“系统如何处理业务”,而不是停留在“系统有没有某个模块”。例如,售后模块不仅要能申请退款,还要明确退款金额如何计算、库存如何回滚、优惠如何恢复、财务如何对账。
供应商常说系统“支持扩展”,但扩展性必须有具体证据。运营负责人可以要求对方说明新增一个销售渠道需要改动哪些模块、新增一种价格类型是否会影响订单计算、新增仓库后库存如何分配,以及系统升级时定制代码是否仍然可用。
我通常把扩展性拆为四个层次:数据是否有稳定标识,接口是否有明确契约,业务规则是否模块化,配置与代码是否边界清晰。只有这四层同时具备,企业才可能在业务变化时控制改造范围。
“稳定”“高性能”“高可用”都不是验收指标。项目至少需要结合实际业务定义峰值订单量、接口响应时间、库存同步延迟、订单状态回传成功率、故障恢复时间和数据备份频率。
例如,供应商宣称支持高并发时,运营负责人应要求补充测试场景:访问高峰是浏览高峰还是下单高峰,订单是否同时触发库存锁定和营销计算,支付回调是否会重复到达,外部仓储接口变慢时系统是否会阻塞主交易。
| 能力类别 | 不建议只写的表述 | 建议写入的验证方式 |
|---|---|---|
| 性能 | 支持高并发 | 明确访问量、下单量、并发用户、响应时间和测试环境 |
| 库存 | 库存实时同步 | 明确同步触发、延迟阈值、失败重试、对账和人工补偿机制 |
| 安全 | 符合安全要求 | 明确权限、日志、备份、恢复、加密和数据导出要求 |
| 接口 | 支持第三方对接 | 列明接口字段、状态映射、异常处理、调用限制和文档交付 |

技术架构的第一个判断标准是匹配,而不是复杂。单体架构、模块化单体、微服务和混合架构各有适用范围。对运营负责人来说,关键不是记住这些名词,而是确认系统是否有清晰的模块边界、部署方式和故障处理方法。
建议在会议上直接问:“如果订单服务异常,商品浏览和运营后台还能不能使用?”“如果营销模块升级,会不会影响支付和库存?”“目前有多少人负责监控、发布和故障排查?”这些问题比询问使用了哪种编程语言更能判断方案是否可靠。
商品中心需要解决规格、上下架、图片、类目、品牌和渠道差异;订单中心需要解决状态流转、拆单、合单、取消、退款和售后;库存中心需要解决可用、锁定、占用和回滚;营销中心需要解决规则计算、优惠分摊和异常处理。
这几个模块之间必须形成闭环。例如,商品下架后,未支付订单是否仍然可以完成支付;订单取消后,锁定库存是否自动释放;退款后,优惠金额和积分是否正确回退;促销活动结束后,未完成订单如何处理。任何一个节点只靠人工补录,都会增加数据不一致的机会。
接口“能连上”只是第一步。成熟的接口能力还需要有统一的数据编号、状态映射、签名校验、调用日志、失败重试、告警通知和人工补偿机制。
我会特别关注接口失败后的处理方式。若供应商只说“失败后重新调用”,却无法说明如何避免重复下单、重复扣库存和重复退款,说明方案在异常场景上还不完整。
性能测试不能只压首页访问。电商系统的交易峰值通常会同时触发商品查询、价格计算、库存锁定、优惠计算、订单创建、支付回调和仓储通知。不同链路的资源消耗并不相同。
建议把测试拆成浏览场景、登录场景、加购场景、下单场景、支付回调场景和后台批量操作场景,并记录每个场景的响应时间、错误率、数据库负载和队列积压情况。

电商系统保存的不只是订单,还包括用户信息、收货地址、支付记录、会员权益、价格规则和经营数据。项目立项时必须明确哪些数据归企业所有、哪些数据可以导出、导出格式是什么、导出频率如何安排。
后台权限也不能只设置管理员和普通员工两种角色。商品人员、活动人员、客服、仓库、财务和区域负责人通常需要不同的数据范围和操作权限。对于改价、退款、库存调整和订单作废等高风险动作,应保留操作人、时间、前后值和审批记录。
系统的易用性不是界面是否漂亮,而是运营人员完成一个任务需要多少步骤、是否容易理解、出错后能否自助修正。建议在验证阶段观察真实用户完成商品上架、活动配置、订单查询、退款审核和报表导出的时间。
如果每次活动改一个规则都需要提交开发工单,系统虽然功能完整,但运营效率并不高。对于高频、低风险的运营动作,应尽可能提供可配置能力;对于涉及金额、库存和权益的高风险动作,则需要审批、日志和权限控制。
二次开发不是越多越好。企业应区分必须定制的核心差异化流程、可以通过配置解决的普通需求,以及可以由外部工具承担的分析和辅助需求。
签约前要问清楚:定制代码由谁维护,版本升级是否兼容,升级前是否提供测试环境,接口文档是否交付,企业自建团队能否接手。如果这些问题没有明确答案,系统越依赖供应商,未来的议价能力越弱。
供应商的销售演示团队不一定是最终交付团队。立项时应确认项目经理、产品负责人、技术负责人和实施人员是否明确,关键人员更换时如何通知,需求变更如何确认,延期如何处理。
验收不能只写“系统上线并交付”。应根据模块写出可验证条件,例如订单创建成功率、库存同步延迟、退款状态回传、报表口径、权限范围和接口日志。企业还应约定数据导出、文档交付和系统交接,以避免未来更换方案时陷入被动。
标准化SaaS适合业务流程比较成熟、希望快速上线、内部技术团队较小的企业。它的优势通常是基础设施、版本维护和常规功能由平台承担,企业可以把更多精力放在商品、渠道和运营上。
但SaaS的关键风险在于边界。企业要提前确认是否支持特殊价格、复杂促销、多仓库存、数据导出、接口调用和后台权限。如果核心业务必须依赖平台人工处理,或者每一次个性化需求都需要额外报价,长期成本可能快速增加。
开源方案适合拥有技术团队,或者能够长期承担开发、运维和安全责任的企业。它通常提供较高的自主性,企业可以根据业务调整模块和流程。
但是,开源系统的实际成本取决于代码质量、社区活跃度、插件依赖和二次开发深度。企业需要进行代码审查、漏洞检查、部署验证和升级测试,不能因为没有软件许可费就把它当成免费系统。
定制开发适合业务规则明显区别于标准电商、需要与内部系统深度协同,并且有长期产品规划的企业。它可以围绕企业的价格、订单、结算和履约逻辑建立专属流程。
定制开发最大的风险不是开发本身,而是需求持续变化。项目若没有清晰的优先级、原型确认、变更管理和阶段验收,最终可能出现预算不断增加、功能不断追加、核心流程反而迟迟不能稳定的问题。
混合方案可以让标准系统承担通用交易能力,把特殊业务交给独立模块,或者把分析、营销和客户管理交给专门工具。使用这种方案时,最重要的是明确数据主责。
例如,商城负责订单创建,ERP负责财务订单,仓储系统负责实际库存,分析平台负责经营分析。若没有统一编号、状态映射和同步规则,系统数量越多,排查问题越困难。
| 方案 | 更适合的企业 | 主要优势 | 主要风险 | 立项前必查事项 |
|---|---|---|---|---|
| 标准化SaaS | 流程标准、追求快速上线的企业 | 实施快、运维负担相对低 | 个性化边界和数据自主性受限制 | 接口权限、数据导出、增值收费和退出机制 |
| 开源二次开发 | 有技术维护能力、重视自主控制的企业 | 扩展灵活、可自主部署 | 升级、安全和运维责任较重 | 代码质量、社区情况、版本策略和安全责任 |
| 定制开发 | 业务规则复杂、需要深度协同的企业 | 可以围绕核心差异建立系统 | 周期长、预算和需求变更风险较高 | 原型、里程碑、验收、源码和人员交接 |
| 混合方案 | 既有标准流程又有特殊模块的企业 | 可以分阶段建设、控制局部成本 | 系统边界和数据协同复杂 | 主数据、接口契约、故障定位和责任划分 |

下面用一个情景案例说明评估过程。某消费品牌准备建设官网商城和小程序,同时保留原有第三方渠道。企业有约 3000 个SKU、两个仓库、每天约 800 笔订单,活动日订单可能达到 5000 笔。运营团队有 6 人,内部没有专职电商技术团队。
供应商甲建议采用标准化SaaS,预计两个月上线;供应商乙建议采用开源系统二次开发,预计四个月上线;供应商丙建议从零定制,预计九个月上线。三家方案的前台页面都能满足需求,真正的差异集中在库存、促销、接口和后续维护。
项目团队最初倾向于供应商甲,因为上线速度最快、报价也最低。但在流程验证中发现,复杂组合商品需要人工拆分,部分退款时优惠分摊规则无法完全配置,两个仓库的库存分配还需要额外开发。
项目团队随后把需求拆成四条必须验证的链路:多渠道库存同步、组合商品下单、部分退款和活动数据分析。前三条由系统和接口承担,第四条则需要将商城、广告、订单和仓储数据统一分析。
在数据分析部分,团队使用九数云搭建了一个样例分析模型,将不同渠道订单、退款金额、广告费用和库存数据按照商品编号、渠道编号和日期进行关联。这个过程暴露出一个重要问题:原有系统中同一商品在不同渠道使用了不同编码,导致毛利和库存分析无法直接汇总。
这说明分析问题并不是独立的数据问题,而是源系统主数据设计的问题。如果项目直接上线,运营团队可能要长期维护商品编码映射表。最终,项目组把“统一商品主数据编号、保留渠道映射关系、支持数据导出”提升为立项验收条件。
| 评估维度 | 权重 | 标准化SaaS | 开源二次开发 | 定制开发 |
|---|---|---|---|---|
| 业务匹配度 | 20% | 3.0 | 4.0 | 4.8 |
| 运营易用性 | 15% | 4.5 | 3.5 | 3.8 |
| 接口与扩展能力 | 15% | 3.0 | 4.0 | 4.5 |
| 稳定性与性能验证 | 10% | 4.0 | 3.5 | 4.0 |
| 数据自主性 | 10% | 2.8 | 4.0 | 4.5 |
| 交付确定性 | 15% | 4.2 | 3.3 | 2.8 |
| 长期维护成本 | 15% | 4.0 | 2.8 | 2.5 |
表中的分数是情景模拟,用于说明评分方法,不代表任何具体厂商。可以看到,定制开发在业务匹配和数据自主性上表现较好,但交付周期和长期维护压力较大;标准化SaaS在运营易用性、交付确定性和维护成本上更有优势,但核心业务规则存在边界。
最终,这类项目往往不需要在三种方案中简单地选择“最好”的一个,而是要判断哪些能力必须掌握在企业手中,哪些能力可以使用标准服务。对于该案例,更合理的方向可能是采用成熟交易底座,针对库存分配、组合商品和数据主键做有限扩展,同时建立清晰的数据分析和接口治理机制。

优先选择标准化程度较高、实施周期可控的方案,把预算投入到商品、渠道、内容和客户验证上。此时不必为了未来可能出现的百万级流量搭建复杂系统,但应保证订单、库存、支付和数据导出不被锁死。

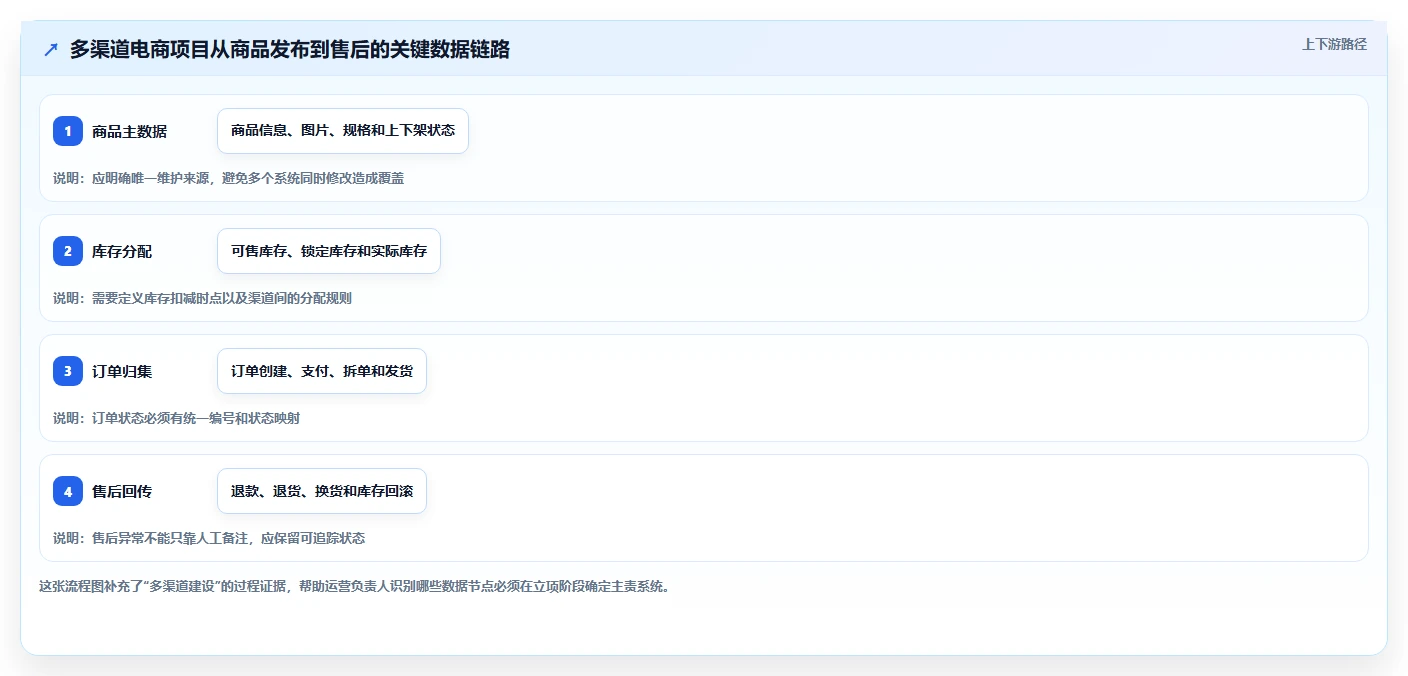

重点评估订单归集、库存同步、商品主数据和售后状态回传。渠道越多,人工同步越容易成为瓶颈,运营负责人应尽快定义主数据来源和系统责任边界。
不要直接把问题归咎于运营人员操作不规范。先梳理异常的发生节点,判断是主数据错误、接口延迟、状态映射错误、并发处理不足,还是后台权限导致的误操作。
建议优先修复会影响交易金额和库存数量的链路,再优化页面和非核心功能。此时最有价值的投入,通常是日志、对账、异常告警和数据修复工具,而不是继续增加营销模块。
不要一次性把所有未来需求都放进第一期。应先确定核心领域模型和交易主链路,再按照阶段交付商品、订单、库存、会员、结算和数据能力。
应优先选择维护责任清晰、文档完整、服务响应可约束的方案。不要因为开源代码可以拿到就认为企业拥有了自主权,真正的自主权还包括能够部署、排错、升级、备份和接手。
如果关键系统完全依赖外部供应商,合同中应明确服务等级、故障响应、数据导出、人员交接和终止合作后的支持时间。供应商依赖不可避免,但依赖程度必须被看见和管理。


快速上线可以降低试错成本,但不能牺牲订单、库存、支付和售后的基本闭环。可以延后装修、复杂报表和部分营销玩法,却不应把核心数据同步交给人工长期维护。
系统越灵活,通常越需要开发、测试和运维能力。企业应把灵活性留给真正形成竞争差异的业务规则,而不是对所有细节都做深度定制。
低价方案如果限制数据导出、接口调用和系统迁移,企业未来的选择空间会变小。即使最终选择SaaS,也应尽可能争取完整的数据导出、接口文档和明确的退出条款。
复杂架构只有在业务规模、团队能力和故障治理能力都匹配时才有价值。如果组织无法承担监控、发布和排错,所谓先进架构可能只是增加项目风险。
我认为,运营负责人在电商系统选型中最重要的工作,不是判断哪个供应商讲得最专业,而是把每一个关键承诺转换成业务场景、验证动作和合同条款。
下一步可以先建立三份材料:第一份是核心业务流程清单,列明正常、异常和恢复场景;第二份是技术方案评分表,按业务匹配度、运营易用性、接口能力、数据自主性和交付确定性加权评分;第三份是供应商风险清单,记录数据导出、版本升级、接口失败、延期和退出机制。
当这三份材料能够相互对应时,项目立项就不再是“选一个看起来功能很多的系统”,而是一次围绕业务增长、运营效率和长期风险进行的经营决策。好的电商技术选型,不是让系统显得先进,而是让运营团队在业务变复杂之后,仍然能够稳定地工作、清楚地对账,并且有能力继续改变系统。
我参与过一次商城系统选型,供应商演示了优惠券、会员积分、拼团和满减等功能,运营团队当场觉得方案很完整。但上线后我们才发现,最常用的“缺货自动退款、拆单发货、优惠回滚”没有形成闭环,很多异常订单仍然要人工处理。我想知道,运营负责人在立项阶段到底应该重点看哪些技术能力?
功能清单解决的是“系统有没有这个按钮”,却没有回答“真实业务能不能跑通”。我在实际测试中遇到过一个典型问题:系统支持满减,但订单取消后优惠金额不会自动回滚;系统支持库存同步,但接口失败后没有重试机制。演示环境里流程看起来完整,进入真实运营场景后,问题就会变成客服工单、财务差异和仓库人工核对。
运营负责人应该用业务闭环替代功能数量来评估系统。至少要把下单、支付、拆单、发货、退款、换货、库存回滚和数据统计串成一条链,再观察每个异常节点由谁处理、是否需要开发介入、操作日志是否完整。
评估方式容易看到的结果真正应该追问的问题 看功能清单系统支持优惠券优惠叠加、取消、退款时金额如何计算 看普通演示订单可以正常发货缺货、拆单、部分退款时如何处理 看接口说明系统提供库存接口接口失败后是否重试、告警和补偿 我的判断是,运营负责人不需要替代技术团队设计数据库,但必须掌握“业务动作,系统状态,异常处理,数据结果”这条判断链。
一个功能少一些、但核心流程稳定且运营人员能自助处理的系统,通常比功能堆得很满、每次调整都要找供应商的系统更适合长期经营。
我们曾经比较过三种方案:标准化 SaaS 上线最快,开源系统看起来更灵活,定制开发最符合现有业务流程。团队一开始差点因为“以后要做大”就选择重定制,后来测算发现首期需求并没有那么复杂,真正困难的是内部没人负责长期维护。我应该用什么标准判断哪种方案适合自己的企业?
我不建议用“中小企业选 SaaS、大企业选定制”这种简单结论。真正影响选型的不是公司规模,而是业务规则复杂度、内部技术能力、上线时限和未来变化速度。
曾经有一个项目,首期只有约 3000 个 SKU、日均订单不到 1000 单,但因为价格体系、分销结算和多仓履约很复杂,标准模板反而比规模更大的普通零售项目更难适配。可以先用四个问题筛选:业务是否标准化?是否必须掌握源代码和数据库?企业有没有持续维护团队?项目是验证市场,还是准备承载长期核心交易?
这四个问题比“系统是否先进”更能决定方案。
方案更适合的情况主要隐性成本立项前要验证 标准化 SaaS业务流程较标准、希望快速上线订阅费、接口限制、数据迁移和平台依赖数据导出、接口权限、个性化规则 开源系统有技术团队、需要自主扩展安全升级、运维、插件兼容和人员成本代码质量、社区活跃度、升级路径 定制开发核心规则独特、需要深度协同需求膨胀、延期、后续维护和供应商依赖原型、里程碑、源码交付和验收标准 我的经验是,首期项目优先选择“能验证核心业务、又不锁死未来”的方案。
比如基础商品、订单和支付采用成熟模块,复杂分销或结算规则通过独立服务或清晰接口扩展。这样做的价值不是架构听起来更高级,而是当业务方向改变时,不必把整个商城推倒重来。
我参加过一次供应商技术交流,对方给出了很大的并发和订单承载数字,但没有说明测试环境、业务模型和峰值持续时间。运营团队当时不知道该继续追问什么,也不知道怎样设计一个小范围验证,担心签约后才发现宣传参数无法落地。运营负责人在技术验证阶段应该做哪些测试?
“支持高并发”本身不是有效结论,因为首页访问、商品查询、创建订单和支付回调的压力完全不同。一次真实项目评估中,我们把场景拆成商品浏览、库存扣减、订单创建、支付回调和售后查询五条链路,结果发现页面访问压力并不是瓶颈,真正容易出问题的是库存扣减和第三方接口超时。
立项前不一定要做完整压测,但至少要做一轮与业务相关的小型验证。验证数据应写清楚商品数量、库存数量、并发用户、订单峰值、接口响应时间和失败重试规则,不能只接受一张没有测试条件的性能截图。
验证项目建议观察指标不合格信号 订单创建响应时间、成功率、重复下单处理高峰时出现重复订单或长时间无响应 库存扣减超卖率、锁定时长、回滚机制接口失败后库存无法恢复 第三方接口超时、重试、幂等和告警失败只能人工重新导入 数据导出完整性、字段一致性和耗时只能导出部分数据或依赖供应商操作 我会要求供应商完成一个“最小可行技术验证”:接入一个库存接口,模拟一次促销订单,制造一次支付回调延迟,再检查订单状态、库存数量、日志和告警是否一致。
这个验证通常比连续看两小时产品演示更有价值,因为它直接暴露系统的边界、异常处理能力和交付团队的真实水平。
我们曾经拿到三份报价,最低方案比最高方案低了近 40%,但报价单没有明确包含数据迁移、接口改造、压测、培训和上线保障。项目开始后,几乎每一项都变成了额外费用,最终总投入反而接近另一套方案。我想知道,运营负责人应该怎样拆解总成本,并把风险写进合同?
电商系统不能只比较采购价,因为真正影响预算的往往是上线后的变更、接口维护、数据迁移和运营人工成本。我见过首期报价很低的项目,商品和订单模块看似齐全,但每增加一个渠道就要单独报价;活动规则无法配置,运营每周都要提交开发需求,低价最终变成了持续性的业务摩擦。建议用五年或至少三年的总拥有成本来比较方案。
除了软件或开发费用,还应加入部署运维、接口费用、数据迁移、培训、版本升级、二次开发、压测、安全整改和退出交接等项目。下面的数字只是评估示例,具体金额必须以供应商报价和企业实际人力成本为准。
成本项低价方案可能的表现立项时应确认的内容 首期建设报价低,但范围描述模糊模块、页面、接口和交付物清单 数据迁移只承诺“协助迁移”字段映射、清洗、校验和回滚责任 后续变更每项需求单独计费变更流程、工时单价和免费范围 运维升级升级可能影响定制功能升级频率、测试环境和兼容责任 退出交接数据和文档掌握在供应商手中数据导出、接口文档、源码或配置交付 我建议在评分表中把“初始报价”控制在较低权重,例如 5%,10%,而把业务匹配、扩展能力、交付能力和长期维护放在更高权重。
合同里尤其要写清验收条件、性能测试口径、延期责任、数据归属、服务响应时间和终止后的交接方式。对运营负责人来说,真正便宜的方案不是报价最低,而是未来三年不需要频繁返工、人工补数据或重新迁移。


读者评论
文章把技术选型和运营实际联系起来了,尤其是商品、库存、订单、售后之间的联动,比单看功能清单更有参考价值。真实流程演示确实应该纳入供应商评估。
三年总拥有成本的观点比较实用。低报价可能带来接口维护、人工对账和后期升级等隐性支出,企业在比价时确实不能只看首期投入。
多渠道和多仓场景下,主数据归属、库存同步、接口重试和异常追踪都很关键。不过文中的部分成本和风险分值属于情景模拟,实际决策仍需结合企业规模与团队能力验证。
