运营管理平台能力清单真正难的地方,不是把“流程、审批、任务、报表、知识库”罗列出来,而是判断这些能力能否连接成一条可执行的管理链路。我在梳理企业运营流程时反复看到同一种情况:制度已经发布,任务也已经分派,但执行仍然依赖群聊催办、表格汇总和个人经验。结果是任务表显示“已完成”,现场却没有证据,问题被关闭后又重复发生。标准化管理的核心,不是把制度搬到线上,而是把标准转化为可分派、可跟踪、可验收、可复盘的协同任务。

企业选运营管理平台时,最容易被功能数量带偏。一个平台列出几十个模块,并不代表它能解决运营问题。运营负责人更应该从一项具体任务出发:任务为什么产生,由谁发起,谁负责执行,哪些部门参与,什么时候完成,用什么材料证明完成,谁来验收,异常如何升级,结果如何影响下一轮标准。
如果这些问题无法在平台中形成连续记录,企业得到的往往只是一个更漂亮的待办清单。它可以提醒员工,但无法证明员工是否按照标准执行,也无法帮助管理者解释为什么某类问题持续发生。
我通常把运营管理平台拆成四层,而不是简单按照产品菜单拆分。四层之间存在先后关系:没有标准,任务就没有依据;没有任务,标准就无法落地;没有检查,执行结果无法验证;没有复盘,问题就会重复发生。

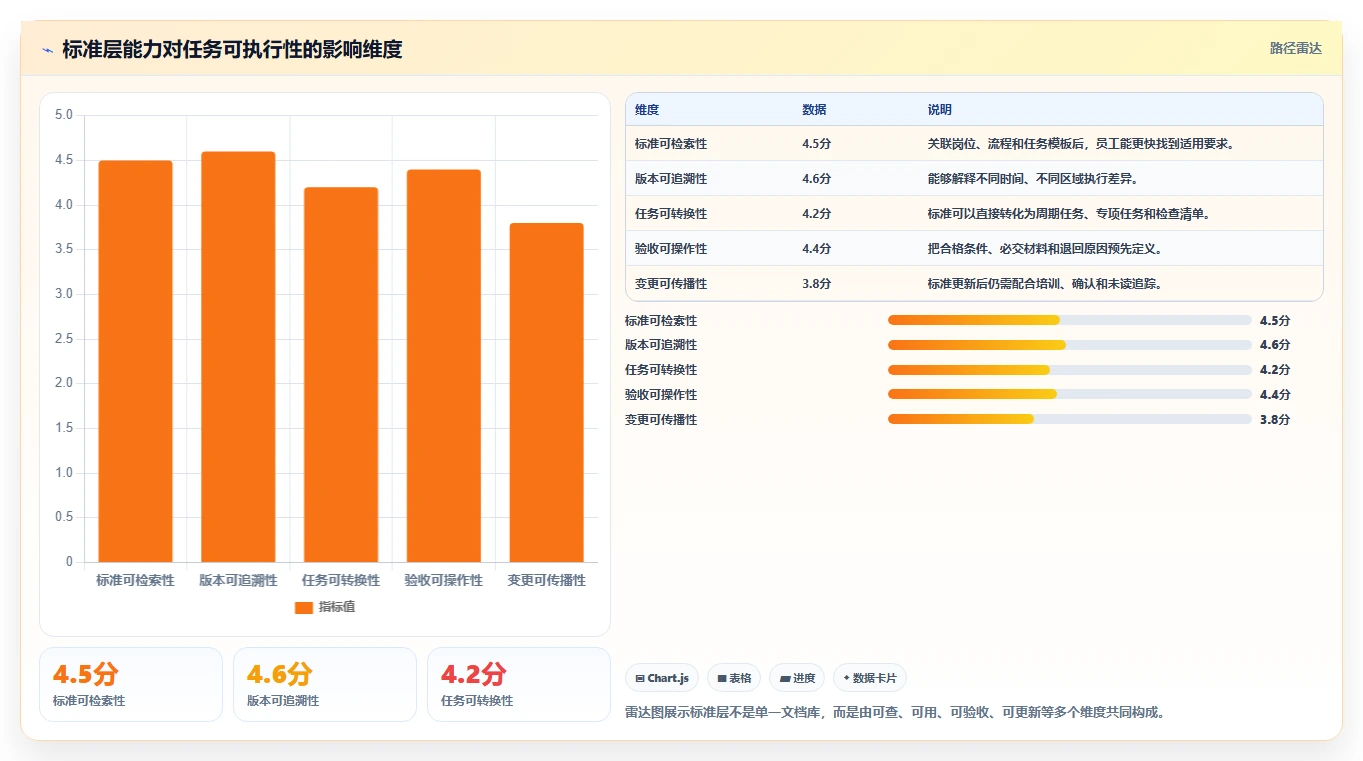

| 能力层 | 核心问题 | 关键能力 | 典型产出 |
|---|---|---|---|
| 标准层 | 按什么要求做 | 制度、SOP、流程、岗位职责、检查清单、版本管理 | 可执行标准、任务模板、验收规则 |
| 执行层 | 谁做、何时做、如何协作 | 任务创建、分派、子任务、依赖关系、交付物、协同记录 | 责任清晰的任务链 |
| 控制层 | 是否按标准完成 | 进度跟踪、审批、巡检、复核、预警、异常升级、整改 | 过程证据和问题闭环 |
| 改进层 | 如何减少重复问题 | 数据分析、绩效评价、复盘、知识沉淀、标准迭代 | 新流程、新培训、新检查规则 |
这四层不是必须一次性全部建设。对大多数企业来说,先把执行层和控制层做扎实,通常比一开始建设复杂的战略驾驶舱更有价值。因为管理数字化最先要解决的,往往不是“看不见趋势”,而是“任务没人跟、异常没人管、结果没人验收”。

我在做平台能力评估时,会先让供应商现场演示一条真实任务,而不是先听产品介绍。至少要追问以下六个问题:
如果一个平台只能回答“能创建任务、能设置截止时间、能发消息”,它更接近协同工具;如果它还能回答“任务为什么产生、按什么标准验收、异常如何处理、结果如何复盘”,才更接近运营管理平台。
很多企业的制度管理停留在文件层面。文件写清了原则,却没有进一步拆成岗位动作。例如,“加强门店陈列管理”是一条管理要求,但员工真正需要看到的是:每天几点检查、检查哪些货架、拍摄几张照片、什么情况判定为不合格、整改在几小时内完成、由谁复核。
这中间缺少的,正是任务模板和验收标准。没有这层转换,员工只能依靠自己的理解执行,管理者也只能通过抽查和口头反馈判断执行质量。
群聊的优势是快,但它天然不适合长期管理任务。消息会被新消息顶上去,责任人可能不明确,文件版本容易混淆,完成状态依赖人工回复。尤其当一个专项任务涉及运营、采购、财务和客服时,群聊很难呈现前后依赖关系。
我见过一个典型场景:运营负责人在群里发起促销活动,采购回复“库存已确认”,设计回复“物料已发”,门店回复“已经执行”。活动结束后才发现部分门店使用了旧物料,部分商品没有同步价格。表面上每个部门都回复过,实际上没有统一的交付物、验收节点和版本控制。
很多管理报表只有一个完成率。这个指标很容易被高估,因为它把“完成动作”和“完成质量”混在一起。员工提交一张空白表、上传一张模糊照片、简单填写“已整改”,任务就可能被标记为完成。
更有意义的指标至少要拆成三类:按时完成率、验收通过率和问题复发率。前者反映执行纪律,中者反映交付质量,后者反映管理是否真正解决了根因。

企业常常先提出“希望有一个运营驾驶舱”,要求按部门、区域、项目展示各种指标。但如果底层任务仍然来自人工填报,报表只会把不完整、不一致的数据汇总得更快。
我的判断是,报表建设应当服从任务闭环。先确保任务有来源、责任、过程证据和验收结果,再讨论趋势分析和管理驾驶舱。否则,越是精美的图表,越容易给管理者造成“事情已经被掌控”的错觉。
平台首先要能管理制度、流程和适用边界。制度文件不能只是上传到资料库,还应当关联到部门、岗位、业务场景和任务模板。员工打开任务时,应当能直接看到完成该任务所依据的标准,而不是再去多个文件夹里搜索。
至少需要记录以下信息:
这里有一个容易被忽略的细节:制度必须有“生效时间”,不能只记录“最后修改时间”。因为员工执行时需要知道哪个版本在当时有效,审计或复盘时也需要追溯历史要求。
SOP的价值不在于篇幅长,而在于能否指导一个具体动作。好的作业标准通常包含操作步骤、关键控制点、必交材料、合格条件和异常处理方式。
例如,“完成客户投诉处理”不应只设置一个完成按钮,而应拆为:确认客户身份、记录问题类型、判断责任部门、给出响应方案、完成内部处理、客户回访、关闭投诉。每个节点可以配置不同责任人和时限,才能让流程从原则变成动作。
运营任务通常不止一个角色。责任人负责推动,协同人提供输入,审批人做授权判断,复核人检查结果,监督人关注整体风险。平台如果只有一个“负责人”字段,复杂任务中的责任边界仍然会模糊。
| 角色 | 主要职责 | 平台应留下的记录 |
|---|---|---|
| 发起人 | 说明任务背景、目标和要求 | 任务来源、业务目的、创建时间 |
| 责任人 | 组织执行并按时提交交付物 | 处理记录、完成时间、提交材料 |
| 协同人 | 提供数据、资源或专业意见 | 协同内容、回复时间、交付文件 |
| 审批人 | 确认方案或资源使用是否合规 | 审批意见、审批节点、退回原因 |
| 复核人 | 判断结果是否符合标准 | 验收结论、问题清单、复核时间 |
| 监督人 | 处理跨部门风险和重大异常 | 升级记录、协调决定、最终结论 |
周期性任务、专项任务和异常任务不应全部从空白页面开始。平台至少要支持日常巡检模板、月度经营复盘模板、客户投诉处理模板、跨部门项目模板和整改验收模板。
模板不是固定表格的电子化版本,而是预置了任务规则。它应包含默认参与角色、任务周期、必填字段、交付物格式、审批路径、逾期规则和验收条件。
版本控制也非常关键。如果总部更新了巡检标准,平台要能区分哪些任务使用旧版本,哪些任务从新生效日期开始使用新版本。否则,执行差异无法解释,历史结果也无法复核。

运营任务的来源并不只有人工新建。平台应支持从周期计划、流程节点、巡检问题、客户投诉、会议决议、经营指标异常和项目里程碑中自动或半自动生成任务。
例如,某区域连续两周出现同类服务投诉,管理者可以从问题分析页面直接创建专项整改任务;某项制度更新后,平台可以自动向相关岗位生成学习确认任务;月度经营会议确定的行动项,可以直接生成责任人和截止时间,而不是会后再由助理手工整理。
一个完整任务至少要有责任人、协同人、验收人和截止时间。对于跨部门任务,还应记录前置条件和依赖事项。例如,促销活动上线前,商品信息确认是设计物料制作的前置任务,价格审核又是门店发布的前置任务。
如果平台没有依赖关系,后续部门可能在前置工作未完成时反复等待,管理者看到的却只是多个“进行中”状态。依赖关系能把等待原因显性化,减少无效催办。
不同任务的交付物差异很大。巡检任务可能需要现场照片和整改前后对比,财务协同可能需要表格和审批依据,客户投诉任务可能需要沟通记录和回访结果,项目任务可能需要测试报告或上线确认单。
平台要支持文件、图片、视频、链接、数值、文本和表单等多种交付形式,同时允许设置必填项。更重要的是,交付物要被验收人看到,并且能够退回到具体字段,而不是笼统写一句“请重新修改”。
评论区并不是越热闹越好。真正有价值的协同记录,应当围绕任务目标、风险、待决策事项和下一步动作展开。平台可以通过评论、@提醒、附件、待办转化和会议纪要关联,避免重要结论散落在不同群聊中。
我建议企业在任务模板中增加“当前阻塞原因”和“需要谁决策”两个字段。很多延期并不是责任人不努力,而是缺少资源、数据或上级决策。把阻塞原因结构化,管理者才能区分执行问题与组织问题。
提醒机制如果只会群发消息,很快就会造成通知疲劳。更合理的做法是按任务风险分级:普通任务在截止前提醒,关键任务提前预警,逾期任务通知责任人和上级,重大异常则进入升级流程。
| 任务状态 | 建议动作 | 通知对象 | 管理目的 |
|---|---|---|---|
| 待开始 | 发送任务要求和标准链接 | 责任人、协同人 | 确保任务被理解 |
| 临近截止 | 提醒未提交交付物 | 责任人 | 降低普通逾期 |
| 已逾期 | 标记风险并通知上级 | 责任人、监督人 | 促成及时干预 |
| 多次退回 | 触发辅导或专项培训 | 责任人、部门负责人 | 识别标准理解或能力问题 |
| 重大异常 | 启动升级和跨部门会签 | 相关负责人、管理层 | 控制业务影响范围 |

看板不只是把任务分成“待办、进行中、已完成”。管理者真正关心的是哪些任务已经超过承诺时间、哪些任务卡在审批、哪些任务等待外部输入、哪些任务被多次退回,以及哪些任务虽然按时完成却没有通过验收。
因此,建议至少增加“待审核”“已驳回”“已逾期”“阻塞中”和“待关闭”这些状态。状态越接近真实过程,管理者越容易定位问题。
巡检是标准化管理中最容易被低估的环节。很多平台能生成检查表,却没有把检查结果转成问题任务。这样做的结果是,巡检报告完成了,现场问题仍然停留在报告里。
一套可用的巡检能力应当包含巡检计划、检查项、判断规则、证据采集、问题分派、整改时限、复核验收和结果分析。现场人员提交照片时,平台还应记录时间、地点、对象和任务版本,避免用旧照片或不对应现场的材料完成检查。
问题关闭不能只由责任人点击完成。关闭条件可以是复核人确认、客户回访通过、数据恢复到阈值、现场照片符合要求,或者相关文件完成更新。
例如,门店卫生问题的关闭条件不能是“已打扫”,而应包括整改照片、督导复核和复核日期。客户投诉的关闭条件不能是“已联系客户”,还应包括处理方案、客户反馈和是否需要归因分析。
如果普通缺项和重大质量事故使用相同的审批路径,平台会让小问题过度复杂,也会让大问题缺少足够的升级强度。建议按影响范围、客户影响、合规风险和恢复成本进行分级。
审批节点应当和风险、金额、影响范围或权限边界有关。低风险日常任务如果设置过多审批,员工会绕开平台;高风险任务如果只有形式审批,又无法发挥控制作用。
我更建议把审批与验收区分开。审批解决“能不能做、是否授权”,验收解决“做得是否符合要求”。两者混在一起,容易出现审批通过但结果不合格,或者验收人承担了本不属于他的授权责任。

连锁门店是观察运营标准化的典型场景。总部通常有统一的陈列、服务、卫生、库存和安全要求,但总部标准与门店现场之间隔着区域负责人、店长和一线员工,任何一个环节缺少任务和证据,标准都会出现偏差。
一条完整的巡检链路可以这样设计:
以九数云这类数据分析平台为例,它更适合承担巡检结果的汇总分析、区域对比、问题趋势和整改指标展示,而不是替代全部任务协同环节。这里的专业判断是:数据分析平台可以帮助管理者看清问题分布,但前端任务分派、证据提交、复核和升级仍需要明确的业务流程承载。
如果企业已经使用九数云做经营数据分析,可以把巡检系统或任务平台中的结果数据接入分析模型,观察门店评分、整改关闭率、重复问题率与销售、客诉或人员培训数据之间的关系。这样才能从“哪个门店分数低”进一步追问“低分原因是什么、整改是否有效、是否影响经营结果”。
需要注意的是,本文不把九数云的具体客户效果数据当作行业普遍结论。下面的数字是为了说明管理指标如何设计而进行的情景模拟,实际结果应以企业自身系统数据为准。
| 巡检指标 | 只做记录时 | 形成闭环后 | 管理含义 |
|---|---|---|---|
| 巡检任务按时提交率 | 只说明是否提交 | 区分按时、逾期和补交 | 反映执行节奏 |
| 问题整改关闭率 | 以责任人勾选为准 | 以复核通过为准 | 反映问题是否真正解决 |
| 重复问题率 | 通常无法持续追踪 | 按门店、问题类型和周期分析 | 反映标准、培训或监督是否有效 |
| 平均整改时长 | 只统计开始和结束 | 拆分分派、执行、复核等待 | 定位流程瓶颈 |

第二个常见场景是跨部门专项活动。运营部门提出活动目标,商品部门确认货品,采购部门确认供应,设计部门制作物料,财务审核预算,客服准备话术,门店或销售团队负责执行。任何一个部门延期,都可能影响活动上线。
这类任务最适合用父任务和子任务管理。父任务记录活动目标、范围、预算、上线日期和最终负责人;子任务分别对应商品确认、价格审批、物料制作、培训、库存准备和上线验收。
平台至少要支持四类信息:
我在评估这类流程时,不会只看项目是否按期上线,而会进一步追踪上线后的返工和补救次数。如果项目按时上线,但上线后频繁修改价格、重新发送物料或补做培训,说明前端验收不足,项目的“准时完成”并不代表协同质量高。

运营管理平台的数据通常分为活动指标、过程指标、质量指标和结果指标。活动指标回答“做了多少”,过程指标回答“做得是否及时”,质量指标回答“是否符合要求”,结果指标回答“是否带来业务改善”。
| 指标层级 | 示例 | 可回答的问题 | 局限 |
|---|---|---|---|
| 活动指标 | 创建任务数、完成任务数、培训人数 | 做了多少工作 | 无法判断质量和业务价值 |
| 过程指标 | 按时完成率、响应时长、逾期率 | 执行节奏是否稳定 | 可能受任务难度和资源影响 |
| 质量指标 | 验收通过率、退回率、重复问题率 | 是否按标准交付 | 需要统一验收口径 |
| 结果指标 | 投诉下降率、返工减少量、经营改善 | 管理动作是否产生影响 | 容易受到外部因素干扰 |
如果只按完成任务数量评价员工,员工会倾向于承接简单任务,或者尽快关闭任务而不关注质量。更合理的方式是综合考虑任务权重、按时性、验收结果、协同质量和异常处理表现。
例如,处理一项重大客户投诉和完成一次常规资料上传,不能用相同权重计算。一个任务延期也不一定意味着责任人能力不足,因为延期可能源于上游审批、外部供应商或资源不足。
平台可以增加“延期原因”字段,并将延期分为责任人原因、前置依赖原因、资源原因、需求变更原因和外部原因。只有先区分原因,绩效数据才不会误导管理决策。
以九数云为例,数据分析能力的价值不在于把所有字段堆到一个仪表板,而在于帮助管理者进行多维对比和趋势追踪。运营任务数据可以按组织、区域、负责人、任务类型、问题等级和时间周期切分,分析哪些问题集中在哪些环节。
一个有价值的分析页面,通常至少回答以下问题:
如果只是展示“本月完成任务3000项”,管理者仍然不知道任务是否重要、是否按标准完成、是否解决了业务问题。好的运营分析不是增加图表,而是减少管理者需要手工追问的次数。

员工规模较小、流程相对简单的企业,优先级通常是任务分派、截止时间、附件留痕、审批和看板。此阶段不建议过早建立复杂的多层权限和大量绩效模型,否则员工会认为平台增加了工作量。
建议从三类高频任务开始:
小企业的关键取舍是“覆盖范围”与“使用门槛”。宁可先让80%的核心任务顺利进入平台,也不要一次性把所有制度、低频流程和历史文件全部搬进去。
当部门数量增加后,最明显的问题通常不是没有任务,而是任务之间互相等待,且不同部门对“完成”的理解不一致。此时应重点建设子任务、依赖关系、统一状态、验收规则和跨部门报表。
中型企业还需要统一指标口径。例如,“整改完成率”到底是责任人提交后计算,还是复核通过后计算;“响应时长”从问题创建开始计算,还是从责任人确认开始计算。口径不清,平台越智能,争议越多。
这一阶段可以考虑把任务平台与九数云等分析工具连接起来,形成运营任务、客户反馈、销售结果或区域经营数据之间的分析关系。但在接入之前,应先确定主数据、组织层级和指标定义。
大型企业的难点往往是组织复杂、分支众多、制度版本不一致。平台需要支持分级管理、数据权限、区域模板、总部统一标准和本地差异化配置。
总部可以规定必检项、重大异常规则和统一指标,区域或业务单元则可以在不改变核心要求的前提下增加本地检查项。这样既保证标准统一,又避免所有业务被迫使用一套无法适配现场的流程。
大型企业还要重视审计追溯。谁修改了标准,何时生效,哪些任务使用了旧版本,谁批准了异常关闭,这些记录都应可查询。否则,平台只实现了在线协同,却没有真正提升治理能力。
门店、网点、仓库、服务站点等现场型组织,最关注标准是否被执行。平台应优先支持移动端任务、现场照片、定位或对象关联、巡检清单、整改复核和区域对比。
同时不要忽视培训。现场问题重复出现时,原因可能不是员工故意不执行,而是标准没有被理解,或者新版本没有传达到位。平台应把问题类型与培训内容关联起来,形成“发现问题,补充培训,再次检查”的闭环。
项目型企业的运营任务具有一次性、跨部门和强依赖特征。相比固定巡检,项目团队更需要里程碑、交付物、风险登记、变更记录和验收管理。
这类企业不宜照搬门店巡检模式。项目任务的重点不是每天检查同一项标准,而是确认阶段性交付是否完成、需求是否变更、风险是否升级,以及项目结果是否满足合同或客户要求。
对于金融、医疗、食品、安全生产等高风险场景,平台的第一优先级是权限、留痕、版本、审批和证据完整性。操作便捷很重要,但不能为了减少几个字段而牺牲追溯能力。
这类企业应把关键任务设置为“不可跳过、不可删除、不可无理由关闭”,并对重大异常配置强制复核。系统设计要允许合理的特殊情况,但必须记录例外原因和批准人。
| 企业情况 | 第一优先级 | 可以暂缓的能力 | 主要取舍 |
|---|---|---|---|
| 小型企业 | 任务分派、提醒、交付物、看板 | 复杂绩效、精细组织权限 | 降低使用门槛,优先提高采用率 |
| 中型企业 | 依赖关系、验收规则、跨部门报表 | 过度复杂的本地化流程 | 统一口径,减少协同争议 |
| 大型企业 | 权限、版本、组织层级、审计 | 一次性覆盖全部低频流程 | 统一治理与业务灵活性平衡 |
| 现场服务企业 | 移动巡检、证据、整改、培训 | 复杂项目排期 | 强化现场执行与问题复发控制 |
| 项目型企业 | 里程碑、依赖、交付物、风险 | 固定周期巡检模型 | 围绕交付结果,而非单纯任务数量 |
| 高风险行业 | 权限、审批、版本、不可抵赖记录 | 过度追求操作简化 | 优先保证合规和证据完整 |

我建议企业准备一项真实的跨部门任务,让供应商从创建开始完整演示到关闭。不要接受只展示静态截图或预先准备好的漂亮看板,因为静态页面无法暴露实际配置难度。
演示任务可以选择“客户投诉整改”“月度门店巡检”或“跨部门促销活动”。这些任务通常同时包含责任分派、附件提交、审批、复核、逾期和复盘,能够检验平台的完整能力。
供应商说“支持自定义”并不等于企业能低成本使用。企业应进一步问:新增一个字段需要多久,修改审批路径是否需要开发,批量导入组织和人员是否方便,历史数据能否迁移,普通运营人员能否维护模板。
如果每次制度更新都需要技术人员排期,业务部门会逐渐放弃使用平台,重新回到表格和群聊。运营管理平台的长期价值,取决于它能否让业务团队持续维护规则,而不是只在项目上线时完成一次配置。
运营任务数据往往需要与客户、销售、库存、人员、财务或服务结果结合分析。企业应明确平台是否支持标准接口、数据导入、字段映射、组织同步和历史数据追踪。
如果企业计划使用九数云进行经营分析,应提前确认任务数据能否稳定输出,字段是否包含任务类型、责任组织、创建时间、完成时间、验收结果、问题等级和关闭原因。缺少这些字段,后续只能做数量统计,很难做原因分析和趋势判断。

历史制度、低频流程和已经失效的表格如果全部搬进去,员工会面对大量重复和过时内容。正确做法是先筛选高频、高风险、高协同成本的任务,建立首期范围,再逐步扩展。
如果平台只用于给员工派任务、统计逾期和追责,员工会把它理解为监控工具,主动填写质量会下降。平台需要同时为执行者提供标准、材料、协同入口和问题反馈路径,让使用者感到它能减少重复沟通。
任务数量高,可能说明管理动作多,也可能说明流程被拆得过细。企业需要观察任务是否产生有效交付、是否减少异常、是否降低返工和重复问题,而不是单纯追求创建数量。
过多审批会让低风险任务变慢,也会导致员工线下绕行。企业应根据金额、风险、客户影响和合规要求设置分级审批,并通过自动规则减少不必要的人工确认。
上线完成不等于管理机制改变。企业应在试运行阶段观察登录率、任务确认率、交付物完整率、复核率和问题关闭率。如果管理者仍然在群里反复催办,说明流程还没有真正迁移到平台。
预测、自动识别和智能推荐都有应用价值,但前提是基础数据足够稳定。如果任务状态、责任人、问题分类和关闭原因都不统一,智能分析只会放大数据噪声。
前两周建议访谈运营、业务、财务、人力和一线执行人员,收集真实任务。重点不是询问“想要什么功能”,而是记录任务目前如何产生、如何分派、如何提交、哪里经常等待、哪些问题会重复发生。
每项任务可以使用以下字段描述:
试点不宜只选择最简单的任务,否则无法验证平台能力。建议选择一类周期任务、一类跨部门专项任务和一类异常整改任务。三类任务分别检验模板、依赖和闭环能力。
试点期间要保留上线前的基线数据,例如人工处理耗时、逾期率、重复催办次数、整改关闭时间和退回率。没有基线,就无法判断平台上线后究竟改善了什么。
企业需要确定最小可用字段,而不是一开始设计复杂表单。建议先统一任务来源、任务类型、责任组织、负责人、截止时间、优先级、状态、问题等级、验收结果和关闭原因。
状态也要控制数量。状态过少无法反映过程,状态过多则难以维护。普通企业通常可以从待开始、进行中、待审核、已退回、已逾期、已关闭和已取消开始,再根据实际业务增加特殊状态。
首期报表不需要追求大而全,建议先关注四组数据:逾期任务、验收退回、整改关闭和重复问题。它们分别对应执行节奏、交付质量、问题处理和长期改进。
每月复盘时,不要只讨论谁没有完成,还要讨论哪些任务模板不清晰、哪些审批节点造成等待、哪些标准难以执行、哪些问题需要培训或流程调整。只有把复盘结果转成模板和制度变化,平台才会逐步变得更有价值。

运营管理平台的能力越多,配置、培训、权限和维护成本通常也越高。企业不应把所有功能都列为首期必选,而应根据任务风险和协同复杂度确定优先级。
如果企业最严重的问题是跨部门任务逾期,就先解决责任、依赖、提醒和验收;如果最严重的问题是现场标准执行不一致,就先解决巡检、证据、整改和培训;如果最严重的问题是管理者缺少经营判断,就在任务数据稳定后建设九数云等分析工具能够发挥作用的数据模型。
无论选择什么平台,至少应当形成以下闭环:
建议企业不要从“购买一套平台”开始,而是先选出十项最关键的运营任务,分别写清标准、角色、时限、交付物、验收和异常处理。然后用这十项任务测试候选平台,要求供应商现场完成创建、分派、协同、退回、复核、升级和报表分析。
如果平台只能展示任务,却不能解释任务为何逾期、问题为何复发、标准如何更新,就还没有覆盖真正的运营管理。相反,一个功能数量并不夸张,但能让标准进入任务、让任务产生证据、让异常推动改进的平台,往往更适合长期使用。
我对运营管理平台的最终判断是:它不是制度的电子档案柜,也不是催办消息的集合,而是一套把管理要求转化为组织行动的机制。选型时,企业真正要买的不是更多按钮,而是从标准制定到任务执行、从问题整改到数据复盘、从经验复用到标准迭代的连续性。
我现在想给公司选一套运营管理平台,但市面上很多产品都能创建任务、设置截止时间、发送提醒,看起来功能差别并不大。我最担心的是花钱买了一个“高级待办工具”,上线后仍然要靠群聊催进度,想知道真正的区别应该怎么判断。
我在实际梳理运营流程和测试平台时,发现两者最容易被混淆的地方,是都能展示“任务已完成”。但标准化管理真正关心的不是任务有没有被点成完成,而是任务是否按照规定执行、是否提交了证据、是否经过复核,以及出现异常后有没有进入整改流程。
普通待办工具通常解决个人或小团队的时间管理问题,核心字段是任务名称、负责人、截止时间和状态。运营管理平台还要把制度、SOP、检查项、协同角色、交付物、验收规则和问题复盘连接起来,形成从标准到结果的完整链路。
判断维度普通待办工具运营管理平台 任务来源人工创建为主支持制度、模板、周期或事件触发 责任关系通常只有一个负责人可配置负责人、协同人、审批人和复核人 完成依据勾选完成或文字说明表单、附件、照片、视频和验收标准 异常处理评论或重新分派分级、升级、整改、复核和关闭 管理价值减少遗忘沉淀过程数据并推动标准迭代 我建议用一个具体任务做测试,而不是听销售介绍功能。
例如把“门店月度安全检查”完整跑一遍:总部发布检查模板,区域负责人分派任务,门店上传现场证据,督导复核不合格项,责任人提交整改,管理者查看重复问题。只要其中任何一步仍需要导出表格、转发群消息或人工汇总,就说明平台还没有覆盖真正的运营闭环。
选型时可以重点追问三个问题:能否把标准直接绑定到任务模板,能否区分执行与复核责任,能否把逾期和不合格结果自动转成下一步动作。如果只能回答“可以提醒”和“可以看报表”,它更接近任务工具,而不是标准化运营平台。
我想先整理一份能力清单,再决定是购买平台还是自主搭建。目前看到的资料大多只列出流程、审批、培训、巡检、绩效等模块,我不知道哪些是基础能力,哪些只是锦上添花,也担心遗漏跨部门协作和问题整改。
我在拆解运营管理任务时,不建议从“平台有哪些模块”开始,而建议从一项任务的生命周期倒推能力。一个可落地的标准化任务,至少要回答六个问题:按什么标准做、谁负责、何时完成、提交什么、谁来验收、异常如何处理。按这个逻辑,平台能力可以分成四层。
第一层是标准层,包括制度、流程、SOP、岗位职责、检查清单和版本管理;第二层是执行层,包括任务创建、周期生成、责任分派、子任务拆解和协同依赖;第三层是控制层,包括进度跟踪、提醒、审批、巡检、异常上报、整改和复核;第四层是改进层,包括数据分析、绩效评价、复盘、知识沉淀和标准更新。
任务阶段必备能力可验证结果 标准建立制度、SOP、模板、版本管理员工知道应该按什么要求执行 任务执行分派、时限、子任务、依赖关系责任和协作边界清晰 过程控制看板、提醒、日志、风险预警管理者能及时发现延期和阻塞 质量核验检查项、交付物、审批、复核完成结果有证据且可判定 问题闭环异常、整改、升级、关闭问题不会停在“已反馈” 持续改进报表、复盘、知识库、标准迭代重复问题能转化为流程优化 实际测试时,我会优先验证四条链路,而不是一次性验收所有功能:周期任务能否自动生成,跨部门任务能否拆解,异常能否按等级升级,整改能否经过复核后关闭。
这四项直接决定平台能不能减少人工催办,也是最容易在演示环境里被“看起来支持”、实际落地却卡住的部分。培训、知识库和绩效分析也很重要,但不应排在任务闭环之前。没有稳定的责任、时限、证据和验收机制,培训记录只是资料归档,绩效报表也只是把不完整的数据做成图表。
我所在的团队经常需要运营、采购、客服和技术一起处理专项任务,过去主要依靠群聊和共享表格。每个人都说自己完成了部分工作,但最后经常找不到谁在等待谁、交付物是否合格,我想知道选平台时应该测试哪些具体场景。
跨部门协同最常见的误区,是把“多人能看到同一条任务”当成协同能力。真正的协同不是让所有人进入同一个页面,而是让前置条件、责任边界、交付物和验收关系都显式化,避免任务在部门交接时丢失。我建议用“客户投诉升级”或“产品上线准备”这类真实场景做压力测试。
以客户投诉为例,客服负责录入事实,运营判断等级,技术分析原因,相关部门制定处理方案,负责人审核,客服回访并关闭。测试时要故意让其中一个环节逾期或退回,观察系统能否识别阻塞、提醒责任人并保留完整记录。
测试场景合格表现常见缺陷 多人分工主责、协同、审批和复核角色清楚所有人都能编辑,但无人真正负责 任务依赖后置任务需等待前置交付各部门分别完成,最后才发现条件不满足 交付退回能说明退回原因并重新进入处理流程只能在评论里说“不合格” 超时升级按规则通知上级或相关角色依赖负责人手动催办 过程追溯能查看转派、修改、审批和提交时间只能看到最终状态 我尤其看重“退回”和“交接”这两个动作。
演示时很多平台只展示顺畅流程,但现实中的协同成本往往发生在补充材料、修改结果和责任转移上。如果任务退回后原记录消失,或者转派后无法追溯原负责人,平台反而会制造新的管理盲区。判断协同能力还要观察数据是否能按部门和任务类型拆开分析。
例如管理者应该能知道某类任务是运营响应慢,还是采购交付慢,不能只看到一条笼统的“项目延期”。平台只有把阻塞位置、等待时长和交接记录留下来,才真正具备改进跨部门流程的价值。
我以前参与过一次管理平台上线,前期录入了大量制度、检查表和任务模板,但使用几个月后,员工仍然在群里沟通,平台只剩下上传附件和打卡。我想知道这种失败通常发生在哪些环节,企业应该如何控制实施范围和验收标准。
我见过最典型的失败方式,是先把纸质表格全部搬到线上,再把“提交成功”当成管理完成。这样做只是改变了存储位置,没有改变责任分配、过程控制和问题处理方式,员工自然会继续使用更快的群聊来沟通。第一处坑是模板过度复杂。
一次试运行中,一张检查表如果包含几十个低频字段,执行人员会把重点放在逐项填写,而不是识别关键风险。更稳妥的做法是先保留少量关键检查项,并为高风险项设置必填证据,等真实使用一段时间后,再根据退回率和重复问题补充字段。第二处坑是只配置了“负责人”,没有配置“验收人”和“不合格后的下一步”。
任务完成后谁判断结果、什么情况算合格、被退回后多久重做,这些规则如果不写进流程,平台仍然只能记录一个主观状态。
错误做法直接后果改进方式 一次性上线所有模块用户不知道先用什么,数据质量不稳定先选择一条高频、高风险流程试点 照搬原有表格字段很多但无法推动处理保留与判断和整改直接相关的字段 只考核提交率员工为了完成指标快速打卡同时关注复核通过率、整改关闭率和重复问题率 没有版本管理不同人员继续执行旧标准设置生效时间、变更说明和确认记录 只培训操作按钮会使用系统但不理解管理目的结合真实任务讲清责任、证据和验收规则 实施时建议先选一条闭环清晰的业务流程,例如月度巡检、客户投诉或专项发布任务,连续运行四到六周。
验收不要只看登录人数,而要观察按时完成率、逾期率、退回率、整改关闭率、重复问题率和线下补充沟通次数,这些指标更能说明平台是否真正替代了原来的人工催办。最后要给平台设置“停止使用”的边界。低价值、低频且没有验收要求的事项,不必全部纳入系统;
需要多人协作、存在质量风险、容易逾期或需要审计追溯的任务,才值得优先平台化。运营管理平台不是把所有工作数字化,而是把最容易失控的管理环节变得可执行、可验证、可改进。


读者评论
文章没有停留在功能罗列,而是从任务产生、执行、验收和复盘的完整链路分析平台能力,这个思路对实际选型比较有参考价值。尤其是把“已完成”和“验收通过”区分开,指出了很多企业管理报表中的常见误区。
文中关于制度、SOP转化为任务模板的分析比较贴近企业实际。很多流程数字化后仍靠群聊催办,根本原因确实是责任人、交付物和验收条件没有被明确配置。不过不同规模企业的建设优先级仍需结合现有系统和人员基础判断。
文章对跨部门协同中的依赖关系、版本控制和异常升级讲得较具体,能够帮助读者识别普通待办工具与运营管理平台的差异。文中的数据和图表属于情景模拟,实际应用时还需要结合企业历史数据验证。
