运营管理平台升级最容易犯的错误,是把“流程跑不通”直接归因于系统能力不足,然后开始加字段、加审批人、加提醒规则。我的判断恰恰相反:很多平台不是功能不够,而是没有把风险排查结果翻译成清晰的流程规则。一个看似只是审批变慢的现象,背后可能同时存在权限越界、材料缺失、制度版本不一致、例外事项无人负责等问题。真正有效的升级,应当先识别风险,再决定哪些环节需要前置校验、哪些事项可以自动放行、哪些场景必须升级审批,最后才是平台配置。

我在判断一个运营管理平台是否值得升级时,通常不会先看它能创建多少流程、支持多少审批节点,而会先看三个问题:业务人员是否知道从哪里发起,管理者是否能及时发现异常,风险责任是否可以追溯到具体环节。
如果一个平台拥有几百条流程,但用户仍然通过微信群、邮件和线下表格确认事项,说明平台只承载了“提交”和“审批”,没有真正承载管理规则。流程数量越多,维护成本反而越高,重复流程、失效流程和例外流程会不断堆积。
平台升级的目标,不是把更多工作搬进系统,而是把关键判断固化成可执行的规则。例如,金额超过某一阈值时自动进入强化审批;供应商资料缺失时不允许提交;高风险事项必须关联复核记录;流程超时后自动通知责任人,而不是依赖运营人员逐个催办。

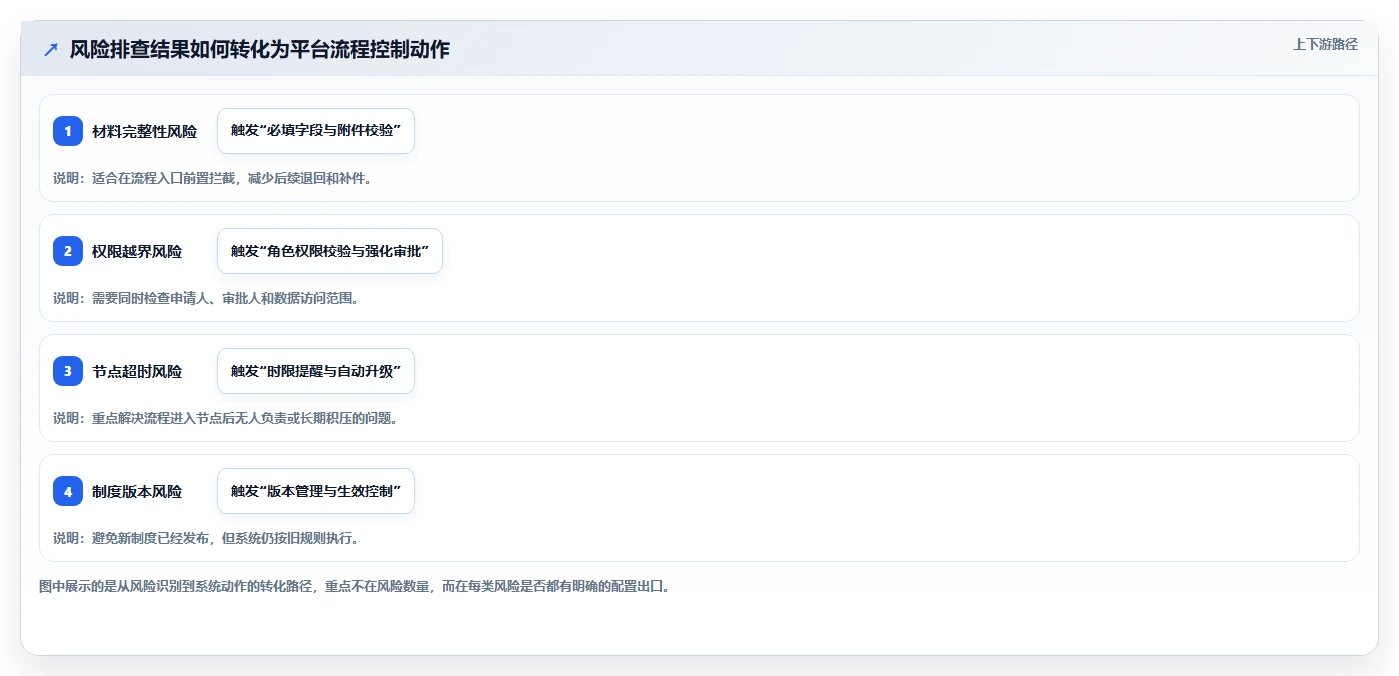

风险排查不是上线前做一次的合规动作,而是流程设计的输入条件。风险排查至少要回答四件事:风险在哪里产生,为什么会产生,谁能够在当时识别,系统可以采取什么动作。
例如,“合同归档不完整”只是一个结果描述。继续往前追,可能是合同编号没有强制填写、附件上传没有校验、审批完成后没有归档责任人,也可能是系统中存在多个归档入口。只有找到产生风险的具体节点,才能决定应该配置字段校验、角色分工、自动提醒还是后置抽查。
我更推荐使用“风险,触发条件,控制动作,责任角色,证据留痕”的五列模型,而不是只维护一张风险清单。风险清单告诉团队哪里有问题,五列模型则进一步说明平台应该怎么改。
| 风险问题 | 触发条件 | 系统控制动作 | 责任角色 | 应保留的证据 |
|---|---|---|---|---|
| 申请材料不完整 | 必填附件缺失 | 禁止提交并提示缺失项 | 申请人 | 附件清单、提交时间 |
| 高风险事项走普通流程 | 金额、行业、客户类型达到高风险条件 | 自动切换强化审批路径 | 业务负责人、合规人员 | 风险标签、审批意见 |
| 流程长期无人处理 | 节点超过时限 | 提醒、升级、记录超时原因 | 当前处理人、上级负责人 | 提醒记录、处理时间 |
| 制度变更未同步 | 规则版本发生变化 | 启用新版本并保留旧版本 | 流程管理员 | 变更单、版本号、生效时间 |
这张表的价值在于,它把“风险控制”从口号变成了平台能够识别和执行的动作。一个风险如果无法对应到触发条件和控制动作,就还没有完成流程设计。

运营管理平台升级通常涉及流程引擎、表单、权限、数据看板、消息通知和外部接口。很多项目一开始就讨论要不要更换系统,结果把真正应该解决的管理问题隐藏在技术选型之后。
更稳妥的顺序是:先盘点流程,再识别风险,接着划定优先级,最后判断现有平台是否能够承载这些规则。只有当现有平台在权限模型、流程分支、数据留痕、版本管理或接口能力上存在结构性限制时,才有必要考虑更换平台或进行深度改造。
我通常建议先选择一条高频、跨部门、风险暴露明显的流程做试点。试点不只是验证系统能否运行,还要验证业务人员是否愿意使用、管理者是否看得懂数据、异常是否真的能够闭环。
以连锁企业的门店运营事项为例,门店提交促销申请后,需要区域负责人审核、财务确认、市场部门复核,特殊活动还要经过法务或合规人员确认。表面上看,审批链条很完整,但运行一段时间后,企业往往会遇到三个问题。
第一,普通促销和高风险促销使用同一条流程。小额、低风险事项也要经过多个节点,门店为了赶时间,开始在线下先沟通,系统只在事后补录。第二,审批人虽然很多,但没有人真正负责最终判断,问题被分散在多个节点中。第三,系统记录了“已审批”,却没有记录活动结束后的实际执行结果,风险无法形成闭环。
在这类场景中,继续增加审批人通常不会改善问题。相反,应该先把风险拆成几个维度:活动金额、优惠幅度、客户范围、供应商参与情况、是否涉及特殊行业、是否超出标准物料。只有这些条件被结构化,平台才有可能将事项自动分流。
第一类是入口风险。入口风险发生在事项发起时,典型表现是申请原因不清、数据口径不一致、附件缺失、业务类型选错。入口风险如果不处理,后面每个审批节点都只能依靠人工补救。
第二类是路径风险。路径风险表现为事项没有走到正确的审批人,或者高风险事项与普通事项走同一条路径。它通常与角色权限、组织架构、条件分支和制度边界有关。
第三类是闭环风险。闭环风险发生在审批结束之后,例如整改没有责任人、任务没有截止时间、验收没有证据、异常没有复核。许多企业的系统流程在“审批通过”处结束,但管理风险往往从“审批通过”之后才真正暴露。
| 风险类型 | 常见表象 | 真正原因 | 优先配置方向 |
|---|---|---|---|
| 入口风险 | 反复退回、补件、信息不一致 | 字段设计没有对应业务判断 | 表单重构、字段校验、数据字典 |
| 路径风险 | 审批人找不到、越权、漏审 | 角色模型和流程分支脱节 | 权限矩阵、条件路由、代理规则 |
| 闭环风险 | 问题重复发生、整改无人跟踪 | 流程终点设计得过早 | 整改任务、复核节点、证据归档 |
如果企业只统计审批时长,可能会误以为路径风险和闭环风险不存在。更有价值的指标包括退回原因分布、异常事项复发率、整改逾期率和审批后补录比例。

增加审批节点看起来可以提高控制强度,但它解决的只是“多一个人看过”,不一定解决“有没有看对”。如果审批人没有明确判断标准,或者系统没有提供风险数据,新增节点只会把责任向后推。
我曾见过一种典型配置:一个普通采购申请被设置了六个审批节点,但所有节点看到的字段几乎相同,审批意见也高度模板化。真正需要重点关注的供应商关联关系、预算占用和历史异常记录,反而没有在审批界面中呈现。这样的流程节点很多,控制信息却很少。
审批节点应该由风险判断决定,而不是由组织层级决定。如果系统能够自动校验预算、供应商状态和金额区间,那么低风险事项可以减少人工审批;如果事项存在关联交易、超预算或特殊行业限制,则应提高审批强度,并把关键证据直接呈现在审批页面。
风险分层不一定要复杂。对于大多数运营流程,先从低风险、中风险、高风险和特殊事项四类开始,已经足以支持第一轮流程重构。关键是要定义每一层的判断依据,而不是只写一个模糊的等级名称。
低风险事项通常具有金额小、规则明确、影响范围有限、历史异常少等特征,可以采用标准化和自动校验。中风险事项可能涉及跨部门协同或一定金额,需要增加复核。高风险事项则应强化授权、合规审查和过程留痕。特殊事项不适合硬套标准流程,应保留人工升级和例外审批路径。
| 风险层级 | 判断参考 | 推荐流程强度 | 不宜采用的做法 |
|---|---|---|---|
| 低风险 | 规则明确、影响范围小、历史异常少 | 自动校验、简化审批、抽样复核 | 使用完整多级审批链 |
| 中风险 | 涉及跨部门、预算或客户影响 | 业务负责人复核、必要会签 | 完全依赖系统自动放行 |
| 高风险 | 超预算、特殊客户、重大合同或监管敏感事项 | 强化授权、合规审查、完整留痕 | 与普通事项共用路径 |
| 特殊事项 | 规则不稳定、历史样本不足、影响难以预估 | 人工升级、专家判断、事后复盘 | 强行套用固定模板 |
流程配置最小单元不是一个审批节点,而是一个控制点。每个控制点都应写清楚条件、动作和证据。条件决定什么时候触发,动作决定系统做什么,证据决定未来如何证明这个动作确实发生过。
例如,“高风险合同需要法务审核”还不够具体。需要继续定义高风险合同的判定条件,明确系统是否自动路由到法务,确定法务审核是否必须填写意见,并规定审批完成后需要保留什么版本的合同文件。
这种设计方式能够避免平台配置陷入“流程图很好看,但业务人员不知道为什么要这么走”的问题。它也方便后续复盘:如果某个控制点频繁触发,就可以判断规则是否过严、数据是否异常或业务是否发生变化。

很多流程问题表面上是审批路由错误,根本原因却是权限模型没有整理。企业通常同时存在组织权限、业务权限、数据权限和操作权限,四者如果混在一起,系统很容易出现“能看但不能改”“能审批但看不到完整数据”或“调岗后仍然保留旧权限”等问题。
我建议把权限设计拆成四张表。第一张是角色表,明确角色承担的业务责任;第二张是数据范围表,明确角色能看到哪些部门、项目或客户;第三张是操作表,明确角色可以提交、审批、退回、撤回还是导出;第四张是例外表,明确代理审批、临时授权和紧急处理的有效期限。
权限配置还要考虑人员变动。离职、转岗、组织调整和临时借调都会影响流程。系统如果只有静态角色,没有有效期和回收机制,平台运行一段时间后就会出现隐性越权。
平台升级后,管理者不需要看到所有流程细节,而需要看到值得处理的信号。例如,哪些流程连续三天超时,哪些部门退回率明显高于其他部门,哪些风险标签在某一时期突然增加,哪些整改任务即将逾期。
这也是数据分析能力发挥价值的地方。以九数云为例,如果企业已经使用它进行经营数据整合或管理看板建设,可以考虑把流程数据、业务数据和异常记录纳入同一分析口径,用于观察流程瓶颈与经营结果之间的关系。它更适合承担数据汇总、指标分析、趋势观察和多维下钻,而不是替代复杂的审批引擎。
我的建议是把两类能力分开:流程平台负责“让事项按规则流转”,分析工具负责“让管理者看见规则运行后的结果”。如果把所有分析需求都堆到流程系统中,系统会越来越重;如果只做看板、不改流程,数据又只能用于事后解释。

升级前不要先召集所有部门提交需求,因为这样很快会得到一份包含数百项功能愿望的清单。更有效的做法是先建立流程资产清单,记录每条流程的负责人、使用部门、频次、平均处理时长、异常类型、制度依据和系统现状。
流程资产清单的目的不是追求完整,而是让团队知道哪些流程最值得优先处理。通常可以给每条流程设置四个评分维度:风险影响、使用频次、跨部门复杂度和当前异常程度。评分不需要假装精确,重要的是形成透明的优先级讨论。
| 评估维度 | 低分表现 | 高分表现 | 升级意义 |
|---|---|---|---|
| 风险影响 | 出错后影响局部工作 | 影响合规、资金、客户或品牌 | 高分流程优先做风险分层 |
| 使用频次 | 每月少量使用 | 每天大量使用 | 高频流程更容易验证改善效果 |
| 跨部门复杂度 | 单部门完成 | 多个部门、外部伙伴参与 | 重点检查权限、协同和接口 |
| 异常程度 | 退回和超时较少 | 长期积压、补件频繁 | 重点分析入口和路径问题 |
最适合试点的流程通常具有三个特征:问题足够明显,业务负责人愿意参与,改造后能够在一个月到一个季度内观察到结果。不要一开始选择影响范围最大、组织关系最复杂的流程,否则项目容易被大量例外拖慢。
我更倾向于选择“高频但不至于一旦失败就影响核心经营”的流程,例如费用申请、供应商准入、门店活动审批、营销物料申请、客户投诉整改或内部服务工单。这些流程数据量较稳定,业务人员反馈也相对及时。
试点范围要明确到组织和版本。例如,先在一个区域、一个业务线或一类事项中试运行,而不是模糊地说“全公司逐步推广”。只有边界清楚,前后数据才可比,问题责任才不会互相推诿。
流程设计会通常从“理想流程”开始画,但升级更应该从真实异常开始。把过去一段时间的退回、补件、超时和线下补录记录拿出来,逐条追问:这个异常是在哪个节点第一次出现的,系统当时能否识别,为什么没有被拦截,谁有能力处理。
例如,如果三成申请都因为附件缺失被退回,解决办法未必是增加一个审批人,而可能是把附件清单前置到表单入口,并根据业务类型动态展示。这样既减少人工退回,也让申请人更早知道提交要求。
如果大量流程卡在同一个审批节点,需要区分是审批人工作量过大、审批标准不清、数据不足,还是该节点本来就不应该存在。不同原因对应不同配置动作,不能只用“增加提醒”解决所有问题。

很多平台上线前的测试都是“提交,审批,通过,结束”,这种测试只能证明流程在理想条件下可以运行。风险排查驱动的测试,必须覆盖拒绝、退回、超时、代理、权限变化、数据缺失和规则冲突。
测试结果最好按“预期行为、实际行为、风险影响、修复责任、复测结果”记录。不要只用“通过”或“不通过”两个状态,否则上线后很难追查问题是配置错误、数据错误还是操作误解。
没有基线,就没有真正意义上的改善。平台升级前至少应保留一个完整统计周期的数据,周期可以是四周、一个月或一个业务季,具体取决于流程频次和业务波动。
基线不只记录平均处理时长,还应拆分到各节点。平均值有时会掩盖严重问题:一个流程可能总体耗时不长,但其中一个节点长期积压,其他节点只是快速通过。只有看到节点分布,才能判断应该优化路径、责任人还是规则。
建议采集以下指标:流程量、平均处理时长、中位处理时长、超时率、退回率、补件率、线下补录率、异常事项占比、整改按期完成率和用户咨询次数。
如果只看审批时长,团队可能通过降低审核强度来制造效率提升;如果只看异常拦截数量,流程又可能变得过度谨慎。效率与风险应当放在同一张指标卡中观察。
例如,升级后平均处理时长下降,但高风险事项漏审率上升,这不是成功,而是把风险转移到了更晚的阶段。又如,退回率下降但线下补录率上升,说明系统表面上更顺畅,实际使用却发生了绕行。
| 指标类别 | 建议指标 | 重点观察的问题 |
|---|---|---|
| 效率 | 节点耗时、平均处理时长、超时率 | 流程是否减少等待和重复沟通 |
| 质量 | 退回率、补件率、数据错误率 | 入口和表单设计是否准确 |
| 风险 | 高风险识别率、越权次数、异常复发率 | 控制点是否真正发挥作用 |
| 闭环 | 整改按期完成率、复核完成率、证据完整率 | 审批结束后是否仍有人负责 |
| 体验 | 咨询次数、线下绕行率、操作错误率 | 流程是否容易理解和执行 |
我不建议只在管理报表中展示“平均审批时长”。更有价值的是把流程按业务类型、部门、风险等级和节点进行分层。例如,低风险事项平均两小时完成,高风险事项平均两天完成,两个数字放在一起会造成错误判断。
还要关注长尾数据。一个流程平均耗时很短,但如果有百分之五的事项超过七天,可能意味着特定部门、特定角色或特定业务类型存在结构性瓶颈。平台升级的价值,往往首先体现在减少这些长尾异常,而不是让已经顺畅的事项再快几分钟。

指标看板不是终点。每次指标异常,都应进一步记录业务原因和配置动作。例如,某部门退回率突然升高,原因可能是制度更新后字段没有同步;某类高风险事项大量进入人工升级,原因可能是风险规则过于宽泛;某节点超时率上升,可能是组织调整后责任人没有更新。
复盘记录至少包含四个字段:异常指标、影响范围、确认原因和后续动作。后续动作要明确是改规则、改表单、改权限、改培训还是暂不处理。最后一种情况也要说明理由,因为并非所有异常都值得通过系统改造解决。
不要马上推倒重来。先选取积压最多的三条流程,拆解每个节点的进入量、处理量、平均耗时和退回原因。很多积压并不是系统性能问题,而是某个审批节点承载了不应由它承担的判断。
这种情况下,优先级通常是优化路径和责任机制,而不是新增看板。没有流程规则的改变,新增数据展示只会让管理者更清楚地看到问题。
不要试图一次性把所有制度全部系统化。先选一个边界清楚、参与人员相对固定、数据容易统计的流程,建立最小可用版本。
最小版本至少应包含发起条件、必填字段、审批角色、异常退回、节点时限和结果归档。复杂的自动分流、跨系统接口和高级分析可以放到第二阶段,但风险责任和证据留痕不能被省略。
在这类企业中,培训往往比技术更重要。系统上线前,应让业务人员用真实案例完成一次正常提交、一次退回修改和一次异常升级。只演示“如何点击”是不够的,必须让用户理解“为什么要这样填、什么时候会进入另一条路径”。
平台迁移最危险的做法是原样复制旧流程。旧系统中的审批节点、字段和权限可能只是历史妥协,并不代表今天仍然合理。
平台迁移前至少要做一次“旧流程复盘”。如果团队无法解释某个审批节点为什么存在,就不应直接把它复制到新平台。
这类企业可以把流程数据与经营数据结合起来观察。例如,把客户投诉、订单异常、门店运营结果、供应商表现与相关流程记录进行关联,识别哪些流程异常会持续影响经营结果。
九数云这类数据分析工具可以在这里承担数据整合、指标建模、看板呈现和下钻分析的角色。但要明确边界:它可以帮助管理者看到“哪个部门、哪个业务类型、哪个时间段的流程表现异常”,却不能替代流程引擎去完成复杂的权限控制和审批流转。
最佳组合通常是流程平台负责执行,数据分析平台负责观察,管理机制负责决策。三者之间要通过统一的业务编号、组织编码、事项类型和时间口径连接起来,否则看板和流程会各自形成一套数据。
强监管行业的升级重点不是“少几个审批节点”,而是保证规则可追溯、证据可复核、权限可解释和版本可还原。任何自动化动作都必须能够说明依据,任何人工例外都必须保留理由。
这类企业应当优先建设流程版本管理、审批意见结构化、操作日志、数据留痕和异常升级机制。自动化可以分阶段推进,但审计证据不能等到系统成熟后再补。

最值得做的自动化,不是把所有审批都自动通过,而是把低风险、重复性高、判断标准清晰的事项自动化。这样可以释放审批人员的时间,让他们把精力放在高风险和特殊事项上。
但自动放行必须建立在规则稳定、数据可信和异常可追溯的基础上。如果基础数据质量差,自动化只会更快地放大错误。因此,自动化前要先确认数据来源、更新频率和异常处理方式。
标准化能够提高效率和可管理性,但过度标准化会迫使业务人员绕开系统。例外流程保留得太多,平台又会失去规则约束。
| 选择 | 优势 | 代价 | 适用情况 |
|---|---|---|---|
| 高度标准化 | 易统计、易培训、易自动化 | 特殊事项难处理,可能产生线下绕行 | 业务规则稳定、事项差异小 |
| 保留较多例外 | 灵活,能适应复杂业务 | 配置复杂、数据难比较、责任边界模糊 | 业务变化快、特殊事项比例高 |
| 分层标准化 | 低风险标准化,高风险保留人工判断 | 需要较好的风险分层能力 | 大多数中大型企业的推荐方案 |
我的建议是采用分层标准化,而不是追求一条流程覆盖所有场景。标准路径负责效率,强化路径负责控制,例外路径负责处理不可预估的事项,三者都要有明确的进入条件和退出方式。
如果现有平台可以支持条件分支、权限管理、版本控制、日志追踪和数据导出,优先考虑局部改造。局部改造的优势是业务人员熟悉、迁移成本较低,缺点是历史架构可能限制长期扩展。
更换平台适合以下情况:核心流程无法配置风险分支,权限模型长期无法治理,系统日志不完整,数据无法导出,或者平台已经停止维护。更换平台的成本不仅是软件采购,还包括数据迁移、接口重建、用户培训和组织适应。
自建系统则适合流程高度独特、内部技术能力成熟、长期投入意愿明确的企业。它可以精准匹配业务规则,但也意味着企业需要持续承担产品设计、测试、运维、安全和版本升级责任。

流程上线后,业务部门一定会提出新需求:增加字段、调整审批人、修改风险阈值、增加例外路径。没有变更准入机制,平台很快会重新变成临时配置的集合。
每次变更至少应说明变更原因、影响流程、影响角色、生效时间、历史事项处理方式和验证结果。对于涉及权限、风险等级或外部制度的变更,还应由相应责任人确认,而不能只由系统管理员直接修改。
配置变更最好采用版本号管理。例如,某流程在一季度使用版本V1.2,制度调整后启用V1.3。历史事项继续保留原版本规则,新事项从生效时间起使用新版本。这样在审计或争议处理中,团队才能还原当时的流程依据。
流程体检不需要每次都全面检查所有配置,可以围绕异常信号进行。建议每月关注超时率、退回率、补件率和例外流程数量,每季度再检查权限、制度版本和风险规则是否需要更新。
任何流程控制都有副作用。必填字段增加,可能提高数据完整性,也可能诱发随意填写;审批分层可以降低高风险漏审,却可能让风险阈值附近的事项大量涌入人工复核;超时升级可以提高处理速度,也可能在责任不清时制造无效提醒。
因此,流程复盘不能只问“规则有没有执行”,还要问“规则执行后产生了什么新行为”。例如,用户是否开始选择错误的业务类型以绕开强化审批,审批人是否批量复制模板意见,部门是否把真正复杂的事项拆成多个低金额申请。
成熟的运营管理平台,应当同时监控流程运行结果和用户应对流程的行为。这也是为什么风险排查不能只依赖制度文本,还要结合日志、异常记录、访谈和实际业务数据。

很多企业指定了流程负责人,却只让他负责审批或协调。更合理的做法是让流程负责人对流程目标、风险控制、配置规则、指标表现和版本变更负责。
流程负责人不一定是系统管理员,也不一定是最高级别的管理者,但必须能够召集业务、风险、信息化和数据人员共同复盘。只有责任跨越“业务使用”和“系统配置”两个边界,流程优化才不会变成单纯的技术工单。
运营管理平台升级不是一场功能竞赛,也不是把旧流程换一个界面。它真正解决的是:企业能否把管理要求转化为明确规则,把风险识别前移到业务入口,把审批责任落到具体角色,把异常处理延伸到结果闭环。
如果没有风险排查,平台升级很容易成为旧问题的数字化复制。原来靠纸张传递的流程,变成线上表单;原来靠口头确认的规则,变成审批意见;原来无法追责的异常,变成一条看似完整的流程记录。形式变化了,管理问题却没有变化。
企业不需要等到所有制度、数据和系统都完美后再开始。可以先选择一条高频、高风险或跨部门流程,完成以下六个动作:
如果这六步完成后,团队仍然说不清平台应该改什么,说明问题还没有被定义清楚;如果能够清楚回答每个风险由哪个规则控制、哪个角色负责、什么数据证明控制发生过,那么平台选型和技术配置反而会变得简单。
我最终建议企业记住一句话:不要先问平台还能增加什么功能,先问业务中哪些不该发生的事仍在重复发生。从这些重复发生的风险出发,重新设计流程入口、审批路径、权限边界和整改闭环,运营管理平台才会从“事项流转工具”真正升级为可持续运行的管理系统。
我们公司已经有运营管理平台,但审批慢、退回多、线下沟通频繁,大家第一反应是增加自动化功能。我不确定问题到底出在系统能力不足,还是原有流程本身就没有设计好,应该怎样判断升级的起点?
我参与过一次跨部门运营流程升级,项目初期各部门提出了二十多项功能需求,包括新增审批节点、增加提醒、扩展报表和重做表单。真正做完流程访谈后才发现,超过一半的需求并不是功能缺失,而是同一类事项被不同部门重复配置,审批权限也没有统一。因此,我更建议把风险排查放在功能规划之前。
平台升级首先要回答的不是“系统还能增加什么”,而是“当前流程在哪些环节可能出错、谁需要承担控制责任、哪些风险必须被系统强制拦截”。如果这个顺序反过来,很容易把旧流程原样搬进新平台,只是界面变了,管理问题没有变。
排查对象典型问题对应升级动作 流程入口同类事项从多个入口提交合并入口,统一事项分类 审批权限审批人依赖人工指定按组织、金额或风险条件自动匹配 业务材料缺件后才被退回设置前置校验和必填条件 例外事项异常情况绕到线下处理设计升级、驳回和人工干预分支 我在项目中使用过“风险,原因,影响,控制措施”四列排查法,先挑选高频、高风险、跨部门的流程,而不是一次性盘点全部流程。
这样既能快速获得可验证的改进结果,也能避免前期调研范围过大,导致项目长期停留在需求收集阶段。判断是否应该先排查风险,可以看三个信号:同类事项的处理结果不一致;审批节点很多但仍频繁出错;制度已经更新而系统配置没有同步。如果同时出现其中两项,优先做风险排查通常比直接采购新模块更稳妥。
我们做过风险清单,也列出了很多问题,但最后还是停留在文档里,系统配置人员不知道该增加哪些节点、字段和规则。我想知道一条风险应该怎样一步步变成可以执行和追踪的流程控制点?
风险清单不能直接交给配置人员,因为“审批不规范”“资料不完整”这类表述还不是系统规则。配置前需要把风险翻译成五个问题:风险发生在哪个环节、由什么条件触发、谁负责判断、系统能否自动校验、异常发生后如何升级处理。例如,“高金额事项未经充分复核”不能只写成增加一个审批人。
更合理的配置可能包括金额字段、金额区间判断、复核角色、附件要求、超时提醒和操作日志。只有这样,风险控制才不会依赖某个员工的经验。
风险问题配置要素验证方式 材料缺失必填字段、附件校验提交缺件时系统阻断 权限越界角色范围、条件授权使用不同账号进行越权测试 高风险事项未升级条件分流、强化审批输入边界值检查分支是否触发 流程长期积压节点时限、提醒、升级机制模拟超时并检查通知记录 整改没有闭环责任人、期限、复核节点检查整改完成后是否能形成闭环状态 我曾见过一个常见错误:把所有风险都处理成新增审批节点。
结果是流程平均节点数上升,业务人员开始通过线下沟通提前“预审”,系统里的正式审批反而变成补录。风险控制的重点不是增加人工,而是判断哪些风险适合自动校验,哪些必须由专业人员判断,哪些只需要保留留痕。实际配置时可以采用“规则优先、人工补充、异常升级”的顺序。低风险事项尽量用字段校验和自动分流处理;
中风险事项保留必要复核;高风险或特殊事项才进入强化审批和人工升级路径。这样既能保留控制强度,也不会把所有业务都配置成同一种复杂流程。
我们担心一次性升级全部流程会影响正常运营,所以想先做试点,但不同部门都认为自己的流程最重要。我也不想只用“上线了多少流程”来证明项目成功,应该选择什么样的试点对象,又该看哪些数据?
试点不应该只选择最容易改的流程,而应选择“问题足够明显、影响范围可控、结果容易比较”的流程。我通常会先给候选流程打分,重点看使用频率、风险等级、跨部门程度、当前退回情况和数据完整性,再选择综合分较高但不依赖过多外部系统的流程。
评估维度低分特征高分特征 业务频率很少发生,难以积累样本每周或每天持续发生 风险程度出错影响较小涉及权限、资金、合规或客户影响 问题集中度几乎没有退回和超时退回、补件、催办明显 范围可控性涉及大量外部接口可在一个部门或业务线闭环 数据可比性历史记录缺失已有稳定的时间和质量数据 在一次匿名试点中,我们没有把“平台上线”作为成果,而是先记录升级前两周的基线:平均处理时长约3.8个工作日,退回率约22%,补件主要集中在提交后的第一个审批节点。
配置前置字段校验和按风险条件分流后,连续运行四周,平均处理时长降至2.6个工作日,退回率降至11%左右。这个结果只能说明该流程在特定范围内改善,不能直接外推成所有企业都能达到同样比例。指标至少要分成三组。效率指标包括平均处理时长、节点等待时长和超时率;质量指标包括退回率、补件率、异常分支触发率;
控制指标包括越权操作、留痕完整性和整改闭环率。只看处理速度,可能把风险转移成漏审;只看审批节点减少,也可能掩盖线下绕行。试点结束后还要检查一个容易被忽略的指标:线下处理比例。如果系统内的流程变快,但微信群、邮件或纸面审批明显增加,说明平台只是缩短了表面路径,实际上没有解决责任和规则问题。
真正有效的升级,应让关键决策重新回到可追踪的系统流程中。
我们过去每次优化流程,都是遇到一个问题就增加一个审批人或一个例外分支,时间久了流程越来越长,业务人员也越来越不愿意使用。我想知道平台上线后如何控制配置膨胀,并建立长期有效的复盘机制?
流程复杂化通常不是一次性设计错误,而是每次整改只解决眼前问题,没有回看整个流程。我的判断标准是:新增一个节点之前,必须说明它控制的具体风险、责任人、输入材料和取消条件;如果这四项说不清,就不建议直接增加审批节点。可以把流程配置分成“稳定规则”和“临时措施”。
稳定规则包括权限边界、必填字段、风险分级和审计留痕,适合长期保留;临时措施包括专项审批、阶段性人工复核和短期提醒,必须设置失效日期。没有失效日期的临时规则,最后几乎都会变成永久流程。
复杂化表现常见原因治理办法 审批人不断增加把所有风险都交给人工判断先拆分可自动校验的规则 例外分支过多特殊案例直接写入主流程设置独立例外流程并定期清理 配置频繁变更制度、权限和系统缺少同步机制建立变更评审和版本管理 用户转向线下系统路径比实际业务更慢分析节点耗时和线下绕行原因 历史规则无人维护没有流程负责人和下线机制为每条流程设置责任人和复盘周期 建议上线后按月查看流程运行数据,按季度进行一次规则复盘。
重点检查长期不触发的节点、反复退回的字段、频繁使用的例外路径以及持续超时的审批环节。曾有一个流程看起来只有少量异常,但复盘发现约三分之一的申请都进入同一个“特殊情况”分支,这通常说明特殊分支已经变成了实际主流程,应当重新建模。此外,必须保留配置版本、变更原因、生效时间和回滚方案。
平台升级最危险的不是一次配置错误,而是错误配置上线后没人知道是谁改的、为什么改、影响了哪些事项。只有让流程变更可审查、可回退、可比较,运营管理平台才不会从流程承载工具变成新的风险来源。


读者评论
文章把流程问题从“系统功能不足”转向“风险规则不清”,这个判断比较有实践价值。尤其是入口、路径、闭环三类风险的划分,便于企业确定改造优先级。
五列风险模型和“条件、动作、证据”的控制点设计较为具体,能帮助团队把合规要求落到字段校验、自动分流和留痕配置上。不过实际应用仍依赖准确的数据和明确的责任边界。
文中对“增加审批节点”的反思很有代表性。审批层级过多并不等于控制有效,关键还要看审批人能否获得完整信息,以及系统是否支持差异化授权和风险判断。
以高频、跨部门流程先做试点的建议比较稳妥。升级效果不应只看审批时长,还应结合退回率、异常复发率、整改逾期率和审批后补录比例进行评估。
