运营管理平台场景解析:流程配置中的效率提升怎么处理

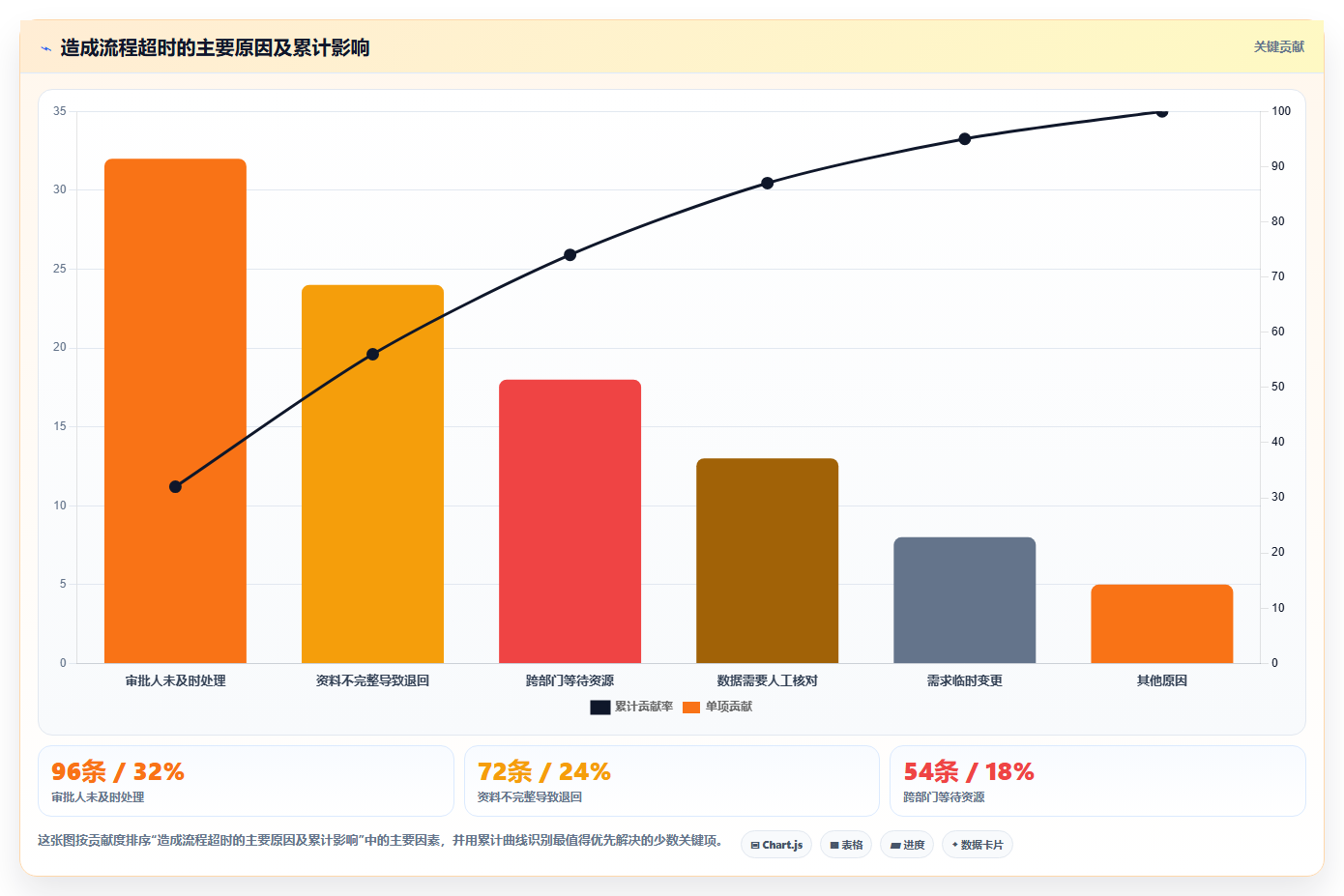

很多企业上线运营管理平台后,流程并没有真正变快:审批节点从八个减少到五个,单据平均处理时长却只从3.6天降到3.2天;自动提醒开了,业务人员仍然每天在群里追进度;报表做得更漂亮了,管理者却依旧说不清“到底卡在谁、卡了多久、为什么反复退回”。我在多个运营流程复盘中发现,流程效率的主要矛盾通常不在“配置得够不够快”,而在“是否把真正的等待、返工和决策成本识别出来”。
因此,运营管理平台的流程配置不能只理解为拖拉几个节点、设置几个审批人,而应当被当作一次小型的业务流程再设计。平台负责把规则固化、数据串联、异常暴露和责任追踪做好;业务团队则必须先回答哪些环节值得保留、哪些审批只是习惯、哪些字段会导致返工、哪些任务必须由系统自动触发。只有两者同时推进,效率提升才不会停留在界面层面。
在运营流程中,一个任务从发起到完成,通常包含四类时间:填写和处理时间、等待时间、返工时间、系统或数据同步时间。很多团队只盯着处理时间,例如填写一张申请单需要20分钟,于是通过减少字段来优化;但复盘后往往会发现,真正占用周期的是等待上级审批、等待业务补充材料,以及退回后重新整理。

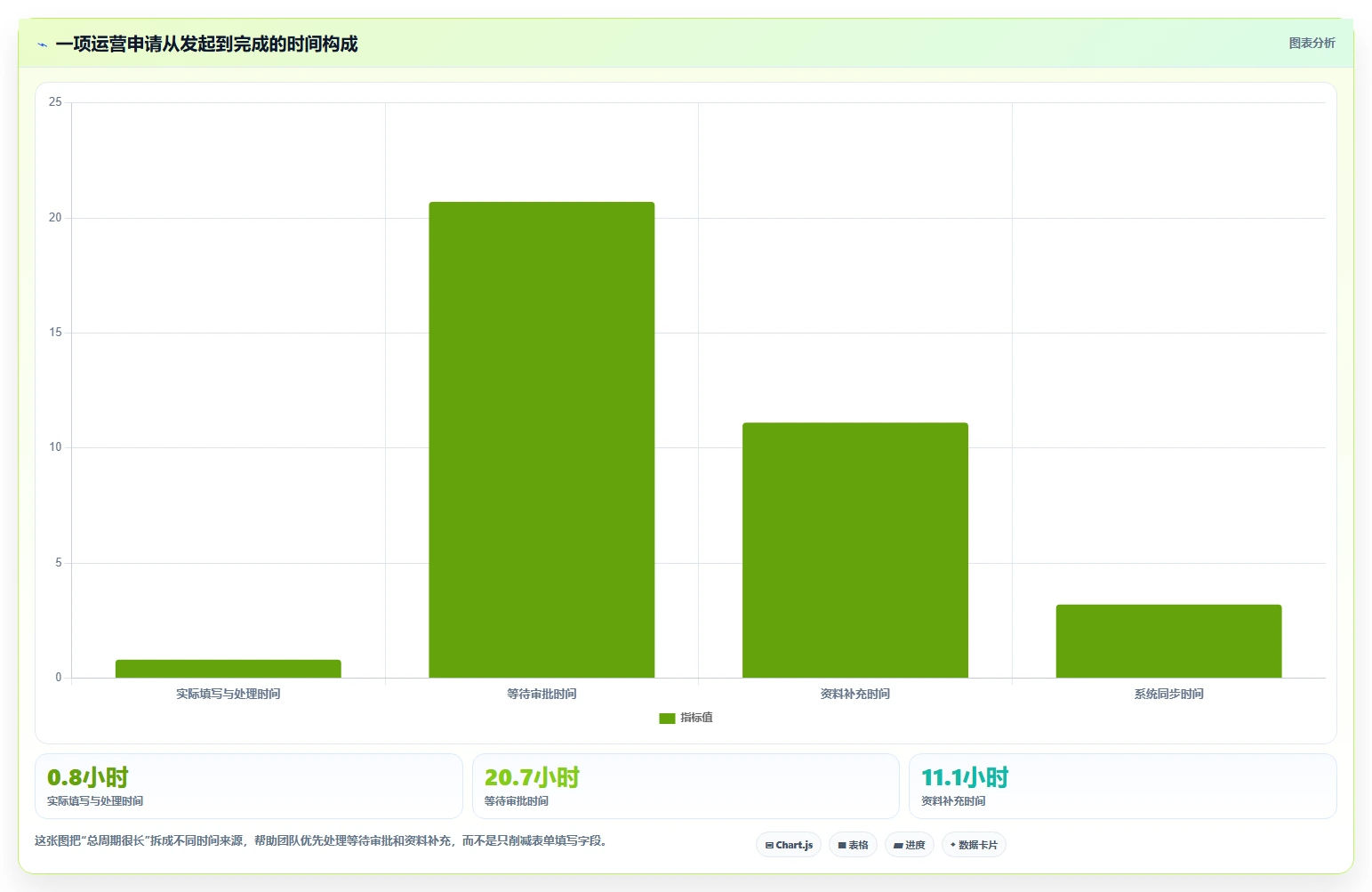

我曾经看过一组匿名化的营销活动申请数据。单次申请实际填写时间平均为26分钟,审批人真正阅读和判断的时间不到12分钟,但整个流程平均耗时4.8个工作日。其中,等待审批占比约54%,资料补充和退回返工占比约29%,真正用于业务判断的时间不足10%。如果只减少两个字段,几乎不可能带来明显改善。
流程优化的第一原则是先拆分时间,再决定删不删节点。一个看起来“多了一步”的风险校验,如果能减少后续三轮返工,反而会缩短总周期;一个看起来“只有几分钟”的重复录入,如果每天发生数百次,则应优先自动化。

运营管理平台最有价值的地方,并不是让所有流程都变成自动化,而是让参与者清楚知道四件事:现在轮到谁处理、需要完成什么、什么条件算通过、超时后如何处置。如果这四件事仍然依赖群聊、口头约定或个人记忆,流程看似上线,实际上只是把线下混乱搬到了线上。
我判断一个流程是否配置成熟,会重点看“可预测性”,而不是只看平均耗时。平均耗时可能被少数特别顺利的订单拉低,但如果同一流程有的单1小时完成、有的单10天没有结果,说明规则、权限或异常处理仍然不稳定。
建议把以下三个指标同时纳入流程效果评估:周期中位数、超时率、返工率。中位数可以避免极端订单干扰;超时率反映管理机制是否可靠;返工率则能判断前置校验和字段设计是否有效。
企业经常从最复杂、最受领导关注的流程开始配置,例如年度预算、重大合同或大型项目立项。但复杂流程往往涉及多部门、多权限和大量例外,刚上线时很难判断问题到底来自规则、数据还是组织协作。更稳妥的做法是先选择高频、边界相对清晰、重复操作明显的流程。
例如,销售线索转交、费用报销、活动物料申请、客户资料变更、运营排期确认,通常具备较高频次。即使单笔只节省5分钟,累计收益也很明显;同时,这类流程更容易形成可量化的前后对比,为后续复杂流程提供配置经验。
很多流程图只画主路径:提交、审批、执行、归档。但真实运营工作往往被例外推动。客户临时变更需求、预算不足、物料延期、负责人休假、供应商无法按时交付,都会把任务从主路径推向补充说明、重新审核或跨部门协商。
如果平台只支持一条固定路径,业务人员就会寻找替代方案:在备注里写特殊情况、通过群聊通知相关人员、导出表格重新修改,甚至直接绕过系统。结果是系统中的流程状态看起来完整,但真实执行已经脱离平台,管理者看到的是“形式上的闭环”。
所以我在设计运营流程时,不会先问“标准流程有几个节点”,而会先问三件事:过去一个月最常见的三种例外是什么;哪些例外会引发二次审批;哪些例外发生后没人负责关闭。答案通常比流程图本身更能决定配置方案。
第一类是任务协同场景,例如活动执行、内容发布、门店巡检和客户运营。核心问题不是审批,而是任务拆解、负责人确认、截止时间和依赖关系。此类流程最怕任务创建后没人接、任务完成后没人验收。
第二类是资源申请场景,例如预算、物料、人员、场地和供应商申请。核心问题是资源是否足够、申请是否合理、使用后能否核销。此类流程需要在申请时就绑定预算科目、成本中心或业务项目,否则后续统计会出现大量人工对账。
第三类是数据变更场景,例如客户信息修改、商品资料变更、价格调整和组织权限变更。核心问题是变更是否有依据、影响范围是否清楚、变更后是否同步到相关系统。此类流程不能只记录“谁改了什么”,还要记录“为什么改、影响了哪些对象”。
第四类是异常处置场景,例如订单异常、投诉升级、库存差异、交付延期和指标预警。核心问题是异常能否及时发现、是否按严重程度分级、是否有明确的关闭标准。异常流程不适合照搬普通审批流程,因为它更强调时效、升级和现场判断。
如果运营团队使用数据分析工具观察业务,却在另一个系统中手工推进任务,管理动作就会出现断层。比如报表发现某区域转化率连续下降,但后续整改任务仍然通过表格分派,负责人、截止日期和验证结果无法与指标变化关联,管理者只能看到“任务完成了”,看不到“问题是否解决”。
我在使用九数云这类数据分析平台进行运营分析时,更关注它能否把指标异常转化为行动依据,而不是只看图表数量。一个好的闭环应该是:指标发生异常,系统或负责人确认异常,生成整改任务,任务完成后回看指标,最后判断是否关闭问题。数据分析是发现问题的入口,流程配置是推动问题解决的中段,复盘指标则是验证结果的出口。
以某连锁业务的门店运营为例,管理者可以先通过数据分析平台识别“连续两周客单价下降且客流没有明显变化”的门店,再将门店分级、责任人、整改动作和复盘日期写入任务流程。这样,流程不再是泛泛的“请关注经营情况”,而是围绕具体指标异常建立责任链。
不少企业已经配置了多个业务系统:客户系统记录客户,财务系统记录费用,库存系统记录物料,协同工具记录任务。问题不一定来自任何一个系统本身,而是来自系统之间的重复录入和状态不一致。
例如,运营人员在表单中填写活动名称、项目编号和预算金额,审批通过后又在任务系统中重新创建活动,执行结束后再把实际费用录入财务表格。每一步都不难,但同一条业务信息被重复输入三次,任何一次修改都可能造成口径冲突。
流程配置前必须画出“数据流”,而不只是“审批流”。审批流回答谁批准,数据流回答信息从哪里来、流向哪里、哪个系统是主数据源。没有主数据源的流程,越自动化越容易把错误快速扩散。
当流程出现错误时,最容易想到的办法是增加审批节点。一个人看不住,就让两个人看;一个部门不放心,就让三个部门会签。短期内,这种做法会让管理者感觉风险被“分摊”了,但责任也会变得模糊,处理周期则明显变长。
审批人的价值应当来自具体判断,而不是来自职位存在。配置审批节点时,我会要求每个审批人回答一个问题:你能否基于当前表单字段做出独立判断?如果不能,是字段不完整,还是这个节点本来就不需要?如果审批人只是确认“我看过了”,却没有修改、否决或补充要求的权限,那么这个节点大概率属于形式审批。
更合理的方式是建立风险分级。低金额、低影响的事项走简化流程;超过预算、影响客户或涉及数据变更的事项才进入多级审核。审批复杂度应该与风险等级匹配,而不是与组织层级机械匹配。
字段多并不代表信息质量高。必填字段过多时,用户往往会随便填写、复制旧内容,或者在备注中重复描述。表面上数据更完整,实际上可用性下降,后续分析也会受到污染。
我通常把字段分成三类:决策必需字段、执行必需字段、统计分析字段。决策必需字段用于判断是否通过;执行必需字段用于后续任务落地;统计字段用于分类、聚合和复盘。三类字段的来源不同,不能都要求申请人手工填写。
例如,申请人应该填写业务目的、预计效果和需求日期;项目编号、所属部门和预算余额可以由系统根据选择自动带出;实际完成时间、核销金额和结果评价则应在执行阶段补充。把所有字段放在发起页面,反而会增加提交阻力。
把纸质表格改成线上表单,只能称为数字化,不等于自动化。如果用户仍然要手动查询预算、手动判断审批人、手动复制客户资料,平台只是改变了记录位置,并没有改变工作方式。
自动化应该建立在明确规则之上。预算低于某个阈值自动走简易审批;同一客户的重复申请触发提醒;任务逾期后自动通知负责人和上级;某项指标连续两期低于基准时生成复盘任务。这些动作都有明确条件,适合平台执行。
相反,“请系统自动判断这个活动是否值得做”就不是一个成熟的自动化需求,因为判断标准没有被拆解。平台无法替代业务规则,只能执行已经定义清楚的规则。

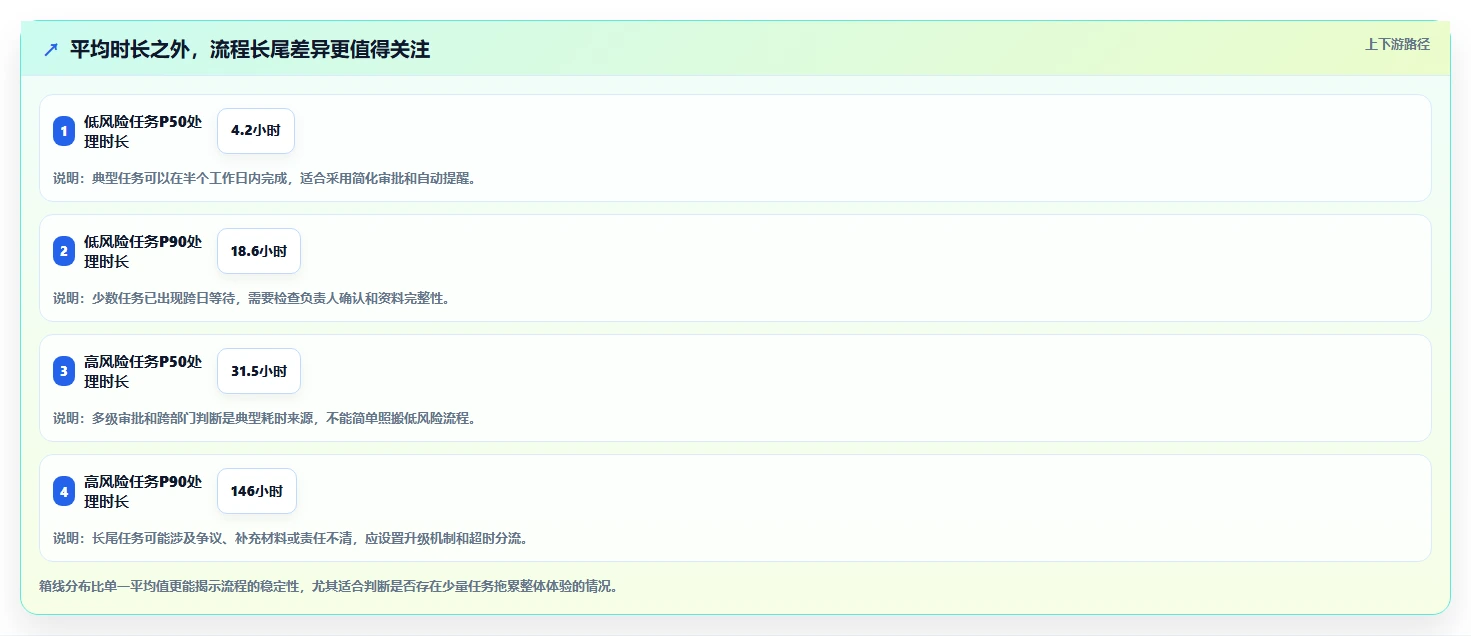

平均处理时长是最容易被误读的指标。假设100条任务中有90条在1小时内完成,10条因为跨部门争议拖了20天,平均时长可能仍然达到2天多。这个数字既不能解释大多数任务,也无法暴露少数高风险任务。
建议至少同时观察平均值、中位数、P90或P95时长。中位数用于判断典型体验,P90用于识别长尾问题。还要将流程按照业务类型、部门、金额区间和负责人分组,否则整体数据会掩盖具体瓶颈。

流程一旦上线,通常会不断叠加补丁:增加一个字段、增加一个条件、增加一个审批人、增加一条提醒。几个月后,流程变得越来越复杂,但很少有人删除已经失效的规则。
我建议每条流程都设置复审周期,至少每季度检查一次:哪些节点三个月内没有发生否决;哪些字段长期为空;哪些提醒从未被处理;哪些分支已经没有业务意义。没有退出机制的流程,会把历史问题永久化。
流程优化最忌讳直接从“未来应该怎样”开始,因为设计者很容易忽略真实操作中的绕行路径。正确做法是先记录一个完整周期内的实际动作,包括系统外行为:谁在群里提醒、谁在表格里补数据、谁经常被临时拉进来、哪些环节需要电话确认。
我会要求业务团队收集至少三类样本:一条顺利完成的案例、一条反复退回的案例、一条超时或异常关闭的案例。三条案例放在一起,通常能够暴露主流程和例外流程之间的差异。
记录时不要只写“审批通过”,而要继续追问:审批人看了什么字段;是否与其他系统核对;为什么一次通过或退回;退回后由谁补充;补充内容是否会影响前面已经完成的判断。只有这样,后续的节点删减才有依据。
很多流程图会按照部门来画:市场部提交、财务部审核、负责人审批、执行部门处理。这样的图能够展示组织分工,却不能解释为什么需要每个节点。
更好的画法是围绕决策点:信息是否完整、是否符合预算、是否存在重复申请、是否影响客户、是否需要升级。部门只是承担决策责任的角色,决策点才是流程结构的核心。
这样做有一个直接好处:当组织架构调整时,不必重做整条流程,只需要重新绑定决策角色。平台配置也会更加稳定,不会因为某个具体岗位名称变化而频繁修改。
流程字段不是为了收集越多信息,而是为了支持下一步动作。每个字段都应当对应一个用途:触发分支、分配负责人、判断风险、生成任务、汇总分析或保留审计记录。
例如,“活动描述”往往过于宽泛,无法支撑审批。可以拆分为目标人群、预计触达人数、预算金额、上线时间、预期指标和资源依赖。字段一旦能对应具体决策,审批就会从“凭经验浏览”变成“按规则判断”。
但拆分也不能无限进行。字段数量过多会增加填写负担,甚至让用户为了提交而制造低质量数据。我的判断标准是:如果一个字段既不影响审批,也不影响执行和复盘,就不应放在发起环节。
所有事项走同一条路径,是流程低效的常见原因。运营场景通常至少需要三种分流:按风险分流、按业务类型分流、按金额或影响范围分流。
按风险分流适用于预算申请、客户投诉和数据修改。低风险事项可以自动通过或进入单人审核,高风险事项进入会签和升级。按业务类型分流适用于不同产品、区域或渠道,因为它们的执行团队和判断标准不同。
并行任务则适合不必相互等待的工作。例如活动申请通过后,物料准备、页面配置和渠道排期可以同时启动,而不应排成串行节点。串行配置会把总耗时变成各项任务时长之和,并行配置则更接近关键路径管理。

流程能否持续运行,往往取决于异常规则,而不是主流程规则。至少应当明确三件事:多长时间算超时、超时后通知谁、持续超时后由谁接管。
超时提醒不能只发给当前处理人。第一次提醒可以发给处理人,第二次提醒应同步直属负责人,第三次则进入升级队列或转交备用负责人。不同事项的超时阈值也不能统一,客户投诉和普通资料维护显然不应使用同一套时限。
回退规则同样重要。退回时必须说明退回原因,并尽量定位到具体字段或材料;否则申请人只能重新猜测问题,返工周期会继续拉长。对于反复退回的事项,可以设置“补充材料”状态,而不是让申请人重新发起一条全新流程。
流程上线前就应确定衡量指标,不能等上线后才讨论“效果怎么样”。建议将指标分为效率、质量、协同和业务结果四组。
| 指标组 | 建议指标 | 主要回答的问题 | 常见误读 |
|---|---|---|---|
| 效率 | 中位处理时长、P90时长、等待占比 | 流程是否变快,长尾是否收敛 | 只看平均值,忽略极端超时 |
| 质量 | 一次通过率、退回率、重复提交率 | 输入信息是否足够准确 | 把退回减少误认为质量提升 |
| 协同 | 超时率、转交次数、跨部门等待时长 | 责任链是否清楚 | 用提醒次数代替协同质量 |
| 业务结果 | 上线周期、活动达成率、成本偏差率 | 流程优化是否影响经营结果 | 流程完成了,但业务目标没有改善 |
下面这个案例来自匿名化的运营活动流程复盘,业务包括多个区域团队和不同渠道。原流程由活动人员填写表格,部门负责人审批预算,财务确认费用,执行团队再根据群聊消息安排物料和页面配置。
表面上看,流程只有四个主要节点。但实际执行中,活动人员常常不知道预算余额,负责人无法判断活动是否与已有计划重复,财务需要额外核对成本中心,执行团队收到的信息也不完整。于是,审批退回、群聊追问和表格补录成为常态。

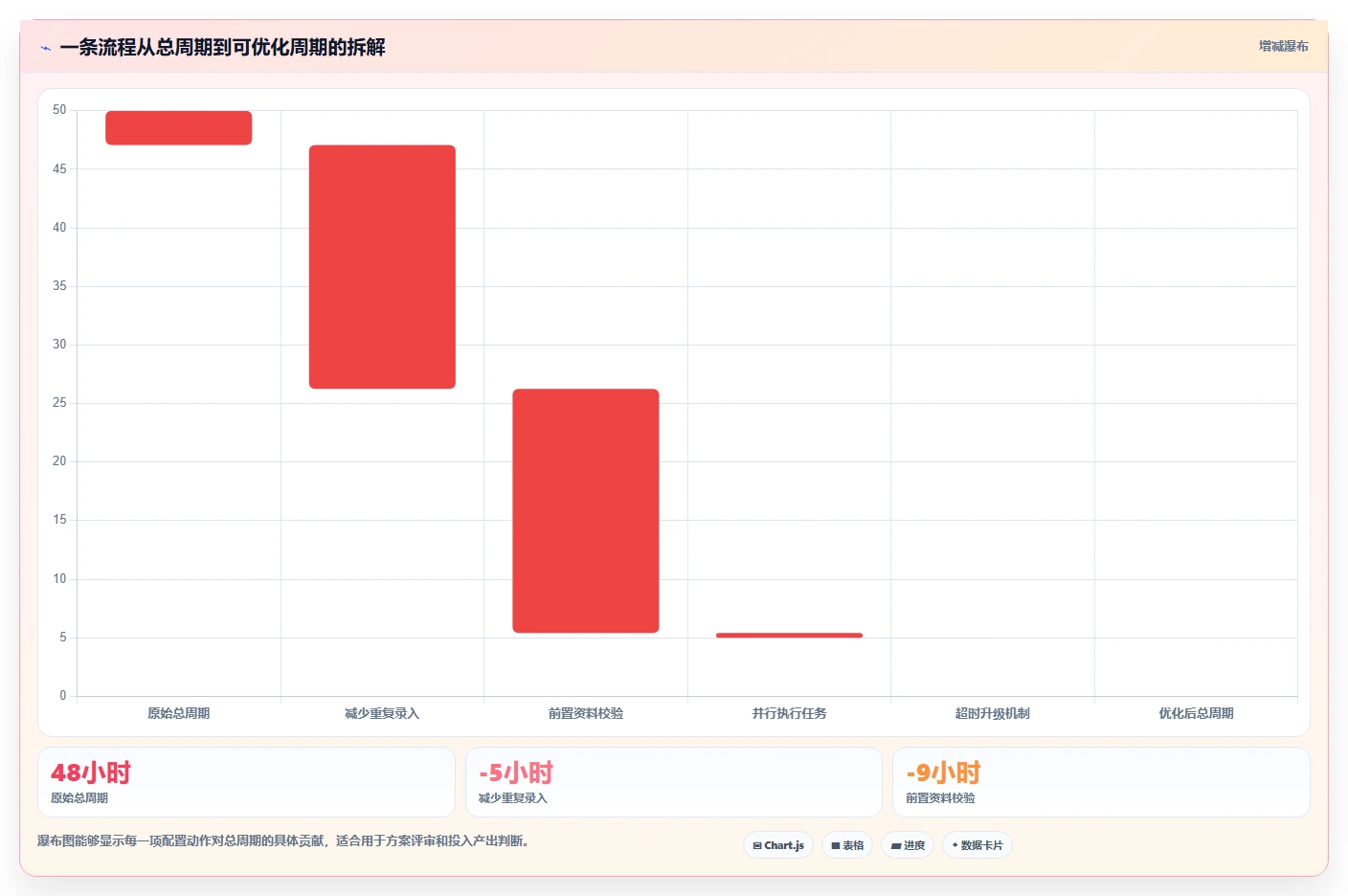

上线前连续两个月的数据观察显示:单次活动从提出到可以执行,平均需要4.8个工作日,中位数为3.1个工作日;退回率达到31%;因为资料不完整产生的二次沟通平均为2.7轮;活动完成后,只有约42%的记录能够在一周内完成复盘。
原流程让申请人填写预算金额,但不会自动展示可用预算。很多申请在审批阶段才发现预算不足,只能修改金额、重新提交。改造后,申请人选择项目和费用类型时,系统自动带出预算总额、已使用金额、冻结金额和可用余额。
如果申请金额不超过可用余额的60%,进入简化审核;超过60%但不超过100%,进入负责人和财务并行审核;超过可用余额,必须填写追加预算理由,并进入升级审批。这样,审批人看到的不是一张孤立申请单,而是包含预算背景的判断材料。
这一改动没有减少所有审批人,却减少了大量无效往返。因为申请在提交前就能发现明显不符合条件的情况,审批人的时间从“检查基础信息”转向“判断是否值得投入”。
过去,审批人经常在备注里追问三个问题:活动面向谁、预计带来什么结果、需要哪些团队配合。改造后,这三个问题变成必填字段,并增加了目标指标、预计上线时间和资源依赖选项。
其中,资源依赖不能只写自由文本。平台提供页面、物料、数据、客服和供应商等选项,申请人选择后,系统自动创建对应执行任务。需要特别资源时,再增加补充说明。
这一步的关键不是字段数量增加,而是把高频追问变成了标准化输入。结构化字段还可以用于后续分析,例如比较不同渠道活动的平均准备周期、资源需求和结果达成率。
原流程中,预算审批完成后,运营人员先通知物料团队,物料确认后再通知页面团队,页面配置完成后才通知数据团队。实际上,这三类工作大部分可以同时开始。
改造后,审批通过即生成三个并行任务,并分别设置负责人和完成条件。物料任务需要确认规格和交付时间;页面任务需要提交链接和测试结果;数据任务需要配置追踪口径。只有在三项任务都完成后,活动才进入上线检查。
这让流程从“部门接力”变成“任务并行”。总周期不再由所有任务耗时简单相加,而是由关键路径决定。对于活动频次较高的团队,这种变化往往比单纯减少一个审批节点更有价值。
过去活动上线即被视为完成,复盘依赖个人习惯。改造后,活动结束后自动生成复盘任务,要求填写实际投入、核心结果、异常说明和后续动作。若活动仍处于数据观察期,可以先标记为“待补充”,但不能直接关闭。
复盘关闭条件不是要求写一篇长报告,而是至少完成三项内容:计划与实际的差异、差异产生的原因、下次是否保留或调整。对于不同活动类型,可以设置不同指标模板,避免用同一套指标评价所有业务。

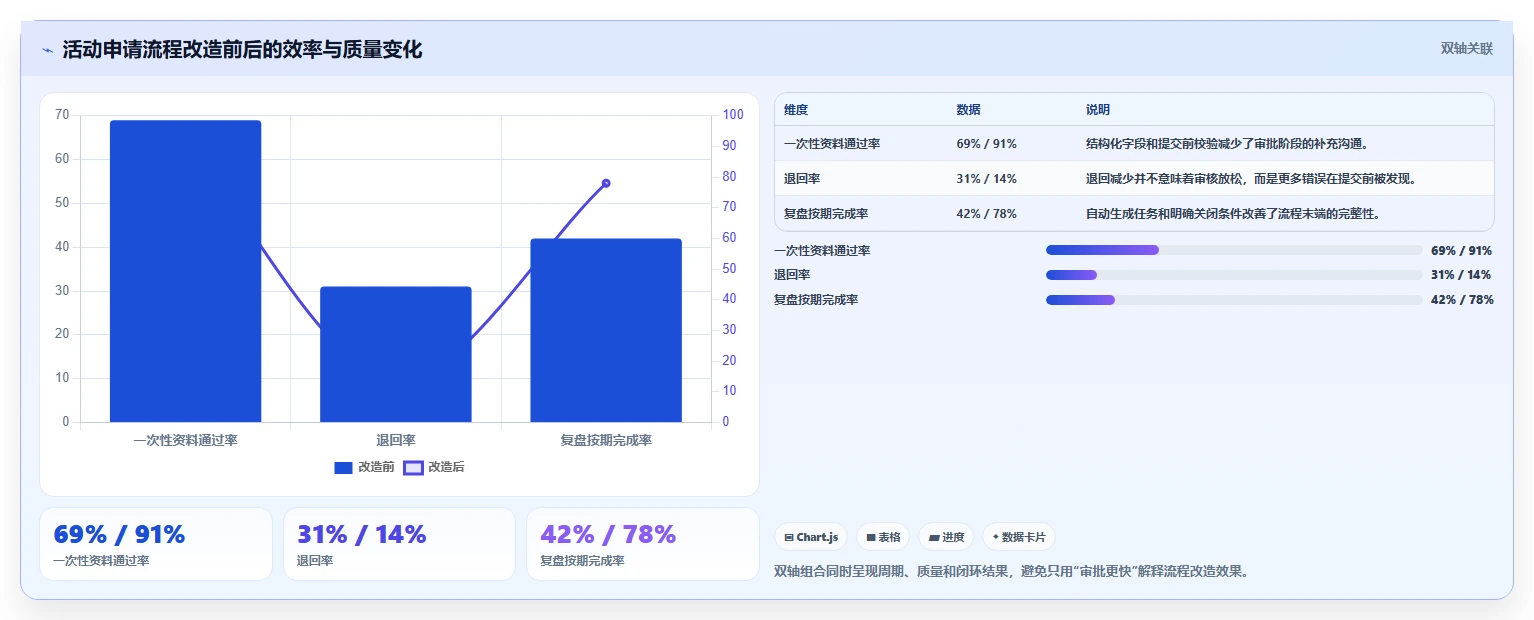

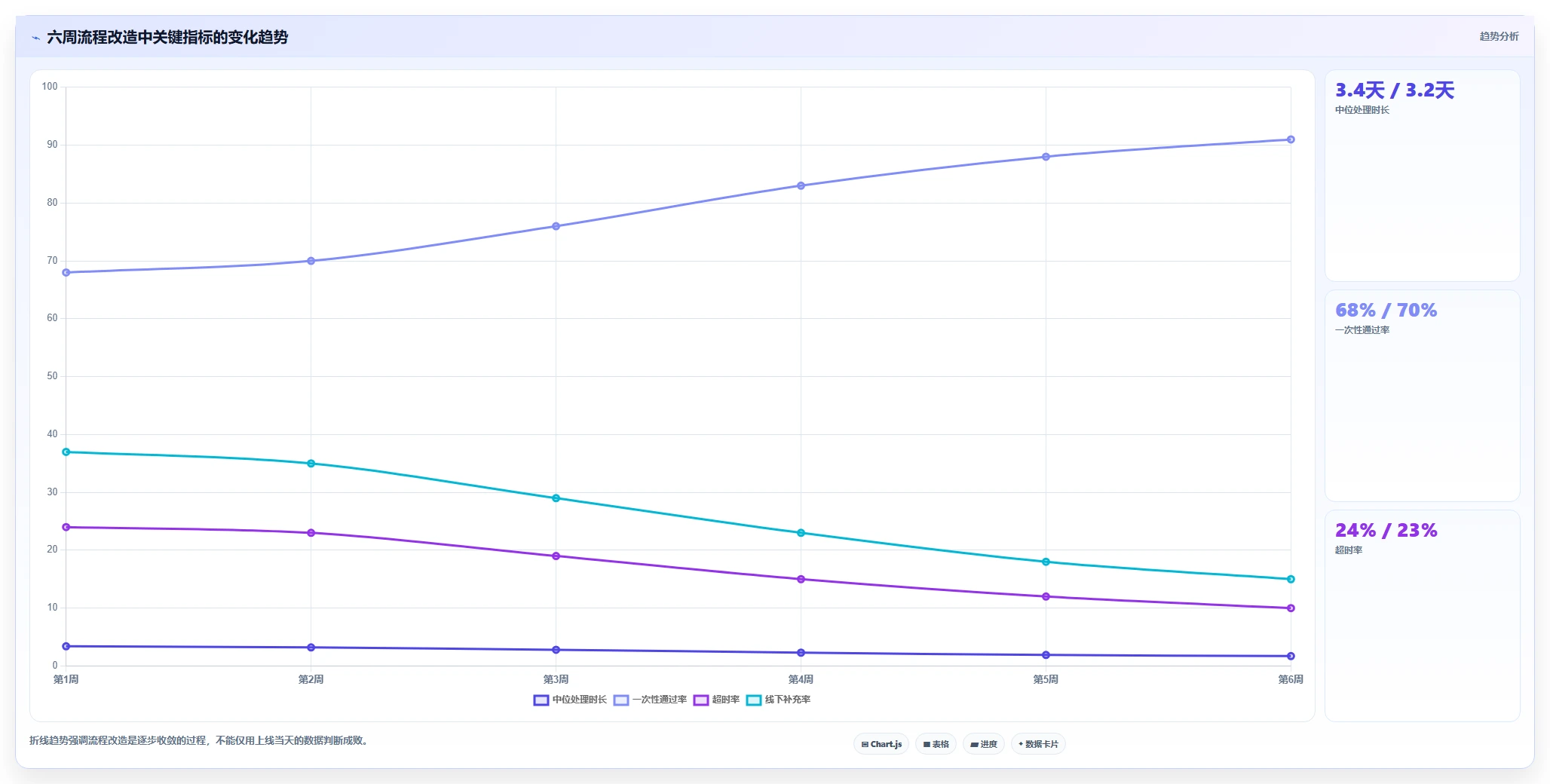

以下数据为基于该类流程的匿名化样本推演,用于展示判断方法,不代表所有企业的固定结果。改造后,活动申请中位处理时长从3.1个工作日降至1.7个工作日,P90时长从8.4个工作日降至4.6个工作日;一次性资料通过率从69%提升至91%。

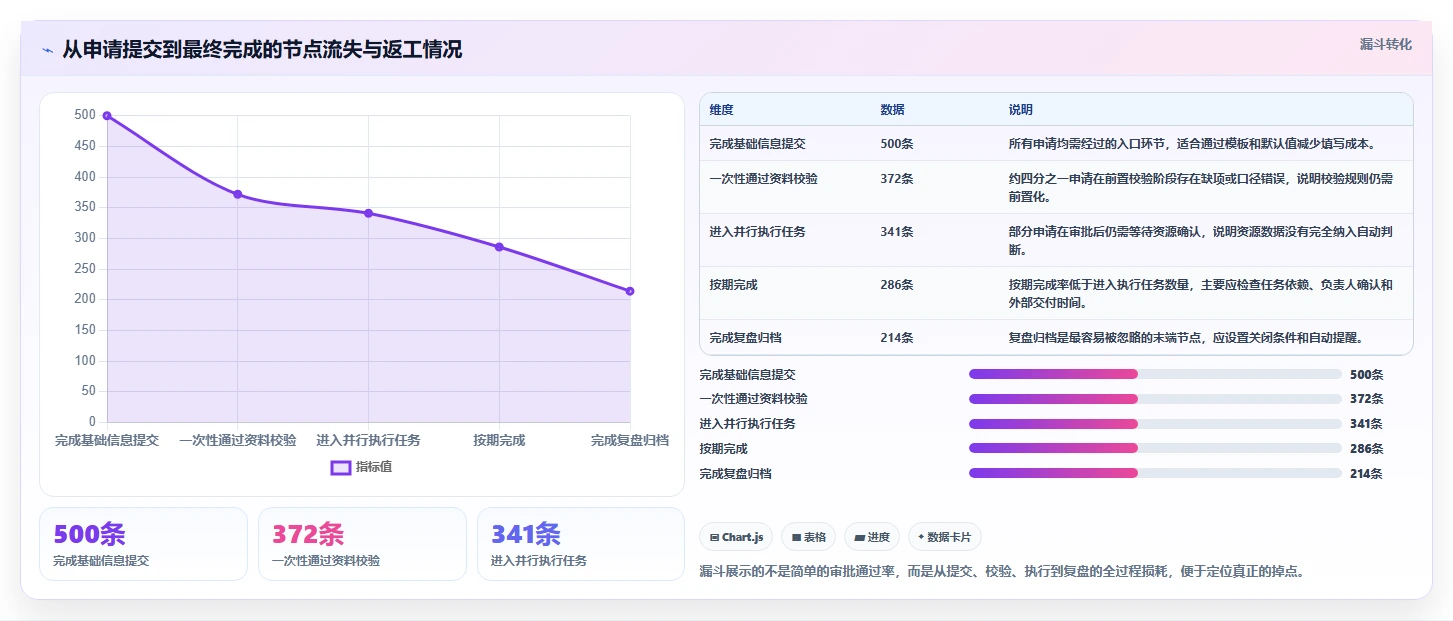

更值得关注的是,流程退回率从31%降至14%,但审批节点数量只从4个调整为3个。效率改善主要来自预算前置、字段结构化、并行执行和超时升级,而不是简单删掉一个环节。

这个案例不能简单复制到所有企业。第一,流程本身具有较高频次,优化后的收益能够被大量任务放大;低频流程即使节省一天,也未必值得投入复杂配置。第二,预算、项目和执行任务之间存在相对清晰的数据关系,适合做字段联动和条件分支;如果基础数据混乱,自动化反而会放大错误。
第三,业务负责人愿意共同定义字段和关闭条件。很多流程失败不是平台能力不足,而是部门只提出“希望系统自动提醒”,却没有明确提醒后由谁处理、多久处理和什么结果算完成。

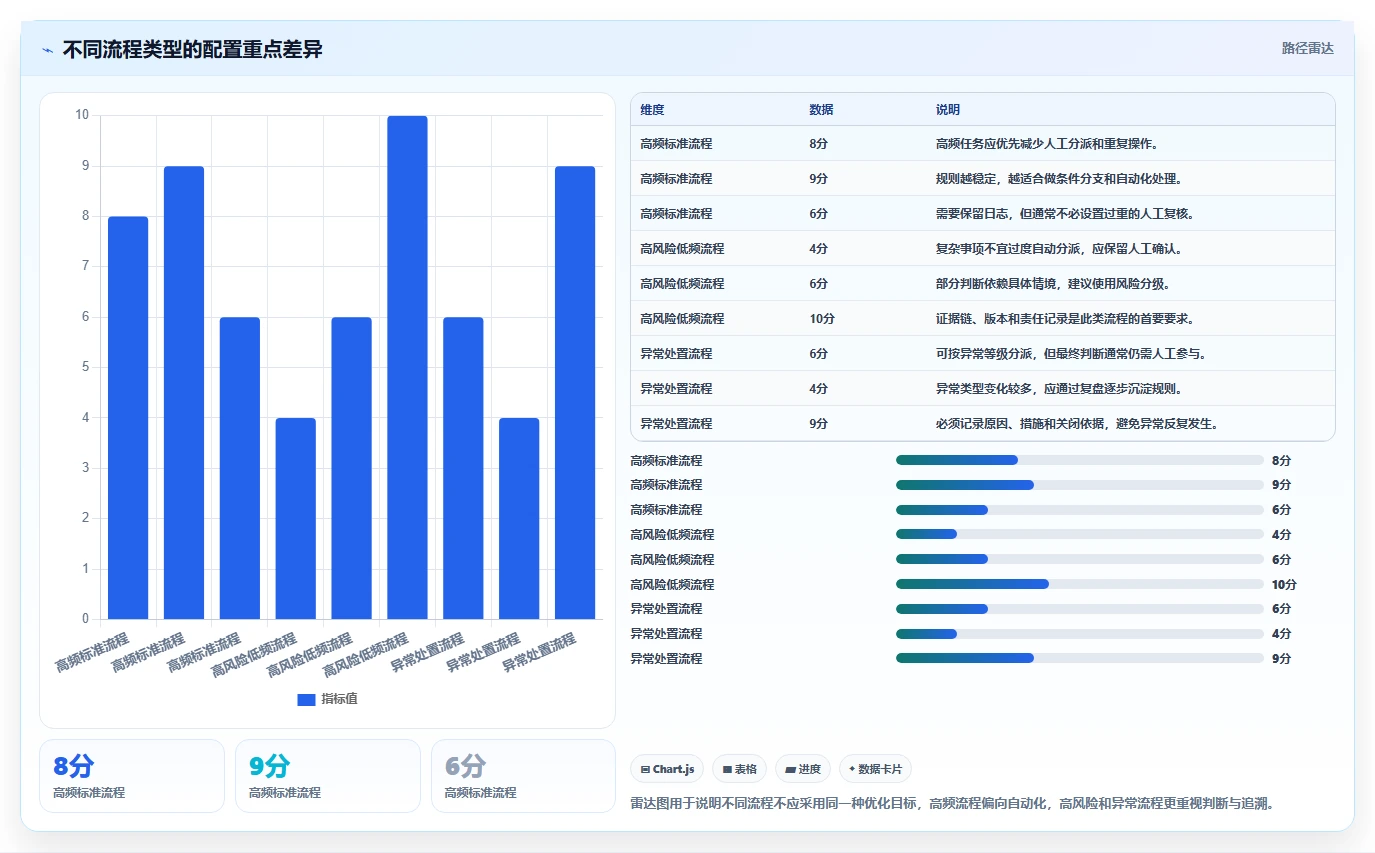

这类流程优先做标准化和自动化,例如费用申请、客户资料维护、任务分派和日常巡检。建议先统计月度量、平均人工耗时和重复录入次数,再计算优化收益。
配置重点包括:
这类流程适合追求较高自动化率,但仍要保留人工处理异常的入口。不要为了追求“全自动”而把所有例外都硬塞进复杂规则。
重大合同、数据权限变更、重要客户投诉和高金额预算申请,不宜只追求速度。更重要的是证据完整、责任清晰和风险可追溯。
建议重点配置:
这类流程不适合用“平均时长下降”作为唯一目标。如果风险事件减少、证据完整度提升,即使周期没有明显缩短,也可能是值得的优化。
跨部门流程的第一任务不是配置,而是确认责任边界。建议把每个节点拆成四个要素:输入是什么、输出是什么、谁负责、完成标准是什么。
如果某个节点只写“市场部处理”,通常还不够。应进一步写清“确认活动目标、提交排期、完成渠道资源登记”,并规定什么状态才算完成。清晰的完成标准能减少部门之间的主观争议。
同时,尽量减少依赖自由文本的交接。跨部门协同需要结构化输出,例如选择项目编号、填写预计完成时间、上传验收材料、勾选风险状态。结构化输出才能让下一个节点快速理解并继续执行。
这类流程不要急于做全量自动化。可以先采用“标准主流程+异常工单”的方式:大多数正常事项走固定路径,特殊情况进入异常处理,由指定人员判断后再回到主流程或直接关闭。
异常工单需要记录异常类型、影响范围、临时措施、责任人和最终原因。运行一段时间后,再统计异常类型的频次。如果某类异常占比持续较高,就说明它已经不是异常,而应当被纳入标准流程。
这是一个重要判断:异常频率足够高时,继续把它当异常管理,实际上是在维护一条隐形流程。
基础数据不完整时,优先处理主数据治理,不要直接追求复杂自动化。至少要确认客户、项目、部门、预算科目、产品和负责人等关键对象是否有统一编码,名称是否存在重复,状态是否有明确含义。
可以从一个小范围开始,例如先统一一个区域、一个产品线或一个项目类型。验证数据关系稳定后,再扩展到其他业务。范围过大容易把历史脏数据、重复数据和权限问题同时带入平台。

减少审批节点通常会缩短周期,但也可能降低风险覆盖;增加审批节点能够提高复核机会,却会带来等待和责任模糊。正确取舍不是二选一,而是按风险分层。
低风险事项可以采用规则自动通过、单人审批或抽样复核;中风险事项采用单人审批加数据校验;高风险事项保留会签和结果复核。这样既避免所有事项都走重流程,也不会为了效率而取消必要控制。
| 事项类型 | 建议流程 | 效率目标 | 控制重点 |
|---|---|---|---|
| 低金额、低影响事项 | 自动校验或单人审批 | 当天完成 | 规则校验、操作留痕 |
| 中金额、跨部门事项 | 负责人审批加并行任务 | 一至两个工作日完成 | 预算、责任人、执行结果 |
| 高金额、高影响事项 | 风险分级、会签和复核 | 控制长尾超时 | 证据链、版本、升级机制 |
表单字段减少,用户体验会改善,但可能导致后续审批和分析缺少依据;字段增加,信息可能更完整,却会提高提交门槛。我的建议是把字段分阶段收集。
发起阶段只收集决定是否受理所需的信息;审批阶段补充风险、预算和资源信息;执行阶段记录过程结果;结束阶段记录实际成本和复盘结论。这样既不会让申请人一开始填写几十个字段,也不会牺牲后续数据质量。
自动化适合规则清晰、输入稳定、结果可预测的任务。人工判断适合信息不完整、影响较大、例外频繁的任务。把需要判断的事项强行自动化,常见结果是系统给出不合理结论,业务人员又通过线下方式纠正,最后形成“系统一套、实际一套”。
可以使用“机器筛选、人工决策”的组合方式。系统先识别缺项、计算预算、判断重复、标记风险,人工再决定是否通过、是否升级。这样既利用自动化处理机械工作,也保留业务判断的灵活性。
流程统一有利于管理和分析,但不同部门的业务节奏、风险特征和资源条件可能不同。完全统一会导致某些部门被迫使用不适合自己的流程,最终产生线下绕行。
较好的做法是统一底层对象和核心规则,例如项目编号、预算口径、任务状态、关闭条件;在上层允许不同部门配置不同字段、负责人和时限。这样既保持数据可比性,又保留业务适配空间。
运营平台常见的另一个取舍是报表数量。图表越多,不代表管理越透明。如果每个部门都可以自定义几十张图表,管理者反而难以判断哪些指标值得关注。
我建议围绕流程结果建立少量核心看板:待处理事项、超时事项、退回原因、关键指标异常、已关闭事项和长期未复盘事项。图表必须对应动作,看到异常后能明确下一步由谁处理,而不是只增加信息浏览量。

第一周不要配置页面,先确定流程范围、业务负责人、数据来源和基线指标。至少收集最近一个月的流程记录,记录处理时长、退回原因、转交次数、超时情况和人工补录动作。
基线不能只写“现在效率较低”,而应具体到:中位处理时长是多少,P90是多少,一次性通过率是多少,每月有多少条任务,多少条需要人工催办。没有基线,后续就无法证明改造是否产生效果。
第二周邀请真正执行流程的人参与,而不是只邀请管理者。管理者熟悉制度和目标,执行人员更清楚实际绕行路径,两者缺一不可。
建议分别绘制两张图:一张是动作图,展示谁在什么时候做什么;另一张是数据图,展示字段从哪里来、在哪里修改、最终由谁使用。两张图重叠的部分是系统重点,完全脱离系统的部分则是自动化和集成的候选区域。
第三周只保留完成业务目标所必需的节点、字段和规则。不要把历史上所有要求一次性搬进平台。每增加一个节点,都要说明它解决什么风险;每增加一个字段,都要说明它支持什么决策。
建议先做一个最小版本:一条主流程、两到三个条件分支、一个异常入口、一个核心看板。等真实使用后,再根据数据增加规则,而不是在上线前凭想象设计所有情况。
测试不能只用一条理想案例。至少准备五类数据:正常案例、缺字段案例、超预算案例、重复申请案例、超时和退回案例。逐条回放,观察系统是否能进入正确分支,负责人是否能收到任务,退回后是否可以继续处理。
特别要测试权限和数据可见性。很多流程在功能上能够跑通,但不同角色看到的字段不一致,导致审批人缺少判断依据;或者离职、休假、岗位变更后,任务无人接管。
试运行最好选择一个区域、一个团队或一种业务类型,不要一开始覆盖全公司。试运行期间每天记录三个问题:用户在哪一步停顿、哪一个字段最容易填错、哪一种提醒没有产生行动。
不要把所有用户反馈都直接变成需求。有些反馈是个人习惯,有些反馈是流程设计问题,还有些反馈是制度本身不清晰。应先判断问题性质,再决定修改页面、修改规则还是补充业务说明。
试运行结束后,将新旧指标放在同一张表中比较。重点观察周期是否下降、长尾是否收敛、退回原因是否变化、用户是否转向线下处理、业务结果是否受到影响。
如果平均时长下降但线下沟通增加,说明平台只是把工作隐藏了;如果退回率下降但错误率上升,说明审核可能被过度简化;如果任务完成率提高但复盘质量下降,说明关闭条件需要调整。

平台是否支持条件分支、并行任务、子流程、转交、回退、超时升级和版本管理,比“有没有审批功能”更重要。运营场景很少只有简单的提交和通过,缺少这些能力后,复杂情况只能靠线下补丁解决。
还要关注流程修改后的影响范围。一个字段被修改后,历史数据是否保留;一个节点被删除后,未完成任务如何处理;流程升级后,旧版本是否能够继续完成。没有版本管理的流程平台,后期维护风险很高。
如果平台不能读取必要的业务数据,用户就必须重复填写;如果平台不能输出过程数据,管理者就无法分析瓶颈。选型时应重点验证客户、项目、预算、订单、库存或指标数据能否按照统一口径接入。
以九数云为例,这类数据分析平台的价值更多体现在多源数据整合、指标分析、看板呈现和异常发现上。它不一定替代所有流程执行系统,但可以为流程配置提供上游依据和下游验证:哪些任务量最大、哪个环节耗时最长、哪些异常反复发生、改造后指标是否真正改善。
因此,平台组合不一定是“一个工具解决所有问题”。更现实的架构是:业务系统提供交易和主数据,流程平台负责任务、审批和责任链,数据分析平台负责指标、趋势和复盘。关键在于三者之间的字段和状态能够对应起来。
运营数据往往涉及客户、价格、预算和人员信息。平台应支持按组织、角色、项目、数据范围和字段设置权限。尤其要确认:审批人是否能看到足够信息,普通成员是否能看到不该看到的数据,离职人员的历史操作是否仍然可追溯。
审计日志至少要记录创建、修改、审批、退回、转交、删除和关闭等动作。对于关键字段,还应保留修改前后值和修改理由。漂亮的界面无法替代这些基础能力。
低代码配置让流程上线更快,但并不意味着长期维护成本为零。选型时要问清楚谁负责后续维护、业务人员能否自行修改、复杂规则是否需要开发、数据接口如何监控、出现异常后多久响应。
我更建议选择“业务人员能配置、技术人员能治理”的模式。业务人员负责字段、节点和规则的日常调整;技术人员负责数据模型、权限、接口和版本管理。完全依赖技术部门会导致修改排队,完全交给业务人员又可能产生数据和权限风险。
每条重要流程都应有自己的健康度指标。建议包括:活跃任务数、逾期任务数、平均等待时间、P90周期、退回率、转交次数、线下补充率和关闭率。
其中,线下补充率尤其值得关注。如果平台里的任务都按时完成,但群聊、邮件和表格中的补充行为越来越多,说明线上流程没有覆盖真实工作。可以通过抽样访谈和日志交叉验证,而不能只看系统完成率。
月度复盘适合处理运营问题,例如某个审批人持续超时、某个字段频繁填写错误、某个分支使用率过低。季度复盘则应重新审视流程结构,例如节点是否仍有必要、部门职责是否变化、指标是否需要更新。
不要每天修改流程。频繁变更会让用户无法形成稳定预期,也会让数据口径不断变化。对于非紧急问题,可以先记录到问题池,积累足够样本后集中调整。
流程数据可以帮助管理者发现组织问题,但不应简单变成个人排名工具。某个负责人超时,可能是任务分派不合理、权限不足、材料不完整,也可能是流程本身把不该由他处理的事项推给了他。
更好的做法是先看结构性问题,再看个人执行。比如某部门整体等待时间高,可能需要调整资源或审批边界;只有在规则、资源和权限都合理的情况下,个人超时数据才适合进入绩效讨论。
如果一个流程连续三个月使用量极低,或者业务已经转移到新的系统,就应当评估是否下线。下线前要完成历史数据归档、未完成任务处理、相关链接替换和用户通知。
流程越多,管理成本越高。保留一个没人用、没人维护、还可能产生错误的流程,往往比删除它更危险。运营平台需要的是有效流程,而不是流程数量。

运营管理平台真正的效率提升,不是把线下表格换成线上表单,也不是把所有事项都塞进一条审批链。它的核心价值在于:让信息在正确的时间到达正确的人,让低风险事项快速通过,让高风险事项留下足够证据,让异常能够升级,让任务完成后还能验证业务结果。
我对流程优化有一个相对明确的判断:如果平台上线后,大家只是更快地完成了流程,却没有减少返工、降低异常、改善成本或提升业务结果,那么这只是操作速度的提升,不是管理效率的提升。
下一步可以从一条高频流程开始,先记录一个月的真实数据,至少包括中位处理时长、P90时长、退回率、超时率和线下补充率。然后按照“现状流程,数据流,决策点,条件分支,异常规则,结果指标”的顺序重新设计,不要先从页面样式和功能清单入手。
如果企业已经在使用九数云等数据分析平台,可以先从看板中找出任务量最大、等待时间最长、返工率最高的一类流程,再进行小范围试运行。用真实数据验证一项规则,通常比一次性设计完整系统更稳妥,也更容易让业务团队看到改变的价值。
最终要留下的,不是一张看起来复杂的流程图,而是一套能够持续回答问题的运营机制:问题从哪里来,谁负责处理,为什么会超时,改动是否有效,结果能否复用。做到这一点,流程配置才真正从“系统设置”变成了运营管理能力。
我所在的团队一直在配置审批、派单和异常升级流程,但上线后大家仍然觉得效率没有明显提升。到底应该先改表单、审批节点,还是先处理跨部门交接,我不想再靠感觉反复试错。
先不要急着增加自动化规则,优先找出“等待时间最长且重复出现”的环节。流程效率低,通常不是节点数量多,而是任务在节点之间无人接、信息不完整、责任边界不清。我在评估某项目管理平台的流程时,会先抽取近30天的流程记录,统计每个节点的平均处理时长、退回率和转交次数。
一个实用的判断方式是:如果某节点平均处理时长超过全流程时长的25%,且退回率超过10%,它通常就是优先优化对象。
观察指标常见问题优先动作 节点等待时间任务长期停留但无人处理明确负责人并设置超时提醒 退回率提交信息不完整把必填条件前置到表单 转交次数职责边界模糊按业务类型配置责任矩阵 重复录入次数系统之间信息断裂通过字段映射或接口减少录入 例如,一个费用申请流程有5个审批节点,但真正拖慢进度的是财务复核前缺少合同编号,导致约18%的申请被退回。
此时删减审批节点并不能解决问题,增加合同编号校验和附件提示,往往比重构整条流程更有效。我的建议是先做“小范围流程体检”:选择一个高频流程,记录优化前后的平均周期、退回率和人工操作次数,再决定是否复制到其他流程。没有基线数据的流程优化,很容易变成“看起来更复杂,实际没有更快”。
我发现团队为了减少人工操作,不断增加自动分派、自动提醒和条件分支,结果流程配置越来越难维护。哪些规则值得自动化,哪些规则反而应该保留人工判断?
自动化不是越多越好,关键在于规则是否稳定、可解释、低风险。适合自动化的通常是高频、标准化、判断条件明确的动作;涉及例外处理、金额争议或跨部门协商的环节,保留人工判断更稳妥。我会用“频次×稳定性×出错代价”做筛选。比如每天发生数百次的工单分派,如果分派条件连续三个月没有明显变化,自动化收益很高;
而客户投诉升级虽然也很高频,但一旦误判,可能影响客户关系,就不适合只依赖单一条件。
规则类型自动化建议原因 按区域分派适合条件稳定,结果容易校验 超时提醒适合属于时间触发,人工价值较低 金额超过阈值升级适合,但要保留例外入口规则清晰,同时存在特殊情况 投诉严重程度判断谨慎使用语义和情绪判断容易产生误分派 一个常见踩坑是把多条条件嵌套在同一条规则里,短期看似灵活,后期却很难定位问题。
更稳妥的做法是把规则拆成“识别、分派、提醒、升级”四类,每类规则只负责一个动作,并给每条规则设置负责人和变更说明。上线前还应准备一组历史样本进行回放测试。例如拿过去100条已处理工单模拟新规则,重点查看误分派、漏提醒和重复触发的数量。
若自动化节省了30%的操作时间,却带来8%的错误分派,就不能直接视为成功,而要继续调整条件或增加人工复核节点。
我们已经设置了很多必填字段,但业务人员仍然频繁提交错误内容,审批人也经常要求补材料。我想知道问题到底是字段不够,还是表单设计方式不对。
表单字段多,不等于信息质量高。真正影响效率的是字段是否出现在正确的业务时点,以及填写人能否理解“为什么要填”。很多退回并不是员工不配合,而是表单把后置环节需要的信息一次性压给了最前端。我建议把字段分成三层:提交前必须确认的信息、进入审批后才需要补充的信息、仅供系统计算或统计的信息。
第一层应尽量控制在用户能快速判断的范围内,第二层通过条件显示逐步展开,第三层尽量由系统自动生成。
字段层级适合放置的内容设计方式 提交前字段事项类型、申请人、金额、期望完成时间必填并提供示例 条件字段合同编号、供应商信息、风险说明根据事项类型动态显示 系统字段处理时长、当前节点、超时状态自动计算,不让用户手填 在实际配置中,一个很有效的细节是把“自由文本”改造成“选项加补充说明”。
例如不要只问“请说明延期原因”,而是先提供“资源不足、需求变更、外部依赖、其他”四个选项,选择“其他”时再展开说明框。这样既方便统计,也能减少模糊描述。判断表单是否优化成功,不要只看填写完成率,还要同时观察首次提交通过率、平均补充次数和单次填写时长。
以一个示例流程为例,如果首次通过率从62%提升到85%,平均补充次数从1.6次降到0.7次,即使字段数量没有明显减少,也说明表单真正降低了沟通成本。
平台上线后,大家都能看到流程在流转,但管理层很难判断效率是否真的提高了。有人看处理数量,有人看完成率,我担心这些指标只反映忙不忙,并不能说明流程是否变好了。
流程效率不能只用完成数量衡量,因为团队可能通过批量关闭、减少登记或把工作转移到线下,制造出“完成率上升”的假象。更可靠的评估应同时覆盖速度、质量、负担和使用行为四个维度。我通常会建立上线前后对照表,至少保留两周基线数据,再观察上线后的第2周、第4周和第8周。
指标不宜过多,先聚焦平均处理周期、首次通过率、超时率、人工转交次数和流程外沟通比例。
指标看什么可能的误读 平均处理周期整体速度是否改善少数超长任务可能拉高平均值 中位处理周期大多数任务的真实体验无法体现极端复杂案例 首次通过率提交质量是否提升规则过松时数据也会虚高 超时率流程是否存在拥堵期限设置不合理会造成假超时 线下沟通比例系统是否承载了真实协作需要通过抽样访谈验证 特别建议同时看中位数和第90百分位数。
中位数反映大多数任务的体验,第90百分位数则能暴露少量复杂任务是否形成严重积压。例如平均周期从4.2天降到3.5天,看起来不错,但第90百分位数从9天升到14天,说明流程可能只是加快了简单任务,却把复杂任务堵在了后端。
最终验收还应加入用户行为验证:抽样访谈提交人、审批人和流程管理员,分别询问哪些步骤最耗时、哪些信息仍需线下补充、哪些提醒已经变成干扰。如果数据改善但用户仍绕开系统,说明配置只优化了表面流转,没有解决实际协作问题。
