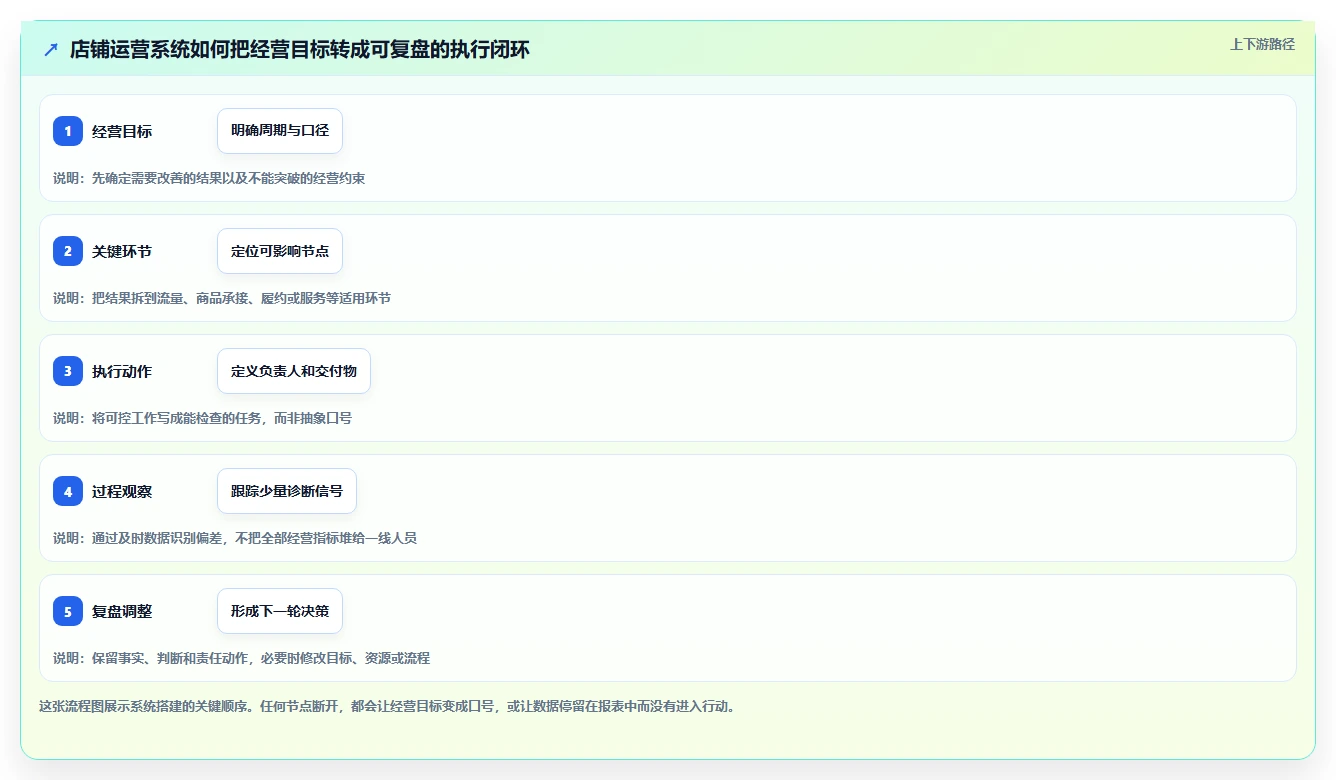

如何运营好一个店铺实施路径:团队执行如何完成系统搭建

店铺运营最容易被误判的一件事,是把“团队每天很忙”当成“系统已经运转”。实际情况往往相反:上新、促销、客服、发货都有人做,但目标没有拆到岗位,任务没有验收标准,异常也没有固定反馈路径。结果是负责人不断救火,问题反复出现,销量波动时团队只能靠加班补救。要把店铺从“靠人盯”带到“按机制运转”,核心不是先买工具、写厚厚的 SOP,而是让经营目标、具体动作、责任人和复盘形成一条能反复运行的闭环。
我判断一家店的运营系统是否成形,通常不先看它有多少表格、开了多少会,而是先看三个问题能不能在几分钟内回答清楚:本阶段最重要的经营目标是什么?为了它,团队本周要做哪几件关键动作?如果动作没有按计划完成,谁会发现、谁来处理、什么时候复盘?
如果回答依赖店主临时解释,或者不同岗位给出的答案互相矛盾,说明店铺仍依赖个人记忆和临场协调。这样的团队也可能短期做出好业绩,但一旦负责人不在、活动密集或订单增加,执行就容易失去一致性。
系统化的实际价值,是降低经营决策和问题处理对某一个人的依赖。团队不必把所有事情都交给流程,但应该让高频、易错、影响经营结果的工作有清晰的输入、责任、标准和反馈。
“今天检查了商品”“已经跟进活动”“客服都培训过了”,这类描述只能说明发生过某种活动,不能证明关键结果已经交付。团队协作需要把抽象动作转成可核验的交付物,例如商品资料通过审核、页面链接完成测试、客服知识库更新并抽查、异常订单已分派并确认处理结果。
交付物要能被其他人判断是否完成,最好同时写明负责人、完成时间、验收条件和异常处理方式。这样做并非为了把工作变成机械打卡,而是让任务交接不再依靠“我以为你知道”。
对于多数小团队,我建议先挑一个持续出错、影响范围明确的经营环节,例如商品上新、活动提报、订单异常或售后升级。围绕这个环节建立一条小闭环:目标是什么、需要哪些动作、由谁负责、用什么标准验收、出现偏差如何反馈、何时复盘。
一个环节稳定运行后,再复制其中可复用的管理方法。一次性给所有岗位规定大量流程,常见结果是文件写得很完整,团队实际仍按旧习惯工作。系统搭建的顺序应是先解决重复损耗,再逐步扩展,而不是先追求组织形式完整。
| 系统要素 | 要回答的问题 | 最低可用标准 |
|---|---|---|
| 目标 | 当前阶段最重要的结果是什么? | 有时间范围、计算口径和优先级 |
| 动作 | 哪些可控工作会影响目标? | 动作具体,能够检查是否完成 |
| 责任 | 谁对交付负责,谁提供协作? | 每项关键交付有明确负责人 |
| 标准 | 怎样判断交付合格? | 存在清晰的验收条件和异常边界 |
| 反馈 | 偏差出现后,如何进入下一步? | 有发现渠道、处理人和复盘时间 |

一次商品上新,可能需要商品人员确认规格和库存,运营准备页面与活动信息,内容人员制作素材,客服补充常见问题,仓配核对拣货和包装要求。每个人单看自己的任务都完成了,仍可能因为信息没有及时传到下一环节,导致页面参数与实际库存不一致,或者客服无法回答新商品的关键问题。
这类问题通常不是某个人“不够努力”,而是交接规则没有被设计出来。很多团队把岗位分工写成“运营负责推广、客服负责服务、仓库负责发货”,但没有说明什么信息必须交给下一个岗位、由谁确认、出现冲突时谁有决策权。
“本月销售额要增长”是结果目标,不是团队行动计划。销售结果受到商品竞争力、流量来源、库存、价格、履约体验和外部环境共同影响。如果把销售额直接拆成每个员工的任务,容易出现把团队推向结果压力,却没有让大家知道眼下该改善哪个环节。
更有用的做法,是把结果目标继续拆成可观察的关键环节。例如先检查有效流量、商品详情承接、加购和下单过程、缺货取消、咨询响应等,再判断当前最值得投入的改善点。拆解的目的不是宣称某个环节必然导致某个结果,而是帮助团队形成可验证的经营假设。
小团队里,店主或运营负责人经常是最熟悉业务的人。员工遇到问题就直接询问,负责人凭经验迅速给出答案,短期看效率很高;但如果每次答案都只留在聊天记录里,同样的问题下周仍会回来。负责人越擅长临场补位,团队越可能形成“有问题找他”的路径依赖。
解决办法不是禁止员工提问,而是区分一次性特殊问题和重复性问题。特殊问题由负责人判断并记录决策依据;高频重复问题则要进入流程、知识库或交接清单。管理者需要从“替团队完成任务”逐渐转向“让团队能独立完成同类任务”。
如果团队只在月末看销售额、利润或评价结果,很多过程偏差已经累积了数周。某款商品持续缺货、页面信息存在误导、活动价格配置错误,都可能在最终结果中才集中显现。结果指标适合判断经营表现,却不一定适合及时定位问题。
因此要把反馈安排在经营过程里:什么时候检查库存和页面,什么时候看咨询集中问题,什么时候处理取消和退款异常。反馈节奏不必每天都开长会,但要让异常在可处理的时间窗口内出现,而不是等到经营周期结束再追溯。

表格、任务看板、自动报表都能承载信息,但它们不会自动替团队做优先级判断。一个看板即使包含负责人、截止时间和状态,如果任务本身没有经营意义,更新状态只是增加维护成本。选择工具前,先明确团队需要解决的是信息丢失、协作延迟、数据口径不一,还是任务无法追踪。
对小团队而言,一张大家愿意更新的共享清单,往往比一套功能复杂但无人维护的系统更可靠。工具应当减少重复录入和信息查找时间,而不是制造另一种“为了维护工具而工作”的负担。
很多流程文档只写正常情况下怎么操作,却没有说明输入资料不全、库存不一致、顾客提出特殊要求时怎么办。真实经营中,真正消耗时间的经常不是标准流程,而是异常流程。因此,SOP 至少要包括触发条件、必要输入、关键步骤、完成标准、异常处理和交接对象。
流程也不必写成几十页的说明书。高频工作可以用一页清单,复杂决策可以增加判断树,涉及系统操作的步骤则可补充截图或短视频。团队能在需要时快速找到答案,比文档看起来完整更重要。
指标过多会稀释注意力。团队每天查看几十个数字,却不知道哪一个变化需要行动,最终容易只挑好看的数据汇报。每个阶段可以保留一个主要结果指标、少量诊断指标和少量执行指标,其他指标放入按需查看的分析层。
指标设计要区分“看结果”和“找原因”。例如成交额说明经营结果,商品页访问到下单的转化过程可能帮助定位承接问题,缺货取消则能提示供应或库存风险。指标之间的关系需要结合实际数据验证,不能仅凭经验把相关变化写成因果结论。
任务负责人负责推动交付,不意味着所有经营结果都由一个人决定。销售结果可能受到商品价格、平台流量、库存、页面、客服、物流等因素影响。如果不区分可控责任和协作依赖,团队容易把跨部门问题归咎于某个岗位,也会让员工为了避免承担责任而隐藏风险。
更稳妥的分工方式是:指定一个交付负责人,列出协作岗位,约定验收人及升级路径。遇到跨岗位目标,还要标出前置条件和需要管理者裁决的事项。责任清楚的目的,是让问题尽快有人推进,不是寻找一个方便问责的人。
如果复盘只是逐项念数据,团队就很难获得新的经营判断;如果复盘首先追问“谁没做好”,员工会倾向于解释而非暴露真实问题。有效复盘要把事实、判断和动作分开:实际发生了什么,偏差可能来自哪里,下一轮准备做什么验证。
对于可控的执行失误,需要确认流程或训练是否不足;对于资源约束,要评估库存、预算、人手是否匹配;对于外部变化,要调整预期和动作,而不是要求团队用加班弥补所有不可控因素。

经营目标至少要写清楚对象、时间范围、口径和优先级。例如“改善店铺表现”没有边界,“在接下来四周降低某类订单异常的发生频次,同时不牺牲履约质量”则更便于判断行动。具体目标数值应由店铺历史数据、库存能力和经营计划共同确定,而不是照搬别人公开的案例。
一个阶段可以同时保留多个必要目标,但要区分主目标、约束条件和观察项。主目标回答本阶段要重点改善什么;约束条件回答不能以什么代价换结果;观察项则帮助团队提前发现经营风险。这样既能减少目标冲突,也不至于只看单一数字。
我更常用的拆解逻辑,不是简单把总目标按岗位平均分配,而是先找影响结果的关键业务环节,再区分哪些因素团队能控制,最后把控制点变成动作和证据。以提升新品承接为例,结果可能是新品经营达到阶段预期;关键环节包括商品信息完整、内容准确、客服熟悉、库存和履约准备到位;动作则要落实到谁在什么时候交付什么。
这里需要保留验证意识。某个动作完成,不代表经营结果一定改善;某个指标变化,也不代表变化必然由该动作造成。团队可以先提出假设,再用固定时间窗口观察变化,并记录同时发生的其他调整。这样复盘得出的结论才不会过度归因。
团队规模小的时候,一人兼任多个职能很正常。需要避免的不是“一人多岗”,而是同一项交付出现多人以为对方负责的情况。对每一项关键任务,至少明确一个推动交付的负责人,并写清协作岗位、交付物、验收人和遇阻后的升级对象。
岗位边界还要和决策权匹配。如果运营负责活动页面,但价格需要店主批准,就要把审批时限和信息要求写清楚;如果客服需要特殊补偿权限,也要明确额度、适用情形和记录方式。没有权限的责任容易变成等待,有权限却没有边界则会带来经营风险。
过程指标不是越早看到越好,而是看到之后能不能做出调整。对于每个指标,团队可以问四个问题:数据来自哪里?多久更新一次?什么变化值得调查?调查后谁能采取什么动作?如果最后两个问题没有答案,这个指标可能只是展示数据,不是执行系统的一部分。
指标口径也要稳定。订单数按付款还是按支付成功计算,退款按申请时间还是完成时间归属,库存按可售数还是账面数统计,都可能影响团队判断。不同系统口径不一致时,不要先急着评估员工表现,先把定义、时间范围和数据来源对齐。
高频、时效敏感的事项可能需要每日检查异常;新品、促销或内容项目适合按阶段复盘;利润、复购和供应链结构则可能需要更长观察周期。每一种节奏都要有明确目的,避免把所有问题都塞进同一场周会。
复盘记录不必复杂,但要留下三类信息:当时的假设与计划、实际发生的情况、下一步决定及责任人。复盘结论如果只存在于会议口头讨论中,通常无法对下一轮执行产生稳定影响。

先不要从“我们应该有哪些制度”开始,而是整理过去一段时间里反复发生、影响经营结果或持续占用管理者时间的问题。问题要具体到可以观察,例如新品资料经常晚到、活动页面多次返工、退款原因没人归类、客服遇到同类咨询反复询问运营。
把问题按影响范围、出现频率和处理成本进行排序。小团队不需要追求复杂评分,可以采用简单的高、中、低判断。优先处理“发生频繁、影响大、团队能控制”的问题;如果问题影响大但短期不可控,则先制定监测和应对办法。
目标描述至少包含四个部分:要改善的对象、观察周期、计算口径和不得突破的条件。比如处理订单异常时,除了关注异常数量,还要保留对响应时效、顾客体验或成本的约束,避免团队只追求降低某个数字,反而把问题转移到别处。
目标值可以参考店铺自身最近的稳定区间,再结合可用资源设定。历史数据质量不足时,不必假装已经有精准基准,可以先设定一段基线观察期,确认统计口径和数据完整性,再开始比较变化。
将目标拆为少数关键动作时,要同时写清楚动作所需的输入。例如制作页面需要商品参数、图片、价格和库存信息;安排促销需要确认活动规则、商品可售量和售后预案。前置条件没有就绪时,任务不应被误标为“执行慢”,而要让缺失信息进入对应责任人的待办。
每项动作都应能回答“完成后留下什么”。交付物可能是一份确认记录、一张审核通过的页面、一次抽查结果、一条异常处理结论。交付物不是形式主义,它能减少口头确认和重复返工。
责任表可以保持轻量,重点不是岗位名称齐不齐,而是把任务的推动人、协作人、验收人和升级对象说清楚。涉及多人协作时,任务要写明从哪个岗位交到哪个岗位,交接时必须带哪些信息,接收方多久内确认。
对于一人多岗的团队,可以按任务而不是按职能分工。店主可能同时负责采购和最终审批,但“新品信息整理”与“活动页面验收”仍然可以是两项不同责任。按任务拆开,才能识别究竟是人手不足,还是某项交付没有明确归属。
不必一次性把所有工作写成 SOP。先选择频繁发生、出错成本高、交接多或新员工难以掌握的流程。流程里要有正常路径,也要有常见异常的处理办法;涉及判断的步骤,则说明谁有权决定,超过什么边界要升级。
流程上线后要经过实际使用,而不是发到群里就算完成。找一名未参与编写的同事按流程执行,观察他是否能在合理时间内完成。如果需要频繁口头补充,说明流程缺少关键输入、截图、判断条件或异常说明。
执行追踪至少要看任务状态、截止时间、阻塞原因和下一步责任人。团队规模很小,可以在固定时间进行十分钟同步;跨岗位任务较多,可以用共享看板;数据更新频繁且需要交叉分析时,再考虑接入合适的数据工具。
复盘不要只问任务有没有完成,还要问完成的动作是否解决了原问题。如果没有,可能是执行质量不够,也可能是判断错了关键环节、资源不足或外部条件变化。只有在复盘中允许调整假设,系统才不会变成一套不断要求员工执行错误计划的机制。
| 阶段 | 负责人要确认的内容 | 阶段产物 | 不建议的做法 |
|---|---|---|---|
| 诊断 | 问题是否重复发生、是否可控 | 问题清单和优先级 | 一开始就制定全店制度 |
| 目标 | 周期、口径、边界是否明确 | 阶段目标说明 | 只写“提升业绩” |
| 拆解 | 动作是否可控、前置条件是否存在 | 任务和交付物清单 | 把结果平均分摊给员工 |
| 执行 | 责任、交接和升级路径是否明确 | 责任表和流程卡 | 所有事情都靠负责人催 |
| 复盘 | 事实、原因与行动是否分开 | 调整决定及责任人 | 开会汇报但不改变下一轮动作 |

以下是一个用于说明方法的模拟案例,不代表真实店铺经营成绩或行业基准。假设一家小型线上店铺有店主、运营、内容、客服和仓配协作人员,准备在一个月内推出一款新品。团队过去的问题是:资料到得晚、页面多次返工、客服临近上线才知道商品卖点,库存和页面信息偶尔不一致。
如果这家店只要求“尽快上新”,团队无法判断什么叫准备完成。我们会先把目标写成一个阶段性经营任务:在约定日期前完成新品上线准备,并确保页面信息、库存确认、客服知识和发货要求经过检查。这个目标不承诺新品一定卖得好,而是先保证团队可控的准备环节不因协作遗漏而失效。
商品负责人提交规格、成本、可售库存和限制条件;运营负责页面信息、价格与活动配置,并完成链接和关键页面检查;内容人员按照已确认卖点制作素材;客服负责人整理高频问题、禁用表达和需要升级的特殊情况;仓配人员确认包装、拣货和发货要求。
每一项任务都需要有交付物。例如商品信息不是“已沟通”,而是资料完整并经确认;页面不是“已经发布”,而是链接、价格、规格、库存提示和移动端展示通过检查;客服准备不是“培训过”,而是完成知识更新并通过抽查。交付物越清楚,临近上线时的口头争论越少。
新品资料确认后,运营才开始页面制作;页面和商品信息确认后,客服才更新对客说明;仓配在收到最终规格和包装要求后,确认执行条件。每一次交接都需要接收方确认收到并检查关键信息,不要把“消息发出”误当成“任务交接完成”。
若某个前置条件未准备好,负责人要能选择三种处理方式:调整上线时间、缩小上线范围,或者由有决策权的人确认风险后继续。最差的做法是团队默默跳过检查,直到顾客下单后才发现信息或履约不匹配。
上线后的观察可以分为准备质量、页面承接、服务问题和履约风险。准备质量看任务是否按时交付及返工原因;页面承接观察访问到商品行为的变化;服务问题归纳顾客集中询问的内容;履约风险跟踪缺货、错发或包装异常等情况。
如果新品短期销量不理想,不能直接得出“页面不好”或“客服没讲清楚”的结论。应先确认曝光量是否足以观察、价格和库存是否稳定、期间是否同时调整过内容或活动,再判断下一步需要测试什么。样本不足时,结论应写成待验证假设,而不是归责结果。

为演示如何复盘,假设团队把一次上新从开始准备到上线后的任务记录下来。若试运行中发现页面反复修改主要是商品参数确认晚,团队下一轮就应把资料审核前移;若客服问题集中在某一规格区别,则应更新页面说明和知识库;若仓配环节无法按承诺时效发货,则需要重新评估上线范围和库存安排。
下面的数字仅是示意数据,用于说明管理者怎样观察过程变化,不是案例实绩。真实复盘时,应以店铺自己的任务记录、客服记录和订单数据为准,并保持比较周期和口径一致。

人手极少时,不适合照搬大型团队的岗位架构。店主可能同时承担选品、运营、客服和采购,最需要的是把关键事项外化,避免事情只存在于脑中。建议先设一份每周经营清单,区分必须完成、可延后和等待外部条件的工作,并把库存风险、订单异常和售后节点单独标出。
这类店铺可以把 SOP 做得很短,例如退换货判断表、上新核对清单、补货提醒条件。管理系统的首要目标不是监督自己,而是减少遗忘、快速恢复上下文、在忙碌时知道下一件最重要的事是什么。若日常任务并不复杂,电子表格或日历就可能足够。
当店铺开始有运营、客服、内容、仓配等多个角色,最常见的管理损耗不是任务没人做,而是重复做、互相等待或无人收尾。此时应优先处理跨岗位交接和决策权限,尤其是活动准备、新品上线、缺货处理和顾客升级投诉等容易出现接口问题的场景。
建议每个关键流程指定一个推动交付的人,并设定交接确认方式。岗位职责可以按功能写,但具体任务仍要明确负责人。团队从几个人增加到十几个人时,不要急于增加层级;先看管理者是不是被大量重复确认和信息搬运占据,再决定是否需要新增协调角色。
多个渠道、门店或平台并行时,数据定义不一致会直接破坏管理判断。同一个“退款率”,可能按退款申请数、成功退款数、订单数或商品件数计算;同一个“库存”,也可能包含在途、锁定或不可售库存。未统一口径前,渠道之间的差异不一定代表经营能力差异。
建议先建立指标字典,明确名称、公式、时间范围、数据来源、更新频率和负责人,再设计跨渠道报表。对比时还要考虑流量结构、品类和履约条件差异,避免把不同经营环境下的数字直接排列成简单排名。
经营高峰期任务密度大,流程过多会拖慢响应;流程过少又容易发生价格配置、库存、承诺时效和客服口径问题。此时的系统搭建重点不是增加审批层级,而是明确不可跳过的风险检查、谁可以快速决策、异常如何升级,以及哪些非关键工作可以延后。
旺季复盘也不宜只等活动结束。可以设活动前检查、活动中异常观察、活动后经营复盘三个节点。活动中只处理需要立即决策的事项,避免每天因为小幅数据波动频繁改策略;活动后再评估投入、履约、售后和长期影响。

商品信息核对、页面发布检查、订单异常分派、售后材料收集等任务,如果频繁发生且具有相对稳定的处理规则,就适合做成清单或简短流程。标准化能降低新成员上手成本,也能让管理者在问题发生后追踪到具体环节。
不过,标准化不等于要求每个场景都机械照做。流程要标出适用范围和例外边界,一旦超出边界,员工应知道暂停、补充信息或升级,而不是为了“完成流程”继续做出不合适的决定。
新品策略、定价调整、供应商替换、重大客诉处理等事项可能低频但影响较大,不适合完全依赖固定脚本。团队可以统一决策框架,例如要看哪些信息、谁参与评估、有哪些风险边界,但最终决定应允许结合具体情况。
这类决策的系统化重点是留痕,而不是自动化。记录当时依据、备选方案、选择理由和后续观察点,便于未来复盘。不要因为一次决策结果不理想,就简单推导出整个流程无效;要看当时掌握的信息是否充分、判断是否符合边界。
如果关键数据存在延迟、缺失或系统口径冲突,团队就不应该立即用它评价个人表现。先确认数据从哪里来、谁维护、更新时间、缺失如何处理,再判断是否适合用于经营决策。数据不可靠时,追求更精细的绩效拆解只会让错误显得更权威。
确实需要人工补录时,要把补录成本算进系统成本。字段越多,遗漏概率越高;团队如果每天花大量时间重复录入同一信息,应评估能否通过流程整合或工具连接减少重复劳动。工具升级应当建立在明确的业务问题上,而不是以功能数量作为购买理由。
日会、周会、月报或自动提醒都可能有价值,也都可能变成惯例负担。每一种管理动作都应明确希望解决什么问题,以及什么情况下可以缩短、调整或取消。例如任务看板已经能及时暴露阻塞,例会就不应再逐项重复念状态,而应把时间留给需要讨论的决策。
自动化也需要权衡。重复录入、固定通知和简单状态提醒适合自动化;涉及顾客补偿、异常风险或经营策略的判断,通常需要保留人工确认。自动化的目标是减少低价值操作,不是把责任转移给系统。

系统有效的早期信号,不一定立刻体现在销售额上,而是管理者不再每天解释相同标准、寻找同一份资料或追问任务进度。问题出现时,团队能先按既定路径处理,只有涉及例外或决策权限的事项才升级。
这不意味着负责人不再参与业务。管理者的时间应该从重复传递信息,转向经营判断、资源配置和流程优化。如果负责人只是把催办任务换成维护报表,管理负担并没有真正下降。
流程越清晰,问题不一定越少,但问题应该更早被识别,也更容易找到处理人。观察异常从出现到被发现、从分派到关闭的过程,比单看异常总数更有诊断价值。若异常数量下降但顾客投诉反而上升,可能是问题没有被完整记录,而非服务真正改善。
对异常的定义也要谨慎。适度记录问题可能会让团队最初看到的异常数量上升,因为过去未被记录的情况被显性化。这不必然代表经营变差,应结合问题类型、严重度和解决周期判断。
复盘是否有价值,可以用一个简单问题检查:复盘结束后,下一轮有什么事情发生了变化?可能是补齐商品资料的时间提前了、某项检查责任转移到更合适的岗位、异常升级权限变得清楚,或目标调整到符合当前库存能力。
如果每次复盘都得到“继续加强关注”“下次注意”这样的结论,却没有负责人、截止时间和验证方式,说明复盘仍停留在态度表达。改进行动要尽量小而明确,便于下一次确认到底有没有解决问题。
过程更顺畅是重要进步,但系统搭建最终仍要服务于经营。团队需要在合理观察周期内检查目标结果是否改善,同时关注成本、履约和顾客体验等约束。如果任务完成率提高,却带来更多无效工作,或者业务结果没有改善,就要重新检查目标拆解是否有效。
观察窗口不能任意缩短。页面调整、复购、库存周转和顾客评价的变化速度不同,适用的周期也不同。应在开始前设定观察范围和判断条件,避免看到一两天的波动就宣布成功或失败。
找出最近反复发生、团队能影响、且已经消耗明显时间或经营资源的问题。不要一次选很多,优先选择一个团队都认可的问题,并记录它出现的频率、影响对象、目前处理方式和最常见的卡点。
用一页纸写清楚目标、前置输入、关键步骤、负责人、验收标准、异常升级对象和复盘时间。找一名没有参与编写流程的同事实际执行一次,观察他在哪一步需要额外解释,再据此修改。
先在一个商品、一类订单或一个小组里运行,不要马上扩展到全店。观察任务交付是否更清楚、异常是否更早发现、负责人是否减少重复协调,同时计算新增记录和维护的成本。若效果不明显,先查问题定义和流程负担,不要立刻归因为团队执行力不足。
运行后,留下真正帮助团队作出判断的字段和步骤,删除没人使用、无法触发行动的内容。流程不是越长越可靠,指标也不是越多越完整。一个好系统应该让员工更容易做好关键工作,让管理者更早看见偏差,也让团队在业务变化时有能力调整,而不是被旧规则困住。
店铺运营系统的核心,不是把人变成流程的执行器,而是让正确的信息在正确的时间到达有权限的人手里,并转化为下一步行动。先把目标、责任、交付和反馈接起来,再逐步增加工具、指标和自动化。下一步,就从最近一次反复返工或最常见的一类异常开始,搭建一个能试、能看、能改的最小闭环。
我现在店铺有运营、客服和商品岗位,大家每天都很忙,但任务经常重复,出了问题也不知道该找谁。我想搭一套运营系统,却担心一开始就做流程、表格会增加负担,应该先从哪一步开始?
先别急着做组织架构图或铺开所有流程。更有效的起点,是挑出当前最影响经营、又反复出问题的一个环节,例如新品上架、活动准备或售后交接,先把它从“靠负责人盯”改成“有目标、有责任人、有检查点”。可以用一张最小执行卡写清五项:本阶段目标、负责人、协作人、交付标准、检查时间。
比如新品上架,负责人不应只是“运营组”,而要明确到具体岗位或个人;交付标准也不能只写“完成上架”,还应说明商品信息、图片、库存和客服答疑资料分别由谁确认。建议先试运行两周,再决定是否扩展。若团队仍频繁追问任务归属、交付内容或异常处理方式,说明系统缺的不是更多表格,而是责任边界或验收标准。
先修一个真实卡点,通常比一次性建立一套庞大制度更容易落地。
我以前给团队定目标时,通常直接说“这个月把销售额做上去”,但每个人理解的重点都不一样。我想知道,怎么把结果目标拆成具体行动,又不把每个员工变成只会追数字的人?
拆解时要经过“结果,影响环节,可控动作”三层,而不是把销售目标简单平均分给每个人。以示例店铺设定的月度销售目标为例,团队可以先检查商品供给、有效访问、成交转化和履约体验等环节,再判断当前最明显的限制在哪里;这些环节是诊断线索,不代表每个环节都与销售额存在固定因果关系。
假设团队判断当前主要问题是新品信息不完整,那么可控动作可以是补齐商品资料、核对库存、准备客服答疑内容,并为每项工作确定负责人和完成时间。过程指标用于观察动作是否完成、问题是否减少;销售额、利润等结果指标则用于判断整体经营表现。两类指标要一起看,不能用单个过程数字替代经营结果。
拆解后可以做一次“可控性检查”:员工能否通过自己的行动影响这个指标?数据能否稳定取得?指标变化后,团队是否知道下一步做什么?若答案是否定的,指标可能太远、口径不清,或不适合分配给该岗位。
我店里的运营、内容和客服经常要一起完成活动,但遇到页面没更新、客服话术没同步这类问题时,大家都觉得自己只是配合方。我想把职责划清楚,又怕分得太细后团队协作变慢,该怎么平衡?
关键不是让每件事只能有一个参与者,而是让每项交付只有一个明确的最终负责人。协作人可以有多个,但必须有人对结果、时间和验收负责;否则,“大家一起做”很容易变成没人主动收尾。例如活动上线前,可以把工作拆成页面内容、商品库存、客服答疑和异常升级四项。
每项都写明负责人、协作岗位、交付物和验收人:页面负责人提交最终页面,商品岗位确认可售库存,客服负责人确认答疑内容,活动负责人在上线前统一检查。这样分工是为了减少交接遗漏,不是把沟通隔离开。小团队允许一人兼任多个岗位,但应分别列出其承担的交付,避免用岗位名称代替责任。
出现争议时,先检查任务是否缺少负责人、交付标准或验收节点,再判断是否需要调整人员;不宜一看到结果不理想就归因于员工态度。
我试过让团队写流程文档,结果文件越来越多,实际工作还是靠口头提醒,复盘会也常常只报数据。我想知道哪些流程值得标准化,复盘又该怎么开,才能真正推动下一步改进?
SOP优先覆盖高频、易错、影响较大的工作,而不是把所有操作都写成文件。一个可用的流程至少要说清触发条件、关键步骤、交付标准、异常处理和交接要求。例如客服遇到库存与页面信息不一致时,流程应告诉员工先暂停哪类承诺、向谁核实、多久内反馈,而不只是要求“及时处理”。
复盘可以围绕四个问题展开:原定目标是什么、实际发生了什么、差异可能来自哪里、下一轮具体改什么。假设示例店铺上线新品后发现客服反复询问发货时间,复盘结论就不应停在“加强沟通”,而应落到商品页补充时效说明、指定资料负责人,并在下一次上新前完成检查。该场景是方法示例,不代表行业标准或真实经营数据。
判断机制是否有效,不看文档数量或会议时长,而看同类问题是否减少、阻塞是否更早被发现、复盘结论是否有负责人和截止时间。若某份SOP长期没人查,先确认它是否解决真实问题、是否方便找到、是否写得过于复杂;必要时删减,而不是继续叠加流程。
