bi 平台优化清单:选型成本与实操教程的关键动作
目录

bi 平台优化清单:选型成本与实操教程的关键动作 | 九数云-E数通

eshutong 发表于2026年9月29日

BI 平台选型最容易算错的,不是软件报价,而是报价之外的工作:数据要不要补、旧报表谁迁、指标谁定、上线后谁维护。某个方案的年费看起来便宜,三年总投入却可能更高;反过来,功能最全的平台也可能因为团队接不住,最后只留下少数人维护的报表。本文把选型与优化放进同一张清单:先判断问题属于工具、数据还是流程,再用总拥有成本、真实场景试点和上线验收来做决定。文中的金额与业务数据均为情景模拟,用于展示测算方法,不代表市场报价或行业平均水平。

一、先给结论:先诊断,再算账,最后用真实任务验证

1. 选型不是先比功能,而是先确认问题属于哪一层

BI 项目里常见的误判,是把所有分析问题都归结为“平台不够好”。报表打不开,可能是查询设计不合理;两个部门的销售额对不上,可能是指标口径不一致;用户不愿意打开系统,可能是报表没有对应到实际工作任务。若不先分层,换平台往往只是把旧问题迁移到新环境。

我建议先把问题分成四层:业务需求、数据基础、平台能力、使用与治理。每条问题都记录影响范围、发生频率、业务后果和已有证据。例如,“月报太慢”还不够具体;“财务月结时,三张核心报表需要人工汇总两小时,且有两次因筛选条件不同返工”才适合进入排查。

核心判断是:如果主要问题来自指标口径、数据质量和责任边界,换平台通常不是第一步;如果问题集中在连接能力、权限机制、部署约束或长期维护能力,才应把更换平台作为认真评估的选项。

2. 总成本必须覆盖采购、落地和持续运营

采购价只是账单的一部分。完整成本至少包括平台授权或订阅、实施集成、数据改造与迁移、内部人员投入、培训支持,以及后续运维和扩展。比较方案时,还要统一时间范围、用户规模、数据范围和服务边界,否则“便宜”可能只是少算了工作量。

我通常建议以三年作为一个便于比较的预算窗口,并同时展示一次性投入与年度持续投入。三年不是唯一正确的周期,但能避免只看首年价格而忽略后续订阅、维护和人员成本。

3. 选型结论应该来自试点,不该来自演示

产品演示适合了解界面和能力边界,不能替代真实验证。试点要拿一项真实业务任务,从数据接入、指标计算、权限配置到用户使用和问题处理走完完整链路。试点结束后,团队应能回答:结果是否准确、业务人员能否完成任务、需要多少人工维护、后续成本是否能接受。

如果试点只验证“能不能做出一张图”,却没有检查权限、数据刷新、指标责任和维护工作量,得到的通常是演示成功,不是选型成功。

bi 平台优化清单:选型成本与实操教程的关键动作

二、为什么 BI 项目容易买得便宜、用得昂贵

1. 报价单通常没有覆盖组织需要完成的全部工作

报价比较容易落到纸面,内部工作量却经常被当成“顺手做一下”。项目启动后才发现,业务部门要确认指标定义,数据团队要补历史数据,IT 要处理账号和权限,分析人员还要把旧报表逐张迁移。每件事单独看都不大,累积起来却可能成为项目周期和维护负担的主要来源。

这也是为什么预算评审不能只问“平台多少钱”,还要问“达到可用状态需要谁投入多少时间”。若报价含有限定数量的数据源、用户、实施天数或支持范围,超出部分如何计费,也应在预算阶段列为待确认事项。

2. 报表数量增加,不等于分析能力变强

有些团队上线后报表越来越多,但业务仍然通过表格、群消息和线下口径做判断。常见原因不是缺少可视化,而是报表没有明确的使用者、决策时点和后续动作。一个没人负责解释、也没有人依据它采取行动的仪表板,可能只是多了一项维护资产。

我会把每张核心报表都追问四件事:谁在什么时候看?看完要做什么决定?指标由谁负责解释?数据异常时由谁处理?答不出其中大部分问题的报表,不应优先进入新平台迁移清单。

3. “功能覆盖”掩盖了“落地难度”

选型评分表容易出现一种偏差:功能越多得分越高,实施复杂度和团队维护能力却没有同等权重。实际采购时,团队需要的不是功能清单上的满分,而是能在现有数据和人员条件下稳定完成关键任务的方案。

对小型数据团队而言,复杂的自定义能力可能提高灵活度,也可能扩大维护面;对有成熟数据工程团队的组织,同一能力则可能是重要优势。因此,功能不能脱离团队能力单独打分。

4. 部署与安全要求可能改变成本结构

云端或本地部署、身份认证、数据访问权限、操作审计、数据留存和跨系统连接,都可能影响实施方式与持续维护成本。一个方案即使分析能力符合要求,如果无法满足组织的部署、安全或采购流程,项目也无法按计划落地。

这些要求应由业务、IT、安全和采购共同确认。不要只在技术评审末尾补问“能否满足合规”,更不要把未经核实的产品介绍当作正式承诺。涉及合同和监管义务时,应以企业制度、合同文件及专业意见为准。

5. 项目容易在“试点成功”之后失去责任人

试点阶段通常有明确负责人和集中支持,上线后却可能没有人持续处理指标变更、权限申请和报表归档。结果是项目初期看起来顺利,几个月后出现多个版本的同名指标,用户也不知道该信哪一张报表。

所以,立项时就应设定持续运营责任:业务负责指标定义与业务解释,数据团队负责数据模型和质量机制,IT 负责平台运行、权限与安全,项目负责人负责优先级和复盘节奏。职责可因组织规模调整,但不能留成“大家共同负责”。

二、为什么 BI 项目容易买得便宜、用得昂贵

三、先做现状诊断:把“想换工具”变成可验证的问题

1. 记录问题,而不是记录情绪

“系统不好用”“数据不准”“报表很慢”是问题线索,不是诊断结论。把描述改成可观察的事实,才能决定后续动作。建议用“问题现象,影响对象,发生频率,业务损失,已有证据,可能原因”的结构记录。

问题现象需要补充的事实可验证证据常见排查方向
报表打开慢哪张报表、什么时段、多少用户同时访问查询日志、刷新记录、用户反馈时间数据链路、模型、查询、并发或网络
销售额口径不一致涉及哪些部门、时间范围和计算条件指标定义、字段来源、报表筛选条件指标治理、数据映射、权限与筛选设置
用户使用率低哪些角色不用、原先通过什么方式完成任务访问记录、任务访谈、线下表格样本工作流不匹配、权限阻塞、培训或体验问题
维护工作量高每月花多少时间处理哪些类型的需求工单、排期、报表清单、人员工时重复报表、需求入口混乱、模型或治理欠缺

诊断时不要一上来追求完美数据。即使只有两周工单记录、几名用户访谈和一份报表清单,也比凭印象判断更可靠。关键是把后续假设写下来,并在试点中验证。

2. 把问题分成“修复、优化、替换”三类

并非所有问题都需要采购决策。可以先按解决路径分类:数据或口径问题属于修复;现有平台具备能力但配置或使用方式不合理,属于优化;平台在关键约束下无法满足任务,或持续维护成本不可接受,才进入替换评估。

  • 修复:补字段映射、统一指标定义、清理历史数据、明确数据责任人。
  • 优化:调整模型、简化报表、优化刷新流程、改善权限和用户路径。
  • 替换:关键数据源无法接入、部署方式不符合要求、核心工作流长期无法实现,或经验证总成本明显不匹配。

这一分类不是让团队避免换平台,而是避免在原因不明时,把采购当成万能修复。若多个关键问题确实指向平台能力边界,替换就应进入严肃评估,而不是无限期修补。

3. 诊断阶段的最小交付物

正式选型前,至少形成三份材料:现状问题清单、核心报表与数据源清单、关键业务任务清单。它们不必很厚,但要能说明“为什么评估、评估什么、怎么判断成功”。

对每个问题标注责任人和证据来源,能减少后续讨论中反复争论“到底是不是平台问题”。同时,把暂时不能确认的事项标成待验证假设,不要在方案评审时将猜测写成事实。

bi 平台优化清单:选型成本与实操教程的关键动作

四、BI 平台选型成本:建立一份能经得起追问的预算

1. 成本表至少覆盖六个项目

预算应按“费用项目、一次性或持续性、估算依据、责任方、合同覆盖范围、风险备注”记录。这样管理层不仅能看总数,也能追问数字从哪里来、哪些可能变动。

成本项目常见内容容易漏算的部分核算方式
平台费用订阅、授权、容量、模块或服务费用用户扩容、额外功能、接口或环境费用按合同周期、用户规模和服务范围核实
实施集成数据连接、模型搭建、认证和系统衔接超出标准范围的定制、返工和测试按交付物、工作量假设及验收边界估算
数据改造与迁移数据清理、历史报表迁移、字段映射旧数据质量问题和无人维护的报表先盘点对象数量,再按复杂度分级估算
内部人员业务访谈、指标治理、数据开发、项目管理核心人员被项目占用后的机会成本用工时或人月乘以企业内部综合成本
培训与推广培训材料、用户答疑、流程调整重复培训、角色差异和上线后支持按用户角色、批次和支持周期估算
运维与扩展故障处理、版本管理、监控和后续迭代长期数据治理和平台能力扩容按年度成本估算,并标明责任团队

内部人力并不一定要折成现金写进采购预算,但必须呈现。否则“平台只花了十几万元”的结论,可能只是把几十个人月转移到了部门日常工作里。

2. 用同一业务假设比较方案

以下是一个情景模拟:某团队有80名潜在用户、6个数据源、30张需要重点梳理的报表,按三年比较。假设方案甲平台订阅每年18万元,实施与集成16万元,数据整理与迁移12万元,培训3万元,年度运维支持5万元;内部投入按每年0.5个全职人力、综合成本每年28.8万元估算。

方案甲三年总成本为:平台订阅54万元,加实施16万元、数据整理12万元、培训3万元、内部人员43.2万元和运维支持15万元,合计143.2万元。这是情景数字,不是任何平台的实际价格。计算的价值在于让团队看到:如果只比较54万元订阅支出,其他工作会被隐藏。

再假设方案乙的订阅费用较低,但数据迁移更复杂、内部维护投入更高。此时不能只把两份报价并排,而要以相同用户规模、相同报表范围、同一三年周期,重新计算实施、人员、支持和扩容。只有在同一假设下比较,差异才有决策意义。

3. 给成本估算附上置信度,而不是伪装精确

早期预算往往存在未知项。与其把模糊数字写成精确到个位,不如标记估算置信度:已确认、初步估算、待验证。比如平台订阅可根据正式报价列为已确认;数据清理工作量可能只是根据抽样估算,应标注为待验证。

还可以增加一个敏感性分析:如果用户数量增加一倍,或者需要迁移的报表从30张增加到60张,成本会怎样变化?敏感性分析不是预测未来,而是识别哪些假设最影响预算,帮助团队把验证精力放在关键变量上。

4. 关注合同边界,不要把“包含”理解为无限支持

评估报价时要核实服务对象、服务时段、实施范围、数据源数量、培训次数、响应方式、扩容条件和验收标准。合同中如果使用“标准实施”“基础支持”等宽泛表述,就要进一步确认其具体内容和不包含事项。

采购团队可以把问题写成确认清单:哪些属于一次性交付?哪些属于年度服务?新增数据源如何计价?迁移失败如何处理?谁负责接口问题?上线后多长时间内提供支持?这些细节比销售演示中的功能描述更能影响实际总成本。

bi 平台优化清单:选型成本与实操教程的关键动作

五、需求评估与试点:从“功能列表”转向“任务清单”

1. 先回答六个需求问题

  1. 谁会使用?区分管理者、业务人员、分析人员和平台维护者,不同角色的任务不一样。
  2. 他们要完成什么决定?例如发现异常、比较渠道、安排库存或追踪预算,而不是笼统地“看经营情况”。
  3. 数据从哪里来、多久更新?盘点数据源、更新时间、历史范围、接口方式和数据责任人。
  4. 核心指标如何定义?记录名称、计算逻辑、时间范围、适用条件和审批人。
  5. 有哪些部署与安全约束?核实身份认证、权限粒度、审计要求、数据留存和部署方式。
  6. 团队能维护到什么程度?评估数据建模、开发、运维和业务支持能力,避免选择超出长期承接能力的方案。

需求应分为“必须满足、重要、可选”三档。必须满足项应有明确的验证方式;重要项用于方案比较;可选项不能因为演示效果突出,就挤占关键问题的评估资源。

2. 为试点选一个真实、边界清楚的场景

好的试点不是选最容易展示的任务,而是选择价值明确、数据能够获得、业务负责人愿意参与、结果可以验收的场景。比如销售团队需要在每周例会上识别区域异常,可以验证数据刷新、指标定义、筛选路径、访问权限和实际决策使用。

试点范围不宜一开始就覆盖全公司。场景太大,问题来源难以定位;场景太小,只做出一张静态图,又无法检验平台的真实维护成本。合理的试点应覆盖一条完整链路,同时把用户、数据源、指标范围和验收时间限定清楚。

3. 按端到端路径验证,不只检查图表

  1. 数据接入:确认数据源能否稳定连接,失败时如何发现和恢复。
  2. 数据建模:检查字段映射、关联逻辑、口径说明和后续变更方式。
  3. 指标计算:与现行可信报表或业务记录抽样核对,明确误差处理规则。
  4. 权限配置:使用不同角色账号验证可见范围,不能只凭管理员账号演示。
  5. 用户任务:让真实使用者独立完成任务,记录中途询问、重复操作和人工补救。
  6. 运行维护:记录刷新失败处理、数据问题定位、报表修改和用户支持所需时间。

要把试点环境与正式环境的差异写清楚。演示环境中有人手动准备数据、临时开放权限或人工修复结果时,必须记录下来,否则评估结果会高估上线后的自动化程度。

4. 设定验收指标与停止条件

验收指标应围绕业务任务设置,常见维度包括数据准确性、刷新时效、任务完成时间、用户独立完成率、维护工时和权限正确性。具体阈值由组织根据业务要求设定,不能把其他企业的指标直接当作自己的基准。

同时应事先约定停止条件。例如核心数据源无法按要求接入、关键口径无法核对、权限测试不通过,或维护工作量远超团队可承受范围,就先暂停扩大试点。明确停止条件能减少“既然已经投入,就继续上线”的沉没成本偏误。

5. 用场景完成度代替演示印象

试点结束后,逐项给出通过、部分通过、未通过,并附证据。证据可以是任务记录、抽样核对结果、运行日志、工时统计和用户访谈摘要。若不同方案承担的场景范围不同,应先统一范围再比较。

可把“功能能否做到”与“组织能否持续做到”分开评分。前者属于能力验证,后者涉及配置、维护、培训和责任机制。很多项目并不是功能失败,而是持续运营成本没有进入决策。

bi 平台优化清单:选型成本与实操教程的关键动作

六、上线后的优化清单:按症状找原因,按证据安排动作

1. 报表慢:先拆数据链路,再讨论扩容

用户说“报表慢”时,先确认慢发生在哪个环节:数据刷新慢、页面打开慢、筛选后等待久,还是高峰期多人使用才变慢。不同现象对应的处理路径不同。盲目增加容量或更换平台,可能只是提高成本,却没有消除查询、模型或刷新环节的瓶颈。

排查时可以记录报表名称、操作步骤、发生时段、数据范围、并发情况和响应时间,并对比刷新日志与查询记录。若只有某一张复杂报表慢,优先检查其数据模型和查询设计;若多张报表在同一时段都变慢,再检查共享资源、网络或数据刷新链路。

2. 指标不一致:先建立定义与变更记录

指标治理不是创建一个名词表就结束。核心指标至少要写明业务含义、计算逻辑、数据来源、统计范围、更新频率、责任人和审批流程。不同部门确实需要不同口径时,不要强行合并成一个定义,而应标注适用场景和差异原因。

当指标逻辑变化时,要记录变更人、变更原因、生效时间和受影响报表。这样用户才能判断历史数据是否重算,也能避免新旧版本混用。若指标争议本质上来自业务规则未达成一致,技术团队不应替业务部门擅自决定口径。

3. 用户不使用:观察任务过程,不把培训当成唯一答案

培训有价值,但并非所有低使用都由培训不足造成。用户可能不知道从哪里进入,也可能要经过过多筛选、缺少必要权限,或报表中的指标无法直接支持下一步动作。优化前最好观察用户完成一项真实任务的过程,记录停顿、重复操作、求助和离开页面的节点。

评估采用情况时,也不要只看访问量。访问量高不一定代表完成了决策,访问量低也不一定意味着没有价值,有些管理者只在特定周期查看关键结果。应结合角色、任务完成情况、反馈和业务结果解释使用数据。

4. 报表越来越多:先做盘点,再决定归档

每季度或按组织节奏盘点报表:是否有明确负责人、是否仍被使用、是否存在重复内容、是否依赖已经变化的数据源。对于长期无人使用、没有业务责任人且可以被其他报表覆盖的内容,进入归档评估,而不是无限期保留。

归档并不等于立即删除。先确认历史引用、审计和业务留存要求,再设定归档时间、通知对象和恢复方式。核心目标是减少重复资产和不必要维护,不是追求一个好看的报表数量。

5. 权限与安全:以角色和敏感度复核访问边界

权限检查要用不同角色实际测试,而不是只在配置页面确认规则存在。需要核查新员工入职、岗位变动、离职停用、外部分享和敏感字段访问等场景,并按照企业制度保留必要审计记录。

如果平台能力无法满足组织要求,或者权限配置高度依赖少数人的手工操作,应列为高优先级风险。涉及具体合规义务时,需要由负责安全和法务的团队确认适用要求,不能用通用的技术建议替代合规审查。

6. 建立可追踪的优化台账

每条优化事项都应包括问题、证据、可能原因、行动、负责人、优先级、完成日期和复核结果。复核不能只确认“任务已完成”,还要回到最初问题,看用户体验、数据准确性或维护工时是否真的改变。

问题证据行动负责人复核方式
刷新延迟连续两周刷新日志超出业务约定窗口拆分刷新任务并检查上游数据到达时间数据负责人比较调整前后的刷新记录
口径争议同名指标在两份报表中计算逻辑不同由业务责任人确认适用范围并登记定义业务指标负责人抽样核对报表与定义文档
用户重复导出访谈发现多个角色每周手动拼接同类表格验证是否能把任务改成稳定的分析流程业务分析负责人观察任务完成时间和人工处理步骤
六、上线后的优化清单:按症状找原因,按证据安排动作

七、用可解释的数据复盘:哪些指标值得长期看

1. 结果指标要对应业务目标

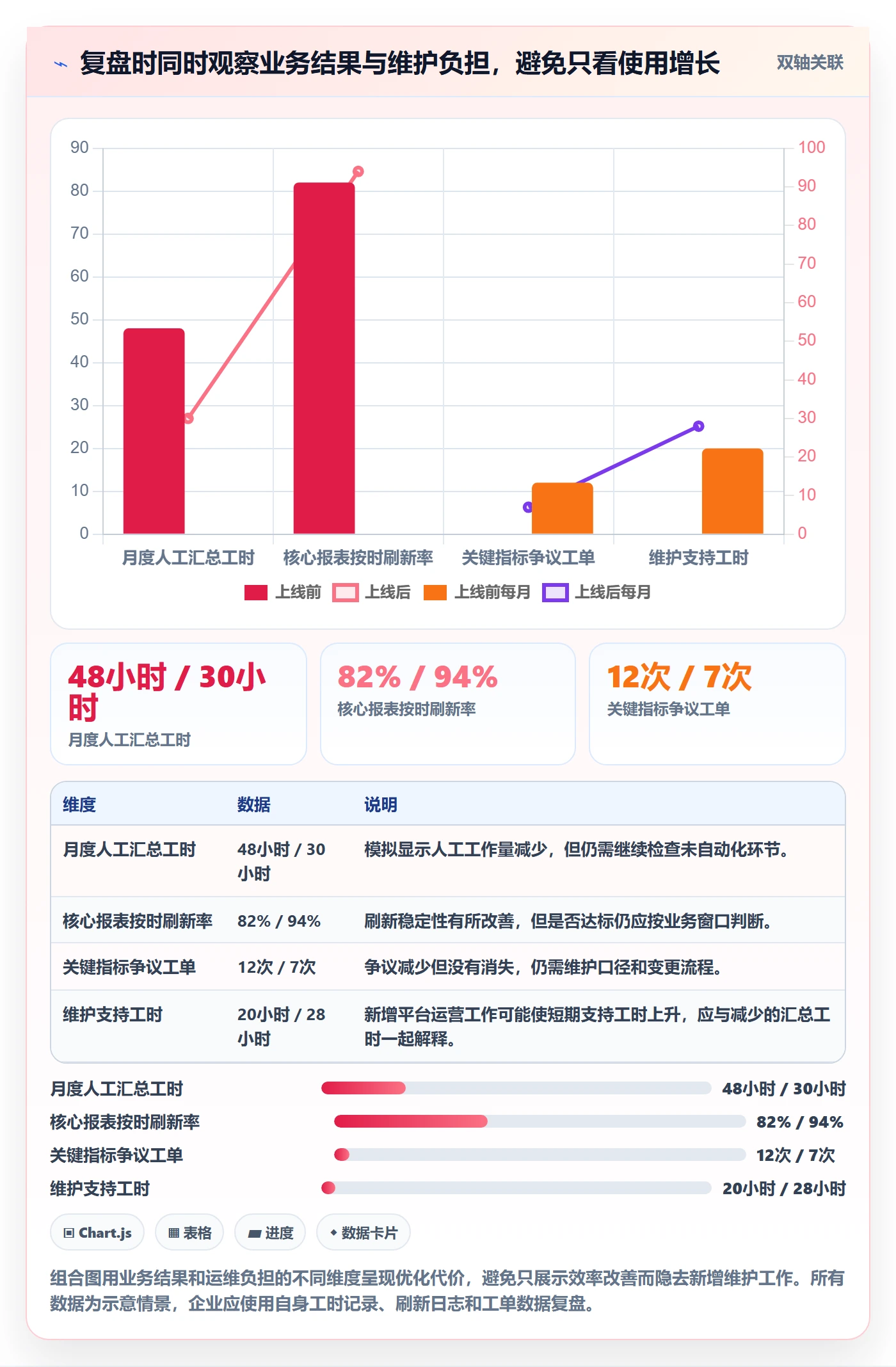

BI 项目的价值不宜只用报表数量、页面访问量或账号开通数证明。若项目目标是缩短月度经营复盘时间,就应记录复盘准备工时和关键数据确认耗时;若目标是减少人工汇总,就要追踪手工步骤和返工情况;若目标是改善经营响应,则要界定“响应”是什么、如何观察。

结果指标最好分成三层:数据可靠性、工作效率、业务行动。数据可靠性关注准确和及时;工作效率关注查询、整理与维护投入;业务行动关注是否支持明确决策。三层指标共同呈现,比单独展示活跃用户更能解释项目进展。

2. 领先指标用于发现风险,滞后指标用于判断结果

刷新失败次数、待处理的数据问题、未确认的指标定义和待办权限申请,属于可能提前暴露风险的过程指标。报表采用率、人工统计工时变化和返工情况,则更多反映一段时间后的结果。两类指标配合,才能判断问题是刚出现,还是已经影响业务。

不要为了“仪表板看起来完整”收集一堆没人使用的数字。每个指标都应有责任人、统计口径、更新时间和触发动作。若某个数字长期不影响任何决策,就应考虑停止维护或重新定义。

3. 设定复盘节奏与继续投入条件

上线初期可以较频繁地处理问题,稳定后再调整复盘频率。具体周期取决于业务节奏,不需要机械套用统一标准。每次复盘都回答四个问题:原定目标进展如何?未达成的原因是什么?哪些工作量超出估算?下一阶段继续、调整还是暂停?

扩展范围之前,先确认核心场景已经稳定、维护责任清楚、用户反馈有闭环。若核心流程仍靠少数人手工补数据,仓促扩展只会把不稳定放大到更多部门。

bi 平台优化清单:选型成本与实操教程的关键动作

八、按不同组织情况选择行动路径

1. 尚未选型、数据源少且团队精简

先限定一到两个高价值场景,梳理最少必要数据源和关键指标,再比较易部署、易维护的方案。团队人手有限时,优先验证数据接入、权限、日常调整和支持方式,不要把可选功能数量当作核心优势。

此类团队可以把试点压缩在一个明确业务闭环内,但不能省略成本测算。尤其要问清楚哪些维护工作需要内部承担、供应方支持的边界是什么,以及未来用户和数据源增加时如何计费。

2. 已有平台能用,但数据口径和报表治理混乱

先暂停无边界地新增报表,做指标登记、报表盘点和数据责任人确认。选一组高频使用的核心指标,建立定义、来源和变更记录,再观察争议是否减少。只要平台能够支撑目标任务,就不必为了治理问题立即替换工具。

如果平台本身限制了治理流程,例如无法满足必要的访问隔离或关键数据连接,再把平台约束写成证据进入选型。不要把“现有流程混乱”直接写成“平台不支持”。

3. 核心报表明显变慢或并发需求上升

先建立性能基线:记录关键任务的加载时间、数据更新时间、访问高峰、数据量和同时使用情况。随后分别测试模型、查询、数据刷新、网络和并发等环节。对照优化前后结果,再判断是否需要扩容或更换方案。

若问题集中在单张报表,先修局部设计;若大量核心任务都受平台能力边界影响,并且优化后仍不能达到业务要求,再评估替换或架构调整。每次结论都应说明测试环境和数据范围,避免用一次偶然测试代表长期表现。

4. 受到部署、安全或采购约束的组织

先由业务、IT、安全、采购共同列出不可妥协条件,再向候选方案索取可核验的材料。把部署、身份认证、权限、审计、数据留存和服务边界列入试点或正式评估,不要等签约后才发现关键条件无法实现。

遇到无法公开确认的功能或承诺,应以正式文档、合同约定和实际验证为准。销售口头说明可作为沟通线索,不能替代验收要求。

5. 有成熟数据团队,且需要较高定制能力

成熟团队可以将灵活性、模型治理、接口能力和与现有数据架构的协同列为更高权重,但也应评估自定义能力带来的升级和维护责任。设计越自由,不代表长期成本越低,团队需要有人维护设计规范、代码或配置变更及版本兼容。

建议把试点扩大到两个不同复杂度的任务:一个常规分析场景,一个涉及较多数据处理或权限边界的场景。这样能同时验证日常效率与复杂任务的维护成本。

八、按不同组织情况选择行动路径

九、方案取舍:选最合适的,不选看起来最强的

1. 采购平台与自建能力之间的取舍

采购通常有机会缩短部分平台能力的建设过程,但仍需要业务建模、数据治理、集成和运营投入。自建可能提供更高的控制力或贴合度,也需要长期维护人员、升级机制和安全责任。比较时要把建设周期、维护能力、组织变更和退出成本都放在同一时间范围内。

团队若缺少稳定维护资源,自建的初始开发看起来可行,也可能在人员变动后失去连续性;若组织已有成熟的数据平台和工程团队,采购成熟能力也未必能充分发挥优势。取舍应由组织能力决定,而不是由“自建更灵活”或“采购更省事”这类口号决定。

2. 功能丰富与易于运营之间的取舍

功能范围扩大,可能覆盖更多任务,也会带来学习、权限、治理和维护复杂度。若多数用户只需要稳定完成少数高频分析任务,过多低频能力可能增加培训成本;若业务确有复杂分析和定制需求,则过度简化又可能造成长期绕行。

评审时为每项重要能力附上具体场景和使用角色。无法指出场景的“加分功能”,暂时列为可选,不应与业务必需能力等权比较。

3. 一次性上线与分阶段推广之间的取舍

一次性铺开可以统一节奏,却会集中暴露数据、权限和使用问题;分阶段上线能降低早期风险,但需要在阶段之间保持指标定义、培训和运营一致性。对于数据基础尚未稳定、用户角色差异较大的组织,分阶段通常更便于学习和调整。

阶段划分应围绕业务场景和责任边界,而不是简单按部门平均切分。先选择数据条件较成熟、业务负责人明确的场景,验证方法后再扩展到更复杂的部门。

4. 要不要追求完整迁移

旧报表不一定都值得迁移。逐张确认使用频率、业务责任人、数据来源、口径状态和替代方式。没有明确用户、长期重复、口径已经失效的内容,可能更适合先归档或重做,而不是原样搬到新环境。

迁移清单要分成核心报表、待确认报表和暂不迁移报表,并注明决策依据。这样既减少无效工作,也避免用户在上线后发现常用内容被遗漏。

bi 平台优化清单:选型成本与实操教程的关键动作

十、可以直接复用的选型与优化检查表

1. 立项与诊断检查

  • 是否列出最影响业务的具体问题,并附上发生频率、受影响对象和证据?
  • 是否区分数据、流程、平台、使用和治理问题?
  • 是否明确本次评估属于新增选型、现有优化还是替换评估?
  • 是否指定业务负责人、数据负责人、IT 负责人和决策人?
  • 是否定义不做什么,避免范围在项目中无限扩张?

2. 成本与合同检查

  • 是否使用统一周期、用户数、数据源范围和业务场景比较方案?
  • 是否纳入平台费用、实施、迁移、内部投入、培训、运维和扩展?
  • 是否标记各项估算的来源、置信度和待核实事项?
  • 是否确认新增用户、数据源、模块和支持服务的费用边界?
  • 是否计算退出、数据导出、历史迁移和替换的潜在成本?

3. 需求与试点检查

  • 是否围绕真实用户任务,而非单纯功能列表设计试点?
  • 是否用真实数据验证完整链路,并记录测试环境的人工补救?
  • 是否按不同角色测试权限,检查数据访问边界?
  • 是否制定准确性、时效、任务完成、维护工时等验收标准?
  • 是否事先约定未达标时暂停、调整或退出的条件?

4. 上线与持续优化检查

  • 核心指标是否有定义、数据来源、责任人和变更记录?
  • 核心报表是否有业务使用者和明确的决策任务?
  • 是否定期盘点重复、失效和无人维护的报表?
  • 是否记录数据问题、权限问题、性能问题和用户反馈的处理状态?
  • 复盘时是否同时看业务结果、使用过程和维护负担?

5. 以证据作为每项结论的落点

检查表不是为了把“已完成”打满,而是让每个关键判断能够找到证据。比如“指标一致”应能追溯到定义和抽样核对;“用户易用”应有任务观察或访谈记录;“性能满足要求”应有测试条件和运行数据。没有证据的结论,最多只能标成待验证。

如果使用九数云等 BI 平台进行方案评估,应把产品能力、服务范围和费用条件放到同一套场景中核验,并以当期官方说明、正式沟通材料和合同约定为准。可从其官网了解公开信息:九数云官网。这里不以品牌介绍替代实际试点,也不把任何平台视为对所有企业都适用的标准答案。

十一、下一步怎么做:从三个问题开始,而不是从采购开始

1. 先写下当前最影响业务的三个问题

每个问题都补充发生频率、影响对象、业务后果和证据。把“系统不好用”改成可观察的任务,把“数据不准”改成具体指标和计算差异。若暂时没有证据,就把它列为待验证,而不是直接写成平台缺陷。

2. 用同一口径做一张三年成本表

把可确认费用、初步估算和待核实成本分开。至少纳入订阅或授权、实施、数据整理、内部人力、培训、运维和扩展。先用自己的组织假设计算,不要套用未经验证的行业均价。

3. 选一个场景做端到端试点

确定真实用户、真实数据、验收指标和停止条件。试点中记录技术结果,也记录人工补救、用户求助和后续维护工时。只有当业务任务能稳定完成、责任能够持续承接、总成本可以解释,才适合扩大投入。

BI 平台优化的关键,不是把工具选到“最强”,而是让业务问题、数据条件、组织能力和持续成本彼此匹配。下一步先完成现状诊断,再算清总成本,最后用真实任务验证;这三步比多看几场演示,更能减少买错、迁错和上线后无人维护的风险。

常见问题解答(FAQ)

1. BI 平台选型时,怎样避免只比较软件报价而低估总成本?

我正在准备替团队选 BI 平台,几家厂商给出的软件报价看起来差距不大,但实施和后续维护费用的说法并不一致。我担心预算批下来后才发现数据迁移、指标整理和内部人力都没算进去,应该用什么口径比较才更稳妥?

比较时用同一周期核算总拥有成本,至少拆成软件订阅或授权、实施集成、数据迁移与治理、内部人力、培训运维五项。一个仅用于演示口径的示例:年订阅 12 万元、实施 8 万元、治理迁移 5 万元、运维培训 4 万元,内部投入 30 人日、按每人日 1200 元计为 3.6 万元,首年合计 32.6 万元。

这个数字不是行业报价,实际应以合同和团队投入核实。更容易被忽略的是返工成本:若指标口径没确认,试点报表上线后重做,花掉的实施时间也是真实成本。建议把每项费用标注为一次性或持续性,并记录估算依据、负责方和待确认事项;最后再比较每个通过验收的业务场景成本,而不是只看单用户价格。

2. BI 平台试点应该怎么设计,才能判断它适不适合真实业务?

我看产品演示时,常觉得报表和交互都很顺,但担心演示数据太干净,跟我们日常使用的情况差得很远。我想用一个小范围试点做判断,又不知道该测哪些环节、设什么验收条件,才能避免试点只证明“功能能点开”。

试点应选一个价值明确、数据可取得、业务负责人愿意参与的场景,并用真实数据跑完整链路:接入、清洗、指标计算、权限控制、报表制作、刷新和分享。不要只让厂商搭好页面后做观感评审;让实际使用者完成一项工作任务,并记录每一步耗时、需要的技术支持和出现的问题。

验收阈值应由团队按业务需要预先约定,而不是照搬别人的数字。可记录指标计算抽查结果、数据更新时间、典型任务完成时间、权限验证结果和维护工时;同时写明失败条件,例如关键口径无法复现或每次调整都依赖外部开发。试点结论应包含“能否实现”和“持续实现要付出什么”。

3. BI 报表打开很慢,优化时应该先查哪里?

我负责的报表有时几秒就能打开,有时要等很久,业务同事因此开始导出到表格里自己算。我不确定该先加机器、改报表,还是检查数据刷新链路;如果直接换平台,可能只是把问题搬过去,应该怎样按顺序定位?

先把慢拆成可观测环节,不要一上来扩容或重做平台。选一张有代表性的报表,在固定时间段记录刷新耗时、查询耗时、并发人数和数据规模;再分别检查数据源刷新、模型与查询逻辑、网络传输、权限计算及页面渲染。记录中位数和高分位耗时,比只看一次打开速度更能发现偶发拥堵。

例如,同一筛选条件下,若数据尚未刷新就已耗时很久,应先查上游任务;若单人正常、多人同时使用明显变慢,再测并发与资源争用;若只有复杂筛选慢,则检查模型粒度和查询路径。每次只改一个环节,并用同一数据量、筛选条件和并发设置复测,才能判断改动是否真的有效。

4. BI 平台上线后使用率不高,怎样判断是工具问题还是运营问题?

我已经推动团队上线了几张核心报表,但不少同事还是习惯私下要数据、下载后再加工。我不确定是平台不好用、培训不到位,还是报表没有回答他们真正的问题;除了统计登录人数,我还能看什么来判断下一步该改哪里?

把“登录”与“完成业务任务”分开看。可以抽样观察用户能否在报表中找到所需指标、完成筛选并采取下一步行动,再记录任务完成率、重复导出情况、求助次数和报表维护工时。访问量高但用户仍反复下载,可能说明数据呈现或任务路径不合适,并不能单独证明平台产生了业务价值。

先访谈一小组高频用户和未使用者,分别追问最近一次需要数据时做了什么、卡在哪里、最终如何解决。若问题集中在口径不可信,应先指定指标负责人并补充定义;若用户找不到入口或看不懂筛选,再调整页面和培训。每轮只选一个高频障碍改进,并约定复核日期,避免把所有低使用率都归因于“员工不愿意用”。

核心关键词

读者评论

史
史书瑶

把内部人力、数据迁移和运维都计入三年成本,这个思路比单看订阅报价更接近真实预算。

段
段云舟

文中先区分数据、流程和平台问题很实用,尤其能避免把指标口径不一致误判成工具能力不足。

曾
曾静怡

试点不只看能否做出报表,还要验证权限、刷新和后续维护;这些环节确实容易在演示时被忽略。

谢
谢舒然

报表清单追问使用者、决策动作和责任人,有助于筛掉没人维护或实际价值不明的报表。

免责申明:本文内容通过AI工具匹配关键字智能整合而成,仅供参考,帆软及九数云不对内容的真实、准确或完整作任何形式的承诺。如有任何问题或意见,您可以通过联系jiushuyun@fanruan.com进行反馈,九数云收到您的反馈后将及时处理并反馈。
咨询方案
咨询方案二维码

扫码咨询方案

热门产品推荐

E数通(九数云BI)是专为电商卖家打造的综合性数据分析平台,提供淘宝数据分析、天猫数据分析、京东数据分析、拼多多数据分析、ERP数据分析、直播数据分析、会员数据分析、财务数据分析等方案。自动化计算销售数据、财务数据、绩效数据、库存数据,帮助卖家全局了解整体情况,决策效率高。

相关内容

查看更多
erp数据录入应用思路:围绕数据去重拆解风险排查

erp数据录入应用思路:围绕数据去重拆解风险排查

erp数据录入应用思路:围绕数据去重拆解风险排查 ERP 里发现两条名称相同的客户记录,最危险的动作往往不是漏 […]
erp数据录入工作指南:用风险排查解决字段校验问题

erp数据录入工作指南:用风险排查解决字段校验问题

ERP 数据录入出现字段校验报错时,最快的处理方式通常不是反复改值,而是先确认报错发生在哪个环节、校验针对什么 […]
bi 平台从0到1:指标建模的标准化管理与操作要点

bi 平台从0到1:指标建模的标准化管理与操作要点

BI 平台从0到1,最容易被误判为“把报表搬进一个新工具”。真正决定项目能不能长期使用的,通常不是首页做得多漂 […]
bi 平台怎么选?仪表盘相关的标准化管理判断标准

bi 平台怎么选?仪表盘相关的标准化管理判断标准

选 BI 平台时,最容易被演示效果误导的,往往不是图表,而是图表背后的管理方式:同一个“销售额”,不同部门是否 […]
bi 平台实用方法:围绕数据接入建立标准化管理

bi 平台实用方法:围绕数据接入建立标准化管理

BI 平台的数据接入,最容易被误判为“连接成功就算完成”。但一个数据源即使已经连通,如果没人知道字段代表什么、 […]

让电商企业精细化运营更简单

整合电商全链路数据,用可视化报表辅助自动化运营

让决策更精准
