ERP 数据录入落不了地,常见原因不是员工不会点按钮,而是单据从谁创建、谁核对、谁能修改,到错误发生后由谁处理,没有形成一条说得清、查得到的责任链。权限分工也不会自动降低成本;它真正的价值,是让采购、库存、生产和财务使用的数据有明确来源、复核节点和纠错路径,避免错误在业务链条里越滚越大。
erp数据录入怎么落地?从权限分工讲清成本控制
我在判断 ERP 数据录入方案是否可执行时,通常先不看系统菜单,而是先问四个问题:这条数据由谁产生?谁负责录入?谁核对关键字段?出错后谁有权更正、谁确认更正结果?这四个问题说不清,权限表配得再细,实际运行也容易回到“谁方便谁来录”的状态。
例如,一张采购入库单可能涉及采购、仓库、财务和供应商资料维护人员。采购可以确认订单价格和供应商,仓库可以确认实际到货数量,财务需要核对结算信息;但如果任何人都能修改物料、数量、单价和业务日期,系统虽然保留了记录,管理上却未必能说清最终数据是如何形成的。
落地的基本闭环是:业务责任明确、数据口径统一、权限与岗位匹配、关键节点有人复核、异常有处理时限、修改留有依据。这几项必须一起设计。单独增加审批,可能只是延长等待;单独限制修改,也可能让错误只能线下绕行。
“成本控制”不是抽象地要求少花钱,而是要确认哪些业务数据会进入成本相关的记录和分析。例如,采购数量影响入库记录,领料数量影响材料消耗统计,工时和费用归集影响成本分摊。数据与成本之间具体如何关联,取决于企业的业务流程、核算规则和系统配置,不能只凭一个权限设置就作出结果承诺。

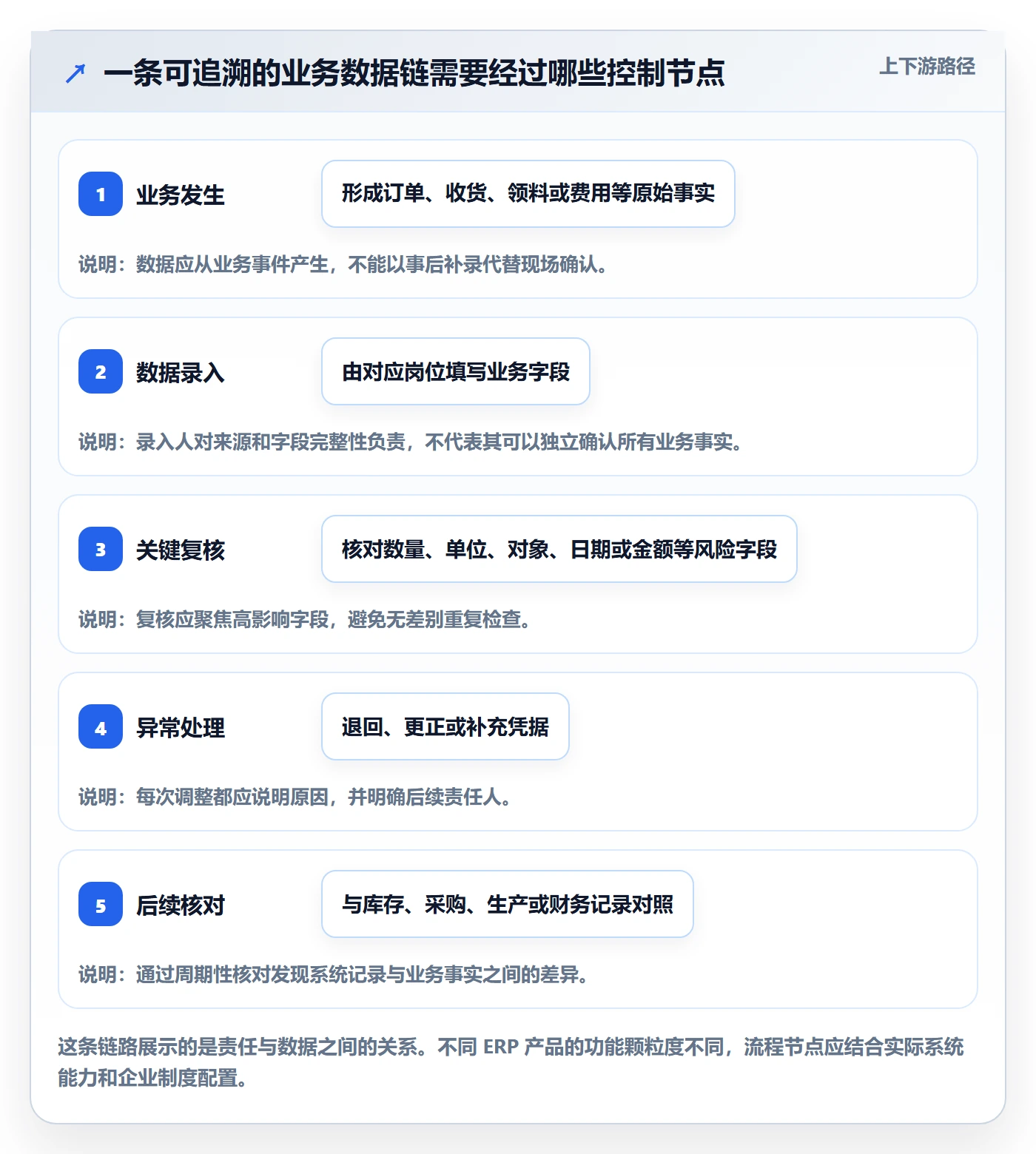

因此,本文讨论的重点不是“给谁开哪个菜单”,而是把一张业务单据从产生到进入后续核对的路径画出来,再决定哪些人可以录、改、审和处理异常。这样的顺序更接近实际管理,也更容易在上线后复盘。
如果企业希望用权限管理直接替代流程治理,通常会失望;如果先把责任和数据路径理清,再用系统能力固化其中一部分规则,权限才会成为成本管理的基础设施。

下面用一个情景推演说明问题,不代表某家企业的真实经营数据。某制造企业收到一批零件,采购订单写明订购 500 件,供应商送货单记录 500 件,仓库现场点收发现其中 8 件外观异常,实际可入库 492 件。仓库人员先录入 500 件,打算稍后处理异常;采购人员又根据送货单确认了订单完成。
这个例子里,错误并不只是“多录了 8 件”。系统可能已经形成与实际可用库存不一致的记录,后续领料、退换、对账和差异分析都需要额外确认。具体会不会进一步影响成本核算,取决于企业怎样处理待检品、拒收品、入库单和供应商结算,但至少需要有人发现并解释这 8 件的状态。
再看权限:如果仓库人员能录入和审核自己的单据,且采购人员可以直接覆盖入库数量,系统可能保留最终结果,却没有要求使用者说明为什么从 500 改成 492。反过来,如果仓库不能更正任何字段,异常发生后只能等管理员改权限,现场又可能用纸张或聊天记录暂存信息。
我会把问题拆成三件事:第一,系统里要区分“送达数量”和“可入库数量”吗?第二,异常品由谁确认,何时处理?第三,单据改动后,谁负责核实相关记录是否同步?先回答业务问题,才知道权限应该怎样设置。
许多企业把整张单据作为一个权限单位,但业务责任未必如此。供应商、物料、仓库和计量单位等基础资料,通常需要相对稳定的维护规则;实收数量由仓库根据现场点收确认;采购价格则应由采购或有授权的岗位确认;异常原因可能需要仓库与采购共同处理。
如果系统不支持字段级权限,也不必假设所有字段都能分别控制。可以通过不同单据节点、审批流、职责分工、操作日志或定期抽查实现部分控制。关键不是追求最细的权限颗粒度,而是让高风险字段有人负责,让职责交叉处有办法核对。
| 数据或字段 | 主要责任岗位 | 建议核对点 | 常见风险 |
|---|---|---|---|
| 供应商资料 | 主数据管理员或指定业务岗位 | 名称、结算信息、启停状态、重复记录 | 同一供应商多条记录,后续匹配与对账口径不一 |
| 物料编码与计量单位 | 主数据维护岗位,业务部门提出申请 | 编码唯一性、规格、基本单位与换算关系 | 不同单位混用,数量比较失去一致口径 |
| 实收数量 | 仓库收货岗位 | 订单、送货单、点收结果和异常数量 | 把送达数量直接当成可入库数量 |
| 采购价格或结算信息 | 采购或授权岗位 | 订单版本、价格变更依据、审批记录 | 业务事实与结算依据不一致 |
| 更正原因 | 原录入人说明,主管或指定岗位确认 | 更正前后值、原因、依据、关联单据 | 结果被修改,但差异原因无法追溯 |
面对库存、成本或对账差异,我不会先假定“是员工录错了”。还要检查基础资料、业务时间点、单位换算、系统配置、单据状态和现场执行。例如,数量正确但单位设置不统一,也可能导致汇总结果不可比;单据录入及时,但业务审批滞后,也可能让管理人员看到的不是完整状态。
比较稳妥的做法,是从差异发生的位置向前追:先找出结果差异对应的业务单据,再检查关键字段和操作记录,最后确认形成差异的原因属于录入、流程、主数据还是核算规则。这样既避免把责任简单推给一线人员,也能找到真正需要调整的控制点。

细权限有助于缩小操作范围,但权限颗粒度越细,角色维护、人员调岗、临时授权和问题排查也越复杂。若规则细到每个字段、每种状态都要申请,员工可能为了赶进度转用线下表格,最后形成两套数据:系统里有一份,业务群或个人文件里还有一份。
我判断权限是否“过细”,会看它有没有降低关键风险,以及维护它要花多少时间。如果一次权限调整需要多人反复确认,却没有减少明显的越权、返工或差异,说明设计可能不符合业务节奏。对于高频、低风险、可追溯的操作,可优先采用岗位授权加抽查;对于高影响、难逆转的操作,则更适合增加复核或审批。
职责分离是重要控制思路,但不是所有企业都有足够人员把每个环节分给不同的人。小团队可能只有一名仓管和一名主管,强行要求三岗独立,结果不是增加安全,而是让单据长期堆积。
人员不足时,可以使用替代控制:高风险单据由主管抽查;数量或金额超过企业设定阈值时再触发额外确认;每周核对关键业务记录;对修改日志做定期复盘。这些办法并不等同于完全分岗,但可以在有限人力下提高可追溯性。具体阈值应根据企业风险和业务规模设定,不应直接套用别人的数字。
录入错误很难完全消失,尤其是业务变化快、字段多、现场条件复杂的流程。管理目标不应只盯着“有没有错”,还要看错误是否容易被发现、能否及时纠正、是否造成重复返工、同类问题有没有再次出现。
例如,低影响字段的偶发笔误,可以通过及时更正和留痕处理;涉及单位、数量、业务对象或成本归属的错误,则应该提高检查优先级。把所有字段都按同一强度复核,会消耗人力,也容易让真正重要的异常被淹没。
录入人员可能是问题链条中的一环,但并不一定是问题源头。基础数据定义不清、表单字段含义模糊、历史数据重复、审批路径不匹配,都可能迫使员工猜测或线下补充。只处罚录入者,往往不会让同类问题消失。
我更愿意用“可控责任”来判断:录入人是否拿到了明确的数据来源?字段是否有清晰定义?系统是否允许或提示不合理值?主管是否及时处理异常?如果这些前置条件缺失,就不能简单把结果归为个人疏忽。
要减少这类争论,可以为关键字段补充操作说明、校验规则和问题反馈渠道。遇到重复退单时,先统计退回原因,再判断是培训问题、规则问题还是流程设计问题,而不是直接增加审批层级。

ERP 模块菜单通常按采购、库存、生产、财务等功能划分,但权限设计应该从业务风险出发。一个更实用的起点,是列出关键数据,评估它的影响程度、发生频率、可逆性和发现难度。
可以用简单的四档判断法,不必把分数包装成精确科学:
将这四项合起来,先圈出“影响高、难逆转、发现晚”的环节。权限和复核资源优先投向这些位置,而不是平均分配到所有功能菜单。
岗位责任表不需要很复杂,但必须覆盖正常路径和异常路径。只写“仓库负责入库”还不够,至少要说明谁确认实际数量、谁记录异常、谁批准更正、谁检查相关单据是否同步。
| 业务环节 | 录入或发起 | 复核或确认 | 异常处理 | 建议留存的依据 |
|---|---|---|---|---|
| 基础资料新增 | 业务申请人提交资料 | 主数据管理员检查重复与字段规范 | 申请部门补充或更正 | 申请记录、资料来源、审批记录 |
| 采购收货 | 仓库人员录入实际收货结果 | 仓库主管或指定岗位核对差异 | 采购、仓库按异常类型协同处理 | 订单、送货凭据、点收记录、异常说明 |
| 生产领料 | 领料岗位发起,仓库按流程出库 | 生产或仓库岗位确认物料与数量 | 由生产、仓库和计划相关岗位核查差异 | 领料单、退料记录、生产批次信息 |
| 费用归集 | 费用经办人提交归集信息 | 部门负责人或财务岗位核对归属口径 | 补齐凭据或调整归集对象 | 费用单据、成本中心定义、审批依据 |
| 单据更正 | 原录入人或授权岗位提出更正 | 根据风险等级由主管或指定岗位确认 | 关联受影响的后续记录并复核 | 更正前后值、原因、时间、确认人 |
这张表是设计起点,不是固定组织模板。岗位名称、审批层级和记录形式都应按企业组织结构调整。小企业可以由同一人承担不同职责,但要明确哪些动作需要主管抽查,不能把“人少”当成完全不留痕的理由。
如果“数量”“业务日期”“成本归属”这些字段没有统一定义,权限再严格也只是让更多人按不同理解录入。数据标准至少要说明字段代表什么、从哪里取值、什么情况下可以为空、错误时由谁修正。
以计量单位为例,采购订单按箱、仓库按件、生产领料按个,如果换算关系没有明确维护,后续数量对比就可能不可靠。解决办法不是让仓库人员背诵所有换算,而是建立主数据规则、在录入界面给出可用选项,并明确换算关系由谁维护和审核。
主数据的变更尤其要谨慎。物料描述、供应商资料或成本归属一旦被随意改动,历史记录的解释也可能变复杂。建议区分“新增申请”“资料审核”“正式启用”和“停用处理”,并根据系统能力保留变更记录。
权限管理可以按用途分层。日常操作权限满足岗位正常工作;关键变更权限控制基础资料、重要参数或已提交单据的修改;例外授权则处理临时任务、人员替班或紧急业务。
系统未必支持所有细分控制。例如,有的系统能够限制菜单和单据状态,有的能够记录字段修改,有的需要通过流程配置或外部管理制度补足。设计方案时应先盘点已有能力,再决定哪些控制在系统内完成、哪些需要人工执行。

采购业务中,订单数量、供应商送达数量、仓库点收数量和最终入库数量可能并不相同。若系统只留下一个数量字段,业务人员就需要用备注、附件或线下记录补充差异,这会增加后续解释成本。
企业应先确定业务状态怎样表达:例如待检、部分接收、拒收或补货等状态是否适用;随后再看系统能否承载这些状态。如果无法区分,就要明确异常记录的替代方式,并规定谁负责在什么时间内完成后续处理。不要把“先全部录入,之后再说”当成默认操作。
成本管理上,最重要的不是把每笔入库都叠加多层审批,而是让数量、价格和单据关联能互相解释。采购岗位更适合确认订单和价格依据,仓库岗位确认现场数量,财务或结算岗位按照企业流程核对结算信息。职责可以有交叉,但数据来源不能含糊。
库存相关数据常见的难点不止是数量。物料编码、规格、计量单位、仓库位置和业务发生日期都可能影响后续查询。若领料记录归属错误,系统中的汇总数字可能仍然完整,但未必能回答“哪个部门、哪个订单或哪个批次用了这些材料”。
因此,我会把领料复核分成两层:现场层确认实际发放数量和物料;管理层检查领料与业务对象、仓库及单位是否匹配。对于高频、标准化的业务,可以使用预设选项和扫描核对减少手工输入;但如果基础编码混乱,增加扫码步骤也只是更快地选择错误对象。
退料、补料和报废也需要纳入同一条链路。只记录领料、不记录退料,可能让使用量看起来偏高;只做库存调整、不关联业务原因,则很难解释差异。不同企业的核算方式不同,系统记录方式应与实际管理口径一致。
生产计划数量不等于实际产量,标准工时也不等于实际工时。若录入岗位把计划值当作实际值,或班次变更后仍沿用旧数据,管理者可能看到看似完整、实则不适合分析的记录。
要让生产数据可用于成本分析,至少要明确哪些字段是计划值、哪些是现场反馈、哪些数据需要主管确认。出现超额耗用或工时偏差时,应有合理的异常说明路径,而不是让一线人员为了通过校验随意改数量。
成本岗位的责任是建立口径、检查归集结果、追踪异常原因;生产岗位提供实际业务事实;仓储岗位确认物料流转。把所有数据维护责任都推给财务,可能让财务成为“最后的补录部门”,却没有能力还原现场事实。
费用数据要进入有意义的分析,需要知道费用属于哪个部门、项目、订单或成本中心。只核对金额是否与票据一致,并不足以保证归集口径正确。若成本对象选择规则不清,员工可能选一个“看起来差不多”的选项,后续报表却无法用于比较。
应由业务部门提供费用发生背景,由财务或成本岗位维护、解释归集口径,并由相应负责人确认业务合理性。涉及调整时,最好记录调整前后对象、原因和依据。这样,报表差异才有机会被还原到具体业务,而不是止步于“财务改过”。
仅统计录入准确率容易掩盖问题,因为不同企业对“准确”的定义可能不同,抽样方法也会影响结果。我更建议同时观察异常关闭时间、退回原因、重复更正次数和关键字段缺失情况,并明确数据口径。
例如,异常关闭时间可以定义为“从异常被登记到责任岗位确认处理完成的工作时长”;退单率则要说明按单据数、按字段数还是按审核次数计算。没有定义口径的数字不适合直接比较,也不宜拿来评价单个员工。

我不建议一开始就把所有模块的权限一次性设计到最细。更稳妥的做法,是选一条涉及岗位较多、对业务影响较明显的链路,例如采购申请、订单、收货、对账;或生产领料、退料、补料和成本归集。先验证从业务发生到后续核对是否走得通。
测试不能只由系统管理员登录不同账号点击按钮。需要实际岗位人员按真实任务完成操作,包括正常情况、缺字段、数量不符、重复资料、人员替班和单据撤回等情景。只有遇到异常时也知道下一步找谁,流程才算具备落地条件。
每种情况都要记录问题类型,而不只是记录“测试通过”或“测试失败”。例如,问题是角色配置不足、字段含义不清、审批节点缺失,还是操作培训不到位。原因不同,解决方法也不同。
指标的作用是帮助发现流程卡点,不是为了把员工排个名。上线初期可以先选四到六个与业务直接相关的指标,连续观察几周,再决定是否增加。指标过多会增加维护负担,也会让团队忙着填报统计数据。
| 建议指标 | 建议定义 | 观察目的 | 使用时的注意点 |
|---|---|---|---|
| 按时录入率 | 在规定时限内完成录入的单据数,占应录入单据数的比例 | 观察业务信息是否及时进入系统 | 先定义规定时限,并剔除流程中等待外部资料的情况 |
| 关键字段完整率 | 关键字段完整的单据数,占抽查或全量单据数的比例 | 检查数据是否具备后续处理所需信息 | 关键字段要按业务模块分别定义,不能把所有字段一视同仁 |
| 退回或更正次数 | 一定周期内被退回或更正的次数,并按原因分类 | 定位培训、表单设计或数据标准问题 | 不要只看总次数,应区分重复性原因与偶发错误 |
| 异常关闭时长 | 从异常登记到处理完成的工作时间 | 检查责任人、协同关系和处理机制是否清楚 | 明确暂停等待、跨部门协同等情形怎样计时 |
| 重复主数据数量 | 按企业规则识别的重复供应商、物料或其他基础资料数量 | 检查主数据申请和审核规则是否有效 | 重复判定逻辑应先统一,避免把不同规格误认成重复 |
如果没有可靠基线,先连续记录现状,不必为了展示改善而编造“上线前准确率”。待统计方法稳定后,再比较不同时间段或不同业务组的变化。指标只有在口径一致时,才适合用于判断改进是否有效。
如果退回主要因为字段定义不清,应该改表单说明或数据标准;如果主要因为数量差异无人处理,应该明确异常责任和时限;如果主要因为权限过窄导致员工等待,应该调整岗位权限或授权流程;如果修改后找不到原因,再检查日志和更正机制。
把每一个问题都转成新增审批,是最容易执行但未必有效的做法。审批节点越多,等待和维护成本越高;只有当节点确实能提供新的核验信息或降低明确风险时,才值得保留。

小团队岗位有限,常见约束是一个人兼做采购跟单、收货协调或基础资料维护。此时可以先把高风险动作和日常动作区分开,重点控制关键资料变更、单据更正和高影响异常;日常高频录入则尽量保持顺畅。
取舍在于,人工抽查能弥补人员不足,但它需要持续执行。如果主管没有固定时间复核,制度写得再完整也会变成形式。小企业适合少量、稳定、能坚持的控制,而不是维护成本很高的复杂权限矩阵。
部门多、分支多的企业,风险常出现在口径不一致和责任交界处。总部叫“物料编码”,工厂另用简称;采购按订单确认,仓储按送货单入库;财务月底才发现两个部门使用不同的归集口径。此时,单纯扩充审批人往往不能解决问题。
建议先统一关键主数据定义、责任归属和变更流程,再明确跨部门交接时必须传递的信息。对于同一类业务,允许存在本地差异,但应说明哪些字段必须统一、哪些差异可由组织层级管理。权限角色可以按岗位族或组织范围设计,并定期清理调岗和离职人员权限。
取舍是,统一规则有利于汇总比较,但过度统一也可能不适配现场业务。应把“集团必须一致”的字段与“本地可配置”的字段分开,避免总部规则压缩必要的业务灵活性。
如果错误可能造成较大库存差异、付款争议或关键生产影响,应优先改进源头采集,而不是等月底靠报表找问题。可以检查现场是否有可靠凭据、录入页面是否显示必要信息、关键字段是否有合理校验,以及异常是否在当班或当日得到确认。
这类流程通常值得投入更多复核资源,但也要防止“全量人工复核”成为永久方案。能通过标准化字段、条码识别、接口校验或规则校验解决的,优先评估自动化可行性;人工复核则集中在系统无法判断的业务例外和高影响差异上。
取舍是,自动化可以减少重复输入,但需要维护编码、接口和例外规则。若基础资料质量差、现场流程不稳定,自动化可能把错误更快地带入系统。因此,先稳定业务口径,再逐步扩大自动校验范围。
有些 ERP 不支持字段级权限、完整的修改日志或复杂审批流。此时可以使用表单、审批记录、定期导出对账或指定复核人等方式补足控制。不过,人工替代方案需要明确负责人、频率、记录位置和保存期限,否则最终会变成没人维护的额外表格。
如果某项人工控制每周要花大量时间重复整理,且错误风险持续存在,应评估系统升级、流程改造或数据接口的成本收益。评估时不仅看软件费用,也要把持续人工工时、返工、等待和差异追查时间纳入比较。
取舍不是“系统功能越多越好”,而是比较持续成本。某个昂贵功能如果只解决低频、低影响问题,未必值得采购;某项看似简单的日志或校验能力,如果能减少关键数据的反复追查,可能更有实际价值。

检查清单的价值不在于逐条打勾,而在于识别责任断点。如果某项问题暂时无法通过系统解决,就记录替代控制的负责人、频率和结束条件;如果某项规则长期没人维护,应重新评估其必要性。

ERP 数据录入的管理目标,不是让每个人少操作几次,也不是把每张单据都变成审批长链。更重要的是,业务发生时有人确认事实,数据进入系统时口径一致,关键修改能够解释,异常出现后有明确责任人处理。
权限解决“谁能做”,流程解决“什么时候做、做完交给谁”,数据标准解决“按什么口径做”。三者对应起来,成本数据才有机会被追溯和核对。如果只配置权限,不定义业务责任,系统会留下很多按钮,却留下不了完整的管理闭环。
下一步可以从一条最常发生差异的业务链开始:选一类单据,列出录入、复核、异常处理和后续核对岗位;挑出影响最大的几个字段;用一到两周做端到端试运行;再根据退回原因、异常关闭时间和关键字段完整情况调整规则。先把一条链走通,再扩展到其他模块,比一次性铺开复杂权限更容易执行,也更容易判断投入是否值得。


读者评论
文章把“送达数量”和“可入库数量”分开讨论很实用,现场异常若先按整批入库,后续确实要花时间追查差异。
小团队不一定能做到录入、复核、审批三岗分离,文中提到主管抽查和定期核对,比较符合人员有限的实际情况。
权限设置前先统一字段定义和数据来源,这一点容易被忽略;否则同一个字段由不同岗位按不同口径填写,限制权限也解决不了数据不一致。
成本影响取决于业务流程和核算规则,文章没有把权限配置说成降本的直接保证,这种边界说明比较客观。
