BI 平台建设最容易出现的反常识结果是:数据源已经接通、看板也按期上线,业务团队却仍在用 Excel 拼报表。问题往往不在图表做得不够漂亮,而在项目跳过了业务目标、数据口径和上线后的责任设计。更稳妥的路线不是“接数据,做看板,自动化”三步走,而是把目标、数据、模型、指标、使用、运维串成可验收的建设链路;自动化应放在流程稳定之后,而不是项目开工时就许诺的终点。
我判断一个 BI 项目是否具备落地条件,不先看它用了多少图表、接了多少数据源,而是看每个环节有没有明确的输入、责任人和验收方式。对大多数企业来说,可以把路线拆成八个阶段:确定业务问题、盘点数据、设计接入、建立模型、统一指标、设计看板、测试上线、自动化运维。
这八步不是按软件菜单排列,而是按风险逐层收敛。前一步没有解决的问题,会以更昂贵的方式出现在后一步:需求模糊会变成反复改看板,数据口径冲突会变成“数字对不上”,责任不明会变成任务失败后没人处理。
如果项目范围很小,这八个阶段可以压缩在同一个迭代周期里;如果牵涉多个业务系统和部门,就要把阶段交付物单独管理。关键不在于每一步都做成大型专项,而在于不能把必要判断省掉。
“自动化”至少包含四种不同事情:数据定时刷新、报表定时分发、异常阈值告警、触发业务流程。前三种主要改变信息生产和传递方式,最后一种可能直接影响审批、客户联系、补货或经营动作,权限、审计和人工复核要求明显更高。
因此,我不会把“能不能自动跑”作为项目成功的单一标准。更重要的问题是:这项任务的输入是否稳定,失败后是否有人接手,输出是否有人使用,错误结果会造成什么后果。一个每天自动生成但没人确认的错误报表,比人工制作更危险。
| 自动化层次 | 典型动作 | 启动前提 | 主要风险 |
|---|---|---|---|
| 数据刷新 | 按计划更新数据集或模型 | 数据源、更新时间和失败处理已明确 | 刷新成功但源数据缺失或延迟 |
| 报表分发 | 按角色发送固定报表 | 收件人权限和口径稳定 | 错发、过期内容继续流转 |
| 阈值告警 | 达到设定条件后通知责任人 | 阈值有业务依据,告警有人处理 | 阈值不合理导致漏报或告警疲劳 |
| 流程触发 | 根据分析结果创建或推动业务任务 | 决策边界、权限和审计要求明确 | 错误数据直接引发错误动作 |
这张表体现了一个重要取舍:越靠近业务动作,自动化的收益可能越直接,错误的影响也越大。先把刷新、分发和告警做稳定,再讨论流程触发,通常更容易控制风险。

业务提出“做个销售看板”时,表面需求是图表,实际问题可能是区域经理想知道哪些门店连续两周低于目标,销售负责人想定位渠道差异,财务团队想核对回款是否匹配订单。三种角色虽然都说“看销售”,需要的粒度、时间范围和处理动作却不同。
如果只记录“销售额、订单数、同比、环比”几个字段,项目团队就会把需求理解成指标清单。上线后,用户发现页面无法回答“差异来自哪里”,便继续导出明细、做透视表,再通过群聊追问原因。看板发布了,决策链路却没有改变。
从数据库、业务系统或文件中读到数据,解决的是“能不能取到”的问题。字段语义、历史完整性、更新时点、重复记录、组织映射和权限范围,决定的则是“能不能用于判断”。这两件事经常被混为一谈。
例如,订单系统中的“创建时间”可能不是财务认可的销售确认时间;客户表里的组织归属可能按当前组织维护,无法还原历史归属;退款可能在另一张表中延迟入账。数据连接没有报错,不代表口径和业务事实已经对齐。
数据源字段一变、账号权限一改、任务运行环境一调整,都可能导致刷新失败或数据缺列。如果没有约定谁接收失败通知、谁判断影响范围、谁通知业务用户,最后往往由分析人员发现数字异常,再临时手工修复。
所以我会把“运行责任”当成建设需求的一部分,而不是上线后的补充工作。项目计划中要同时写清业务负责人、数据源负责人、平台维护人和异常接手人。没有责任人、没有处理时限的自动任务,只是把人工操作藏到了后台。
| 表面现象 | 可能的根因 | 建设时应补的检查 |
|---|---|---|
| 部门间销售数字不同 | 统计范围、时间字段或退款规则不一致 | 指标定义、过滤规则、数据来源与负责人 |
| 每周仍要手工导出 | 看板没有覆盖用户的分析路径或明细需求 | 用户任务、下钻路径、导出原因访谈 |
| 刷新失败后没人发现 | 缺少监控、责任人或失败升级机制 | 任务状态监控、通知对象、重试与升级规则 |
| 上线后持续改口径 | 业务定义未经确认就进入开发 | 指标字典、样例核对、变更记录 |

工具会影响接入方式、建模方式、权限管理和协作流程,但它不应该替代需求判断。若团队先根据功能清单选型,再把现有需求硬套到产品功能上,容易出现“能做的功能都做了,真正需要的工作流却没理清”的情况。
更合理的顺序是先拿一个明确场景做验证:要分析什么对象、数据从哪里来、需要多快更新、用户如何进入页面、是否要下钻、权限如何划分、异常由谁处理。然后再用同一套场景比较候选平台,避免把演示效果误当成落地能力。
增加数据源会增加连接、字段映射、更新协调、质量核验和权限管理工作。首期同时接入许多系统,可能让团队忙于处理连接问题,却没有一个完整的业务场景可供验证。
我的判断方法是问:新增这个数据源,会让用户多做出哪一个决定?如果答案只是“以后也许用得上”,就不一定应该进入首期。优先接入对目标场景有直接贡献、责任清晰、质量相对可控的数据,通常比追求覆盖率更务实。
实时或准实时更新有价值,但不是所有管理问题都需要秒级刷新。若业务决策按日、按周进行,小时级或日级更新可能已足够;强行追求实时,可能增加链路复杂度、资源开销和故障排查难度。
我会把时效要求写成“决策窗口”:用户什么时候必须看到数据,晚多久会影响行动,数据源本身多久更新一次。若源系统每天结账一次,BI 页面每分钟刷新并不能让结果更及时,只会制造“实时却不完整”的错觉。
自动刷新只减少了取数动作,并不一定减少判断和处置成本。如果刷新成功后还要人工核对口径、复制数据、筛选对象、判断异常,再把结果转发给负责人,主要工作仍然存在。
判断自动化是否有用,可以追踪从数据更新到业务响应的完整路径:谁收到结果、是否理解异常、多久采取行动、是否记录处理结果。没有后续使用环节的自动化,只是后台任务数量增加。
把所有指标放在一页上,会让用户难以分辨优先级。经营者需要的可能是少量关键结果和明显异常;分析人员需要的是维度筛选、明细下钻和数据解释。不同角色应有不同的阅读路径,不能用“页面容纳更多图表”代替信息设计。
设计时,我会先让用户说出看完页面后要做的动作,再决定放哪些指标。若一个图表既没有触发判断,也无法帮助定位原因,就要认真考虑是否保留。

“提升销售表现”不是可直接交付的 BI 需求。可以把它改写成:“区域经理每周识别连续两周低于目标的门店,并区分客流、转化率和客单价变化。”这句话说明了使用者、分析对象、时间口径和可能的行动方向。
需求访谈不要只问“你想看什么指标”,还应问最近一次因数据不清楚而延迟或改变判断是什么、当前怎样取得信息、哪些人要参与、什么差异会触发行动。真实工作过程比指标愿望清单更有用。
| 需求要素 | 应明确的问题 | 交付物示例 |
|---|---|---|
| 使用者 | 谁查看、谁解释、谁采取行动? | 用户角色与责任表 |
| 决策任务 | 需要判断什么,判断后做什么? | 业务场景描述 |
| 分析范围 | 对象、时间、组织和筛选条件是什么? | 首期需求清单 |
| 验收方式 | 怎样证明结果可信且能使用? | 验收样例与通过条件 |
数据源清册不应只有系统名称和连接地址。至少要记录数据所有者、业务含义、更新时间、历史范围、关键字段、访问方式、敏感等级、已知质量问题和变更联系人。这样才能判断某个场景到底缺数据,还是数据存在但语义不清。
我通常会把数据质量问题分成四类:完整性、唯一性、一致性、及时性。比如关键日期是否为空,订单号是否重复,同一门店在不同系统中是否有一致编码,源系统入账后多久能进入分析层。具体规则依业务而定,不应把一套阈值机械套用到所有数据集。
对于首期项目,先为少数关键字段建立检查规则,通常比一次性制定庞大而无人维护的数据标准更有执行性。能影响核心指标的字段优先检查;暂时不影响业务判断的字段,可以记录风险并排入后续计划。
每条接入链路都要写清楚取数方式、运行频率、增量或全量策略、依赖关系、失败重试、延迟告警和数据校验。只写“每天自动刷新”并不完整,因为它没有说明刷新失败后怎么办,也没有说明刷新成功后如何识别数据缺失。
刷新频率需要与业务时效匹配。决策按月进行的财务汇总,通常不需要按分钟刷新;监控库存短缺的场景,则可能需要更短的更新间隔。选择频率时也要确认源系统的更新能力、接口限制和平台调度能力,避免在源数据尚未写完时就读取。
一条稳健的任务链路至少要回答三件事:任务是否执行、执行结果是否完整、结果是否符合业务预期。技术日志只能回答第一件事,数据校验和业务核对负责后两件事。
指标字典应记录名称、业务定义、计算公式、过滤条件、时间字段、数据来源、更新频率、适用范围、责任人和版本变化。定义不是为了文档好看,而是为了让不同页面、不同团队使用同一口径时有据可查。
例如“销售额”可能包含已支付订单、已发货订单或确认收入,也可能扣除退款或不扣。若页面只显示名称,不显示定义和口径来源,用户遇到差异时只能靠人工猜测。重要指标应选择少量样例,和源业务系统或经过确认的报表逐项核对。
指标冲突不要通过把所有定义强行合并来处理。若财务、运营和销售各自有合理用途,可以保留不同指标,但必须改名或明确标签,写出适用场景,避免同一个“销售额”在多个页面代表不同含义。
概览页负责显示业务状态和需要关注的变化;诊断页负责拆分维度、解释差异;明细页负责核查具体对象。一个成熟的分析路径不是把所有图表挤在一页,而是让用户知道下一步该看什么。
筛选器也不宜越多越好。每个筛选条件都会增加理解和使用成本,应优先保留对决策有影响的维度。若用户经常需要导出明细,要追问导出的原因:是需要更细粒度、需要离线审批,还是页面缺少合理的下钻能力。
图表选择应服从问题类型。趋势问题看时间变化,构成问题看占比,排序问题看对象差异,异常问题看基准和偏离。不要为了展示平台功能而加入和业务动作无关的图形。
数据准确性测试可以从关键指标抽样,对照源系统或已确认报表,记录筛选条件和差异原因。测试并不意味着每个数字永远完全相同,而是差异必须能解释、能复现、能确认是否符合业务定义。
权限测试要用不同角色实际登录验证,而不是只检查权限配置页面。稳定性测试应覆盖常用筛选、数据量较大的页面和预定刷新任务。用户验收则应安排真实使用者完成真实任务,例如找出异常门店并说明下一步,而不只是确认“页面能打开”。
上线标准要在开发前约定。如果验收条件到项目末尾才讨论,团队容易把“页面发布”当作完成,业务则把“能解决问题”当作完成,双方对项目结果的理解会出现落差。

下面用一家多区域零售企业作为情景案例:企业有门店、线上渠道和财务系统,管理者希望按周观察销售表现、定位异常门店,并减少重复汇总。这个案例用于说明建设判断,不代表任何特定企业的实际结果,也不构成平台性能或收益承诺。
如果团队评估九数云,可将其作为候选 BI 平台之一,按照同一套业务场景检查数据接入、建模分析、权限管理、刷新调度、告警和日常维护等能力。具体功能、适配方式与当前服务范围应以九数云官方信息、实际演示和合同约定为准,不应仅凭产品名称推断是否满足要求。
候选平台页面可从九数云官网了解:九数云。在正式决策前,建议使用自有样例数据验证,而不是只看预置演示数据。
区域经理要发现门店表现是否偏离目标;总部运营要区分区域、门店、商品和渠道贡献;财务团队要核实销售与退款、结算之间的关系。首期可以选择一个区域和一类核心指标,先验证数据口径与用户路径,再决定是否扩展到全公司。
这一步的交付物不是一张指标列表,而是三条清晰任务:管理者看总体变化,区域经理定位异常门店,分析人员追查商品或渠道构成。每条任务都应注明使用频率、需要的数据粒度和后续动作。
推演中的候选数据包括订单、门店主数据、商品主数据、退款记录和目标计划。团队要先确认订单状态如何定义、退款如何回冲、门店组织如何映射、目标按什么周期维护,以及这些数据各自由谁负责。
假设订单系统每日更新,目标计划每月调整,门店信息偶尔变更,那么就不应把它们都强行设成同一刷新频率。数据接入表要分别记录更新时间、运行依赖和异常联系对象;若退款记录晚于订单数据到达,还要避免在退款未齐时过早发布完整结果。
推演中可以把“已确认销售额”定义为指定状态订单的金额,按业务约定处理取消和退款,并明确使用下单日、支付日或确认日。指标定义须由业务和财务共同核验,不能把示例公式当成通用行业口径。
之后再确定门店达成率、退款率、客单价等辅助指标。每个指标都要回答:它帮助识别什么问题,异常时谁负责处理,是否需要下钻到订单或商品。没有明确用途的指标,可以先不进入首期页面。
首期可以先做数据更新和完整性检查,再安排固定经营报表分发。观察一段时间后,如果某些异常规则稳定且负责人明确,再建立阈值通知。只有当规则、权限和处理流程经过验证,才考虑根据分析结果自动创建业务任务。
推演中可以设置一条“销售低于目标且连续出现”的告警,但阈值必须由业务团队根据经营节奏确认,不能把任意百分比包装成普遍最佳实践。告警内容应说明对象、统计周期、比较基准、数据更新时间和责任人,避免用户只收到一个无法采取行动的数字。
| 阶段 | 主要工作 | 可验收交付物 | 进入下一阶段的判断 |
|---|---|---|---|
| 业务定义 | 明确用户任务和首期范围 | 场景清单、验收样例 | 业务负责人确认问题值得解决 |
| 数据准备 | 盘点来源、质量和权限 | 数据源清册、问题记录 | 关键字段和责任人已确认 |
| 接入与建模 | 建立更新链路和业务关系 | 接入规则、模型说明 | 样例数据可重复核对 |
| 分析呈现 | 设计页面和下钻路径 | 原型、权限矩阵 | 目标用户能完成实际任务 |
| 自动化 | 逐步安排刷新、分发和告警 | 任务清单、处理规则 | 异常有明确接手人和处置动作 |
项目团队常把任务执行成功率、页面打开速度、报表发布数量当作成果指标。这些指标能说明系统运行状况,却不能独立证明业务价值。还要看用户是否停止重复拼表、核心数字差异是否减少、异常是否更早被发现、处理是否形成闭环。
若要量化项目收益,建议在上线前记录基线,例如每周人工整理经营报表的工时、重复核对次数、从发现异常到通知负责人的时间。上线后用相同口径观察变化,并记录数据质量、人员变化和业务流程调整等影响因素。没有基线和相同口径,就不宜把变化直接归因于 BI 平台。

不少项目的风险不是集中在某个技术步骤,而是需求定义后逐步流失:业务问题没有形成验收标准,数据问题没有被确认,用户测试只验证页面,最终使用行为没有跟踪。下面的比例是情景模拟,不是行业调查数据,用于展示团队可以怎样设置阶段门槛。

接入难度通常由数据源数量、字段质量、更新频率、权限审批和业务口径共同决定。下面以情景模拟评分展示三种接入方案的相对工作量,评分范围为一到五,分值越高表示相对工作量越大,不代表真实工时或产品性能。

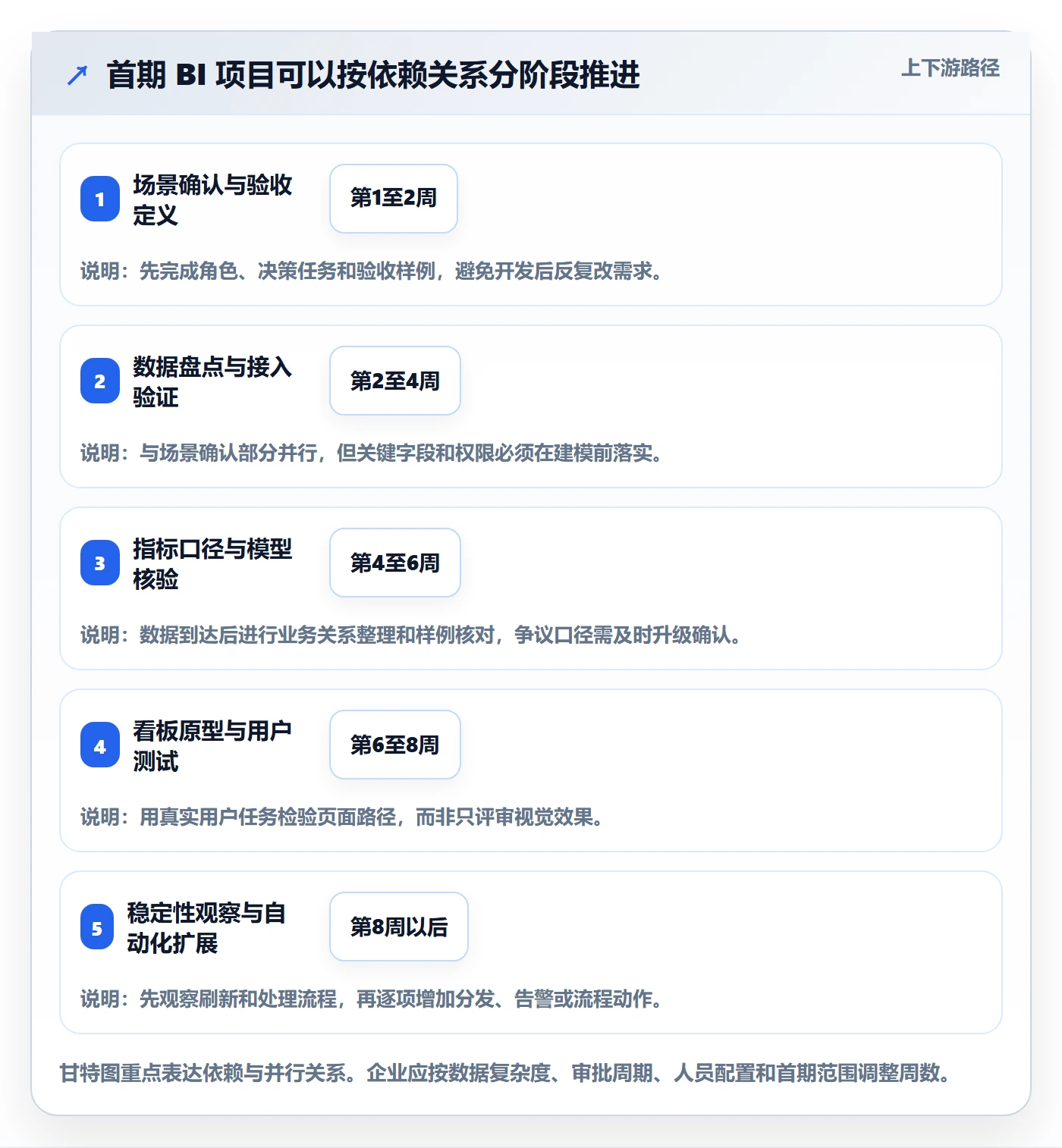

下面是一个建议性情景排期,以相对周数表示任务顺序,不代表所有企业的标准周期。若数据权限审批、历史质量整改或系统改造耗时较长,应重新估算,不应为了追求短周期压缩核验环节。

如果数据散落在多个文件中、字段含义不一致、没有稳定的数据负责人,建议先挑一个价值明确且数据范围可控的业务场景。整理必要字段、建立人工核对基线,再决定哪些部分适合自动接入。
此时不宜把大量精力投入复杂告警或跨部门自动触发。优先完成数据源清册、核心指标定义和更新责任安排。对历史数据无法可靠还原的情况,应在页面上说明可用时间范围,避免把缺失历史伪装成完整趋势。
如果企业已有数据仓库或稳定的数据处理链路,BI 项目不必重复建设一套相似的底层加工流程。要先明确哪些数据模型可以直接复用、哪些指标已有责任人、BI 层需要负责到什么边界。
此时最容易出现的风险是“技术上重复、业务上仍不统一”:各团队在不同页面重新计算同一指标,慢慢形成多个版本。可优先治理高频使用的核心指标,对低频临时分析保留弹性,但要明确它们不是正式经营口径。
库存、风险监控等场景可能确实需要较快更新,但要先确认业务动作的响应窗口,以及源系统数据何时写入、多久稳定。若上游信息延迟或补录频繁,下游高频刷新并不会产生可靠的实时分析。
对高时效场景,除了刷新频率,还要测试链路延迟、重复写入、迟到数据、补数和任务积压。告警应明确数据更新时间和置信边界,防止用户把“刚刚更新”误解为“数据已经完整”。
小团队往往没有专职人员全天候排查任务。此时,平台易用性固然重要,任务状态是否清晰、异常信息能否定位、权限配置是否可理解、日常变更是否需要额外开发,同样影响长期成本。
评估候选平台时,不要只看首次搭建演示。可以准备一组真实问题:字段改名后如何发现,刷新失败如何定位,角色变化如何调整,历史数据如何补齐,告警接收人离职后怎样交接。能否由现有团队维护,比功能表上有多少选项更接近真实的适配性。
涉及个人信息、财务、客户或敏感经营数据时,应明确数据分级、使用目的、最小权限、访问审计和保留规则。权限不能只按“部门”粗略划分,还要考虑用户能看到哪些对象、哪些字段、哪些时间范围。
在正式开放前,用不同角色账号验证可见数据和不可见数据。自动分发尤其要检查收件人变化、转发风险和内容范围;高敏感场景不应因为报表发送方便而绕开既有的数据访问控制。

对重复取数且规则明确的任务,定时刷新通常是自动化的起点。但任务完成状态不能只看“成功”标志,还要加入行数变化、关键字段缺失、数据更新时间和异常值检查。检查规则要结合业务实际,避免把正常波动误判为故障。
如果任务失败,系统应通知明确的责任人,并说明受影响的数据范围、失败时间和建议处理方式。恢复后还要确认补数结果,必要时告知依赖该数据的用户,避免过期结果继续被用于决策。
固定周期、固定对象、固定口径的报表适合分发自动化。发送内容应有数据日期、更新时间、口径版本和查看入口,避免用户把旧附件当成最新结果。收件名单要由业务负责人定期确认,不能长期依赖项目上线时建立的静态名单。
如果报表包含敏感信息,分发方式要遵从组织的安全规则。自动发送不等于可以绕过权限;对于无法安全分发的内容,可以只发送提醒和受控查看链接,而不是直接把数据复制到邮件或聊天附件中。
告警不是把每个偏离都推送给所有人。阈值应回答“什么变化值得行动”,并区分提醒、警告和需要升级处理的异常。可以先用历史数据回测规则,统计可能触发的频率,再由业务负责人判断接收负担是否可接受。
如果规则频繁触发但没有对应动作,就应调整阈值、接收范围或规则本身。每条重要告警都应记录触发条件、通知对象、处理人和处置结果,才能判断它到底提供了信号,还是只增加了信息噪声。
当分析结果自动生成采购任务、审批申请或客户触达时,系统已经从“展示信息”进入“参与业务执行”。需要考虑误触发、数据迟到、规则变更、重复执行、人工覆盖和审计追溯,且要明确什么情况下必须人工确认。
较稳妥的推进方式是先让系统给出建议,由业务人员确认;观察规则准确性和边界后,再讨论有限范围内的自动执行。涉及高金额、高风险或难以撤回的操作,应保留审批、撤销和复核机制。
| 自动化动作 | 收益侧重点 | 适合逐步自动化的条件 | 不宜直接自动执行的情形 |
|---|---|---|---|
| 数据刷新 | 减少重复取数和手工更新 | 源端稳定、失败可监控、数据可校验 | 数据经常迟到或源端口径频繁变化 |
| 报表分发 | 缩短信息传递路径 | 收件范围固定、权限与版本清楚 | 内容敏感或名单缺少维护责任人 |
| 异常告警 | 更快发现需要关注的变化 | 阈值有业务依据、处理人和动作明确 | 规则误报高、没有人负责处置 |
| 流程触发 | 让分析结果进入执行环节 | 权限、审计、回滚和复核机制齐备 | 结果难以撤回、影响大且规则未经验证 |

系统层可观察计划任务成功率、数据延迟、关键字段缺失率、重复记录比例、异常发现时间和故障恢复时间。每项指标都要写明统计口径。例如“任务成功率”按计划任务次数计算,还是按数据集计算;“延迟”从源端更新时间算起,还是从任务启动算起。
不要把所有指标压成一个综合分数。任务成功率高但数据已过期、刷新及时但内容缺失,这些情形都可能被单一平均值掩盖。重要链路要保留足够的日志与检查结果,方便追溯问题发生在哪个环节。
页面访问量只能说明有人打开页面,不能说明用户完成了任务。可以补充观察关键用户任务完成情况、人工导出频率、重复核对次数、异常到通知的耗时,以及用户反馈的问题关闭率。要把“看过”与“用来做决定”区分开。
如果访问量不高,不应立即判定项目失败。某些管理场景本来按周或按月使用;反过来,高访问量也不代表质量好,用户可能只是频繁打开页面确认数据是否正确。指标解释必须回到原始业务任务。
上线前记录人工工作量和处理流程,是后续评估的必要条件。比如统计某份经营报表每周需要多少人时、需要几轮核对、异常发现后平均多久通知负责人。上线后沿用相同定义,才能比较变化。
即使人工工时下降,也不能直接把全部变化归因于平台。团队调整、业务淡旺季、口径简化、流程改造都可能产生影响。更稳健的做法是记录项目同期变化,采用可解释的观察窗口,并把“平台贡献”和“其他流程变化”区分开来。
如果团队还说不清使用者和决策任务,先做需求梳理;如果需求明确但数据来源不清,先做数据盘点;如果数据已接通但数字不一致,先治理口径和质量;如果看板已稳定却仍有大量人工操作,再识别重复任务并设计自动化。
对准备选型的团队,可以用一个真实业务场景对候选平台做小范围验证,要求演示从数据进入、指标核对、页面使用到异常处理的完整过程。以九数云为候选方案时,也应采用这类自有数据验证,并在决策前确认实际功能、权限、安全和服务条件,而不是只依据宣传页面或单次演示下结论。
BI 建设的核心不是把更多数据放到一个界面里,而是让同一项业务事实在明确口径下可被理解、验证和使用。数据源再多,如果指标不一致,用户仍会回到自己的表格;自动化再强,如果无人负责异常,系统只会更快地传播错误。
因此,下一步不必先追求“搭一个完整平台”。先选一个重要、可验证、数据范围相对可控的场景,写清楚用户任务、指标定义、数据来源和验收条件;完成一次从数据接入到真实使用的闭环后,再扩展数据范围、用户角色和自动化层次。先可信,再高效;先可控,再自动。
我在规划 BI 项目时,发现有的方案一上来就讲接数据库和做看板,却没说清业务目标、指标口径和上线后的维护。我想知道一条相对完整的建设路线应该怎么拆,每一步又该交付什么?
建议按 8 个阶段推进:定义业务问题、盘点数据源、设计接入与更新、建立数据模型和指标口径、设计看板、测试上线、逐步自动化、持续运维。重点不是阶段越多越好,而是每一步都有可检查的交付物,避免数据接通后才发现指标无法对齐。例如,需求阶段交付业务场景清单和首期范围;数据盘点阶段交付数据源清册与质量问题表;
建模阶段交付指标字典;上线阶段交付校验记录和权限清单。只有当前阶段的关键问题有负责人、有结论,才进入下一阶段。这样比先承诺“几周上线”更能控制项目风险,因为数据质量、系统权限和历史数据情况都会影响实际周期。
我手上有销售、订单和客户几类数据,业务同事希望尽快看到经营看板。我担心先做页面会返工,但如果花太久梳理数据,又怕项目迟迟没有可见成果,应该怎样安排先后?
先确认要支持的业务决策,再盘点数据是否能回答问题;不要把“先接数据”和“先做看板”当成二选一。可以先用一页低保真原型确认使用者、分析维度和关键指标,再验证这些指标在源系统中是否有对应字段、数据是否完整、更新频率是否满足场景。
例如,销售负责人要看月度回款,就要先确认“回款”取自财务实收还是订单状态、按哪个日期归属月份、是否包含退款。可用一个小批次做抽样核对:选定同一时间范围,逐笔比对 BI 汇总与源系统记录,并记录差异原因。口径未确认前,不宜把页面做精;数据可用性确认后,再投入看板开发,能减少因定义变更造成的返工。
我希望减少人工导出、整理和发报表的工作,但也担心自动化把错误数据定时发给管理层,或者告警太多没人处理。我应该先自动化什么,哪些动作需要保留人工确认?
优先自动化规则稳定、重复频繁且出错后容易发现的任务,例如定时刷新、固定口径报表分发和数据任务失败通知。自动化不等于全程无人干预:每项任务都要有负责人、失败告警接收人、重试或补数方式,以及可以追溯的运行记录。可以按风险分层:刷新与分发通常适合先做;
异常告警需要明确阈值、接收人和处置动作,避免只增加通知噪声;自动触发审批、客户触达或业务策略调整则应谨慎,通常需要权限控制、审计记录和人工复核。上线前先验证一次正常运行、一次失败处理和一次数据异常场景,确认链路可控,再扩大自动化范围。
我见过看板发布后,业务团队还是继续用 Excel 对数,甚至不知道指标由谁维护。我想给项目设定更有用的验收标准,除了页面是否上线,还应该核对哪些方面?
验收至少检查四件事:关键指标能否与约定的数据来源对上;不同用户是否只能看到有权限的数据;刷新失败和数据异常是否有人处理;目标岗位能否用看板完成事先定义的分析任务。访问量可以作为观察信号,但不能单独代表业务价值。
例如,首期可以选一个明确场景,让实际使用者完成“查看整体变化、定位异常维度、下钻到明细”这类任务,并记录卡点;再对核心指标抽样核对,保存口径、时间范围和差异处理结果。若数字一致但用户仍需手工拼表,问题可能在分析路径或数据粒度,而非图表数量。
验收后还应指定指标负责人、权限维护人和任务异常处理人,否则平台上线并不等于可持续使用。


读者评论
把销售看板需求拆成具体使用者和决策动作,这点很实用。否则只列指标,页面上线后仍可能要靠导出表格分析。
文中区分“数据能接入”和“数据可信”很关键。时间字段、退款规则和组织映射没核对,数字对不上就不只是技术问题。
自动化先从刷新、分发和告警做起比较稳妥。尤其是会触发业务动作的流程,确实需要明确权限、审计和人工复核。
上线验收不应只看页面是否正常,还要让不同角色完成真实任务,并明确刷新失败由谁处理,这样才能减少后续手工补救。
