ERP 数据录入出错,表面看是员工漏填、选错物料或录错数量,根因却常常更早:单据字段没有统一含义,业务流程没有明确责任,系统也没有把规则落实成校验和权限。真正有效的操作手册,不该只教人点哪个菜单,而应把“业务单据规范,系统配置,岗位操作,异常处理,上线验收”串成一条闭环。本文用采购入库这一常见场景说明,如何从单据规则出发搭建录入体系;文中的数字案例均为情景模拟,不代表行业统计或真实企业业绩。

一、先讲结论:系统配置应当是业务规则的映射

1. 先定规则,再配置系统

我判断一套 ERP 录入方案是否可靠,通常先不看界面做得多复杂,而是先追问三个问题:这张单据代表什么业务事实?由谁在什么时点创建?录入后,哪些数据会被库存、采购、财务或管理报表继续使用?如果这三个问题答不清,直接进入系统配置,往往只是把含糊的流程更快地固化下来。

比较稳妥的顺序是:先盘点单据,再统一字段口径和责任,再确定业务流程,之后才配置主数据、字段、权限、审批和校验。完成配置后,使用典型业务和异常业务试录,最后才进入培训和上线。顺序的重点不是形式,而是避免系统里出现一套规则、纸面制度里出现另一套规则、员工靠口头习惯执行第三套规则。

核心结论可以概括为一句话:系统负责执行规则,企业负责定义规则。 ERP 可以提供必填控制、单据关联、权限隔离、状态限制等能力,但它无法替企业决定“到货短少时按实收还是按订单录入”,也无法自动判断某种物料应该由采购、仓储还是质量部门维护。

2. 操作手册不是菜单说明书

菜单路径可以帮助员工找到操作入口,却不能替代业务判断。比如“采购入库单怎么新建”是界面问题;“供应商送来 100 件、验收合格 96 件,剩余 4 件待退货时,入库数量填多少、差异由谁处理”才是规则问题。若手册只写点击步骤,员工遇到变化就会照自己的理解处理,最终同一种业务在系统里留下不同口径。

一份可执行的手册至少要说明:单据何时创建、字段代表什么、数据从哪里来、允许填什么、由谁核对、提交后能否修改、出错后如何留痕。具体按钮和页面名称则应补充所用 ERP 产品及版本;产品不明确时,适合写配置逻辑,不适合假定所有系统都有相同菜单。

3. 用“可核对”代替“写得很全”

手册是否有用,不取决于篇幅是否很长,而取决于一个新员工能否依据它完成一笔业务,并由另一名复核人员判断结果对不对。每条规则都应该尽量能落到一个动作或检查点上,例如“数量最多保留三位小数”“仓库必须从已启用仓库中选择”“入库数量不得大于可收货数量,超收需要走例外审批”。

我更建议把规则写成“字段,含义,来源,约束,责任,异常”的结构。这样的结构既能帮助业务人员确认口径,也方便实施人员判断系统是否支持相应控制。如果系统不支持某项规则,手册还应写清楚人工补偿措施,而不是假装系统已经自动管住了风险。

判断层次需要回答的问题可交付的结果
业务事实单据记录了什么,什么时点确认单据用途与业务边界
数据规则字段从哪里来,格式和取值是什么字段字典与主数据规范
流程责任谁创建、审核、修改和处理异常岗位职责与流程图
系统控制哪些规则可以配置,哪些要人工复核配置清单与控制方案
验收维护如何证明能用,后续由谁维护试录记录、验收表和变更流程
一、先讲结论:系统配置应当是业务规则的映射

二、为什么录入问题常常不是“员工不认真”

1. 同名字段可能对应不同业务口径

在不同部门眼里,“数量”可能指订单数量、到货数量、验收数量、可入库数量或已入库数量。如果系统只显示一个“数量”字段,没有解释其业务口径,员工就会按自己手里的凭证填写。采购按订单量核对,仓库按实收量登记,财务再按发票量入账,三个数字可能都看起来合理,却无法直接勾稽。

同样的问题也会发生在“日期”“金额”“客户”“仓库”等字段上。日期可能是业务发生日、单据创建日或财务记账日;金额可能含税,也可能不含税;客户可能指下单主体,也可能指实际收货主体。字段名称看似一致,不代表数据含义一致。

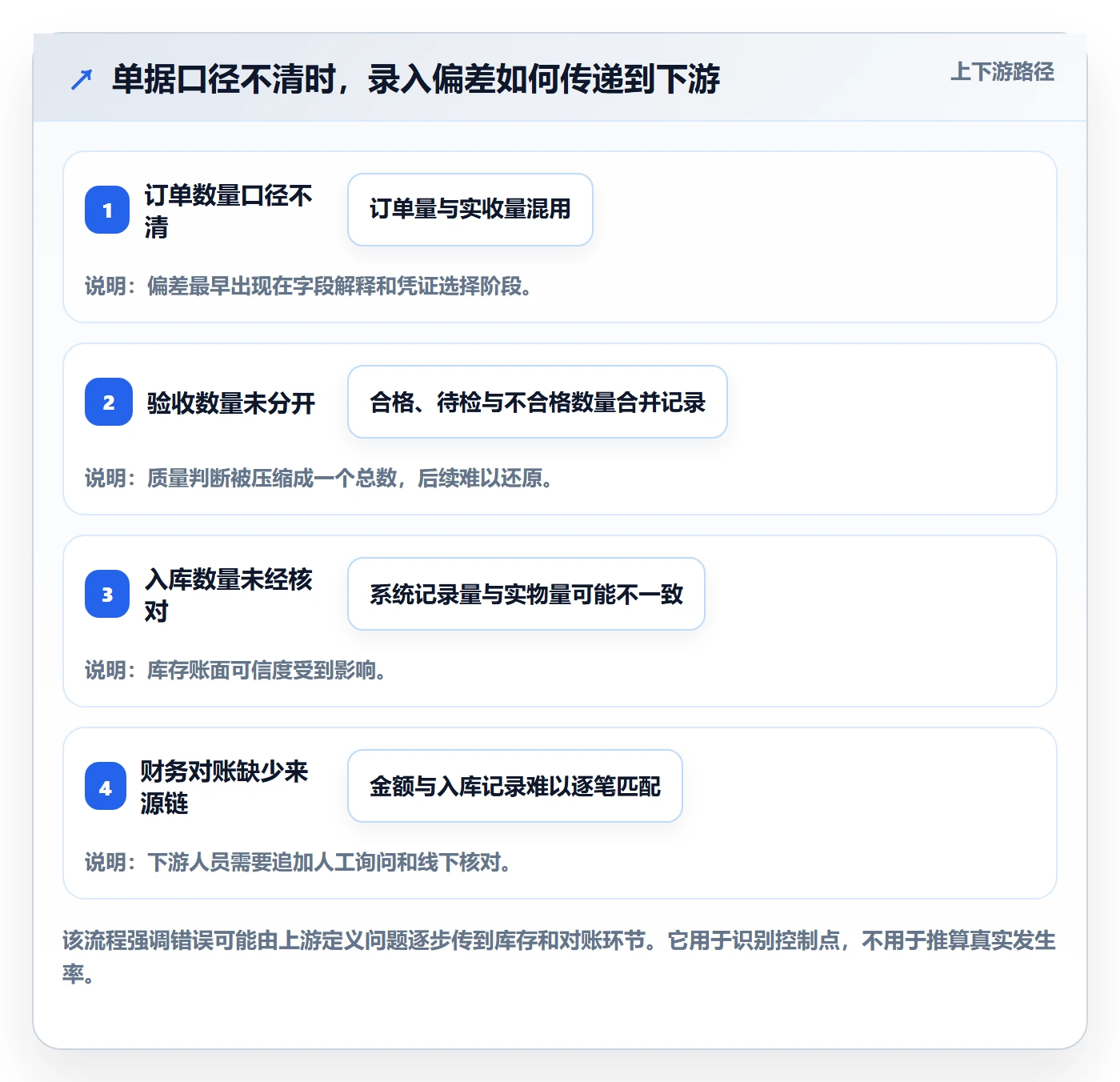

2. 单据之间的关系没有被说清

不少企业既有采购订单,又有到货单、质检单、入库单和退货单,但没有明确每张单据之间怎样衔接。结果是员工可能重复新建入库单,也可能直接在入库单里重录订单信息,之后很难判断差异发生在哪个环节。

在手册中,不能只列出单据名称,还应说明单据的上游来源、下游去向和状态变化。例如采购入库单可以引用采购订单;质检环节决定合格数量;合格数量进入可入库范围;退货或待处理数量则进入另一条处理路径。实际系统是否支持这些关联,需按产品功能核对。

3. 手工补救会把小偏差变成长期口径

初期遇到系统限制时,员工往往会用备注、临时编码、共享表格或私下消息绕过去。单次补救可能让业务继续向前,但若没有规定例外条件、审批人和后续补录方式,临时做法就会变成事实上的第二套流程。

一个常见信号是:系统单据看起来完整,关键解释却都在聊天记录或个人表格里;管理人员要复核时,必须询问经手员工才能还原过程。此时问题不是缺少更多字段,而是缺少明确的例外闭环和可追溯记录。

4. 先上线再统一规则,会增加返工范围

如果字段含义和业务责任没有确认就先配置,后续变更可能牵动表单、权限、审批、报表、接口和培训。一次字段定义调整,也可能影响历史数据筛选方式。越接近正式上线,改动所牵涉的环节越多,因此需要在试运行前尽量暴露口径冲突。

下面的流程图表是一个用于项目讨论的情景模拟,表达规则不清时偏差可能怎样沿着流程传导。它不是行业调查结果,也不应被当作实际企业的错误率基准。

erp数据录入操作手册:单据规范对应的系统搭建步骤

三、常见误区:看起来是在规范录入,实际可能加重管理成本

1. 误区一:把必填字段越多等同于数据质量越高

必填字段能减少空值,但并不保证答案正确。若要求员工填写一个没有清楚定义的“项目类别”,员工可能随便选择一个选项以通过校验。结果是字段完整率上升,数据可信度却没有提高。

设置必填之前,要先确认该字段是否对业务处理、审批、统计或追溯有实际用途;填报人是否掌握可靠来源;不适用时是否有合规选项。对无法由录入岗位可靠判断的信息,不应通过强制必填把判断责任推给一线员工。

建议把字段分为四类:业务必需、审核必需、分析有用、暂不需要。前三类也不一定都要在单据录入时必填;例如分析字段若暂时没有稳定来源,可以先建立维护机制,再安排分阶段启用。

2. 误区二:编码越复杂越规范

编码的主要价值是唯一识别和稳定引用,不是把所有属性都塞进一串字符。若物料编码同时包含品类、供应商、规格、颜色和年份,属性变化时就可能被迫改编码或新增编码,历史记录和库存管理反而更复杂。

编码规则要结合系统能力、业务规模和既有资料设计。编码是否可读、是否允许调整、是否需要有意义的分类位,都应通过真实使用场景评估。不要为了追求“看一眼就懂”而构造过长规则,也不要为了短而放弃唯一性、停用管理和重复检测。

3. 误区三:所有异常都用审批流解决

审批流适合处理责任确认和例外授权,不适合替代字段校验、主数据维护和标准流程设计。如果每个漏填、改数、选错仓库都要逐级审批,员工会形成“所有事都等审批”的习惯,真正高风险的例外反而被淹没在大量日常审批中。

更合理的做法是先分类:格式错误由系统提示;超出正常范围但可解释的情形进入例外审核;职责边界不清的问题先修流程;主数据不完整的问题走档案维护流程。审批节点应对应风险和授权,而不是简单叠加。

4. 误区四:培训一次就算完成上线准备

培训解决的是“知道怎么做”,不等于“规则已经能在真实业务中执行”。员工可能听懂了标准流程,却不知道遇到部分到货、单位换算、急单补录或系统断网时如何处理。培训结束后没有练习和反馈,问题往往要到正式业务发生时才暴露。

因此,培训材料应与试录结合:先演示正常流程,再给出一到两个例外场景,让学员独立完成录入、提交和更正。对错误的复盘也要区分原因:操作不熟、规则不明、配置限制、主数据缺失或岗位分工冲突,不能一律记为“操作失误”。

5. 误区五:把系统页面配置当成单据标准化

页面上字段排列整齐、下拉选项看起来规范,只能说明界面经过整理。若选项来源没有负责人、废止值没有停用机制、同一字段在不同单据中定义不一致,形式上的规范并没有形成数据治理。

单据标准化还包括字段词典、主数据生命周期、历史数据处理、修改留痕、异常补录和指标口径。界面只是规则落地的一个载体,不是治理工作的全部。

表面做法容易出现的结果更稳妥的判断
所有字段设为必填员工随意选值以通过校验先核实字段用途、来源和填报责任
编码包含大量属性属性变更后历史编码难维护先确保唯一和可追溯,再判断是否需要可读信息
每类异常都加审批审批负担增加,关键例外不突出按风险区分提示、拦截、授权和事后复核
只做一次课堂培训真实异常场景仍靠临时询问用代表性业务试录检验培训效果
三、常见误区:看起来是在规范录入,实际可能加重管理成本

四、专业判断逻辑:从一张单据拆到系统配置

1. 先盘点单据,不要从 ERP 菜单倒推流程

盘点时,先按业务事件而不是系统模块列清单。采购、仓储、生产、销售和财务通常会有自己的单据,但同一业务可能横跨多个模块。应记录每张单据触发的业务事件、使用岗位、前后单据以及数据去向。

单据盘点表至少包含:单据名称、业务场景、创建时点、发起岗位、审核岗位、上游来源、下游用途、常见异常。若某张单据没人能说明何时创建、为什么需要,先不要急着配置,应该确认它是必要记录、历史遗留表单,还是另一个单据的重复版本。

2. 再做字段字典:让字段有定义、有来源、有责任

字段字典的关键不是字段越多越好,而是每个保留字段都能回答“谁知道这个答案、依据什么填写”。比如采购入库单上的供应商,可以从采购订单带入并由采购岗位维护;实收数量应以现场清点或称重结果为依据;合格数量应以验收结果为依据;记账日期则需遵循企业财务规则。

对于每个字段,建议明确名称、业务定义、数据类型、是否必填、来源、责任岗位、允许范围、默认值、是否可修改、异常处理方式。若某项规则因不同业务类型而变化,应把适用条件写清楚,而不是用一句“按实际情况填写”带过。

字段业务定义数据来源系统约束建议责任岗位
采购订单号关联本次收货对应的采购承诺记录已审核采购订单优先从订单引用,不建议手工随意输入采购或仓储经办人
物料编码识别本次收货的物料对象已启用物料主数据限定有效编码,并显示规格和基本单位供核对物料档案管理员
实收数量现场实际收到的数量清点、计量或称重记录大于零;小数精度按计量方式设置仓储经办人
验收合格数量通过质量验收且可入库的数量验收结果或质检记录不得大于实收数量;差异须进入处理路径质量岗位
入库仓库本次合格物料实际存放的位置仓库主数据及现场安排仅可选已启用仓库,必要时限定物料适用范围仓储岗位
业务日期本次业务发生日期到货或验收凭证按企业关账规则限制可录入期间经办人与审核人

3. 明确单据生命周期和状态权限

字段规则之外,还要把单据状态说清楚。草稿、待提交、待审核、已审核、已关闭、已作废等名称只是示例,具体状态以系统和企业流程为准。每个状态都应说明允许的动作:谁能编辑、谁能审核、是否可以撤回、如何冲销、是否会影响库存或财务记录。

特别要检查“审核后修改”的处理方式。有些业务允许通过更正流程补充信息,有些业务一旦过账就应采用冲销或反向单据,而不是直接覆盖原记录。选择哪种方式,应遵循企业内控、财务要求和系统能力,并确保历史变化可追溯。

4. 把规则映射到系统控制,不支持的规则也要有替代方案

字段必填、取值列表、默认值、权限、流程节点、单据关联和数量校验,是常见的系统控制类型,但并非所有 ERP 都支持同样的配置粒度。配置前应先核对当前版本、模块、授权范围和现有流程,不要只依据供应商演示环境推断正式环境能力。

如果系统不支持某个校验,可以考虑人工复核、定期对账、导入模板校验或外部审批,但需要标记控制责任和执行频率。替代控制必须有人负责、有记录可查,并在系统升级或流程变化后重新评估,不能长期依赖口头提醒。

5. 先用风险决定校验强度

并非每个字段都应采用同样严格的控制。对可能导致库存差异、金额差异、合规风险或报表失真的字段,应优先做强校验;对描述性备注,可用提示或抽查;对尚未稳定的辅助分类,可以先观察并逐步治理。

判断控制强度时,我建议同时看四件事:错误发生的可能性、错误造成的影响、错误是否能在下游及时发现、纠正成本是否随时间增加。只看发生概率可能低估低频高损失风险,只看字段数量又容易把资源花在低价值检查上。

erp数据录入操作手册:单据规范对应的系统搭建步骤

五、具体案例:把采购入库单从业务规则搭到系统流程

1. 先定义业务场景和边界

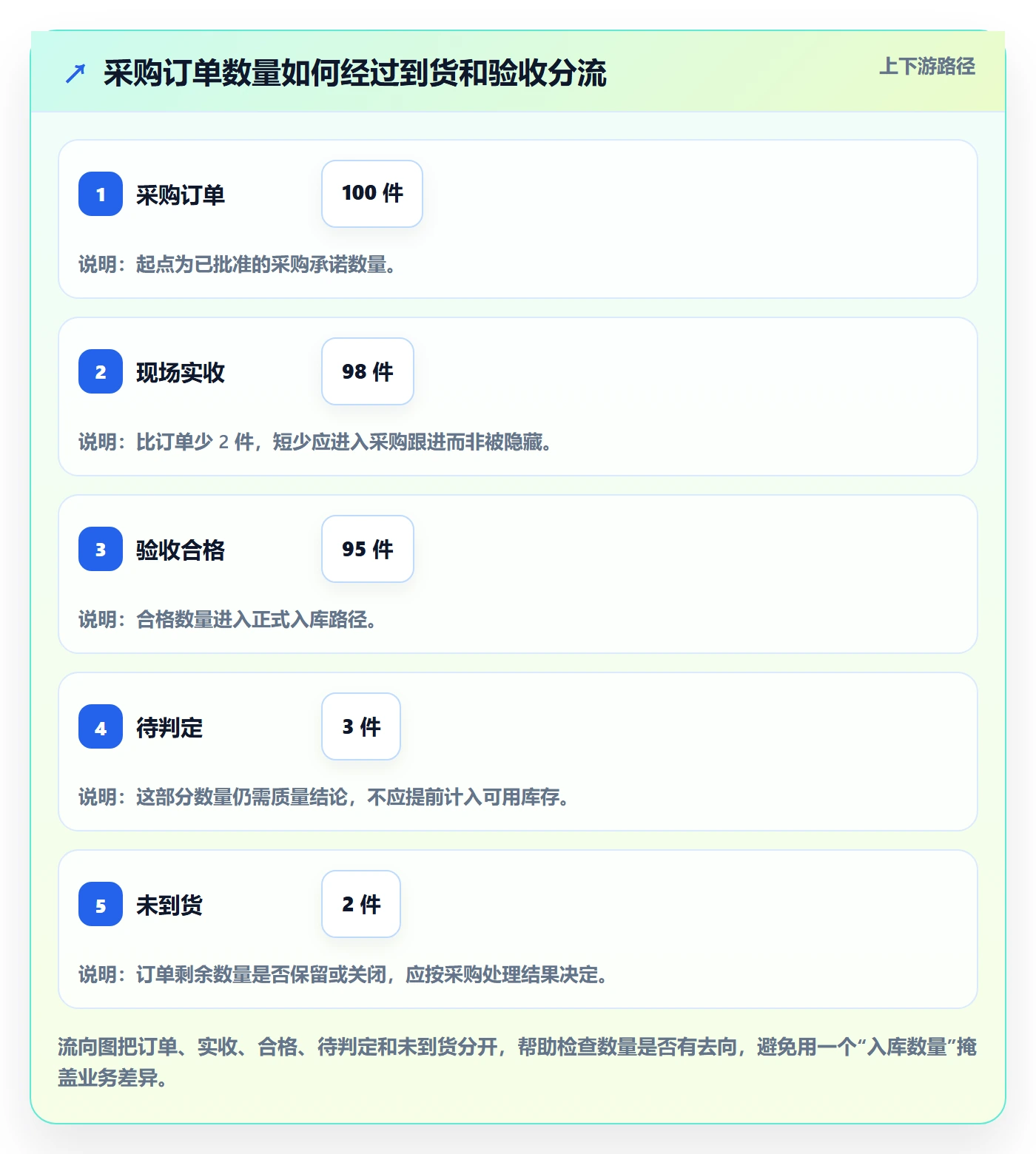

以下用一家虚构的零部件企业作情景案例。企业收到一批采购物料后,需要完成数量清点、质量验收和仓库上架。采购订单数量是 100 件,现场实收 98 件,其中 95 件验收合格、3 件待进一步判定,另有 2 件尚未到货。本文中的金额、数量和时间均为示意数据,用于展示方法,不代表任何真实企业的运营结果。

在配置前,项目组应先确认:本次入库是否只记录合格品;待判定品是否进入待检区域;短少数量由谁跟进;未到货数量是否保留在订单剩余可收数量中;财务是否以入库单作为后续对账凭证之一。不同企业的流程可能不同,不能把这个示例直接当成通用制度。

2. 将数量拆开,避免一个数字承载多种含义

如果表单只设计一个“入库数量”,员工就可能把 98 件实收、95 件合格或 100 件订单数量中的任意一个填进去。更可核对的设计,是在业务需要的前提下区分订单数量、实收数量、合格数量、待处理数量和本次过账数量,并说明每个字段由谁确认。

如果系统不适合在一张单据里呈现所有数量,也可以采用采购订单、到货记录、质量记录和正式入库记录之间的单据关联。关键不在于字段必须集中还是分散,而在于流程能否还原 100 件订单、98 件到货、95 件合格和 3 件待判定之间的关系。

业务数值本例数量应记录的位置或用途核对重点
采购订单数量100 件采购订单订单是否已审核且物料、单位、交期正确
现场实收数量98 件到货或收货记录是否与清点凭证一致,短少 2 件由谁跟进
验收合格数量95 件质量验收结果是否有对应验收依据,数量是否不大于实收量
待判定数量3 件待检或异常处理记录是否避免误入可用库存,后续判定如何回写
本次正式入库数量95 件正式入库单是否只过账已确认合格的数量
订单未交数量2 件采购订单后续跟踪是否保留待交数量,或按业务决定关闭、变更订单

3. 配置主数据、字段和流程

第一步,核对物料主数据中的编码、名称、规格、基本单位和状态。员工选中编码后,系统应尽可能显示必要属性供核对;如果系统不支持组合显示,手册就要明确使用哪份资料核验规格。

第二步,核对供应商、仓库、计量单位和采购订单等来源。仓库选项应来自经维护的档案;单位换算要由企业确认,不宜让经办人员临时估算。若同一物料存在采购单位和库存单位,必须明确换算依据、精度和舍入规则。

第三步,配置单据权限和流程。仓储岗位可以创建或补充收货事实,质量岗位确认验收结果,授权审核岗位复核异常数量或跨期情况。岗位划分应根据实际组织和内控要求确定,不能机械照搬示例。

第四步,配置系统能执行的校验。例如实收数量不能为负;合格数量不能大于实收数量;正式入库数量应与合格数量一致或符合批准的差异规则;入库单应关联有效订单;过账后不能无痕覆盖关键数据。若某些约束无法配置,则要在验收清单中登记人工控制方法。

4. 设计异常路径,别让员工现场猜答案

本例至少有三类异常:订单数量与实收数量不一致;实收数量与合格数量不一致;物料、单位或仓库信息无法匹配。每类异常都要指定处理岗位、允许继续的条件、需要的凭证和最终落单方式。

短少不一定等于拒收,也不一定需要立即修改订单;待判定品不一定适合直接入库;物料编码不匹配也不应靠选择一个“差不多”的编码继续操作。手册应明确哪些情况必须暂停、哪些可以暂存、哪些需要审批,以及业务恢复后如何完成后续记录。

异常情景不建议的做法建议的处理闭环
到货少于订单直接把订单数量改成实收数量,且不留原因记录实收差异,通知采购跟进;按企业规则保留未交量或变更订单
验收数量小于实收把全部实收量录成合格入库区分合格与待处理数量,按质量结论决定入库、退货或其他处置
物料编码无法匹配临时选择相似编码以完成提交暂停正式入库,核实档案;确需新增时走主数据申请和审核
计量单位不同按经验换算且不记录换算口径确认采购单位、库存单位、换算率和小数精度后再录入
单据已过账后发现错误直接覆盖原记录且不保留变化按系统和内控制度执行更正、冲销或反向单据,并保留审批和原因

5. 用试录结果判断方案是否通过

试录不要只测一张最简单的正常单据。至少应覆盖正常足量收货、部分到货、部分合格、单位换算、重复提交、无有效订单、权限不足和过账后更正等场景。每个场景都要记录预期结果、实际结果、差异原因、处理人和修订版本。

本例可以设定一组项目内的验收口径:正常业务能从订单追溯到入库;数量关系能解释;关键岗位的权限符合分工;异常无法被静默绕过;过账后变化有记录。验收标准应由企业和实施团队共同确认,示例不构成固定行业门槛。

对于数量校验,可用简单的业务逻辑核对:

订单数量 ≥ 实收数量
实收数量 ≥ 合格数量

正式入库数量 ≤ 已确认合格数量

待判定数量 = 实收数量 – 已完成判定数量

这段规则只展示逻辑关系,不是可直接导入任意 ERP 的程序代码。实际系统可能使用不同字段、单据状态和数量口径,配置前必须验证产品能力及企业流程。

erp数据录入操作手册:单据规范对应的系统搭建步骤

六、系统搭建步骤:从盘点到上线验收

1. 第一步:确定范围和责任人

项目开始时先明确本轮要规范哪些单据、涉及哪些部门、使用哪个系统版本、哪些模块已经启用。范围过大时,讨论容易停留在原则层面;范围过窄时,又可能遗漏单据上下游关系。通常可以从高频、库存或金额影响明显、当前退回较多的单据开始试点。

为每个关键单据指定业务负责人和系统配置负责人。业务负责人确认单据含义、例外规则和岗位分工;配置负责人核对系统实现方式、权限和数据接口;数据责任人负责主数据;项目负责人决定问题优先级和验收标准。一个人可以兼任多个角色,但责任不能留白。

2. 第二步:梳理现状并标出差异

收集正在使用的纸质表单、电子表格、系统截图、岗位说明和常见异常记录。不要只访谈管理者,也要观察实际录单、审核和更正过程。制度写的是“先验收再入库”,现场可能因为赶货先入库后补检;这种差异不确认,系统流程就可能按错误假设搭建。

将现状与目标规则分别记录。现状描述“现在怎么做”,目标规则描述“以后要求怎么做”,二者不要混写。差异清单要标注影响范围、决策人、是否会影响历史数据、是否涉及系统改造,以及正式上线前必须解决还是可分期处理。

3. 第三步:统一字段、主数据和编码口径

先对字段进行删减和定义,再决定界面如何呈现。对重复字段、无稳定来源字段和多年未使用字段,应确认是否保留;对同名异义字段,应拆分或补充说明。字段越多,维护成本越高,只有能够支持交易、控制、分析或追溯的字段才值得进入标准表单。

主数据要明确申请、审核、启用、变更、停用和合并流程。新建物料、供应商或仓库时,需要检查重复记录和关键属性;停用档案时,要确认未完成订单、库存和历史单据如何处理。具体档案对象以企业业务及 ERP 模块为准。

4. 第四步:配置单据字段、权限和流程

把确认后的规则逐项映射到系统。对于字段,核对是否支持必填、默认值、下拉范围、联动显示和精度控制;对于权限,核对角色是否可以查看、创建、修改、审核、删除或导出;对于流程,核对提交、审核、驳回、撤回、过账和关闭的状态转换。

配置时优先采用系统已有能力,谨慎增加自定义字段、复杂脚本或多层审批。自定义越多,后续升级、接口维护和培训成本可能越高。若确需定制,要写清楚需求来源、业务负责人、测试场景、影响模块和后续维护责任。

5. 第五步:以业务场景试录,不以“页面能打开”验收

试录用例应覆盖完整链路,而非单纯检查表单能否保存。至少检查:数据能否从源单带入;字段约束是否有效;权限是否按岗位生效;下游单据能否接续;报表或库存结果是否符合预期;异常能否留下处理记录。

每个试录场景都需要业务预期与实际结果对照。发现差异时,先归因再修改:如果业务口径含糊,应回到规则讨论;如果规则明确但系统做不到,应确认替代控制或定制方案;如果系统配置正确但员工误操作,应修订培训和提示。不要一看到失败就调整系统,也不要把系统缺陷简单归结为培训问题。

6. 第六步:培训、切换和上线观察

培训材料宜按岗位制作。仓储人员关注收货、验收状态、仓库和数量;采购人员关注订单关联、短少跟进和订单变更;审核人员关注差异、授权和退回原因;档案管理员关注编码、重复检查和停用规则。把所有内容塞进一份通用课件,容易让关键岗位找不到与自己相关的动作。

上线切换要提前确认期初数据、未完成单据、账号权限、接口任务、备份和问题上报渠道。上线后安排观察窗口,记录错误类型、发生环节、影响对象、临时措施和永久修订。观察期多长应根据业务量、风险和结账周期决定,不宜照搬固定天数。

7. 第七步:建立版本和变更管理

单据规则会随组织、产品和监管要求变化,手册需要有版本号、发布日期、修改内容、批准人和适用范围。系统配置变更也要对应到规则版本;否则员工手里拿着旧手册,系统已经按新逻辑运行,培训和执行就会脱节。

变更申请应说明为什么改、影响哪些字段和流程、是否影响历史数据、谁测试、谁批准、何时生效。对于高风险变更,应先在测试环境验证,并准备回退方案。上线后还要确认新规则已同步到操作手册、培训资料和相关岗位通知。

erp数据录入操作手册:单据规范对应的系统搭建步骤

七、数据观察与验收:用可追溯口径判断有没有改善

1. 不要只看录入速度

录入速度快,不一定代表业务质量高。若单据快速提交后被大量退回,或库存、采购和财务需要反复线下核对,单据录入本身节省的时间可能被下游返工抵消。评价上线效果时,应把时效、完整性、退回、重复、差异和追溯成本放在一起看。

建议先建立上线前的基线,再用相同口径观察上线后变化。比如统计每 100 张入库单的退回数量、每月重复记录数、从提交到审核的中位耗时、因字段错误导致的更正次数。必须固定统计范围、时间段和“错误”的定义,否则前后数字不能直接比较。

2. 指标要绑定责任和动作

指标不是为了做一张好看的仪表盘,而是为了发现哪里需要行动。退回率上升可能是培训不足,也可能是规则变严后暴露旧问题;审核耗时增加可能是审批人负荷过高,也可能是单据资料更完整、复核更认真。看趋势时要结合业务变化,不能把所有波动都解释成系统效果。

可选的观察指标包括:一次通过率、字段缺失率、重复单据率、关键数量差异率、审核耗时、异常闭环时长和更正留痕完整率。每项指标要写清分子、分母、时间范围、数据来源和责任岗位。若系统无法直接提供,先明确人工取数方法,并控制抽样口径。

3. 示例数据只用于演示计算方法

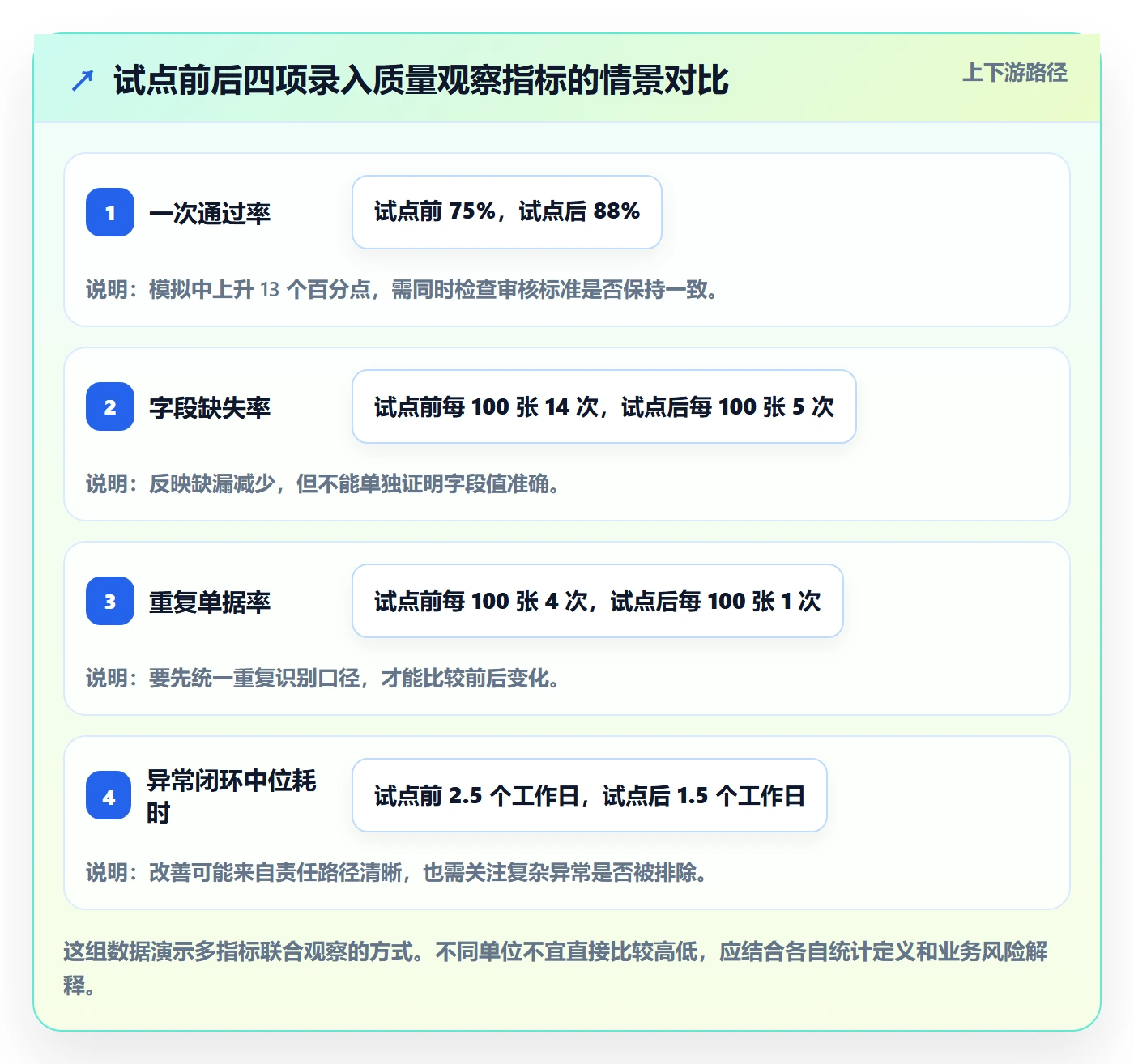

下面的数字是情景模拟,用于展示如何解读指标,不是实际企业案例,也不是行业基准。假设试点前后分别观察 200 张采购入库单,试点前一次通过 150 张,试点后一次通过 176 张;该指标可以计算为一次通过张数除以提交单据总数。

即使模拟结果显示一次通过率上升,也不能立即断言系统配置带来了改善。还要检查观察期间是否改变了统计规则、录入人员、单据复杂度和业务量;同时看更正次数、审核时间及异常闭环情况。如果一次通过率提高是因为员工绕过审核或取消了必要字段,改善就只是表面现象。

观察指标模拟试点前模拟试点后解读边界
一次通过率75%88%需确认提交单据定义和审核标准前后一致
字段缺失率每 100 张单据 14 次每 100 张单据 5 次下降不等于字段值真实,仍需抽查来源
重复单据率每 100 张单据 4 次每 100 张单据 1 次需明确以什么字段组合识别重复
异常闭环中位耗时2.5 个工作日1.5 个工作日应区分异常类型,避免复杂问题被简单问题掩盖

上述模拟数据的价值在于示范口径,而不是证明任何实际成效。企业实施时应从系统日志、单据记录和异常台账中取数,并保留计算过程。涉及对外宣传的改善结论,还应有可复核的真实数据和明确统计区间。

erp数据录入操作手册:单据规范对应的系统搭建步骤

4. 用分层复盘找到该改规则还是改培训

每周或每个结账周期复盘时,建议按错误类型分组,而不是只统计总数。可以分成字段理解错误、主数据缺失、权限配置不当、业务流程断点、系统校验不足、接口或导入问题、培训与操作问题。若多数退回集中在同一字段,优先核查字段定义和界面提示;若问题分散且新员工明显偏多,再评估培训设计。

复盘记录至少包含问题描述、发现方式、影响范围、临时处理、根因判断、责任人、永久措施和复查日期。没有永久措施的“已解决”,往往只是把本次单据补完;同类错误反复发生,就说明规则或系统控制还没有真正闭环。

八、不同企业情况的行动建议与取舍

1. 业务简单、单据量不大的企业

这类企业通常不需要一开始就设计复杂的字段体系和多级审批。建议先规范最常用的采购、销售、出入库单据,明确客户、供应商、物料、单位、仓库等基础档案的维护责任,再用少量高价值校验阻止明显错误。

取舍重点是控制管理成本。与其追求把每个描述性信息都录入系统,不如保证关键交易字段可靠、单据关联清楚、修改有记录。对于低频、低影响的特殊场景,可以采用清晰的人工复核,不必为了覆盖极少数例外增加长期复杂度。

2. 多部门、多仓库或多组织协同的企业

组织越复杂,越要先统一跨部门共用的定义,例如物料、计量单位、仓库、组织、往来单位和状态口径。各部门可以保留差异化的业务字段或流程,但共享主数据和跨组织单据关系需要有统一治理机制。

取舍重点是“统一核心、允许受控差异”。如果所有部门都完全自由配置,报表和协同很难一致;如果所有业务都强行使用同一张表单,又可能产生大量无效字段和例外流程。可先定义集团级核心字段,再允许经批准的局部扩展,并记录适用组织和维护责任。

3. 历史数据质量较差、正准备迁移的企业

迁移项目不应只追求把旧数据全部搬进新系统。应先识别重复档案、缺失编码、失效供应商、单位不一致和未完成单据,再决定清洗、合并、保留历史或停止迁移。历史数据会影响库存期初、应收应付、统计口径和后续追溯,迁移规则必须由业务确认。

取舍重点是迁移范围和可信度。全部迁移可能成本高、错误继承多;只迁近期数据又可能降低历史查询能力。可按数据对象和业务用途分层,迁移当前有效主数据、必要的未结业务和经确认的期初数据,旧记录则按企业合规与查询要求采用只读归档等方式处理。

4. 对接多个系统、依赖接口或批量导入的企业

接口和批量导入会提高数据流转速度,也会放大上游口径问题。搭建时要明确主数据由哪个系统负责、字段映射规则是什么、失败数据如何重试、重复消息如何识别、接口异常由谁处理。接口日志和导入结果要能够追踪到源记录,避免出现“系统显示失败,但业务不知道是否已经入账”的状态。

取舍重点是自动化与可控性。自动同步适合来源稳定、规则明确、失败有监控的场景;数据口径尚未统一时,先采用可审查的批量导入或人工确认,往往更稳妥。不要为了减少人工步骤而过早取消复核。

5. 资源有限、无法一次性全面整改的企业

资源有限时,建议用风险和业务频率排序,而不是试图一次解决所有历史问题。优先处理会导致库存、金额、合规或经营决策失真的单据;其次处理高频退回、重复录入和大量线下补表的环节;低频且影响有限的问题可以进入后续迭代清单。

取舍重点是分阶段建立可靠性。第一阶段保证核心字段和责任明确;第二阶段完善校验、权限和单据关联;第三阶段再推进自动分析、跨系统治理和复杂例外管理。每一阶段都要明确完成条件,避免“先上线再说”变成长期无期限的欠账。

企业情形优先投入可暂缓事项主要取舍
业务简单、单据较少核心单据、主数据、关键权限低频字段定制和复杂审批降低维护成本,接受少量人工复核
多部门、多仓库共享字段口径、主数据和跨组织流程非核心部门的个性化报表统一核心规则,受控保留局部差异
历史数据质量较差重复清理、迁移边界、期初核对无业务用途的旧数据全量迁移在查询连续性和数据可信度间平衡
多系统接口较多主责系统、映射、失败重试和日志口径未稳时的全自动过账先控制异常,再提高自动化程度
实施资源有限高风险、高频单据试点一次性覆盖全部模块分期交付,避免范围过大导致规则悬空
八、不同企业情况的行动建议与取舍

九、上线前自查清单与下一步

1. 逐项检查是否具备上线条件

上线前不妨用下面的清单做一次跨部门走查。每一项都应能找到负责人和证据;仅仅口头说“已经处理”不算完成。若某项未完成,应明确它是上线阻断项、受控遗留项还是后续优化项。

  • 关键单据已盘点,单据用途、创建时点和上下游关系明确。
  • 字段定义、数据来源、格式、责任岗位和异常处理方式已确认。
  • 客户、供应商、物料、仓库、单位等主数据有维护责任和变更流程。
  • 创建、审核、修改、作废、导出等权限已按岗位测试。
  • 关键数量、日期、编码和状态规则已配置,无法配置的控制有替代方案。
  • 代表性正常业务和异常业务已完成试录,并保存预期与实际结果。
  • 更正、冲销、退回和重新提交方式已经说明,关键变化能够追溯。
  • 培训覆盖实际岗位,员工能够独立完成本岗位的典型录入任务。
  • 上线后问题上报、分级、处理、复查和手册更

    常见问题解答(FAQ)

    1. ERP 数据录入系统应该先配置字段,还是先规范单据?

    我在整理 ERP 上线事项时,最困惑的是:字段配置看起来是系统实施的起点,可业务部门连同一张单据该填什么都没统一,系统该按谁的习惯来设?如果先配置再改,会不会导致返工?

    建议先定单据规则,再配置字段。系统字段应承载已确认的业务口径;若先按某个岗位的习惯搭建,后续采购、仓库和财务对同一字段理解不一致,往往会引发反复改字段、补数据和重新培训。可以先选一张高频单据,例如采购入库单,逐项确认字段含义、填写人、必填条件、格式、允许值和异常处理,再映射到系统。

    例如“入库数量”要明确按采购单位还是库存单位填写,以及发生单位换算时由谁维护换算关系。不同软件的字段和校验能力不同,配置前应先核对产品版本。

    2. ERP 单据规范要具体到什么程度,才能真正指导录入?

    我不太确定单据规范该写成一份简单的字段说明,还是要细到每个岗位的操作步骤。以前看过一些模板只有字段名称和是否必填,遇到单位不一致、单据重复或信息缺失时,还是不知道该怎么处理。

    能指导录入的规范,至少要让不同岗位面对同一业务时做出一致判断。建议每个关键字段记录业务含义、填写规则、数据来源、责任岗位、系统校验方式和异常处理人,而不只是写“必填”或“选填”。例如“供应商”可以规定从已审核的供应商档案中选择,不允许手工另建名称;“数量”要注明计量单位和允许精度;

    “关联订单”要说明哪些入库场景必须关联。发现信息缺失时,应明确退回给谁补充、是否允许暂存、由谁复核。把规则写到这个程度,才便于配置和培训。

    3. ERP 里的单据权限和审批流程应该怎么搭,才不容易出错?

    我担心权限设得太宽,员工录错后能直接改掉,查不出责任;但设得太严,又可能让每张单据都卡在审批环节。我该按部门分权限,还是按创建、审核、修改这些动作分别分配?

    更稳妥的做法是按岗位职责和单据状态分配权限,而不是只按部门一刀切。先明确谁能创建、提交、审核、退回、修改和作废,再检查同一人员是否同时拥有互相冲突的操作权限;具体能否细分到按钮或状态,要以所用系统的权限模型为准。例如,录入人员可创建草稿并提交,审核人员可审核或退回;

    审核通过后是否允许修改,应设置明确规则。若确需更正,可采用系统支持的变更、冲销或作废流程,并保留操作记录。流程不必越长越好,审批节点应对应真实的风险判断,而不是为了“看起来严格”增加无效等待。

    4. ERP 数据录入上线前,怎样试录才能判断系统配置是否合适?

    我准备上线时,不知道试录多少张单据才有意义。只拿一张正常业务测试,似乎无法发现退货、缺字段或单位换算问题;但如果没有明确的验收标准,试录发现问题后也很难判断该改系统、改流程还是重新培训。

    试录应覆盖常规场景和高风险异常,而不是只追求单据数量。可以先选一种高频单据,准备正常录入、缺少必填信息、重复档案、数量单位不匹配、审核退回等场景;每个场景记录预期结果、实际结果、发现的问题和责任人。测试数量应按业务复杂度确定,不宜套用固定张数或上线天数。

    验收时逐项检查字段是否按规则填写、权限是否符合岗位、上下游单据能否衔接、错误能否被拦截或追溯,以及修正后数据是否进入预期模块。若问题集中在字段含义,先补业务规则;若规则清晰但系统无法校验,再评估配置限制或人工复核方案;若操作步骤正确而员工仍频繁出错,则补充培训并重新验证。

    核心关键词

    读者评论

    许
    许泽宇

    文章把数据录入问题追溯到字段口径和流程责任,提醒企业先定规则再配置系统,这个顺序比较实用。

    于
    于婉清

    字段字典中列出数据来源、责任岗位和系统约束,能减少同名字段被不同部门按不同含义填写的情况。

    邵
    邵安

    关于部分到货和数量差异的处理,文章强调区分实收、合格与待处理数量;实际落地时还需结合企业流程确认具体规则。

    万
    万一凡

    试录和异常场景培训这部分很有必要,单靠讲菜单操作确实难以检验员工是否能处理真实业务。

    免责申明:本文内容通过AI工具匹配关键字智能整合而成,仅供参考,帆软及九数云不对内容的真实、准确或完整作任何形式的承诺。如有任何问题或意见,您可以通过联系jiushuyun@fanruan.com进行反馈,九数云收到您的反馈后将及时处理并反馈。
    咨询方案
    咨询方案二维码

    扫码咨询方案

热门产品推荐

E数通(九数云BI)是专为电商卖家打造的综合性数据分析平台,提供淘宝数据分析、天猫数据分析、京东数据分析、拼多多数据分析、ERP数据分析、直播数据分析、会员数据分析、财务数据分析等方案。自动化计算销售数据、财务数据、绩效数据、库存数据,帮助卖家全局了解整体情况,决策效率高。

相关内容

查看更多
bi 平台选择标准:实时监控维度如何评估进阶玩法

bi 平台选择标准:实时监控维度如何评估进阶玩法

选 BI 平台时,供应商演示里最容易让人点头的,往往是“看板刷新很快”;真正让项目在上线后失去信任的,却可能是 […]
bi 平台实践指南:选型成本的进阶玩法怎样更有效

bi 平台实践指南:选型成本的进阶玩法怎样更有效

bi 平台实践指南:选型成本的进阶玩法怎样更有效 两份 BI 平台报价,一份首年费用 28 万元,另一份 41 […]
bi 平台管理模板:围绕指标建模开展进阶玩法

bi 平台管理模板:围绕指标建模开展进阶玩法

同一个“支付转化率”,经营周报显示 12.4%,活动复盘却是 15.1%,两边都能拿出计算过程,问题仍可能不是 […]
bi 平台建设路线:从移动查看到进阶玩法分几步

bi 平台建设路线:从移动查看到进阶玩法分几步

BI 平台建设路线:从移动查看到进阶玩法分几步 很多团队做 BI,第一步就把桌面报表压缩到手机上,结果页面能打 […]
bi 平台优化清单:自助分析与进阶玩法的关键动作

bi 平台优化清单:自助分析与进阶玩法的关键动作

BI 平台优化清单:自助分析与进阶玩法的关键动作 BI 平台上线半年,报表数量增加了,业务人员却仍然在群里问“ […]

让电商企业精细化运营更简单

整合电商全链路数据,用可视化报表辅助自动化运营

让决策更精准
