分账系统升级方案:用选型方法改善接口对接

分账系统升级最容易误判的地方,是把“接口返回成功”当成“分账已经正确完成”。实际上,一笔请求可能已经被上游受理,却因回调延迟、重复提交、规则版本不一致或账务口径不同,在下游留下待确认的结果。选型时如果只比较功能清单和技术架构,系统即使按期接通,也可能把原有的人工核账和异常追踪问题一并带到新平台。更稳妥的做法,是先定义业务结果如何被验证,再选择系统、设计接口和安排切换。

一、先讲结论:升级的目标不是接通接口,而是让结果可验证

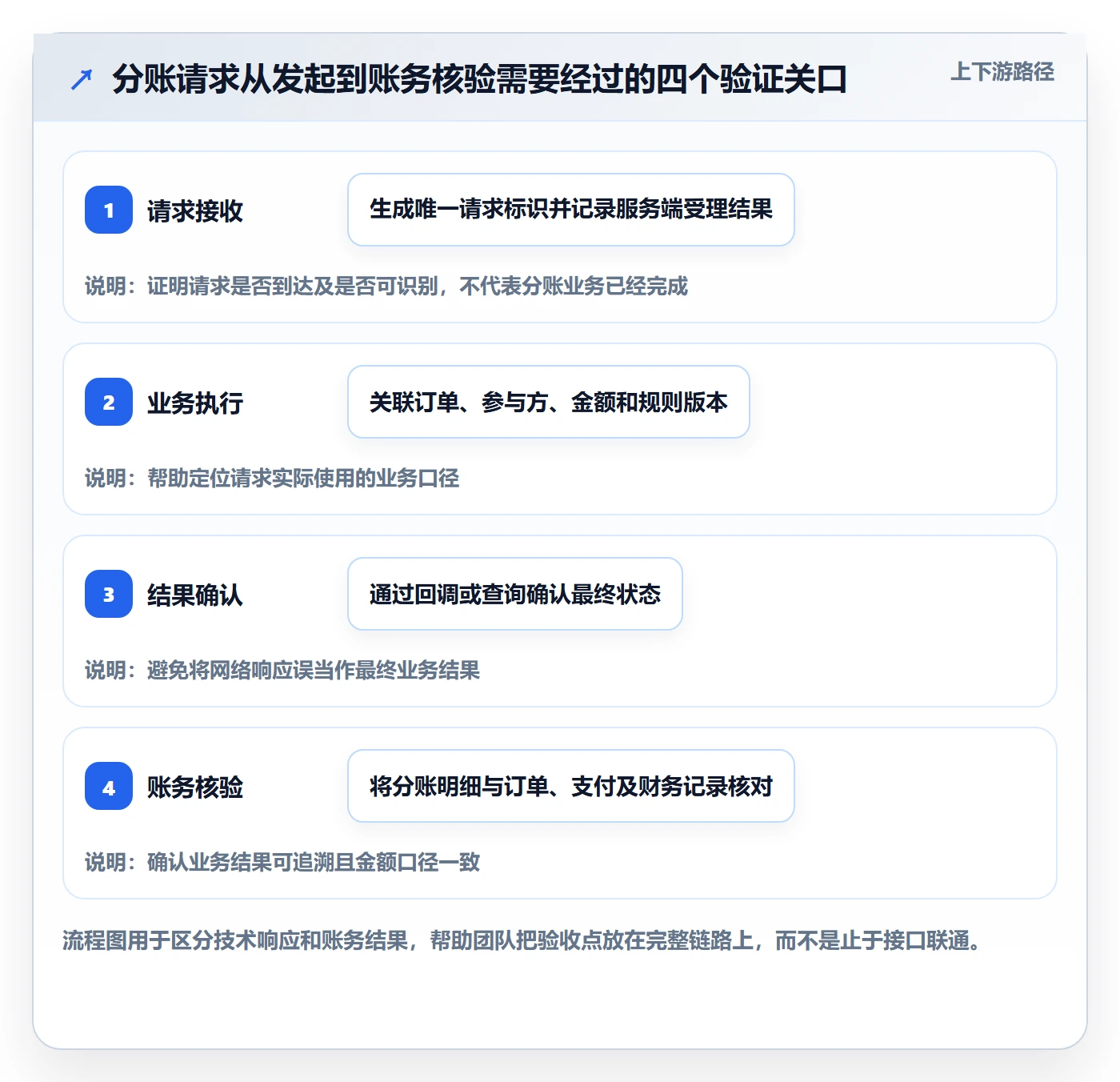

1. 把“接口对接成功”拆成四种成功

我评估分账系统升级时,不会只问接口能不能调通,而会把“成功”拆成四层:请求被接收、业务规则被正确执行、分账结果可被查询、账务结果能与订单及财务数据核对。前两层解决系统交互问题,后两层决定业务能否放心运行。

这四层不能互相替代。HTTP 返回成功,只说明请求到达了某个服务,不一定说明业务已完成;收到回调,也不一定代表本地账务已经入账;账务记录存在,也不代表金额、参与方和规则版本都正确。验收方案必须逐层定义证据,而不能用一次联调通过代替全部验收。

成功层级要回答的问题建议保留的证据
请求接收服务端是否收到请求,是否识别请求身份?请求编号、响应码、接收时间、错误码
业务执行使用了哪版规则,处理到了什么状态?业务单号、规则版本、状态变化记录
结果查询能否按单号查到最终或待处理结果?结果查询记录、回调记录、重试记录
账务核对金额和参与方能否与订单、支付及财务侧对应?对账明细、差异原因、调整记录

因此,升级项目的目标应该写成可检查的业务条件,例如“每笔有效订单都能追溯到分账请求、规则版本、处理状态和对账结果”,而不是“完成接口开发”或“系统稳定上线”。前者能指导选型和验收,后者只描述了工作动作。

2. 选型要同时看业务、接口、账务和切换

我建议把评估范围分成四个相互关联的部分:业务规则是否表达得出来;接口契约是否清晰且可演进;异常和账务差异能否闭环;升级切换是否有灰度、回退和人工兜底。只看其中一项,容易把问题转移到其他环节。

例如,规则配置很灵活,但变更没有审批和版本留痕,运营人员可能难以判断某笔交易究竟按哪一版规则计算。接口文档很完整,但超时后无法查询原请求结果,调用方就可能重复提交。账务可查询,但没有稳定的业务单号,财务和研发排查同一笔交易时可能对不上记录。

关键判断:好方案不是“功能最多”,而是用明确的契约、状态、账务记录和责任边界,把业务结果变成可复核的事实。技术架构、界面和部署方式可以比较,但不能替代这条判断。

分账系统升级方案:用选型方法改善接口对接

二、背景和真实场景:为什么升级常常卡在接口边界

1. 业务一变,原先隐藏的接口假设就会暴露

分账系统通常连接订单、支付、商户或服务方、财务和运营等多个环节。上线早期,业务规则可能简单,接口只传订单号、金额和分账对象就能工作。随着业务增加退款、部分结算、参与方变化、规则调整或人工补偿,原本没有写进接口契约的假设就会暴露出来。

常见情况是:上游将“订单支付成功”视为分账触发条件,分账侧却需要确认订单是否已过某个业务节点;一个系统将退款视为原交易金额的冲减,另一个系统则要求对原分账结果执行反向处理;运营修改了分配比例,但批处理任务仍使用旧规则。它们看起来像接口故障,根因却可能是业务状态和数据口径不一致。

因此,盘点现状时不能只导出接口清单。还应把一笔交易从订单创建、支付确认、分账请求、结果通知、退款或调整,直到财务核对的路径画出来,并标出每一步由哪个系统负责、谁能改变状态、失败后由谁处理。

2. “接口能调通”与“业务能闭环”之间有一段距离

以一次分账请求为例,请求方可能在网络超时后没有收到响应,但服务端已经受理。若请求方立即用新请求号再次提交,系统可能处理出两笔业务;若使用原请求号重试,却没有幂等规则,结果也未必安全。相反,如果调用方为避免重复而不再重试,这笔业务可能长期停留在待确认状态。

另一个容易被忽略的场景是异步通知。回调可能延迟、重复或乱序到达。接收方需要根据业务单号和状态规则判断如何处理,而不能假定通知一定只来一次、一定按顺序到达。具体机制要以供应商接口文档、测试结果和双方责任约定为准,不应仅凭口头承诺判断。

升级前,我会要求项目组明确三种结果:已确认成功、已确认失败、暂时无法确认。第三种不是可以忽略的灰色地带,而是需要查询、重试、人工介入或对账处理的正式状态。没有这类状态定义,异常就会散落在日志、工单和财务表格中。

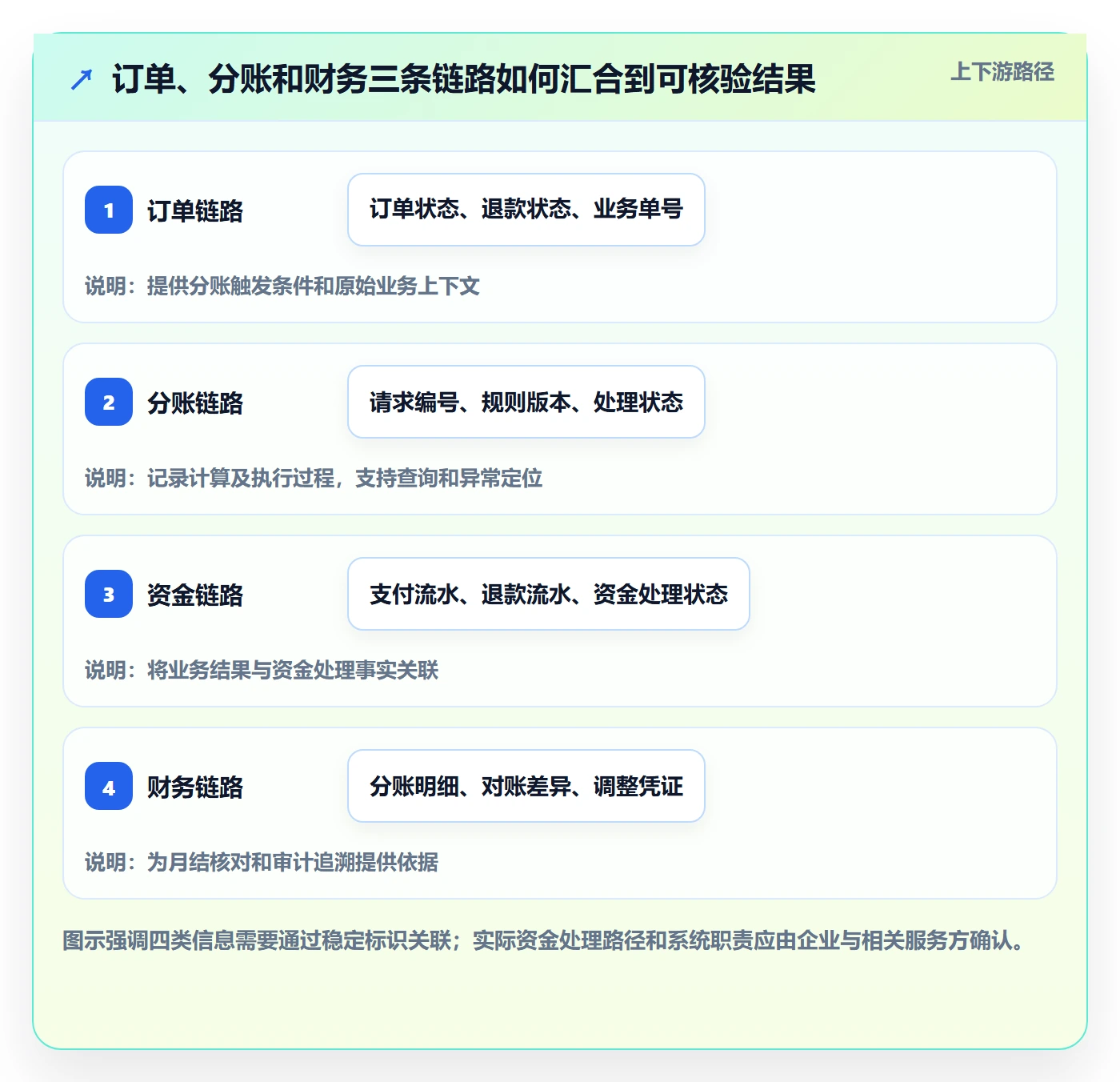

3. 把资金流、业务流和数据流放在同一张图里

接口改造经常由研发团队牵头,但分账结果同时影响业务、资金和财务口径。只画技术调用链,容易漏掉“谁批准规则变更”“谁确认失败是否可以补发”“财务以哪份记录为准”等管理边界。

我通常建议在升级评审中至少画三条线:业务流说明订单和分账状态如何变化;资金流说明资金由谁处理、何时确认以及退款如何关联;数据流说明订单号、支付流水号、分账单号和账务凭证如何映射。任何一条线断开,都可能让接口看起来正常、业务结果却无法解释。

检查对象需要确认的边界常见遗漏
业务流谁触发分账,什么状态允许触发,失败后如何流转?把订单状态直接等同于分账状态
资金流资金处理由谁负责,退款、撤销和调整如何关联原交易?只讨论正向分账,不核实反向处理
数据流不同系统如何映射业务单号、请求号和账务记录?依赖容易变化的备注字段或人工表格匹配

分账系统升级方案:用选型方法改善接口对接

三、拆解常见误区:看起来省事的做法,可能把成本留到上线后

1. 误区一:只要有接口文档,就代表接口足够清晰

一份接口文档写了地址、字段和示例请求,并不一定足以支持稳定联调。真正需要检查的是字段是否有明确类型、是否必填、金额精度和单位如何定义、枚举值是否有完整说明、错误码是否能区分可重试与不可重试,以及状态变化是否有规则。

尤其要核对字段的业务含义,而不只是字段名。例如“金额”到底是原订单金额、待分账金额还是本次请求金额;“状态”是请求受理状态、业务处理状态还是资金处理状态。名称相近不代表口径相同,字段解释不清时,建议在联调前形成双方确认的接口契约表。

此外,版本兼容也需要问到具体层面:字段新增是否会影响旧调用方,接口升级是否有并行期,废弃字段会提前多久通知,测试环境是否能验证新旧版本共存。若回答只有“向下兼容”,还要继续追问兼容范围和验证方式。

2. 误区二:把重试当成异常处理的全部

重试只能覆盖一部分瞬时故障,不能解决结果不确定、业务已执行但响应丢失、回调重复或规则错误等问题。若没有幂等设计、结果查询和人工处理机制,重试次数增加反而可能放大重复业务或排查负担。

设计重试前,先区分失败类型。明确失败通常不应盲目重试;网络超时需要先确认服务端是否处理;系统繁忙可能适合按约定间隔重试;业务规则不满足则需要修正输入或业务条件。具体分类和策略要根据接口能力、业务风险与双方协议确定,不宜套用一组固定重试次数。

我会要求供应商演示一个实际可验证的流程:同一业务请求重复提交时系统如何识别;调用方超时后怎样查询原请求;结果尚未确认时状态如何表示;最终失败后如何补偿并保留操作记录。如果只能回答“支持重试”,说明还没有把异常闭环讲清楚。

3. 误区三:技术架构标签等于业务适配能力

微服务、多租户、云部署或多端支持,描述的是产品的某些技术或交付特征,不能直接证明分账规则是否适配、接口是否稳定、异常是否可追溯。架构先进与否,必须回到目标业务和可验证能力上判断。

同理,“支持定制”不等于改动可以持续维护。应确认定制落在哪一层、升级时如何合并、由谁承担测试、定制功能是否影响标准接口,以及供应商停止服务或调整版本时企业如何获得数据和迁移支持。采购合同、技术方案和服务边界应互相对照。

若企业正在评估经营分析或数据可视化工具,也要分清它与交易执行系统的边界。分析工具适合汇总、监控和解释业务数据,不能因为能展示分账结果,就默认它负责执行资金处理、保证接口幂等或提供交易级状态管理。选型时先定义系统职责,再比较产品。

4. 误区四:先换系统,后补业务规则

旧系统里的规则可能藏在代码、配置表、人工操作说明和财务习惯中。若没有在迁移前把规则、例外和历史处理方式整理出来,新系统只能接到不完整需求,项目后期就容易通过临时字段、线下表格或特殊逻辑补洞。

规则盘点至少应记录参与方、计算依据、触发时点、调整权限、变更生效时间、历史单据处理方式,以及退款或撤销时与原交易的关系。对于无法确认的规则,应明确负责人和确认期限,不要把“沿用现状”当作已经定义。

5. 误区五:接口联调通过,就可以切换生产流量

联调通过只能证明部分测试条件下链路可用。生产切换还要考虑历史数据是否需要迁移、两套系统在切换期间是否可能同时处理同一业务、异常如何回退、对账差异谁负责判断,以及发生问题时业务如何继续运转。

灰度也不只是把少量流量切给新系统。灰度对象要能被清晰识别,业务范围要可控,监控指标要能触发暂停或回退,且团队需要知道新旧系统记录如何对照。没有退出条件的灰度,只是延长了不确定期。

分账系统升级方案:用选型方法改善接口对接

四、专业判断逻辑:用可验证标准筛选方案

1. 先做业务适配判断,再比较产品能力

选型的第一步不是给供应商打分,而是确认企业要解决的问题属于哪一类:业务规则表达受限、现有接口维护成本过高、异常追踪能力不足、账务核对困难,还是容量和运维边界已无法满足要求。问题类型不同,升级范围就不同。

如果主要问题是规则定义不清,换系统不一定能改善;如果核心问题是结果无法查询,优先验证接口查询和账务追溯能力;如果问题来自多个系统的主数据不一致,单独更换分账平台也可能无效。先定位根因,可以避免把系统采购当作组织和流程问题的替代品。

可以把需求分成“必须满足”“需要验证”“可接受差异”三类。必须满足项应写成可验收条件;需要验证项应安排演示或测试;可接受差异则明确人工成本和未来改造代价。这样比宽泛地写“高稳定性、灵活扩展”更能用于比较。

2. 采用五个维度建立选型评估表

评估维度核心问题验证方式需要警惕的信号
业务规则现有规则、例外和变更流程能否被表达并留痕?用真实脱敏规则配置或演示复杂样例只演示标准场景,无法说明规则版本和变更记录
接口契约字段、状态、错误码和版本策略是否足够明确?文档审阅、联调和版本兼容测试关键语义依赖口头解释,错误码含义笼统
异常闭环重复、超时、延迟通知和失败补偿如何处理?重复请求、超时和回调异常测试把所有异常都归为“重试”或“人工联系”
账务可核验能否从订单追到分账结果及对账差异?抽取样本交易做端到端核对只能看汇总数,无法定位单笔明细和状态变化
切换与运维灰度、回退、故障响应和数据导出边界是否明确?切换演练、服务范围核对、合同审阅回退条件不清,数据可用性只靠口头承诺

可以为五个维度设置权重,但权重不是行业标准,也不能脱离业务风险照搬。涉及资金结果、审计追溯或监管要求的项目,业务正确性和账务可核验通常应优先于界面体验;交易规模较小、规则简单的项目,则可以把实施成本和维护能力纳入更高权重。

为了避免“打分表看起来精确,实际全凭印象”,每个分数都应附证据。比如给接口契约打高分,要能指出文档中的状态定义、错误码、幂等说明和版本策略;给异常闭环打高分,要有测试记录或可复现演示。没有证据的分数应标为待验证,而不是伪装成结论。

3. 用场景测试替代功能口头承诺

选型阶段最值得安排的,不是让供应商从头演示产品,而是给出几组能暴露边界的业务场景。场景应覆盖正常交易、部分退款、规则变更、请求超时、重复提交、通知延迟和账务差异。每个场景都要求展示输入、状态变化、查询方式和最终可核对记录。

在此基础上,把“支持某功能”改写成可验证问题。例如,“支持退款处理”可以具体化为:退款与原订单如何关联;原分账已完成时如何体现调整;部分退款是否支持;退款记录能否查询;财务侧如何辨别原交易和调整交易。答案必须与产品文档、测试环境和合同责任相互印证。

如果企业业务涉及不同的资金处理安排、支付机构能力或地区规则,选型评审还应让相关业务、财务、法务和技术负责人共同确认边界。本文所列问题是项目评估方法,不是法律或资金合规结论,具体处理方式应以适用规则、合作协议和专业意见为准。

4. 把总成本拆成上线成本和持续成本

采购报价通常只是成本的一部分。评估时还要考虑接口开发、数据清洗、联调测试、旧系统并行、异常运营、财务核对、版本升级和退出迁移等持续投入。某个方案初始接入便宜,但每次业务变化都依赖供应商改造,长期成本可能更高;反过来,全面自研虽然控制力强,也会带来持续维护和人员依赖。

可以用企业自己的项目数据做成本模型,不要套用未经验证的行业平均值。将预计交易笔数、接口变更频率、人工处理工时、服务费用、内部开发人天和故障处置成本列出,再对不同方案使用相同口径比较。模型中的估算需要标记来源、假设和不确定区间。

分账系统升级方案:用选型方法改善接口对接

五、具体案例与数据观察:用模拟项目说明如何验证,而不是伪造效果

1. 一个明确标注为情景模拟的升级案例

下面的案例是用于说明评估方法的情景模拟,不代表真实客户、实际供应商表现或行业平均数据。假设一家平台型企业连接订单系统、分账服务和财务系统,旧方案中接口已能调用,但运营和财务仍需人工处理部分待确认交易,研发也难以快速判断重复请求的业务结果。

项目团队没有先决定“整套替换”,而是先抽取一组脱敏交易样本,检查订单状态、请求编号、规则版本、回调记录和账务结果是否能相互对应。样本选择既包含正常完成的交易,也包含超时、重复通知、退款和人工调整等边界情况。抽样规模由项目团队根据业务量、风险和测试成本确定,不能把某个固定样本数当成通用标准。

初步核查后,团队发现真正影响验收的不是页面功能,而是三个口径问题:上游订单状态与分账触发状态混用;超时后缺少统一的结果查询步骤;财务侧记录不能稳定关联到分账请求。团队于是把目标从“完成新接口接入”改成“每笔样本交易可追溯到状态、规则版本和核对结果”。

2. 把接口验收设计成一条证据链

模拟项目将验收分为五步。第一步,确认订单是否符合分账触发条件;第二步,确认请求中关键业务字段和规则版本;第三步,模拟正常响应、超时和重复提交;第四步,通过回调或查询确认业务结果;第五步,将结果与订单及财务记录核对。

每一步都记录测试输入、预期状态、实际状态、差异说明和责任方。如果接口调用成功但最终状态未确认,测试结果不能记为通过;如果状态正确但金额或参与方不一致,也不能用“接口正常”关闭问题。这样的记录能把讨论从“我这边没问题”转为“哪一项证据还缺失”。

下面的请求结构仅是接口契约讨论用的示意数据,不代表任何特定服务商的真实字段、签名方式或接口要求。实际字段、身份校验、金额精度、状态枚举及重试规则,都必须以双方正式文档和测试环境为准。

{
"request_id": "req_demo_0001",

"business_order_id": "order_demo_0001",

"rule_version": "rule_demo_v3",

"currency": "CNY",

"amount_minor": 12800,

"participants": [

{

"participant_id": "merchant_demo",

"share_amount_minor": 10880

},

{

"participant_id": "service_demo",

"share_amount_minor": 1920

}

]

}

示例中把金额单位和规则版本显式写出,是为了说明接口契约应尽量减少含糊字段。实际系统是否使用最小货币单位、如何表示币种和比例,应由业务及接口设计共同确认。金额字段不能只靠名称推断口径。

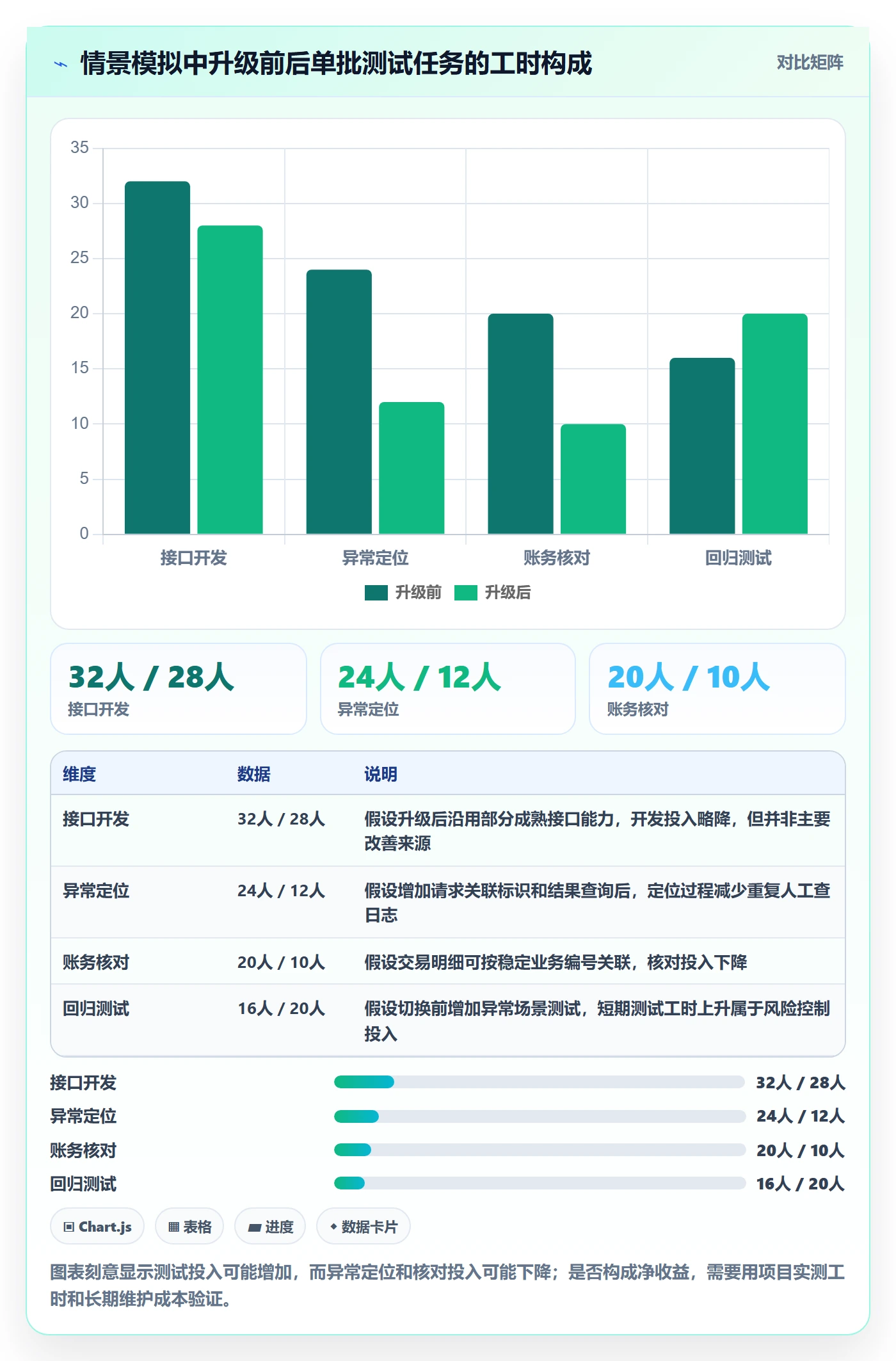

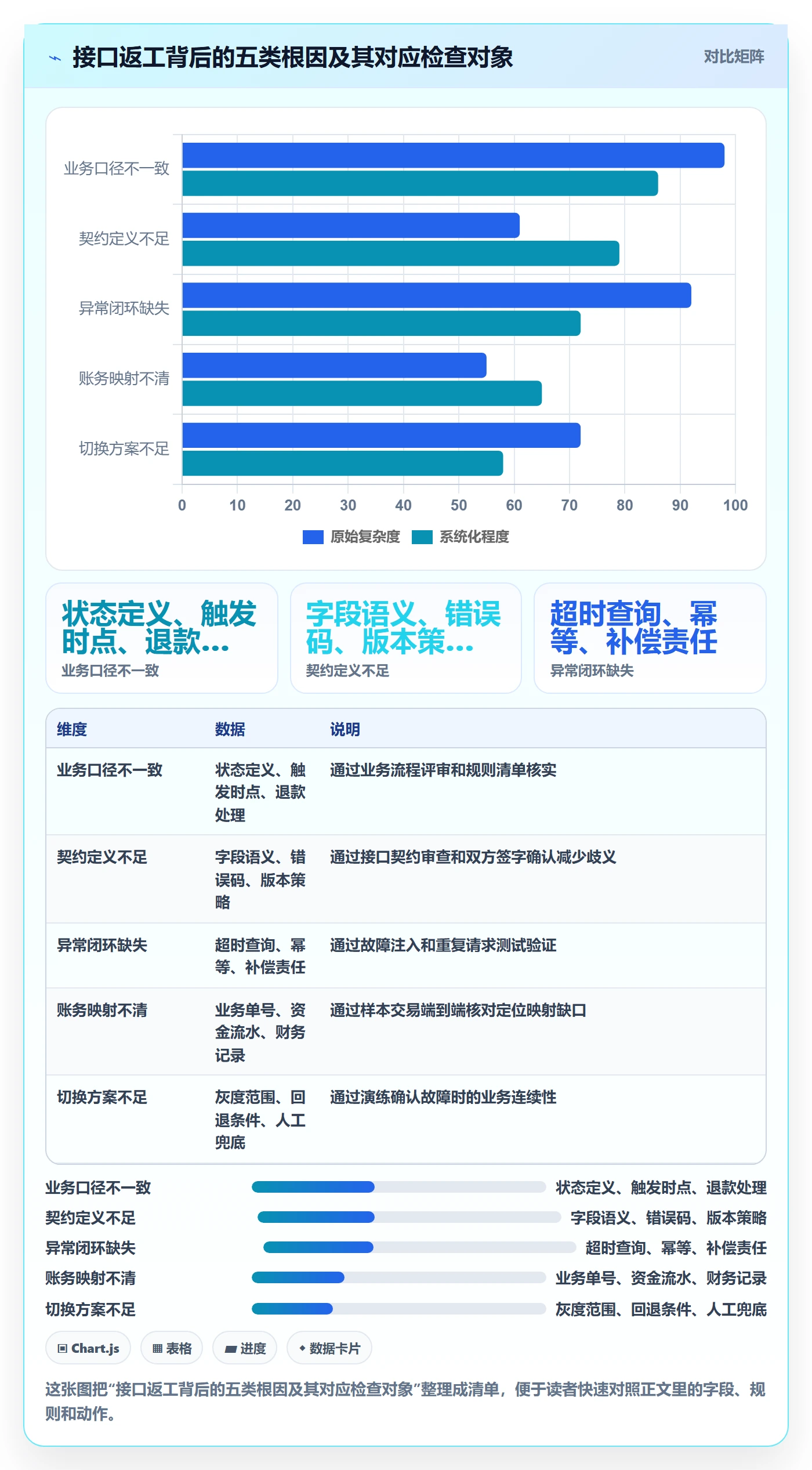

3. 用模拟数据看返工会在哪里增加

为了把排查重点说清楚,下图使用一组情景模拟数据,假设团队在升级前后分别记录同一批模拟测试任务的处理时间。数值只用于说明验证方法,不是实测成效,也不应对外宣传为节省工时的承诺。正式项目应记录真实工单、测试日志和工时口径后再计算。

这个比较的价值不在于“升级一定能缩短多少时间”,而在于观察时间花在哪里:如果接口开发时间下降,但异常定位和账务核对耗时没有改善,说明升级没有解决主要瓶颈;如果总时间下降,还需要确认是否通过减少测试覆盖或把工作转移给财务人员换来的。

分账系统升级方案:用选型方法改善接口对接

4. 比“效率提升”更值得盯的是差异是否可解释

单纯比较接口耗时或开发人天,容易漏掉账务风险。一个更有操作性的观察方法,是跟踪每批交易中已完成、待确认、确认失败和需人工处理的数量,并记录这些状态是否能在约定时间内找到原因。状态本身不必越少越好,关键是待确认项能否被识别、追踪和处理。

例如,切换前后都存在少量待确认交易并不自动表示系统失败;但如果旧方案的待确认项没有单笔查询入口,新方案可以明确显示请求身份、当前状态和下一步责任人,团队就获得了更强的控制能力。是否达到业务要求,应由企业按风险承受能力设定阈值,而不是套用虚构的行业基准。

分账系统升级方案:用选型方法改善接口对接

5. 让数据来源和统计口径经得起复查

项目复盘时,我会把每个数字连回原始记录:工时来自工单还是访谈,交易状态来自哪个系统,差异比例的分母是什么,统计周期是否包含灰度阶段。若无法回答这些问题,就不应把数字包装成成效证明。

对外发布案例时,尤其要区分“示意数据”“项目实测数据”和“第三方公开统计”。示意数据只能帮助解释逻辑;项目实测数据需要获得授权并说明口径;公开统计则要注明发布机构、发布时间和适用范围。没有可追溯来源时,宁可不写百分比,也不要制造精确感。

六、行动建议:按企业当前阶段安排升级步骤

1. 还没选型:先做一周左右的现状盘点

如果项目尚未启动采购或自研决策,先不要急着比较产品演示。可以由业务、研发、财务和运营共同整理一份现状清单,记录系统边界、接口清单、规则来源、常见异常和对账方式。盘点周期应根据组织规模和资料完整度安排,不能把“一周”当成普遍项目周期。

  1. 列出参与系统和接口责任人,标明每个系统的数据来源与最终责任。
  2. 抽取正常、退款、失败和人工调整等业务样本,检查全链路标识是否一致。
  3. 记录现有异常处理方式,包括发现渠道、判断依据、处理人和关闭证据。
  4. 把升级需求分成必须满足、需要验证和可接受差异三类。
  5. 用这些需求设计供应商演示脚本或自研技术验证任务。

这一步的产出不必是一份很厚的需求说明书,关键是让评审者能回答:现在为什么要升级、什么问题必须被解决、哪些问题可能需要业务流程调整而非换系统。

2. 正在选型:让供应商对同一组场景作答

若已有候选方案,要求各方使用相同的脱敏场景和评分口径。避免一家展示标准流程,另一家被要求处理复杂退款,最后却把演示体验当作可比结果。演示前发出场景问题,演示中记录证据,演示后让研发和财务分别复核。

供应商的回答最好分成“产品已有能力”“需要配置”“需要定制”“依赖企业配合”“当前不支持”五类。尤其是“可以支持”这类模糊表述,要继续追问支持的交付方式、测试方法、升级影响、费用边界和合同承诺。

  • 索取接口文档、错误码说明、状态定义及版本变更策略。
  • 验证重复请求、超时后查询、回调重复和结果不确定等场景。
  • 抽查单笔交易是否能从业务单号追踪到分账结果和账务记录。
  • 确认数据导出、日志留存、故障响应及迁移退出的责任边界。
  • 让实际使用方评估操作步骤,不只由采购和研发代表打分。

3. 已进入开发:先冻结接口契约,再开始大规模联调

开发阶段最有效的降返工动作之一,是先冻结一版双方认可的接口契约。契约至少明确字段定义、金额口径、状态机、错误码、幂等规则、通知方式、查询能力、版本策略和验收场景。业务规则还未确认的部分,应单独标为待决事项,并明确负责人和截止节点。

联调不要一次只跑通“成功路径”。建议先让团队验证业务状态和系统状态能互相映射,再逐步加入边界场景。每发现一个问题,就记录复现条件、影响范围、责任系统、修复方式和回归范围;不要只把结论留在群聊里。

联调阶段主要动作完成证据
契约确认核对字段、状态、错误码、版本与责任边界双方确认的接口说明和待决事项清单
正常链路验证请求、业务处理、结果查询和账务关联端到端样本记录及预期结果对照
异常链路模拟超时、重复、延迟通知、失败和人工补偿故障测试记录及恢复后的状态证据
回归验证检查修复是否影响旧场景及其他业务规则回归用例结果和问题关闭记录

4. 准备上线:设置灰度门槛、观察窗口和回退条件

生产切换前,要明确哪些业务进入新系统、哪些仍留在旧系统、如何避免同一笔业务被两边重复处理,以及怎样识别跨系统状态不一致。切换范围应能被监控和追踪,不能只用“先上少量流量”作为方案描述。

观察指标建议覆盖请求失败、待确认状态、重复请求、处理时长、对账差异和人工介入量。指标阈值由企业按历史基线、业务风险和服务协议设定。没有历史基线时,先安排观察和告警,不要凭空给出看似精确的门槛。

回退方案也要具体:谁有权暂停流量;已经进入新系统的交易由谁继续处理;回退后如何避免重放;出现账务差异时以哪一侧记录为准;人工兜底的工作量和操作权限是什么。上线前至少演练一次关键回退步骤,避免故障发生后才临时讨论责任。

分账系统升级方案:用选型方法改善接口对接

5. 已经上线但问题不断:先分类,再决定是否重做

如果系统已上线,异常仍频繁发生,不要马上认定产品不行或接口要全部重写。先把问题分成业务规则错误、数据映射错误、接口状态不清、异常补偿缺失、账务口径不一致和操作权限不当,再看哪些问题是设计缺陷,哪些是配置或流程缺陷。

先修复风险最高且影响面可控的部分。例如,如果主要问题是超时后无法查结果,补充查询与状态核对能力可能比重构整套系统更直接;如果规则变更没有版本记录,则需要补齐审批和生效时间管理;如果订单与账务无法稳定关联,首先要解决标识映射,而非增加更多仪表盘。

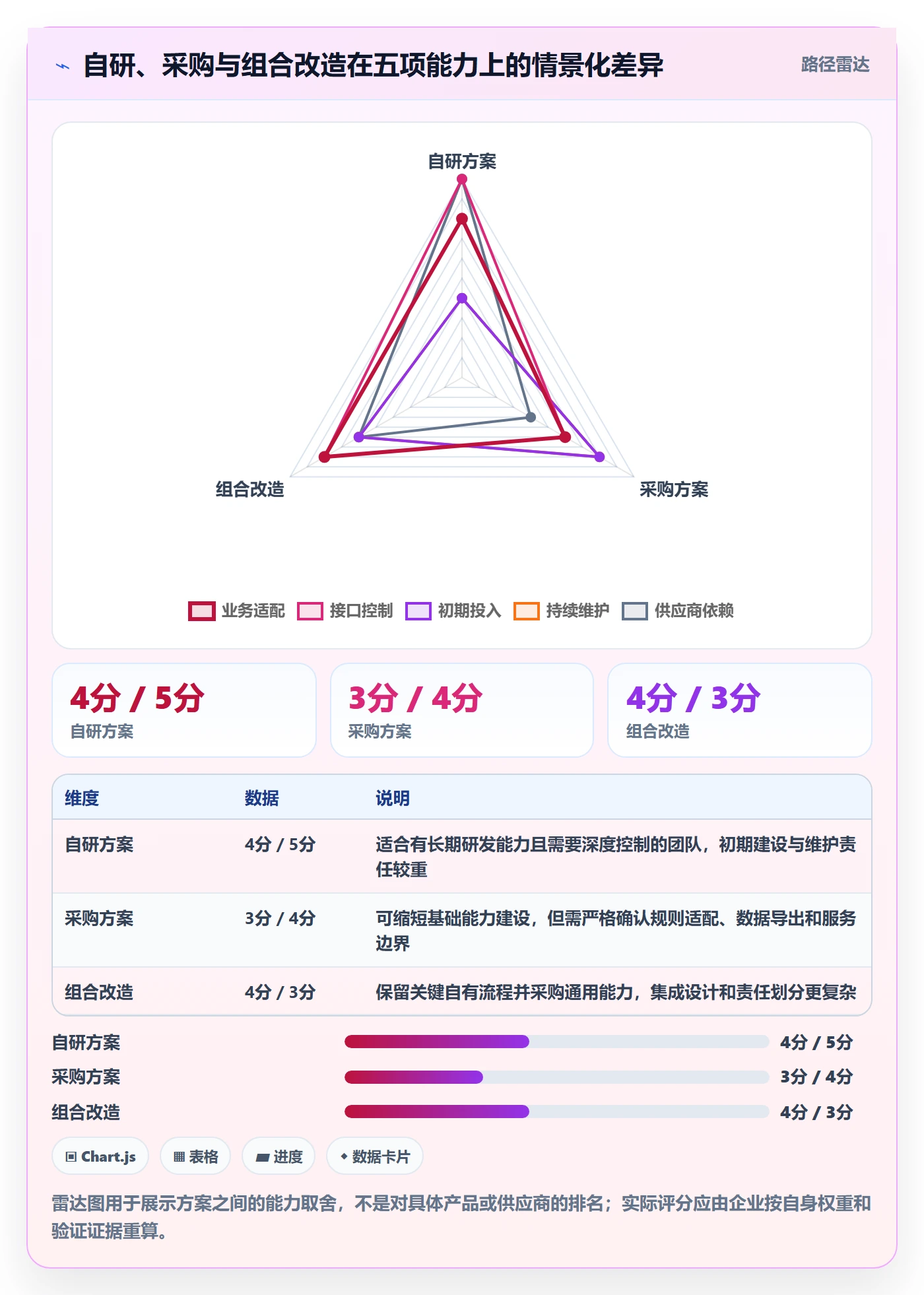

七、不同方案的取舍:自研、采购与组合改造没有通用答案

1. 哪些情况下更适合自研

自研更适合业务规则具有明显差异、需要深度控制接口和数据模型、团队能够长期维护,并且企业愿意承担架构演进、测试、安全和故障响应责任的情况。它的优势不是天然便宜,而是边界和改造路径更可控。

需要谨慎的是,自研项目经常低估长期维护成本。系统上线后仍要面对规则调整、接口版本变化、日志和告警、历史数据处理、人员交接及故障演练。如果只有一次性开发预算,没有持续负责人,自研可能把供应商依赖换成少数内部人员依赖。

2. 哪些情况下更适合采购

采购更适合希望缩短基础能力建设周期、业务规则与成熟产品能力相对接近、团队不打算长期维护底层交易能力的企业。采购可以减少部分自建工作,但并不意味着无需集成设计和测试。

选采购方案时,重点核对接口文档是否完整、测试环境是否可用、异常记录能否查询、产品升级是否影响接口、历史数据如何导出、定制内容如何维护,以及合同中的服务响应范围是否与业务时段匹配。不要仅用功能演示和报价替代技术尽调。

3. 哪些情况下更适合组合改造

组合方案适合企业希望保留自有订单、财务或规则管理能力,同时引入外部通用分账能力的情况。它可以在控制关键业务边界的同时减少部分基础建设,但系统之间的职责划分必须特别清楚。

最常见的组合风险是“两边都认为对方负责”:自有系统负责订单和规则,外部系统负责执行与结果,但退款、差异调整和重复请求没有明确归属。组合方案上线前,要逐项确定数据主责、状态主责、异常处理人和最终账务依据。

方案主要收益主要代价适用判断
自研可深度控制业务规则、接口和数据模型需要长期研发、测试和运维投入内部能力稳定,且差异化需求足以支撑长期建设
采购可能更快获得通用能力,减少底层重复建设需要接受产品边界并管理供应商及迁移风险需求与现有产品能力匹配,服务和数据边界可验证
组合改造保留关键自有流程,同时借助外部通用能力跨系统集成和责任协调更复杂企业已有核心系统,希望分阶段替换部分能力

4. 哪些情况下应暂缓升级

若业务规则尚未确认、系统责任边界不清、历史账务存在大量未解释差异,或者项目没有明确的数据迁移和回退负责人,暂缓全面切换通常比仓促上线更稳妥。可以先做接口盘点、异常分类和小范围技术验证,而不是直接启动全量改造。

暂缓不等于不作为。团队可以先补齐关键交易标识、统一错误分类、建立待确认交易台账、制定规则变更审批流程,并验证最关键的查询或对账能力。把风险拆小,往往能让后续选型更准确,也能减少供应商评估时的需求歧义。

5. 用决策问题而不是“最佳方案”结束评审

项目评审最终不必追求一个对所有企业都正确的答案,而应形成一份可复查的决策记录:当前核心问题是什么;哪些证据支持方案选择;哪些风险仍未消除;谁负责处理;何时重新评估。这样的记录比“技术上最先进”或“功能最全”的结论更有价值。

如果自研、采购和组合方案都不能满足必须条件,就应明确差距并继续验证,而不是为了赶进度降低关键验收标准。尤其是交易结果不可查询、账务差异无法追踪、回退责任不清等问题,不适合以“上线后再优化”作为默认处理方式。

分账系统升级方案:用选型方法改善接口对接

八、结语:先让每笔结果有证据,再决定系统怎么换

1. 把升级目标写成可复核的承诺

分账系统升级的核心,不是把旧接口替换成新接口,也不是把技术栈换得更新,而是让每笔业务都能回答几个问题:请求是谁发起的、采用了哪版规则、处理到了什么状态、异常由谁负责、最终账务如何核对。

如果这些问题尚无清晰答案,系统选型就缺少可靠基准。反过来,一旦业务边界和验证证据明确,企业就能更公平地比较自研、采购和组合方案,也能避免被功能列表、技术标签或口头承诺牵着走。

2. 下一步从三件小事开始

建议先选取一组覆盖正常、异常和退款的脱敏交易样本,画出订单、分账、资金和财务之间的关联路径;再用同一组场景检查现有接口与候选方案;最后把每个未解决问题标上责任人、证据要求和处理期限。这样做不需要先决定买什么,却能直接改善选型质量。

我的判断是:接口对接质量不取决于字段映射做得多快,而取决于业务结果能否被稳定确认、追踪和核对。先建立这条验证链,再讨论升级范围与产品选择,通常比先定供应商、后补规则更稳妥。

八、结语:先让每笔结果有证据,再决定系统怎么换

常见问题解答(FAQ)

1. 分账系统出现哪些问题时,才值得启动升级?

我现在遇到的情况是接口偶尔超时,财务也会人工核对几笔异常单,但整体业务还能跑。我不确定这是应该先修补现有系统,还是已经到了升级的程度;有没有办法用事实判断,而不是因为一次故障就换系统?

不要只凭“接口老旧”或一次故障决定升级,先连续记录问题发生在哪条业务链路、是否影响资金结果、人工处理需要多久,以及同类问题是否反复出现。重点区分体验问题与账务风险:页面查询慢通常可以单独优化;分账状态不明、异常单无法追溯、退款后账务无法闭环,则需要优先评估系统能力。

可以做一张两周问题台账,记录订单号、接口阶段、错误类型、是否重复请求、最终资金结果、人工处理时长和责任系统。若问题集中在少数字段或调用方式,先改接口映射和监控可能更经济;若规则变更、异常补偿、账务查询等多个环节都依赖人工兜底,再比较局部改造、系统替换和分阶段升级。

两周只是便于启动排查的建议,不是通用的升级门槛。

2. 分账系统选型时,怎样判断接口能力是否真的适合自己的业务?

我看供应商介绍时,几乎都写支持标准接口、灵活配置和异常重试,但这些话很难直接比较。我最担心的是演示时一切正常,接入后才发现字段口径、状态定义和失败处理对不上,有什么具体问题可以提前验证?

把宣传语改写成可验收的问题,并要求对方用接口文档、测试环境或书面说明回答。至少核对:必填字段和枚举值、成功与失败状态、错误码含义、接口版本策略、查询与通知机制,以及请求超时后如何判断业务究竟成功还是未成功。只看到“支持重试”还不够,必须确认重试是否可能产生重复分账,以及如何识别同一笔业务请求。

建议用一张场景表做横向比较:正常分账、重复提交、响应超时、通知延迟、退款或冲正,逐项记录预期结果、可查询凭证、人工介入方式和责任方。文档完整度可以初筛,真实联调结果才是验证依据。尤其要让财务或业务人员确认最终账务口径,不能只由研发团队以接口返回成功作为验收结论。

3. 分账系统升级上线前,接口联调和验收应该重点测什么?

我过去做系统对接时,测试主要看请求能不能发出去、返回码是不是成功,但上线后仍出现过状态不同步的问题。我想知道分账场景的验收是否应该覆盖资金结果,以及怎样设计测试,才能避免只测通一条正常路径?

验收至少分成三层:接口层确认字段、鉴权、错误码和版本;业务层确认分账规则、状态流转及退款等变更场景;账务层将订单、支付记录、分账结果和财务侧记录按业务主键核对。测试用例应覆盖正常请求、重复提交、超时后查询、通知延迟、失败补偿和规则调整,并为每种情况写明预期状态与可追溯记录。

例如,模拟请求发出后客户端超时,但服务端可能已经处理的情况:先按约定的业务标识查询结果,再决定是否重试;不要把“没收到响应”直接当成“没有发生分账”。验收记录保留请求标识、响应、状态变化和账务核对结果。具体用例需按实际资金路径增减,测试环境通过也不能替代灰度期间的监控和异常处置准备。

4. 分账系统升级应自研、采购,还是保留现有系统做局部改造?

我正在比较自研和采购方案,报价、功能清单和技术架构各有优势,但很难判断哪种方案在后续接口维护上更省心。我担心只看初始成本会漏掉规则变更、异常处理和长期运维,应该怎样把决策拆开比较?

先按业务差异决定边界,而不是先选技术路线。若分账规则相对稳定、接口需求常见,且供应方能证明关键异常场景可验收,采购或组合改造通常值得优先评估;若规则频繁变化、与核心业务深度耦合,或企业必须控制关键处理逻辑,自研的价值可能更高,但要把长期维护、值班和人员交接成本纳入预算。

可用内部评分表比较:业务规则适配、接口可验证性、异常闭环、账务追溯、运维责任和全周期成本,分别按企业实际重要性设权重,再给候选方案打分。评分不是行业标准,作用是暴露分歧:例如某方案功能得分高,却没有明确的超时查询和回退安排,就应列为未满足项,而不是被总分掩盖。

最终选择前,用真实业务规则完成一次小范围验证。

核心关键词

读者评论

彭
彭予安

把接口成功拆成请求接收、业务执行、结果查询和账务核对四层,这个验收思路比较实用,能避免只凭响应码判断分账完成。

胡
胡悦

文中对超时、重复提交和回调乱序的讨论很具体。实际选型时,确实应该验证幂等、原请求查询和异常状态处理,而不只是确认支持重试。

石
石思源

从财务核对角度看,稳定关联订单号、支付流水和分账记录很关键。灰度切换也应提前明确差异处理和回退责任,避免上线后依赖人工表格补救。

免责申明:本文内容通过AI工具匹配关键字智能整合而成,仅供参考,帆软及九数云不对内容的真实、准确或完整作任何形式的承诺。如有任何问题或意见,您可以通过联系jiushuyun@fanruan.com进行反馈,九数云收到您的反馈后将及时处理并反馈。
咨询方案
咨询方案二维码

扫码咨询方案

热门产品推荐

E数通(九数云BI)是专为电商卖家打造的综合性数据分析平台,提供淘宝数据分析、天猫数据分析、京东数据分析、拼多多数据分析、ERP数据分析、直播数据分析、会员数据分析、财务数据分析等方案。自动化计算销售数据、财务数据、绩效数据、库存数据,帮助卖家全局了解整体情况,决策效率高。

相关内容

查看更多
电商数据查询网站决策指南:用精细化运营判断行业趋势方案

电商数据查询网站决策指南:用精细化运营判断行业趋势方案

电商数据查询网站决策指南:用精细化运营判断行业趋势方案 同一类商品在行业榜单上连续两周上涨,不一定意味着需求变 […]
电商数据查询网站运营框架:把行业趋势纳入精细化运营

电商数据查询网站运营框架:把行业趋势纳入精细化运营

经营电商数据查询网站,最容易犯的错不是少做一张趋势图,而是把“行业在增长”直接翻译成“我的店也该扩量”。行业趋 […]
电商数据查询网站操作手册:数据口径对应的精细化运营步骤

电商数据查询网站操作手册:数据口径对应的精细化运营步骤

电商数据查询网站里,同一个“支付转化率”可能同时出现 3.8%、4.2% 和 4.6%:一个按下单人数算,一个 […]
电商数据查询网站基础课:平台榜单相关的精细化运营一次讲透

电商数据查询网站基础课:平台榜单相关的精细化运营一次讲透

电商数据查询网站上的榜单,最容易造成的误判,不是“看错了名次”,而是把名次当成了销量、把销量当成了利润,再把一 […]
电商数据查询网站实战复盘:从流量分析验证精细化运营效果

电商数据查询网站实战复盘:从流量分析验证精细化运营效果

一次电商活动复盘里,后台显示自然流量上涨了31%,运营团队据此认为精细化运营奏效;但把访问来源、落地页、订单和 […]
