分账系统最容易出问题的时刻,往往不是规则算错,而是规则改了却没有复核人、退款发生后系统不知道该冲回哪笔分账,或者订单显示成功而财务账上仍对不上。建设分账系统,我的判断是先不要急着画页面或选产品:先界定业务与资金处理边界,再明确规则、权限、状态和异常责任,最后用代表性场景试点。下面按这条顺序拆成六步,并用一组明确标注为情景模拟的业务数据说明,怎样把建设路线变成可以评审、开发和验收的工作清单。

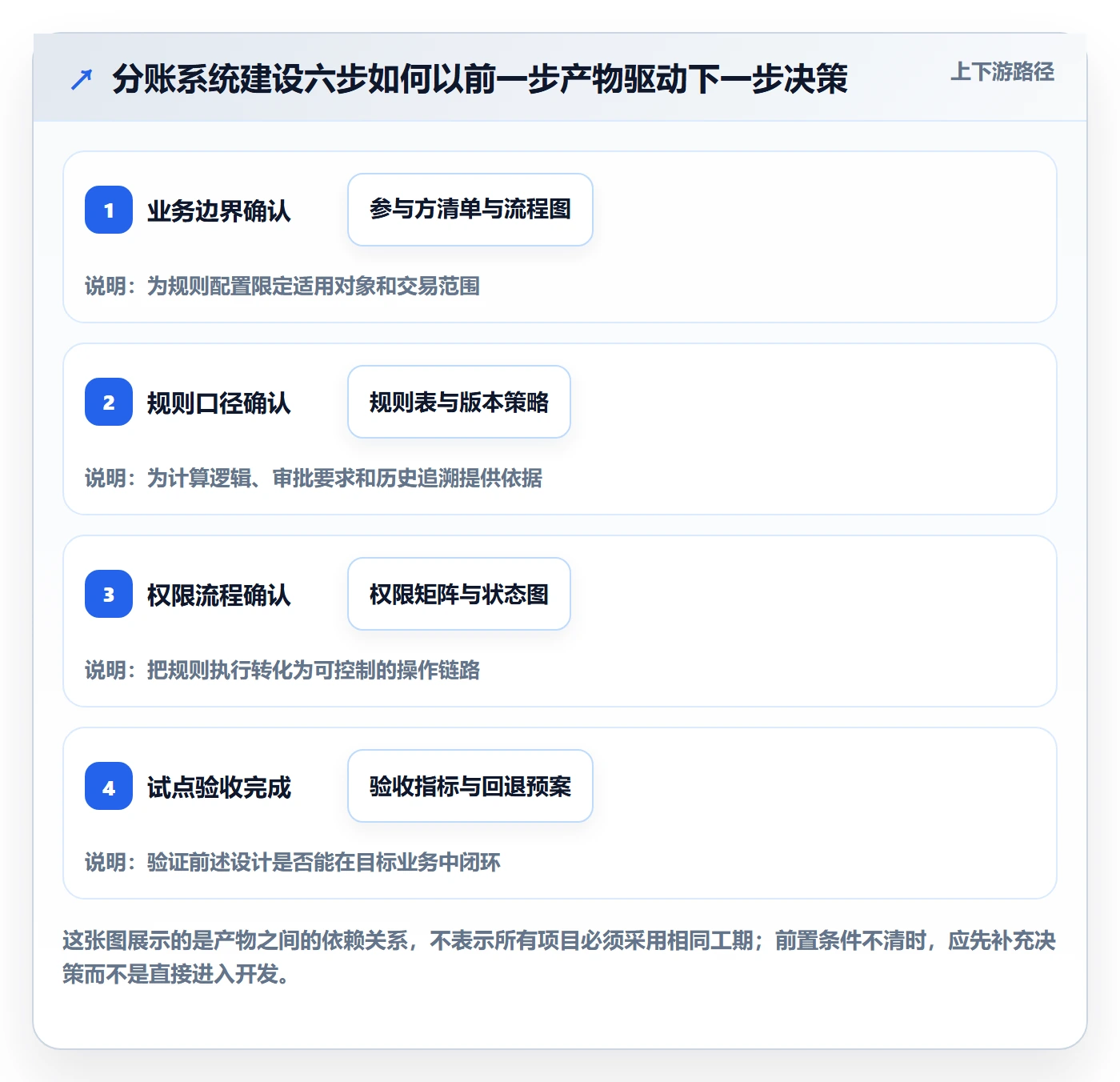

我建议把分账系统建设拆成六步:定义业务边界,统一分配规则,设计权限与审批,梳理端到端流程,补齐对账与异常闭环,最后通过试点验收。这个顺序不是为了让项目文档更完整,而是为了让每一步都能给下一步提供明确输入。
如果业务关系尚未确认,规则引擎就没有可靠的规则对象;如果金额口径还在变化,开发只能把不确定性写进代码;如果退款、撤销和差错处理没有责任人,主流程即使跑通,也无法证明系统能够持续运营。
核心判断:一套可运营的分账能力,至少要同时回答四个问题:参与方之间是什么关系;每类交易适用什么规则;哪些人可以执行哪些动作;发生异常时如何定位、暂停、修正和留痕。
项目评审时,我更关注每一步最后留下了什么,而不是会议开了多少次。业务边界阶段应留下参与方清单和流程图;规则阶段应留下规则表与版本约定;权限阶段应留下角色,操作矩阵;流程阶段应留下状态图与异常处理表;对账阶段应留下字段映射和差异闭环;试点阶段则应留下验收口径和回退方案。
| 建设步骤 | 要解决的核心问题 | 阶段产物 | 未完成的典型后果 |
|---|---|---|---|
| 界定业务边界 | 哪些业务、参与方和交易进入系统 | 范围说明、参与方清单、业务流程图 | 系统边界反复变化,接口和责任不清 |
| 统一分配规则 | 金额怎样计算、何时生效、如何解释 | 规则表、口径说明、版本策略 | 同一订单出现多个计算口径 |
| 设计权限审批 | 谁能配置、执行、复核和查看 | 权限矩阵、审批路径、留痕要求 | 关键操作依赖个人账号或线下确认 |
| 梳理端到端流程 | 交易如何流转,异常如何退出或恢复 | 状态图、异常流程表、责任分工 | 主流程正常,退款与重试无人处理 |
| 建设对账闭环 | 多系统数据不一致时谁来查、怎样结案 | 字段映射、差异分类、处理记录 | 差异长期挂起,人工反复核对 |
| 试点与验收 | 系统在真实业务组合下是否可控 | 试点报告、验收指标、回退预案 | 上线范围过大,问题定位困难 |
如果某一步没有清晰产物,不代表项目一定不能继续,但代表团队仍在承担未经确认的假设。对资金相关流程而言,假设最好在测试环境中暴露,而不是在结算差异中暴露。

“提高效率”“加强风控”太宽泛,不能直接指导设计。可以把目标改写成可核查的问题:规则变更是否能定位到提交人与审批人;一笔分账是否能追溯到原始交易和规则版本;退款是否能找到对应的分配记录;对账差异是否有分类、责任人和处理结果。
目标越具体,越容易形成测试用例。比如“支持退款”还不够,至少要明确退款发生在分账前、分账处理中和分账完成后时,系统分别如何处理,以及哪些情况需要人工复核。
分账业务中的“参与方”不一定等同于企业组织架构中的部门。平台、商户、服务提供方、渠道和其他合作方可能分别承担订单、服务、结算或对账职责。系统需要表达的是业务关系及其适用范围,而不是简单复制公司通讯录。
我通常建议先回答三个问题:谁发起交易,谁提供商品或服务,谁依据什么约定参与分配。随后再补充谁确认交易完成、谁处理退款、谁负责差异核查。角色名称可以因行业而异,责任边界必须能落在流程节点上。
一笔业务可能先在订单系统创建,再由支付渠道返回处理结果,之后进入分账计算、结算处理和财务核对。每个系统对“成功”“完成”“已处理”的定义可能不一样。订单完成不必然意味着分账已完成,分账计算成功也不必然意味着后续结算和账务核对均已完成。
因此,流程设计不能只画业务部门看到的主线,还要标明系统交接点:由哪个系统提供什么数据,调用失败后是否重试,收到重复通知怎样识别,状态不一致时哪个系统是业务判断依据。这里的设计工作看似偏技术,实质上是在明确跨团队的责任边界。
退款、撤销、部分退款、重复回调、订单金额修改、参与方信息变更、结算延迟和手工差异调整,都会改变正常流程中的金额或状态。每个异常场景都需要回答:能否自动处理;触发什么限制;是否需要人工判断;操作完成后留下什么记录。
如果业务团队无法确定异常处理规则,系统团队不应代替业务做资金口径决策。更稳妥的做法是把待确认事项列成决策清单,标明决策负责人、截止时间、受影响流程及暂行处理方式。
我会让项目组先分别画出业务线、状态线、数据线和责任线。业务线说明参与方做什么;状态线说明交易如何推进;数据线说明金额与状态从哪里来;责任线说明每个节点由谁确认和处理。四条线能对上,才适合进入界面、接口和技术方案讨论。
| 观察线 | 需要标注的内容 | 常见遗漏 |
|---|---|---|
| 业务线 | 参与方、交易类型、业务约定、适用范围 | 把不同类型业务合并成一套默认规则 |
| 状态线 | 创建、处理中、完成、失败、撤销及恢复条件 | 状态名称相同但定义不一致 |
| 数据线 | 订单号、金额、参与方标识、规则版本、渠道状态 | 关键字段缺失或没有明确来源 |
| 责任线 | 发起、复核、处理、对账、审批和升级责任 | 系统自动处理失败后没人接手 |
四条线不是形式化流程图。它们的价值在于让产品、业务、研发、财务和风控可以围绕同一笔交易讨论,而不是各自用不同的“完成”概念沟通。

先把账户、规则配置、查询和报表页面搭出来,确实容易在短期内看到可操作的界面。但如果规则来源、审批责任和异常处理尚未确认,页面会把未决业务问题包装成已经确定的产品方案。后续一旦口径变更,影响的不只是一个表单,还可能包括计算逻辑、历史记录和权限审批。
更好的判断方式:先确认功能背后的业务决策。每个配置项都要能回答“为什么存在、由谁维护、什么时候生效、改变后影响哪些交易”。无法回答这些问题的配置项,通常还没有准备好进入正式产品设计。
两级权限在小规模演示里很方便,放到实际运营中往往过于粗糙。规则配置、规则审批、人工调整、异常处理、交易查询和数据导出,风险并不相同。一个用户可能需要查看交易,却不应修改规则;另一个用户可以提交规则变更,但不应该自己审批自己的变更。
权限模型至少要区分角色、操作、数据范围和审批关系。还要检查临时授权、岗位变化、账号停用和高风险操作复核。把这些事项统一塞进“管理员”角色,短期减少配置工作,长期却会增加审计解释和内部控制成本。
计算公式通过单元测试,不等于分账结果正确。结果还依赖订单状态、参与方映射、费率口径、舍入规则、优惠金额的处理方式和规则生效时间。如果输入数据不完整,或者系统取错了字段,公式本身再正确也无法保证结果符合业务约定。
因此,测试不仅要验证“给定输入后计算结果是什么”,还要验证“输入从哪个系统来、何时被认定为有效、出现缺失或冲突时系统采取什么动作”。对金额精度和舍入方式也应明确到字段和处理阶段,不能依赖开发人员自行理解。
退款可能发生在不同业务阶段,也可能只涉及部分金额。它与原始交易、已执行分配、未完成处理和历史规则之间存在关联。如果简单把退款记成一笔负数,而没有标识它对应的原交易和分配记录,就会让后续核对、解释和恢复变得困难。
流程设计应明确退款是否原路关联、如何确定冲回范围、部分退款怎样映射到原参与方、无法自动对应时由谁处理。具体资金处理方式取决于业务约定、渠道能力和适用要求,不能用一种通用做法替代具体确认。
系统可以自动比对数据,但“发现不一致”不是“差异已经解决”。金额不一致、状态不一致、记录缺失和时间差异可能来自不同原因,处理责任也不同。没有分类、分派、处置记录和复核,自动对账只会更快地产生一批无人跟进的告警。
比较完整的闭环是:发现差异,按原因分类,分配责任人,记录调查结果,执行经批准的处理,再复核账务结果并关闭事项。对于不能自动判定的差异,应明确转人工的条件和升级路径。
演示中经常只选择一笔标准交易:金额固定、参与方固定、规则固定、没有退款,也没有重复通知。这能证明系统可以跑通一条路径,却不能证明系统能处理真实业务的组合情况。
试点测试至少要覆盖常规交易、边界金额、规则变化、重复通知、退款或撤销、系统中断恢复和人工处理。测试组合应由业务实际决定,不需要为了显得全面而堆砌无关场景,但必须覆盖会影响资金结果和责任追溯的关键分支。

先明确系统服务哪类业务、涉及哪些参与方、订单从哪里来、分配结果交给哪个环节处理。边界中还要区分系统负责“计算与记录”还是承担更多业务动作。系统职责不同,接口、审批、责任分工和验收范围都会不同。
边界确认时,我会把暂不支持的事项也写出来。例如某类订单是否排除、某些特殊退款是否需要人工确认、某渠道状态是否以外部回执为准。明确不做什么,可以避免试点范围不断膨胀,也方便后续判断新需求属于范围内变更还是新增建设。
规则设计要从业务语言转成机器可执行且可解释的条件。至少应记录规则适用的业务类型、参与方范围、计算基数、计算方式、优先级、生效时间、终止条件和审批状态。实际字段由业务模式决定,不能只靠一张比例表覆盖全部规则。
规则版本管理尤其重要。交易发生时,应能找到当时适用的规则版本及其审批记录。规则后来发生调整,不应让历史交易失去解释依据。至于规则变更是否影响已发生但尚未处理的交易,应由业务、财务及相关责任人明确,不要默认由系统开发逻辑决定。
| 规则要素 | 需要确认的问题 | 建议的检查方式 |
|---|---|---|
| 适用范围 | 适用于哪些业务、渠道、商户或交易类型 | 列出包含项和排除项,测试边界样本 |
| 计算基数 | 按订单金额、实收金额或其他约定口径计算 | 用不同金额构造对照样例并核对字段来源 |
| 优先级 | 多条规则同时命中时如何处理 | 验证冲突规则是否能被识别和解释 |
| 生效时间 | 按交易时间、审批时间还是其他时间判断 | 测试跨生效时点的交易与延迟处理情况 |
| 变更审批 | 谁提交、谁复核、谁批准及如何撤回 | 检查角色分离、记录完整性和变更追溯 |
| 舍入处理 | 精度、舍入规则和尾差归属如何约定 | 测试小额、多参与方和边界金额样例 |
在系统设计中,规则表达能力不应盲目追求复杂。规则越灵活,维护、测试和解释成本通常也越高。若业务规则相对稳定,可以用受控配置降低误操作;只有确有业务需要时,再开放更复杂的条件组合。
权限设计的起点不是“组织里有哪些岗位”,而是“系统里有哪些操作,以及每个操作可能造成什么影响”。把操作按查询、配置、提交、审批、执行、调整和导出分类,再为每类操作规定角色范围、数据范围和必要的复核关系。
尤其要避免同一人不受限制地完成高影响操作的提交与批准。并非所有企业都需要复杂的多级审批,但规则变更、人工调整和重要参数修改等事项,至少要经过与风险相称的授权和留痕设计。
| 操作类别 | 主要风险 | 权限控制思路 | 留痕重点 |
|---|---|---|---|
| 查询交易与分配记录 | 不必要的数据访问或信息外泄 | 按岗位和业务范围限制可见数据 | 账号、查询范围、导出行为 |
| 新增或修改规则 | 影响后续交易的计算结果 | 提交与审批职责适当分离 | 变更前后内容、生效时间、审批记录 |
| 人工调整 | 改变既有结果或形成难以解释的差异 | 设置原因说明、授权限制和复核要求 | 关联交易、调整原因、操作人和复核人 |
| 异常处理与重试 | 重复执行或造成状态混乱 | 限制可重试状态,明确操作条件 | 原状态、重试结果和关联请求标识 |
| 批量导出 | 数据被超范围使用或传播 | 设置授权范围和必要的申请审批 | 导出人、时间、字段和用途说明 |
权限不是一次配置后就结束。岗位调整、人员离职、临时项目权限和合作关系变化都可能改变授权基础。因此,项目验收时不仅检查“能不能登录”,还要检查授权如何申请、审批、到期、回收和复核。

流程设计的重点不是把箭头画得复杂,而是让每个状态都有进入条件、退出条件、责任人和可采取动作。团队应先统一状态名称,再定义状态含义,避免不同系统把“处理中”理解成完全不同的阶段。
可以从一笔交易的完整路径开始:业务请求进入、数据校验、规则匹配、结果生成、后续处理、状态回传、对账核验。随后逐一追问每个节点可能发生什么:调用超时后是等待结果还是重试;收到了重复通知怎样识别;计算成功但后续处理失败时,如何区分“结果已生成”和“业务已完成”。
幂等处理和状态管理尤其不能只写在技术方案里。业务团队需要确认“重复发生一次”和“业务实际重复发生”分别意味着什么;研发团队需要据此设计请求关联、状态校验和重复处理保护。接口细节因架构而异,但业务语义必须先一致。
对账不是项目上线后才加的一张报表,而是验证业务结果是否一致的控制环节。设计时先明确要核对哪些对象、使用哪些字段、由谁提供数据、采用什么时间范围以及差异如何分类。订单、渠道、分账处理和财务记录之间可能存在不同状态和时间口径,需要逐项映射。
对账差异可以先按可操作的原因分类,例如数据缺失、金额不一致、状态不一致、记录重复、处理时点差异和关联关系不完整。分类不必一开始就非常细,但每个类别都应有明确的下一步:自动等待、自动重试、转人工核查或升级处理。
差异处理记录至少要让后来接手的人知道:差异对应什么交易,首次发现时间是什么,核对过哪些来源,采取了什么处理,处理是否经过复核,最终依据是什么。只有这样,差异才有机会从“长期待办”变成可解释、可统计的运营事项。

试点的目标是验证整条链路和管理机制,不是证明系统能处理一笔标准交易。选择样本时,既要覆盖常见业务,也要覆盖会改变金额、状态或授权要求的关键情形。范围不宜大到无法定位问题,也不宜小到完全没有代表性。
验收指标应从风险和运营目标出发。例如,规则结果能否复算;交易记录是否能追溯到规则版本;权限是否按照矩阵生效;异常是否有处理责任人;差异能否在约定流程中关闭。具体的目标值由项目团队根据当前流程和业务承诺确定,不能用没有来源的行业平均值代替。
| 验收维度 | 建议核查的问题 | 证据材料 |
|---|---|---|
| 规则正确性 | 结果是否符合已批准口径,边界样本是否一致 | 输入数据、规则版本、计算结果和复核记录 |
| 权限有效性 | 无权角色是否被拦截,高风险操作是否按要求复核 | 权限配置、审批链和操作日志 |
| 流程完整性 | 正常交易与异常恢复是否都能走到可解释状态 | 状态变化记录、异常工单和恢复结果 |
| 对账能力 | 差异是否可识别、分类、分派和闭环 | 差异清单、核查依据、处理人和结案记录 |
| 运营可持续性 | 日常岗位能否理解待处理事项并按流程操作 | 操作手册、演练记录和问题反馈 |
为了展示如何应用前面的步骤,下面设定一个平台型业务场景:平台接收订单,订单可能涉及商户与服务合作方;业务团队需要依据约定生成分配结果;财务团队需要核对渠道和内部记录;退款或资料变更时,需要确认原交易和规则版本。这个场景只用于推演建设方法,不代表某家企业的实际项目、真实效果或行业基准。
假设试点范围包括两类业务、三种参与方关系和若干退款处理情况。团队初期发现,订单系统的业务完成状态与后续处理状态不是同一概念,规则维护人和审批人也没有明确分离。项目组因此没有直接开发规则页面,而是先输出参与方清单、规则表、权限矩阵和状态图,再根据这些产物确定系统字段与操作入口。
第一步,界定范围。团队把纳入试点的交易类型、参与方、上游数据和后续处理责任写清楚,暂时把尚未统一的特殊业务列入待决策范围,不让其悄悄混入默认流程。
第二步,确认规则。项目组为每一类规则标注适用条件、计算基数、优先级和生效方式,并约定历史交易如何追溯。对还未确认的尾差和部分退款口径,不由开发人员自行补全。
第三步,配置权限。查询、导出、规则提交、规则审批和人工调整被拆成不同操作。提交人与审批人是否分离,根据具体操作风险确定;对暂时无法完全分离的岗位安排补充复核和记录措施。
第四步,设计流程。团队将交易进入、数据校验、规则匹配、结果生成、状态确认和异常处理分别定义。对重复通知、接口超时和退款关联失败,明确处理结果不能只停留在模糊的“处理中”。
第五步,建立对账闭环。以交易标识、金额、参与方标识、状态和规则版本作为核对线索,先对常见差异分类。涉及业务关系确认的差异交由业务核查,涉及账务口径的差异交由相应财务岗位核对。
第六步,试点验收。团队不只抽查成功交易,还演练退款、重复通知、规则生效时间切换、处理超时和人工复核。每一种异常都要确认能否定位原交易、能否阻止不当重复处理、能否留下后续可复查的记录。
假设试点准备阶段记录了 100 个待验证情形,其中 45 个属于标准交易,20 个涉及不同规则版本,15 个涉及退款或撤销,12 个涉及重复通知或超时,8 个涉及参与方资料变更。这些数字是为了演示测试组合如何覆盖不同风险,属于情景模拟,不是来自行业抽样。
这样的分布有一个实用价值:团队不会把全部时间放在重复验证标准交易上,而会为规则切换、退款、接口恢复和主数据变更预留明确测试样本。若实际业务中退款占比更高,测试集就应相应调整;若某类异常极少发生但影响重大,也不能因为数量少就完全忽略。
| 试点情形 | 模拟样本数 | 重点核验内容 |
|---|---|---|
| 标准交易 | 45 笔 | 规则匹配、金额计算、状态推进和基础记录是否一致 |
| 规则版本变化 | 20 笔 | 生效时点、审批记录和历史交易解释能力 |
| 退款或撤销 | 15 笔 | 原交易关联、处理阶段判断和差异记录 |
| 重复通知或超时 | 12 笔 | 重复处理保护、状态一致性和恢复路径 |
| 参与方资料变化 | 8 笔 | 资料更新审批、规则适用范围和变更追溯 |
这些样本数量不意味着真实业务应采用相同比例。团队应先从交易日志、运营记录、退款分类和历史工单中了解自身业务结构,再决定测试覆盖。如果暂时没有可靠的历史数据,可以把模拟样本作为讨论起点,但必须明确记录假设,并在试点后替换为实际观察。

第一,异常场景不一定数量最多,却可能最能暴露责任和状态设计的缺口。第二,规则变化与主数据变化应作为不同测试对象:前者主要影响计算依据,后者可能影响参与方识别和业务适用关系。第三,试点记录应保留“发现的问题如何被修复”,否则只看最终通过率,会丢失流程是否可运营的证据。
团队也不应把一次试点的表现外推成长期效率承诺。测试期间人员熟悉、范围可控、问题能快速沟通,与规模化运营环境不同。更可靠的做法是在扩大范围后持续观察差异类型、人工介入原因、规则变更频率和未关闭事项,并定期复盘权限与流程是否仍适用。
如果业务模式、合作关系或结算约定还在调整,优先建立规则清单和待决策事项。记录每项规则由谁提出、谁确认、适用什么业务以及暂行方式是什么。系统可以先支持少量明确、可验证的规则,避免把尚未稳定的讨论直接做成大量配置开关。
这类阶段的关键不是追求“一次性覆盖所有可能性”,而是防止临时方案无记录地进入生产。对于必须先行的业务,应明确例外责任人、复核方式和回顾时间,并在条件变化后重新评估。
如果规则相对稳定,主要问题是依赖表格、邮件或重复人工核对,可以优先梳理当前人工动作:哪些是数据录入,哪些是判断,哪些是审批,哪些是差异处理。不要只把线下表格搬进系统,而要确认每一步是否有明确输入、输出和负责人。
把高频且规则明确的步骤自动化,把低频但影响较大的事项保留必要审核,通常比所有操作都自动执行更稳妥。人工不是一定要消灭的成本;在规则未明确或风险较高时,人工判断可以是受控流程的一部分。
如果订单、渠道、业务后台和财务系统对状态的定义不一致,先做字段映射和状态对照表。明确哪个系统提供事实数据,哪个系统负责业务判断,哪些情况属于处理延迟,哪些情况需要升级处理。接口打通不等于业务一致,映射规则要经过双方负责人确认。
同时应为差异处理设置观察期限和升级责任。对暂时无法自动判定的事项,系统可以提供证据聚合、责任分派和处理记录,而不是强行给出未经验证的自动结论。
如果项目中存在频繁人工调整、规则临时修改或异常重试,不应只靠培训提醒谨慎操作。要把操作条件、授权范围、审批关系和操作日志落实到流程中,并通过演练验证越权操作是否会被拦截。
当高风险操作尚未形成稳定控制时,扩大交易量可能放大问题。可以先通过限制试点范围、增加复核或延迟部分自动化的方式控制风险,等操作记录和处置路径稳定后再评估扩围。
资源有限不意味着只能做一个“能算金额”的简化系统。更实际的办法是聚焦一类明确业务,把规则、权限、异常、对账和追溯的关键闭环做好,再根据实际需求扩大业务范围。一个范围较小但能够解释和纠错的流程,通常比覆盖很多场景却没有异常处理的系统更适合作为起点。
可以分阶段安排:第一阶段建立单一业务类型的规则与记录;第二阶段补齐权限分离、退款和对账差异处理;第三阶段再扩展更多参与方、业务类型和自动化策略。每个阶段的退出条件都要提前约定,避免“先上线、以后再补”成为没有期限的承诺。
我不会仅凭“业务复杂”就判断必须自建,也不会因为采购上线较快就认为更适合。判断时应比较业务规则的独特程度、现有系统的接口能力、权限和审计要求、异常处理可配置程度、数据可追溯能力、后续维护责任及迁移成本。
| 评估维度 | 自建更值得评估的情况 | 采购或改造更值得评估的情况 |
|---|---|---|
| 业务差异 | 规则和流程高度贴合独特业务,标准能力难以覆盖 | 主要流程较常见,差异可通过受控配置表达 |
| 系统整合 | 内部系统需要深度协同,已有团队能长期维护 | 需要较快连接现有业务,供应方案已有可验证接口能力 |
| 控制要求 | 需要自定义审批、状态和审计机制 | 现成能力已满足主要控制要求,且可验证配置边界 |
| 长期成本 | 组织具备持续开发、测试、安全和运维资源 | 内部团队难以长期承担全栈维护,服务边界可接受 |
| 变更方式 | 规则变化频繁且与核心业务紧密耦合 | 变化较稳定,配置和服务支持能覆盖主要需求 |
选型前应要求候选方案演示关键异常,而不只是标准流程:规则变更后如何追溯历史结果;重复请求如何识别;退款如何关联原交易;差异如何分派与关闭;权限如何按操作拆分;数据如何导出与留存。不能清楚回答这些问题的方案,至少需要进一步验证,不能只凭界面演示作结论。

自动化适合规则明确、数据可靠、异常条件可识别的环节。对于缺少业务依据的判断,自动化可能只是更快地重复错误。因此,我会先问自动化依据来自哪里、错误结果如何被发现、能否暂停或恢复,再决定是否扩大自动处理范围。
在风险较高的环节,可以保留人工复核,但要让人工操作有依据、有权限、有记录。自动化与人工处理不是非此即彼,关键是明确哪些情况可以自动通过,哪些情况应转入审核,以及审核完成后如何回到正常流程。
细粒度权限可以降低越权风险,但角色过多、规则过于复杂,也会让日常授权和维护变得困难。设计时应按实际操作风险区分层级,不必把每个查询动作都设计成复杂审批,也不能把规则修改、人工调整和数据导出全部塞进同一角色。
一个可操作的折中方案是:低风险查询采用岗位和数据范围控制;中风险动作设置用途、条件和日志;高风险动作增加审批、职责分离或独立复核。具体层级由企业自身制度和适用要求确定,不宜把示例矩阵当作统一标准。
可配置规则能减少每次变化都改代码的需求,但如果配置项过多、条件组合没有边界,业务人员也可能难以理解最终结果。灵活性要和可测试性一起评估:新规则如何校验,冲突如何发现,审批后如何生效,历史交易怎样追溯。
如果规则变动不频繁,受控模板可能比完全自由配置更容易治理。如果业务确实需要动态调整,则应同时建设模拟校验、审批记录、版本管理和变更影响检查,而不是只开放一个更大的配置页面。
快速上线可以缩短等待时间,但如果没有试点范围、观察指标和回退条件,团队可能在发现问题后不知道怎样安全收缩。上线计划应同时说明扩围条件、暂停条件、问题升级路径和既有记录如何保留。
每次扩大范围前,可以复核新增业务是否沿用已有规则,是否引入新的参与方,是否改变退款和对账流程。若新增范围带来不同资金口径或责任主体,就不应简单视作“多接一个接口”。
不是所有需求都应进入第一期。若需求缺乏明确业务规则、没有责任人、不能提供必要数据,或者无法定义验收方式,可以先列入待确认,而不是用临时配置绕过去。暂缓不是拒绝,而是把不确定性显式化,避免其悄悄变成系统债务。
反过来,如果某项能力涉及历史交易解释、关键操作留痕或差异处理责任,即使短期使用频率不高,也要认真评估是否属于上线前的必要控制。需求优先级不能只按操作次数排序,还要考虑影响程度和错误后的恢复难度。

检查表的目的不是替代业务判断,而是防止关键问题被遗漏。若其中某一项无法回答,应记录待确认事项、责任人和影响范围,并决定是否可以在受控条件下继续,而不是默认问题会在上线后自然解决。
如果你现在正准备建设分账能力,我建议先组织一次跨团队工作坊,只围绕一类最典型业务,画出参与方关系、业务状态、数据来源和责任归属。然后挑一笔标准交易和两三个异常情形,沿着流程逐段追问:金额从哪里来,规则由谁批准,状态由谁确认,失败后谁处理,结果如何核对。
工作坊结束后,先形成四份轻量文档:业务范围说明、规则口径表、角色,操作矩阵、主流程与异常流程图。让业务、研发、财务和风险相关岗位共同确认后,再进入产品方案和技术设计。这样做未必让项目看起来更快,却能更早暴露真正会拖慢项目的问题。
分账系统的质量不应只由计算结果是否正确来判断,还应看团队能否解释结果、限制不当操作、发现跨系统差异,并在异常发生后恢复流程。系统不是把规则写进去就结束;规则如何形成、由谁批准、怎样生效、发生变化后如何追溯,同样属于系统能力。
我最看重的建设顺序是:先确认边界,再定义规则;先设计权限和异常,再连通主流程;先完成对账闭环,再扩大自动化;先用试点验证,再决定扩围。下一步不必先写一份庞大的需求文档。先拿一笔真实业务样本,把参与方、规则、状态、权限和核对方式全部说清楚,分账系统的建设路线就有了可以落地的起点。
