分账系统最容易制造一种错觉:接口返回成功、页面显示各方应得金额,团队便认为资金路由已经跑通。但真正决定项目是否可靠的,往往是另一组问题:规则是谁确认的,超时后谁判断是否重试,部分成功如何处理,退款按什么口径回退,财务最终拿什么证据核对。资金路由不只是系统能力测试,也是一场检验业务、产品、研发、测试、财务与合作方能否对齐规则和责任的协同演练。
分账系统实战复盘:从资金路由验证团队协同效果
我判断一套分账系统是否真正可用,不会只看“交易是否成功分账”,而会把项目拆成两条链路。第一条是技术链路:业务输入是否正确,规则计算是否符合预期,指令是否按约定发送,状态是否可追踪,账务与对账是否能闭环。第二条是协同链路:谁定义规则,谁批准变更,谁确认验收口径,发生异常后谁判断、谁操作、谁复核。
前一条链路回答“系统有没有按设计运行”,后一条链路回答“团队能不能共同解释系统正在做什么”。如果技术链路完整、协同链路断裂,团队仍可能在退款、补单或规则调整时重复争论;如果协同流程清楚、技术证据不足,问题也会停留在口头确认,无法复核。
所以,资金路由能暴露协同断点,却不能单独证明协同已经改善。要做出有效结论,至少要同时检查场景覆盖、状态证据、责任记录和可比较的过程指标。上线本身不是效果指标,系统显示“成功”也不是最终账务结论。
在复盘会上,我会把讨论压缩到四个可以回答的问题:规则的输入是否有明确来源;同一个场景是否只有一个验收口径;异常状态是否有责任人和处理路径;结果是否能由独立记录复核。团队若只能回答“应该没问题”“之前测试过”,就说明验证证据还不够。
这四个问题比罗列功能更能帮助负责人判断项目风险。功能表回答系统“能做什么”,而这些问题会揭示团队能否在规则变化和异常出现时继续一致行动。

假设一笔订单涉及平台、服务方和履约方。业务规则约定,订单金额扣除某些费用后再按比例分配。看起来只要写出公式就能完成,但“订单金额”究竟是原始支付金额、扣除优惠后的实付金额,还是扣除退款与费用后的可分金额?优惠由谁承担?四舍五入产生的最小货币单位差额归属谁?这些都不是程序员可以凭经验替业务决定的问题。
同样的歧义还会出现在规则的时间边界。新比例从签约时间、订单创建时间,还是支付成功时间开始生效?订单先创建后支付,期间规则发生变化,应该使用旧规则还是新规则?如果业务、财务、产品和研发各自默认了不同答案,系统就可能每一方看起来都“按自己的理解正确”,最后却无法对账。
因此,我会要求规则至少具备四项信息:明确的业务定义、可执行的计算方式、生效范围和批准记录。只有比例而没有口径,不算完整规则;只有口头确认而没有版本,也无法稳定复现。
“资金路由”在不同系统中可能指不同环节。有时它是业务侧选择处理路径,有时是根据参与方和规则生成分账指令,也可能包括状态跟踪或后续账务处理。文章和项目文档如果把这些环节统称为“资金转移”,就容易夸大系统职责,也会让验收对象模糊。
我更倾向于把路由描述成一组可验证的决策:给定业务输入、规则版本和可用条件,系统选择什么路径、生成什么指令、进入什么状态。至于资金是否已实际处理,应以相应合作方回执、账务记录及约定的核对结果为准。指令已发出、接口已响应、业务已完成,是三个不同的事实。
这一区分不是文字游戏,而是异常处理的起点。接口超时可能意味着请求未到达,也可能意味着对方已处理但响应丢失;如果把“本地超时”直接写成“交易失败”,团队就可能重复发起操作。系统需要有明确的状态语义,团队需要按状态语义行动。
在典型项目中,业务负责人提供交易规则和例外条件;产品将规则转成流程、状态和验收标准;研发负责实现计算、路由、幂等和日志;测试设计正常路径与异常路径;财务确认账务口径和核对方式;合作方则需要明确接口限制、响应语义和处理时效。团队规模不同,角色可能由同一人承担,但职责仍应分别写清。
我会特别关注“谁有权决定”和“谁负责执行”是否被混为一谈。研发可以提出某种技术实现更易恢复,却不应替业务决定退款如何分配;财务可以确认账务口径,却未必负责判断接口超时后是否可以自动重试。责任边界不清,通常会在第一个边界场景中暴露。
| 角色 | 需要提供的输入 | 需要确认的输出 | 常见遗漏 |
|---|---|---|---|
| 业务 | 参与方、规则来源、例外情形 | 规则含义与生效范围 | 只提供比例,未说明优惠、退款与尾差 |
| 产品 | 用户流程、状态需求、变更场景 | 验收标准与状态定义 | 页面状态与后台状态含义不一致 |
| 研发 | 接口约束、技术边界、数据模型 | 计算结果、日志与恢复机制 | 日志有请求记录,却缺少规则版本或关联标识 |
| 测试 | 规则样例、异常条件、环境限制 | 场景结果与缺陷记录 | 只测成功路径,没有验证重复请求与部分成功 |
| 财务 | 科目与核对口径、差异处理要求 | 账务记录与对账规则 | 验收只看接口结果,没有核对账务结果 |

正常路径一般最容易准备:规则固定、参与方齐全、接口响应正常、金额可整除。它适合验证主流程,却不能代表系统在真实业务边界下可靠。真正拉开质量差距的,通常是规则切换、重复请求、处理超时、部分成功、退款撤销和日终核对。
例如,接口调用超时后,系统不能仅凭本地没有收到响应就断定对方没有处理。若自动重试没有稳定的幂等控制,重复请求可能造成重复处理;若完全不重试,已经到达对方但回执丢失的请求又可能长期悬而未决。验证重点不是“有没有重试按钮”,而是系统如何确认请求身份、查询既有结果以及避免重复副作用。
接口响应成功只能说明对方按接口约定返回了某种结果,不能自动替代业务层和账务层的核验。验收时应区分请求是否被接收、处理是否完成、各方应分金额是否匹配、实际记录是否可核对。不同系统对成功状态的定义可能不同,必须以接口约定和业务流程为准。
我常见的复盘陷阱,是会议上展示一张成功页面,随后便将其当作全链路证据。更稳妥的做法,是抽取同一笔交易的关联标识,分别核对原始订单、规则版本、计算明细、执行回执和账务记录。若这几类记录无法建立关联,就算单个页面看起来正常,故障定位仍会很困难。
业务人员说“系统分错了”,研发人员说“规则按配置执行”,测试人员说“用例通过”,三方都可能基于不同事实。复盘不能先指定责任人,再寻找支持结论的证据;应该先统一交易样本、规则版本、时间范围和预期结果,再判断问题属于需求歧义、配置错误、实现缺陷、外部响应还是账务口径。
若每次差异都通过人工沟通解决,却不更新规则说明、回归用例或处理流程,团队只是在重复消耗经验。错误被修补了,但系统并未获得新的防错能力,下一次相似事件仍要重新讨论。
会议次数、群消息数量和参会人数都不能直接代表协同质量。真正有用的协同产物,是被确认的规则、待办责任、决策记录、验收证据和异常升级路径。没有明确结论的讨论越多,反而可能说明决策机制越不清晰。
我的判断标准很简单:如果一个新加入项目的人,拿到文档后仍无法说清某类异常由谁处理、用什么证据判断完成、需要通知谁,那么协同流程还没有沉淀下来。经验可以存在于人脑里,但不能只存在于人脑里。

开始测试前,先写清楚本轮要验证的是规则计算、路由选择、状态转换、异常恢复还是账务核对。不同对象需要不同证据。比如验证规则计算,要固定输入金额、费用口径、比例和舍入方法;验证状态转换,要明确每种响应对应的状态及后续动作;验证恢复机制,则要模拟超时、重复消息或服务暂时不可用。
通过标准也要具体。不要写“结果正确”“链路正常”,而要写“给定某订单输入和规则版本,系统生成的各方应分金额与约定计算结果一致;每条指令具备可追踪关联标识;发生超时后不产生无法解释的重复处理;最终记录可以按约定方法核对”。具体标准会减少测试阶段的口头解释。
用例数量多,不代表关键风险覆盖充分。我会按“规则变化、交易状态、外部响应、账务结果”四个维度组合场景。测试矩阵不必追求所有维度完全笛卡尔组合,而应优先覆盖可能造成资金差异、重复操作、责任不明或难以恢复的组合。
| 场景 | 输入与前置条件 | 预期系统行为 | 协同验收证据 |
|---|---|---|---|
| 正常分账 | 参与方有效,规则明确,金额符合业务条件 | 生成预期分账明细并记录规则版本 | 业务确认口径,测试核对明细,财务确认核对方式 |
| 规则变更 | 交易跨越规则生效时间 | 按约定时间字段选择规则,不混用版本 | 业务审批记录、配置生效记录、测试样本 |
| 重复请求 | 同一业务请求被再次提交 | 依据幂等约定避免重复副作用,或返回可识别的既有结果 | 请求标识、调用记录、最终处理记录 |
| 处理超时 | 调用方未及时收到响应 | 进入可查询、可恢复状态,不直接推断处理结果 | 超时记录、查询结果、人工升级或自动恢复记录 |
| 部分成功 | 多参与方中只有部分处理完成 | 状态能区分已完成与待处理部分,后续动作有边界 | 分项状态、补偿决策、责任人与复核证据 |
| 退款或撤销 | 原交易已处理,发生后续业务变更 | 按已确认规则计算逆向处理,不覆盖原始记录 | 原交易关联、退款规则、账务变动和核对结果 |
一笔交易的证据链至少应回答:当时输入了什么;采用哪个规则版本;系统为何选择这条路径;发出了什么指令;收到什么响应;是否发生重试或补偿;最终账务如何核对。所有节点最好有稳定的关联标识,否则团队只能用时间、金额和截图拼凑过程。
证据链的价值不只在事故之后。它还可以帮助团队判断测试是否可信:如果测试人员无法从日志还原输入和结果,就不能确认测试覆盖的是预期场景;如果财务无法把账务差异关联回原交易,项目也难以证明链路闭环。
状态名称应表达可验证事实,而不是模糊期待。“成功”过于宽泛,最好拆成能映射到实际处理阶段的状态,并写清触发条件、允许操作、超时策略和终态判定。不同项目的状态机可能不同,不应直接照搬通用名词;关键是每个角色对状态的解释一致。
我会要求状态字典至少包含:状态定义、产生条件、可执行动作、是否可重试、是否需要人工介入、终态依据。若一个状态既表示“请求已发送”,又被页面展示为“资金已完成”,这不是显示细节,而是业务风险。

以下案例是用于说明复盘方法的情景模拟,不对应特定企业的真实生产数据,也不代表行业基准。假设一个平台型业务在订单中涉及三类参与方,过去由多个系统分别维护分账规则。项目团队准备将规则入口、路由记录和核对流程集中管理,目标不是单纯缩短开发时间,而是降低规则歧义和异常处理中的信息断层。
模拟团队先选取一批覆盖正常交易、规则变更、重复请求、超时、部分成功和退款的测试样本。为避免把结果包装成项目成效,下面的数字只用于展示如何建立对比口径。真实发布时,应使用项目日志、工单、测试记录和财务核对记录替换,并说明统计周期、样本范围和指标定义。
假设改造前,规则确认分散在需求文档、表格和群聊中,异常发生时需要先确认交易用的是哪版规则,再找出回执和账务记录。改造后,团队为每条规则补充版本、生效时间和审批信息,并要求测试样本记录输入、预期结果和证据位置。变化的核心不是“多了一个页面”,而是跨部门减少了重复解释同一笔交易的成本。

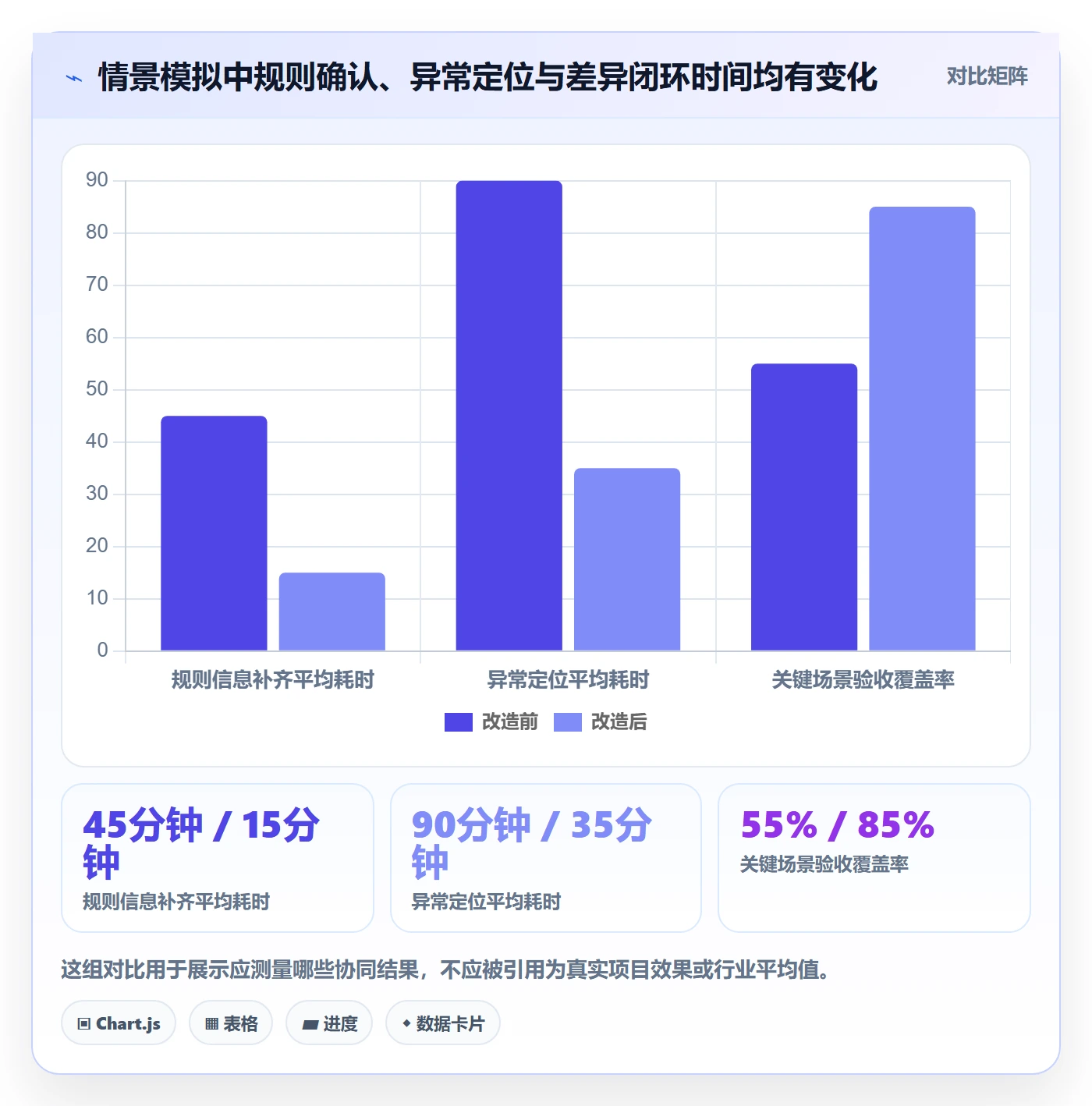

| 观察项 | 改造前情景值 | 改造后情景值 | 如何解释 |
|---|---|---|---|
| 规则信息补齐平均耗时 | 约 45 分钟 | 约 15 分钟 | 模拟值反映查询信息所需时间,不能直接等同整体交付效率 |
| 异常定位平均耗时 | 约 90 分钟 | 约 35 分钟 | 前提是交易、请求、规则版本和结果记录能够关联 |
| 关键场景验收覆盖率 | 约 55% | 约 85% | 覆盖率按预先定义的关键场景计算,不能用用例总数替代 |
| 对账差异闭环平均耗时 | 约 2 个工作日 | 约 1 个工作日 | 还受外部响应和财务处理节奏影响,不应归因于单一系统 |
这组情景值说明了一个重要判断:如果只报告“接口处理时间降低”,协同效果仍然不清楚。规则确认耗时、异常定位耗时和差异闭环时间更接近组织协作过程,但也要避免把相关变化写成确定因果。可能同时发生了人员熟练度提升、业务量变化或流程调整。

要证明问题处理变快,不能只取改造前后各一个“典型案例”。更可靠的做法是选定一致统计窗口,按相同口径抽取多笔问题记录,比较从问题首次登记到责任确认、从责任确认到定位结论、从定位结论到闭环复核的耗时分布。平均值之外,也可以看中位数和高分位数,避免少数特别复杂的事件掩盖大多数样本的变化。
如果项目没有留下足够的历史数据,就应诚实说明“缺少可比基线”,先建立新的观察周期,而不是倒推一个看似精确的提升比例。定性记录也有价值,但要标注来源,例如测试复盘、工单记录或财务核对纪要,并避免把个别反馈外推成团队整体结论。
模拟项目中最值得复盘的,可能不是一次顺利完成的分账,而是一笔“接口超时、对方已处理、调用方未收到回执”的交易。它会同时检验幂等设计、结果查询、状态定义、人工升级和财务核对。若团队能解释每一步的证据和责任,协同机制才算经受过压力测试。
另一个高价值样本是规则变更临界点订单。团队需要先确认以哪个时间字段决定规则版本,再用边界时间前后的样本验证系统行为,并把业务审批记录和测试结果对应起来。这样的样本能直接检验业务定义是否完整,也能发现配置发布与测试计划是否同步。
如果团队还在立项或方案阶段,不要急着讨论页面布局和接口字段。先画出业务交易到最终核对的流程边界,标明系统负责什么、不负责什么,以及外部参与方在哪些节点提供结果。随后为规则定义、变更审批、技术实现、验收和账务复核分别指定责任角色。
如果项目已经进入开发阶段,优先保证数据关联、规则版本、状态语义和操作留痕。自动重试、自动补偿和批量处理可以提升效率,但如果基础证据不完整,自动化只会更快地产生难以解释的结果。
我建议把每个自动动作都写成可审查规则:何时触发、针对哪个状态、是否可能造成重复副作用、失败后如何升级、谁可以人工介入。对涉及业务和账务影响的动作,应保留必要的审批和复核控制,并由实际业务、技术与合规负责人确认适用边界。
如果项目准备联调或上线验收,至少把超时、重复请求、部分成功、规则切换和退款纳入关键场景。每个场景都要给出输入、预期状态、允许操作、验收证据和责任人。测试通过不应只看页面提示,还应核对关联记录与约定的结果口径。
如果系统已经上线,但此前没有协同指标,不需要先宣称效果提升。可以从当前周期开始建立基线:记录规则澄清轮次、异常定位时间、账务差异闭环时间、关键场景覆盖情况和人工介入次数。指标先求定义一致,再讨论变化趋势。
建议每个指标都配上口径说明。例如“异常定位时间”从问题被登记还是从首次发生开始计时;“闭环”是技术修复、业务确认还是账务核对完成;“覆盖率”以高风险场景清单为分母,还是以测试用例总数为分母。口径不统一,趋势图看起来再漂亮也不能支持决策。

如果业务规则稳定、参与方较少、异常类型有限,优先建立清楚的规则定义、版本记录和基础对账证据,不必一开始就引入复杂的多级路由或自动补偿机制。过度设计会增加维护成本,也可能让团队误以为复杂架构等于高可靠性。
这类项目的优先级通常是:先统一金额口径,再保证重复请求可识别,最后补齐必要的异常处理。若团队仍在频繁确认“优惠由谁承担”,此时扩展更多路由能力并不能解决核心问题。
如果规则变化频繁,参与方、费率或适用条件也较多,核心风险会从单次计算转向版本错用和变更传递遗漏。此时需要重点投入规则配置治理、审批留痕、生效时间定义和变更回归测试。规则的可读性和可审计性可能比单纯提高配置速度更重要。
取舍在于灵活性与控制成本。规则全部硬编码,改动可能需要较长交付周期;规则完全开放配置,又可能让缺乏审批的变更直接影响交易。应根据业务风险确定哪些字段可配置、哪些变更需要双人确认、哪些场景必须重新验收。
如果外部接口存在延迟、超时或状态查询限制,团队不应只追求“自动重试率高”。先确认请求的幂等语义、查询能力和最终状态依据,再决定重试策略。没有可靠查询能力时,部分情况可能需要暂挂并人工核查,虽然处理速度较慢,却比重复执行造成无法解释的结果更可控。
这里的取舍是自动化速度与人工控制成本。自动化越多,越需要清楚定义触发条件、失败边界、权限和审计记录。对高影响操作,人工复核并非流程落后,而可能是当前风险条件下更合适的控制点。
如果当前交易量有限,或项目团队人手紧张,不必为了指标体系而制造大量管理表格。先选出最可能引发资金差异、重复处理、退款争议或责任推诿的场景,确保它们有明确规则、测试证据和处理责任。成熟度应按风险推进,而不是按文档数量衡量。
可先采用轻量级机制:一份规则版本表、一份异常场景清单、一份责任分工表和一份样本核对记录。随着交易复杂度增加,再逐步增加自动监测、批量核对和分层审批。工具可以变化,证据链和责任边界不能缺位。

有效复盘不是寻找“谁没做好”,而是确认事实、识别系统性缺口并决定下一步。会议材料可以围绕一笔或几笔代表性交易展开:输入是什么、当时规则是什么、状态如何变化、哪里出现偏差、谁依据什么作出处理、最终结果如何核对。
每个问题都应落到改进动作,并说明责任人、完成条件和复验方式。比如“补充异常处理文档”不够具体;“为超时且结果未知的状态补充查询流程、责任角色和回归用例,并用重复提交样本验证”才可验收。
我更看重四份能持续维护的资料,而不是一次性写得很长的总结:规则与版本记录、关键状态字典、异常场景矩阵、问题闭环记录。它们分别回答“依据什么规则”“系统现在处于什么事实状态”“哪些风险已经测试”“问题如何被验证解决”。
这些资料应有更新责任人和触发条件。规则变化时更新版本记录与回归场景;状态变化时同步状态字典和操作指引;异常发生后更新问题闭环记录;周期性复盘时检查历史高风险场景是否仍适用。没有维护机制的文档,很快会从证据变成噪声。
建议从少量可复核指标开始,例如异常定位时长、规则变更交付周期、关键场景覆盖率、对账差异闭环时间和人工介入次数。不要一开始就追求几十个指标,更不要在没有基线的情况下承诺具体改善比例。
指标只能提示哪里值得调查,不能自动说明原因。异常定位时间增加,可能是规则变复杂、外部响应变慢,也可能是交易量和问题类型变化。每次看到趋势变化,都要回到样本、流程和记录中核实。
| 指标 | 建议口径 | 适合观察的问题 | 使用边界 |
|---|---|---|---|
| 规则变更交付周期 | 从变更申请确认到通过验收的时间 | 审批、实现、测试和发布是否衔接 | 应区分紧急变更与常规变更 |
| 异常定位时长 | 从异常登记到形成可复核定位结论的时间 | 日志关联、状态语义和责任交接是否清楚 | 需按异常类型分组,避免复杂事件拉偏整体结果 |
| 关键场景覆盖率 | 已完成验收的高风险场景数除以已识别高风险场景数 | 测试是否覆盖主要业务风险 | 分母清单要稳定维护,不能只增加已通过用例 |
| 差异闭环时间 | 从差异登记到业务与账务共同确认结果的时间 | 跨团队核对与升级流程是否有效 | 需说明外部等待时间是否计入 |
| 人工介入次数 | 统计期内需要人工判断或补偿的事件数量 | 自动化边界与异常机制是否合理 | 次数下降不必然代表风险下降,也可能是漏报 |

如果你正在推进分账项目,下一步不必先写一份宏大的协同方案。选取一笔正常交易和几类高风险异常,整理规则输入、路由决策、状态变化、处理回执与核对结果;再让业务、研发、测试和财务分别解释同一条证据链。只要出现口径不一致,就把它记录成明确的规则问题或流程问题。
随后,为每个差异指定决策人、完成条件和复验样本。把超时、重复请求、部分成功、退款和规则切换至少纳入一轮讨论;若项目范围不涉及某些场景,也要写明排除原因与后续责任,而不是默认风险不存在。
资金路由的价值,不只在于把规则送到正确的处理路径,更在于把团队的默认假设暴露出来。规则是否完整、状态是否说得清、异常是否有人接、账务是否能复核,最终都要落在记录和结果上。
我的结论是:路由验证可以成为团队协同的压力测试,但只有把规则、责任、证据和闭环指标一起验证,才有资格讨论协同效果。下一步先选一组可复现样本,画出完整证据链,明确统计口径,再根据实际风险决定自动化程度。这样得到的复盘,才不仅能说明系统跑过一次,也能帮助团队判断下一次异常该如何处理。
我在看分账方案时,常分不清“接口成功”和“整条链路可用”是不是一回事。假设一笔交易要分给多个参与方,应该把哪些角色、状态和校验步骤放进测试,才能看出团队协作是否真的到位?
先把“资金路由”拆成可验收的环节:规则计算、指令生成与传递、状态追踪、账务记录和对账。接口返回成功,只能说明某个调用环节有响应,不代表分账规则正确、异常有人接手,或账务结果已经核对一致。
可以用一笔假设交易检查协作闭环:订单金额 100 元,规则为甲方 70%、乙方 30%,预期分配为 70 元和 30 元。业务确认规则,产品定义状态,研发实现路由,测试核对结果,财务或账务负责人确认对账口径;每个环节都要有责任人和可查证据。如果规则解释不一致,问题属于口径协同;
如果预期一致但计算错误,才是实现缺陷。这个区分比单看接口成功率更有用,也能避免把流程问题一概归因于技术。
我担心测试只覆盖正常交易,等遇到退款、超时或重复请求时才发现规则没有说清。资源有限的情况下,我该先测哪些场景,才能尽早暴露系统和协作流程里的高风险断点?
建议按“正常路径、状态不确定、业务逆向、规则变更”分层,而不是只按接口列表排测试项。最先验证正常分账和重复请求,再覆盖超时后状态查询、部分成功、退款或撤销,以及规则变更后的存量订单处理方式。
例如重复发送同一笔分账请求,验收重点不只是系统返回什么,还要确认不会重复生成有效分账结果、操作记录可追溯,并且业务和财务知道如何判断最终状态。遇到超时,也要明确是等待查询、重试还是人工介入,不能让不同团队各自采用不同口径。
退款金额如何分摊、是否按原分账比例回退,取决于具体业务规则,不能把示例当成通用答案。测试用例应记录输入、预期状态、责任人、核验依据和异常升级路径;规则未确认时,先补决策,不要让测试替业务拍板。
我不想在复盘里只写“沟通更顺畅”或“效率明显提升”,但也不确定该统计哪些指标。需求澄清次数、异常处理时间和对账差异关闭时间,应该怎样设口径,才不会把相关变化说成系统带来的因果结果?
先选能从项目记录中复核的指标,并在上线前后使用同一口径。可观察需求澄清轮次、规则变更交付周期、异常从发现到定位的时长、对账差异从提出到关闭的时长,以及关键场景的测试覆盖情况。统计时至少注明时间范围、样本数量、起止节点和异常值处理方式。例如“异常定位时长”要明确从告警产生还是人工报障开始计时;
多个异常同时发生时,可同时看中位数和较高分位数,避免少数复杂事件被平均值掩盖。上线前后出现改善,不足以单独证明是系统造成的。业务量、人员变化、流程调整和规则稳定度也可能影响结果。复盘应把系统上线、流程变化和协作机制分别记录;证据不足时,报告观察到的变化,不下确定的因果结论。
我看到测试环境里的分账结果正确时,会自然觉得主要风险已经解决。但生产环境还涉及权限、对账、异常补偿和合作方配合,我该用什么清单判断是否可以上线,哪些情况应该先暂停?
测试通过是上线条件之一,不是完整结论。上线评审至少要确认:规则有明确版本和审批记录;重复请求、超时、退款等场景有处理约定;关键状态可以追踪;账务结果有独立核验方式;异常有明确的值班、升级和补偿责任人。还要核对测试环境与生产环境的差异,包括配置、权限、数据字段和合作方响应方式。
对账不一致时,应能定位到交易、规则版本、路由记录和处理结果;如果只能靠人工翻日志拼过程,说明可追溯性仍不足。出现规则口径未定、失败状态无法判定、重复处理风险未控制,或资金结果无法核对时,应先暂停扩大范围。
可以通过小范围、可回退的发布验证运行表现,但具体灰度方案、资金处理边界和合规要求,应由业务、技术、财务及相关专业负责人结合实际架构确认。


读者评论
把接口响应和最终账务结果分开验收很有必要。尤其是部分成功或响应超时时,单看页面状态确实不足以判断资金是否处理完成。
文章对规则口径的提醒比较实用,订单金额、优惠承担和生效时间都应事先确认,否则计算正确也可能与业务预期不一致。
幂等、查询和重试需要结合验证,不能把本地超时直接当成处理失败;文中强调保留关联标识,也有助于后续排查。
场景矩阵和证据链让验收更可复现。若再配合明确的状态定义、责任人和升级路径,异常处理时就不必反复依赖口头确认。
