库存管理系统执行标准:补货预警环节如何体现流程设计
库存管理系统弹出“库存不足”提醒,并不代表补货已经开始。真正决定业务能否避免断货的,是提醒生成后有没有人确认、有没有依据判断、有没有形成采购或调拨动作,以及到货后能不能核销这条预警。补货预警不是一个阈值,而是一条需要被执行、记录和复盘的流程。
我判断补货预警设计是否有效,通常不会先看系统每天发出多少条消息,而会沿着一条记录追问:预警依据是什么、谁负责确认、确认后采取了什么动作、动作是否关联单据、最终如何关闭。如果这些问题答不上来,系统大概率只是把库存风险变成了更多通知。
一条可执行的补货预警,至少要形成“数据触发,人工确认,补货决策,执行跟踪,到货复核,关闭或升级”的闭环。其中任意一环没有责任人、完成条件和记录,流程就可能停在半路。
不同企业的供货周期、需求波动、采购批量、仓库分布和缺货成本都不相同,因此不存在一个可以直接套用到所有 SKU 的安全库存值、预警天数或处理时限。标准的重点应放在规则如何制定、谁有权调整、如何处理例外,以及调整后如何验证。
系统可以统一流程字段和状态,却不应把所有物料强行套进同一套阈值。标准化的是“怎么判断、谁来处理、如何留痕”,参数则需要按物料和业务场景配置。
这六项不是额外的文档负担,而是让预警从“系统算出来了”走到“业务处理完了”的必要条件。若企业当前流程尚未成熟,可以先从高风险、高频缺货或采购周期长的物料开始,不必一开始就覆盖全部库存。

假设某物料早上触发低库存提醒,仓库人员看到了消息,但认为采购已经下单;采购人员则以为业务部门正在确认需求。系统里有一条预警,群里也有讨论,却没有人把预警转成正式采购或调拨动作。几天后发现供货周期长于剩余库存覆盖时间,提醒就成了“曾经出现过”的记录,而不是风险处置流程。
这类场景并不一定是员工不负责。更常见的原因是流程把“通知到人”误当成“责任已分配”,没有定义谁必须确认、多久内确认、确认后要写下什么结论。群消息可以辅助沟通,但不应成为唯一的任务凭证。
系统中的账面库存不一定等于可以马上使用的库存。部分数量可能已被订单锁定,部分在质检区或冻结状态,还有一部分虽然已经采购,但仍处于未发货、运输中或尚未完成入库的阶段。如果预警只读取一个“库存总量”,就可能产生误报;如果过度相信在途数量,又可能低估实际缺货风险。
因此,预警流程需要把“算出来的风险”和“业务确认的事实”区分开。系统负责依据明确口径计算和标记,责任人负责核验异常背景;若两者不一致,记录应保留原始计算值和人工判断理由,避免人工覆盖之后无法复盘。
在配置预警规则之前,我建议先为关键库存字段建立简明口径表。至少要写清“现存量”“可用量”“锁定量”“在途量”和“待检量”分别代表什么,是否包含跨仓库存,是否排除冻结和报废库存,以及数据在哪个业务节点更新。
例如,企业可以把可用量定义为“合格且未被订单占用的库存”,但这只是一个可能的口径,不是唯一标准。关键是采购、仓库、销售和财务对同一个字段说的是同一件事,并且系统报表、预警规则和人工操作使用同一口径。
| 字段 | 建议明确的问题 | 常见误用风险 |
|---|---|---|
| 现存量 | 是否包含待检、冻结、报废或待上架库存? | 把不能使用的数量当成可供货数量。 |
| 锁定量 | 哪些订单或业务单据会占用库存?取消后何时释放? | 重复承诺同一批库存,或错误降低可用量。 |
| 在途量 | 从采购下单、供应商发货还是入库前开始计入? | 把未确认的采购计划当作确定到货。 |
| 可用量 | 是否扣除锁定、质检、冻结及其他不可用状态? | 预警触发时点偏晚或误报偏多。 |
| 需求量 | 使用销售订单、生产计划、预测还是历史消耗? | 需求口径变动未记录,导致规则无法解释。 |
有些团队先问“能不能自动下采购单”,但如果需求预测、库存状态和供应周期数据都还不稳定,自动化只会更快地放大输入错误。更稳妥的顺序是先让预警原因可解释,再让责任人能够稳定处理,最后才评估哪些决策可以自动化。
如果数据不完整,系统应能标记“数据待核实”或“规则信息不足”,而不是悄悄用默认值代替。未知不应被包装成确定的库存结论。

固定数量容易配置,也容易解释,但它未必能反映需求变化和补货周期。一个月才采购一次的进口物料,与每天多次补货的本地耗材,不能简单地使用相同的数量逻辑。即使是同一种物料,不同仓库的消耗速度和补货方式也可能不同。
固定阈值可以作为起步规则,但要写明适用范围、参数来源和复核频率。如果某物料长期需求稳定,固定阈值可能足够;如果需求季节性明显或供应不确定,就应加入需求和交期信息,并保留人工复核。
采购申请、已审批采购单、供应商确认、已发货、运输中和到货待检,代表的确定性并不相同。把这些状态一律合并成“在途”,可能导致预警被过早消除,实际却没有货物可以使用。
建议按业务节点区分在途可信度,至少保存采购单状态、供应商确认情况、预计到货日和最近更新时间。企业也可以按物料风险决定是否将部分在途量纳入可用供应判断,但规则需要明确,并且不能把待审批采购申请当成已经可靠的供应。
邮件已发送、消息已推送,只能证明通知动作发生了,不能证明有人接收并承诺处理。流程上应区分“已通知”“已确认”“处理中”和“已完成”。如果系统能力有限,至少需要一个可查询的负责人字段和处理状态,不要用群聊记录代替正式状态。
采购单生成只是一个中间动作。供应商可能延期、部分交货、数量短缺,入库时也可能出现质检不合格或账实差异。若采购单创建后预警自动关闭,系统就会把“计划补货”误判为“库存风险已解除”。
关闭条件应与风险解决状态对应。可按企业流程设为“到货并完成入库”“完成调拨并验收入库”或“经授权确认无需补货”等。若只是创建采购单,通常更合理的状态是“处理中”,而非“已关闭”。
预警数量上升可能意味着风险发现能力增强,也可能意味着规则过宽、数据错误、重复触发或责任人没有及时处理。单看预警总数无法判断改善与否,必须结合有效预警比例、重复提醒、误报原因、处理周期和实际缺货事件等指标。
如果团队每天收到大量低风险提醒,真正紧急的事项容易被淹没。设计预警时要考虑分级、合并和重复提醒策略,既避免静默风险,也避免通知疲劳。
库存补货不是每次都能被规则完全决定。促销计划变化、供应商临时停产、替代料可用、客户订单优先级调整,都可能需要业务判断。问题不在于是否有人参与,而在于人工判断有没有授权范围、证据记录和后续复核。
成熟流程不是“所有事情都自动”,而是把可自动执行的计算、通知和状态流转交给系统,把需要商业判断的部分交给有权限的人,并要求留下理由。

常见的基础判断之一,是把可用库存与补货周期内的预计需求进行比较。这里的“补货周期”不是简单的供应商承诺天数,企业可以根据自身业务定义,纳入审批、供应商备货、运输、收货质检和上架等实际环节。
一种便于讨论的示例表达是:风险参考量=补货周期内预计需求+企业设定的缓冲量。当可用库存低于该参考量时,系统生成预警。但这只是用于说明判断结构的示意公式,不是适用于所有行业的统一标准;缓冲量如何确定、预计需求如何计算,都需要结合数据质量和业务风险评估。
如果企业目前没有可靠的需求预测,可以先用经过确认的近期消耗或订单需求作为辅助输入,并明确统计窗口和更新频率。与其使用看似精确却没人能解释的预测结果,不如使用范围有限、口径透明的规则。
预警规则发现库存可能不足,只能说明存在风险,不一定能直接得出采购数量。采购建议还要考虑最小起订量、包装倍数、采购预算、仓储容量、有效期、已有采购单、替代料和供应商限制。
因此,系统可以把“需要关注的物料”与“建议补货数量”分成两个层次。前者用于触发确认,后者是结合约束条件形成的建议。建议数量若是自动计算的,应展示使用了哪些输入,不能只给出一个数值而不解释来源。
分级可以帮助责任人先处理最紧急的风险,但等级必须对应清晰动作。仅设置红、黄、绿,而没有处理时限、升级对象和处置要求,最终只会变成视觉装饰。
| 风险层级示例 | 触发逻辑示例 | 最低流程动作 | 需要避免的做法 |
|---|---|---|---|
| 提示 | 库存接近企业设定的补货关注区间。 | 责任人核实需求、在途和现有订单,记录是否需要继续跟进。 | 提示长期无人处理,也没有复核时间。 |
| 待决策 | 按当前规则评估,库存可能无法覆盖补货周期内需求。 | 明确采购、调拨、替代或暂缓方案,并关联业务依据。 | 只转发给采购,不给确认责任和处理期限。 |
| 紧急 | 预估缺货风险临近,或关键订单可能受到影响。 | 按授权制度升级,评估加急、跨仓调拨或需求优先级调整。 | 为了压低预警数量而直接关闭或修改库存口径。 |
表格中的等级名称和触发逻辑仅为设计示例。企业应根据产品重要性、客户承诺、替代性和供应风险定义分级,不能只按库存数量划线。
流程设计中最实用的检查方式,是对每个节点逐项填写四个字段:谁负责、要做什么、何时完成、完成后留下什么记录。再增加一个问题:如果这个动作无法完成,流程要转向哪里?这个出口可以是升级审批、重新评估、申请替代料,也可以是标记数据异常并暂停自动建议。
响应时限应根据业务风险和工作时段确定。例如,企业可以为高风险预警设置比常规预警更短的确认目标,也可以规定非工作时间的备份接收机制。这些是企业内部服务水平目标,不应被写成行业通用时限。
如果安全库存参数被直接覆盖,后来发生缺货时就很难判断当时采用了什么规则。建议记录参数修改人、修改时间、变更理由、适用仓库或物料范围、审批记录和生效日期。对重要参数,可以保留修改前后的值和评估依据。
规则变更也要避免“为了消除告警而调高或调低阈值”。一旦修改后预警明显减少,还要检查实际缺货、加急采购和积压是否同步变化。单纯把告警压下去,可能只是把风险从屏幕上移走。

下面用一款常用包装材料举例,所有数量、天数和处理结果都是情景模拟,只为演示流程字段如何协同,不代表真实企业数据,也不构成通用库存参数。实际部署时,应由企业根据历史消耗、供应记录、订单承诺和库存政策重新测算。
假设物料A的可用库存为70件,另有20件已锁定给订单;有一张采购单显示预计7天后到货40件,但供应商还没有确认发货。未来10天已确认需求为55件,企业内部估算补货周期为14天。系统按企业配置的规则提示:在当前信息下,库存覆盖存在风险。
预警详情不应只有“库存不足”四个字。它至少应展示物料、仓库、计算时间、可用库存、锁定量、在途状态、需求口径、规则版本和触发原因。责任人看到这些信息,才有条件判断是否是实际风险,而不是立刻凭印象处理。
本例中,采购单虽有预计到货日,但尚未得到供应商确认。系统不应把40件简单视作确定可用供应。预警可以显示“在途数量待确认”,同时保留该采购单号,方便责任人核实进度。
库存责任人先确认70件是否都处于合格、可用状态,再核实未来10天需求是否包含临时订单或已取消需求。采购人员联系供应商确认发货节点,业务人员检查是否存在促销、排产或交付优先级变化。
如果确认采购单预计到货时间可靠,团队可以评估是否仍需补货。如果供应商无法确认,或到货日期晚于需求覆盖节点,则风险等级可能上调。关键不是人工判断一定正确,而是判断依据要写进记录,后续能追溯。
假设核实后发现物料A确有持续需求,现有采购单无法满足短期交付要求。团队根据授权制度比较加急采购、跨仓调拨和调整交付安排,最终选择从另一仓调拨一部分,同时保留原采购单跟进。系统应记录决策人、决策时间、选择理由、数量和关联单据。
若决定暂不补货,也要记录理由,例如需求确认取消、已有货源按期到达或存在经验证的替代品。没有理由的“忽略”会让预警记录失去管理价值。
调拨申请创建后,预警状态应变为“处理中”,并关联调拨单。实际发出、运输、收货和入库可以分别记录,具体状态取决于系统能力。只有当调入数量完成验收并更新库存,且风险条件得到重新评估后,才按企业规则关闭预警。
如果实际只收到部分数量,剩余风险仍然存在,系统就应保留未关闭数量或重新生成后续任务。流程不能因为单据已经创建,便假设业务目标已经实现。
| 模拟节点 | 系统状态 | 责任动作 | 应留下的证据 |
|---|---|---|---|
| 触发 | 待确认 | 检查库存、需求和在途口径。 | 规则版本、计算时间、触发原因。 |
| 核实 | 已确认或数据待核 | 采购、仓库和业务岗位补充事实。 | 核实结论、数据差异及依据。 |
| 决策 | 待审批或待执行 | 确定采购、调拨、替代或暂缓。 | 决策人、理由、方案和关联单据。 |
| 执行 | 处理中 | 跟踪供应、运输、收货及异常。 | 单据进度、预计到货变更和异常处理。 |
| 验证 | 待关闭 | 确认实收、入库及剩余风险。 | 实收数量、质检结果和库存更新记录。 |
| 结束 | 已关闭或已升级 | 关闭已解决预警,未解决则继续升级。 | 关闭原因、时间或升级对象与后续计划。 |

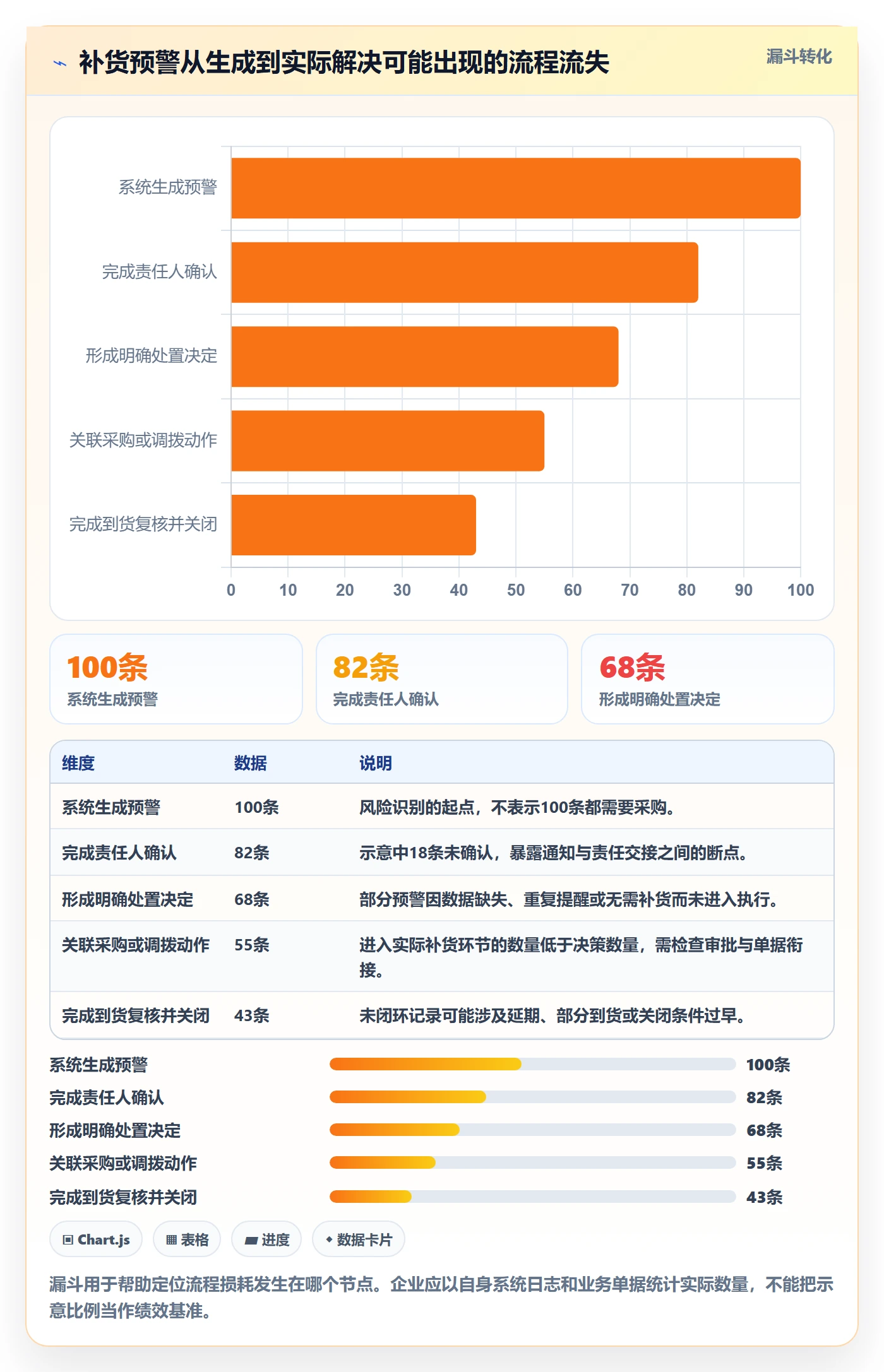

假设企业在一个复盘周期内发现,预警大量集中在少数物料,且其中不少是重复提醒。这时不宜只通过提高阈值来减少消息,而应分别检查:物料主数据是否重复、采购单状态是否及时更新、规则是否缺少在途确认、责任人是否处理后未关闭,以及需求数据是否频繁变更。
若使用九数云等数据分析工具整理库存、采购和预警记录,可以先把它作为分析与观察层:按物料、仓库、供应商、预警等级和处理状态查看分布,再与企业实际系统中的规则配置和业务单据核对。是否能直接连接具体系统、读取哪些字段,必须以实际接口、产品配置和数据权限为准,不能仅凭工具名称推断。
这类分析的重点不是做一张漂亮的预警总览,而是定位链路在哪里断开。例如,预警生成很多但确认少,问题可能在接收机制;确认多但没有关联采购动作,问题可能在决策授权;采购单创建多但到货关闭少,则要继续查供应延期、部分收货或关闭条件。


如果团队反映系统“天天报错”,不要急着删除规则。先抽取一段时间内的预警记录,逐条标注误报原因:库存状态不正确、锁定量未释放、在途状态过时、物料主数据重复、需求计划变化,或规则适用范围不匹配。
如果误报主要来自库存数据,优先治理字段和业务节点;如果来自规则边界,则缩小适用范围或增加条件;如果属于真实风险但最终无需补货,则应完善决策分支,而非把这类预警一概定义为错误。
为每类预警设置明确的主责岗位和替补岗位,避免只发给一个可能休假或离岗的人。责任分派可以按物料类别、仓库、采购组或业务线配置,但要能在预警详情中查到当前负责人。
还要区分“责任人未接收”和“责任人接收后未处理”。前者属于通知和分派设计问题,后者可能涉及工作量、授权、信息不足或管理考核。两类问题不能用同一种催办方式解决。
当系统在采购申请、采购订单或调拨申请创建时就关闭预警,建议重新检查业务含义。更可靠的做法是保留“处理中”状态,继续跟踪预计到货、实际收货、质检和入库。若风险在到货前就需要升级,还应支持预警重新打开或创建后续任务。
对交期波动明显的物料,单一平均交期可能掩盖长尾风险。企业可以分供应商或物料观察历史承诺与实际到货的差异,并按物料重要性决定是否采用更保守的计划周期、增加人工确认或建立备用供应方案。
如果可用数据不足,不建议伪造一个看似精确的交期分布。可以先保存供应商确认日期、承诺到货日期、实际到货日期和延误原因,累积一段可核验记录后再评估规则。
对于促销、项目制生产或订单波动明显的业务,历史平均消耗可能无法代表近期需求。此时应把已确认订单、滚动计划、临时需求变更和预测分开显示,并注明数据更新时间及来源。
系统可以按企业认可的优先级使用不同需求来源,但人工调整预测时要留原因。若需求计划持续变化,预警流程还应支持重新计算,并记录风险等级变化,避免责任人沿用旧判断。
按单仓触发可以及时发现局部断货,但可能忽略其他仓有可调拨库存的情况;按全网总量判断能看见总体库存,却可能掩盖仓间运输时间、调拨限制和区域需求差异。两种逻辑都可能合理,关键取决于客户履约范围和调拨能力。
若仓间调拨需要时间和审批,其他仓的库存不能直接等同于当前仓的可用库存。系统应把“本仓现货”“可调拨库存”和“预计调拨到货”分开表达,让决策人看到跨仓供应的时间与成本。
对停线影响大、客户承诺敏感、替代困难或采购金额高的物料,可以提高预警升级要求,增加第二岗位复核、供应商确认或风险说明。对于影响较低、补货简单且需求稳定的耗材,则可以减少不必要的审批,让流程保持轻量。
控制强度应与业务影响匹配。流程越复杂,不代表风险越低;如果每个普通物料都要多层审批,处理延迟本身也可能制造缺货。

自动补货适合规则成熟、需求相对稳定、供应来源清楚且错误订单可控的物料。它的优势是减少重复判断,缺点是输入错误可能直接变成采购、库存积压或资金占用。
人工确认适合需求波动大、供应不稳定、物料价值高或替代方案复杂的场景。它增加处理成本,但能利用系统字段之外的业务信息。更实际的做法往往是分层:低风险物料自动形成建议,高风险物料要求人工确认,紧急物料触发升级。
增加缓冲库存可能降低短期缺货概率,但也会增加资金占用、仓储成本、过期和呆滞风险。压低库存则节约资金,却可能提升加急运输和订单延迟成本。没有企业目标就谈“安全库存应该是多少”,往往是在回避取舍。
建议同时观察缺货影响和库存代价。例如,比较缺货频次、缺货持续时间、加急采购次数、呆滞库存金额和库存周转变化。指标口径要一致,观察周期也应考虑需求季节性,不能只看某一个月的变化就得出结论。
集中配置规则便于统一维护,但不一定能适应各仓差异;分仓配置更贴近本地需求,却增加参数治理和复核负担。若不同仓库面对相似需求和供应条件,可以先采用统一规则,再对有证据的例外做差异化配置。
每新增一种差异参数,都应同时回答三个问题:差异的业务原因是什么、由谁维护、何时复核。如果答不出来,差异化可能只是历史遗留配置,并非必要管理。
如果核心库存字段存在明显错账,直接上线自动下单风险很高。企业可以先启用只读预警,让团队并行核验数据,再逐步开放采购建议或自动动作。过渡期需要记录哪些告警被人工确认、哪些被驳回及原因,作为后续规则改进的证据。
如果数据问题主要集中在少数低风险物料,也可以按物料分批上线,并对不符合条件的物料设置暂缓启用状态。分阶段实施不等于拖延,而是为自动化建立可验证的边界。
数据分析工具适合帮助管理者观察趋势、分组对比、定位异常和评估流程效果;库存管理系统则承担业务状态、权限和单据流转。两者可以配合,但分析看板不能替代正式的审批、采购或入库记录。
若团队使用九数云或其他分析平台查看预警处理情况,建议先确认数据刷新频率、字段映射、权限范围和口径一致性。分析结果用于发现问题后,仍应回到实际业务系统完成处理并保留正式记录。若数据同步存在延迟,管理者还要避免把看板上的旧状态当作实时库存承诺。

过程指标回答“预警有没有被按流程处理”。可观察确认及时率、决策耗时、采购或调拨关联率、超时未处理数量、处理中预警年龄和关闭原因分布。它们适合定位责任分派、审批和执行环节的问题。
指标必须写出分母和统计范围。例如,“按期确认率”要明确按期的时限、统计的是全部预警还是某类等级、重复预警如何去重。没有口径的百分比很容易产生误解。
结果指标可包括缺货事件、缺货持续时间、订单受影响数量、紧急采购次数、加急费用、呆滞库存和资金占用。不同企业的核心目标不同,不必为了看起来全面而堆满指标,优先选择能够支持决策的少数指标。
预警处理速度提高,不一定立即带来缺货减少;缺货下降,也可能来自需求回落或供应改善。复盘时要结合需求变化、交期变化和物料结构,谨慎解释因果。
可以追踪人工判定误报原因、重复预警比例、参数修改频次、在途数据更新延迟和库存差异记录。若某条规则被频繁人工驳回,说明需要复核输入或适用边界;若一批预警长期没有处理结论,说明状态设计或责任机制可能不完整。
不要只凭一次事故就全盘改参数,也不要因为短期没有缺货就认定规则可靠。参数治理需要能追溯,也需要允许根据新证据修正。
| 指标类别 | 可观察指标 | 适合回答的问题 | 解释边界 |
|---|---|---|---|
| 流程执行 | 按期确认率、超时预警数量、关联单据率 | 提醒是否进入责任人的处理流程? | 流程变快不必然代表库存结果改善。 |
| 供应结果 | 实际缺货事件、缺货持续时间、延期次数 | 补货链路是否缓解业务风险? | 需考虑需求、供应和产品结构变化。 |
| 成本结果 | 加急费用、库存占用、呆滞库存 | 降低缺货是否以过度备货为代价? | 不同物料的价值和服务目标不能简单平均。 |
| 规则质量 | 误报原因、重复提醒、参数变更频次 | 规则和数据是否仍适合当前业务? | 误报定义要统一,人工驳回不一定都是规则错误。 |

建议先选一组有代表性的物料试运行:既包含稳定消耗品,也包含长交期或需求波动较大的物料。试运行期间,保留人工确认,不急于自动创建采购单;重点观察数据是否准确、责任人是否能找到预警、状态是否反映真实业务进度、异常能否顺利升级。
试运行的结束条件不应只是“系统成功运行了几周”,而应检查关键流程记录是否完整、误报是否可解释、未闭环预警是否有人跟进,以及规则变更是否有依据。通过后再逐步扩大物料范围和自动化程度。
一页标准不需要写成厚重制度,但应明确库存口径、触发原则、预警级别、岗位责任、处理时限、状态定义、异常分支、关闭条件和参数维护机制。流程图回答“先后顺序”,责任表回答“谁做什么”,字段口径表回答“系统数字代表什么”,三者缺一时,执行仍可能产生歧义。
如果组织规模较小,可以由同一人承担多个岗位,但系统记录仍要区分动作发生的角色和时间。岗位合并不等于责任消失。

库存管理系统执行标准的价值,不是把所有物料变成同一组库存数字,也不是让系统发出更多红色提醒,而是让团队能解释风险从哪里来、由谁判断、采取了什么动作,以及如何确认风险真的解除。
我更愿意把补货预警看作一个业务承诺:系统承诺提供可解释的风险信号,岗位承诺在约定范围内核实和处置,流程承诺保留从触发到结果的证据。只要三者没有连起来,阈值再精细也可能停留在屏幕上。
下一步可以先抽查最近一段时间的20条预警记录:逐条检查是否有明确负责人、处理结论、关联单据、实际到货或关闭依据,并把无法解释的记录按数据口径、责任交接、规则边界和异常处理分类。先修复最常断开的节点,再决定是否扩大自动化范围。
如果一条预警能够从触发走到可核验的结果,流程设计才真正落在库存管理系统里;如果它只留下一个提醒图标,那还不是执行标准。
我以前以为库存低于阈值后系统发消息,采购跟进就算完成了。实际梳理流程时,我发现提醒发出后没人确认、采购单和预警对不上、到货后预警仍未关闭,这些断点才最容易让流程失效。到底哪些节点必须纳入设计?

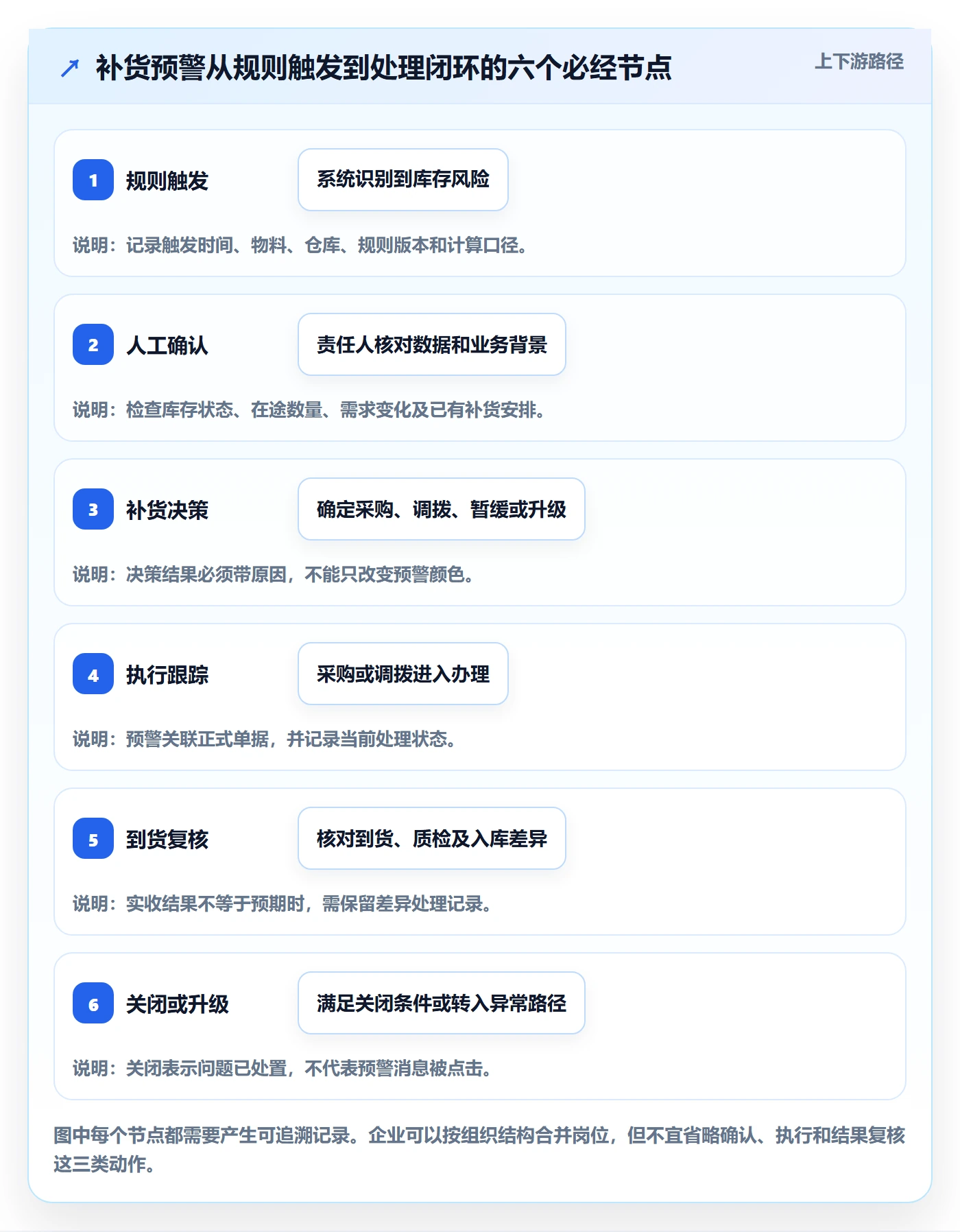

补货预警不应止于“系统发出提醒”,而应覆盖从数据触发到结果关闭的完整链路。建议至少设计:规则配置、预警生成、责任人确认、补货决策、采购或调拨执行、到货复核、关闭或升级七个节点。每个节点都要写清四件事:谁负责、要做什么、何时完成、留下什么记录。
例如,采购执行节点不能只有“已处理”,还应关联采购单或调拨单;到货后则要核对实收数量、质检结果和库存更新情况,再决定是否关闭预警。一个实用的验收方法是抽取一条历史预警,检查能否从触发记录一路追溯到处置单据和最终结果。若只能看到提醒时间,却找不到接收人、判断理由或关闭依据,流程设计就还没有真正落地。
我在设置预警时最困惑的是,系统里有现存量、锁定量、在途量和待检库存,数字看起来都像库存,但得出的补货结论可能完全不同。我不想把阈值设得太简单,结果采购重复下单,也不想规则太复杂,最后没人敢维护。应该先看哪些数据?
先统一“可用于补货判断的库存”口径,再讨论阈值。一个常见的核对框架是:可用量=账面库存-已分配或锁定数量-不可用库存;是否加上在途量,则要看在途是否有可靠的预计到货日期、是否已确认供应,以及企业的系统口径。不要把所有在途数量不加判断地当作可用库存。触发规则还应结合需求和供应周期。
例如,某物料可用量为 70 件,已确认在途 40 件,预计未来 14 天需求为 90 件,补货周期约 10 天。只看“可用量低于 100 件”可能会立刻触发采购;把在途、需求时段和到货时间纳入复核后,业务人员才能判断这批在途是否能覆盖风险。以上数字仅为演示,不是通用阈值。
落地时可以先选一小组高频、数据较完整的物料试运行,记录每次预警是否需要补货、误报原因和最终处置,再调整规则。不要一开始就给所有物料套同一个库存天数;需求波动、供应周期和替代可能性不同,规则也应允许按物料或业务类别区分。
我担心预警流程一旦只靠消息通知,很容易变成群里提醒了、但没人认领。我想让仓库、采购和审批人都知道自己该做什么,又不想把每一步都设计成繁琐审批。状态怎么分,责任怎么划分比较清楚?
状态应表达业务进度,而不只是消息是否已读。一个便于追踪的示例是“待确认,待决策,待审批,执行中,待到货复核,已关闭”;如果数据异常、供应延期或暂不补货,也应有明确的“待核查”或“已升级”等状态,并要求填写原因。责任分工可按判断权限划分:仓储或库存岗位核对库存口径和盘点差异;
采购岗位确认供应周期、起订量及采购安排;有预算或授权要求时,由相应审批人处理;到货后由收货或质检岗位确认数量和质量。具体岗位名称因企业而异,关键是每个状态有唯一主责人,并设置逾期升级对象。自动化适合承担规则计算、任务分派、到期提醒和单据关联;是否加急、换供应商或调整采购量,则通常需要业务判断。
把自动化和人工判断的边界写进流程,可以减少两类问题:系统替人做了不该自动做的决策,或人工反复处理本可自动完成的重复动作。
我看到系统报表里预警数量不少,但这不能说明缺货减少,也不能证明采购处理及时。有些提醒可能重复,有些最终不需要补货,还有些已经到货却仍显示未关闭。上线后我应该追踪哪些结果,才能知道流程是否值得继续优化?
预警数量是输入,不是效果。建议同时观察处理时长、按期闭环比例、重复或误报情况、预警未关联处置单据的比例,以及相关物料的缺货事件。先明确每项指标的分母、统计起止点和排除规则,否则不同部门报出的数字无法比较。
例如,可把“按期闭环比例”定义为统计周期内、在企业设定时限内完成关闭的预警数 ÷ 同期到期应处理的预警数。时限应根据业务风险和岗位能力制定,不存在适用于所有企业的统一小时数。若某类物料预警频繁、但大多被标记为无需补货,应先检查数据口径或规则,而不是简单要求采购处理得更快。
复盘时最好同时抽查预警记录与实际单据:触发时库存是否准确、接收人是否明确、判断理由是否留痕、到货后状态是否更新。每次只调整一个主要因素,例如在途口径或责任分派,再观察变化,通常比同时改多个阈值更容易定位问题。
流程有效的标志不是预警变多或变少,而是风险能被及时识别、处置可追溯,规则还能依据真实结果持续校准。


读者评论
文章把预警和补货执行区分开了,尤其是采购单创建后仍应保持处理中,直到到货复核,这个闭环设计比较实用。
库存口径部分很关键。待检、冻结和锁定库存若混入可用量,系统阈值设得再细,也可能给出不可靠的补货判断。
先明确负责人、确认时限和升级方式,再考虑自动下单,顺序合理;否则自动化可能只是更快地放大数据误差。
文中强调预警数量不能单独衡量管理效果,还应看确认率、处理周期和实际缺货情况,这有助于避免把消息多误当成流程好。
