分账系统建设路线:从接口对接到新手避坑分几步

分账接口返回“受理成功”,不等于钱已经分到位;支付回调到了,也不等于账务闭环已经完成。建设分账系统时,最容易让项目延期的往往不是签名算法,而是业务规则没定、退款路径没画、异常没人接手。我的判断是:分账系统应按“规则确认,渠道核验,账务建模,接口联调,对账退款,灰度验收”推进,接口只是其中一段,不是项目终点。

一、先讲核心结论:分账不是一个接口,而是一条可核对的业务链

1. 建设顺序要从业务规则开始

很多团队一立项就问“接口怎么调”,但接口只能执行已经明确的业务规则,不能替团队决定谁参与分配、按什么金额计算、何时分、退款时怎么处理。规则未定就开工,通常会把争议写进代码,后续每次调整都要面对历史订单、账务口径和权限审计。

我建议先把建设目标拆成四个问题:谁参与分配、分配金额怎么算、在哪个业务状态触发、异常或退款时如何回退。每个问题都要有业务负责人和财务负责人确认,技术团队负责把已确认的规则转换为数据模型、状态流和接口调用。

2. 判断项目是否“建成”,看闭环而不是接口数量

一套可上线的分账能力,至少要能从业务订单追踪到支付流水、分账明细、退款记录和结算核对结果。系统还要回答:这笔款依据哪一版规则计算?分账请求是否重复提交?回调迟到或缺失时如何确认最终状态?出现差异由谁处理、处理后如何留痕?

验收标准不应只有“接口联调通过”。至少还要验证正常分配、重复通知、超时补查、分账失败、全额退款、部分退款和对账差异等场景。不同服务商支持的操作、状态和结算安排并不相同,必须以实际产品文档、合同和业务确认结果为准。

3. 把项目分成七步,避免边做边猜

  1. 梳理业务规则:确认参与方、分配口径、触发时点、手续费承担方式和退款原则。
  2. 绘制交易链路:从下单、支付到分账、退款、结算核对,标记成功与异常分支。
  3. 核验渠道能力:核实准入条件、接口范围、回调机制、查询能力、对账资料与合同边界。
  4. 设计账务模型:建立订单、支付、分账、退款之间可追溯的关系,记录规则版本和操作历史。
  5. 完成接口联调:处理鉴权、签名、幂等、异步通知、状态查询、超时和重试。
  6. 补齐退款与对账:明确异常归属、账单核对、差异处理、人工复核和操作留痕。
  7. 灰度验收:先验证小范围真实流程或受控测试流程,再依据项目风险逐步扩大范围。

这七步并不是要求所有项目采用同一技术架构,而是为了让关键决策有先后顺序。若渠道能力、业务规则或交易模式尚未确认,就不应把技术联调当作项目已进入收尾阶段。

分账系统建设路线:从接口对接到新手避坑分几步

二、为什么分账项目容易卡住:真实业务流程比接口文档更复杂

1. 业务中的“分账”可能指不同事情

有的团队说分账,指的是把一笔交易按规则拆成多方应得金额;有的团队指平台内部生成分配明细;还有团队把支付、结算、佣金核算和财务记账都称作分账。名称相同,系统边界却可能完全不同。

因此,需求评审时不能只问“要不要分账”,而要要求业务方给出一笔真实业务的完整示例:交易由谁发起,买方支付多少,参与方有哪些,手续费如何体现,何时允许退款,最终以什么记录确认结算。若不同部门对同一笔钱的解释不一致,接口做得再快也难以通过验收。

2. 一笔订单至少要关联多类记录

在数据设计上,我会先检查团队是否能用稳定的业务编号把记录串起来。典型关系包括业务订单号、支付流水号、分账请求号、分账明细号、退款单号和对账记录号。具体字段名称应服从服务商接口规范,但内部系统必须保留足够的关联信息。

如果系统只保存“订单已分账”这个布尔值,后续就很难回答:分给了谁、金额是多少、依据哪条规则、请求是否成功、有没有退款冲回、与外部账单是否一致。一个状态字段无法代替完整的交易证据链。

3. 异常不是边角情况,而是设计输入

正常流程往往只有几步:支付完成、生成分账单、发送请求、更新状态。真正暴露系统设计质量的,是请求发出后连接超时、外部系统已受理但本地未收到响应、同一通知重复到达、退款发生在分账之后等情形。

这类情况不能简单归为“网络问题”。系统需要区分“明确失败”“已受理但结果待确认”和“本地暂时未知”。在不确定结果时盲目重发,可能造成重复业务操作;直接标记失败,也可能与外部实际状态不一致。处理方式必须根据接口的幂等约束、状态查询能力和服务协议设计。

4. 资金状态、业务状态和账务状态应分开表达

支付完成、分账请求被受理、分账处理完成和结算结果核对通过,是不同层次的状态。它们可能由不同系统在不同时间产生,不能为了页面展示方便而合并成一个“成功”。

我通常建议至少在概念上区分业务订单状态、支付状态、分账处理状态、退款状态和对账状态。这样做不是为了增加字段,而是为了避免一个状态变化覆盖另一个状态的真实含义。具体状态枚举应根据业务和渠道能力收敛,不能照搬其他项目。

二、为什么分账项目容易卡住:真实业务流程比接口文档更复杂

三、常见误区:接口通了,为什么仍然可能账不平

1. 误区一:把接口响应当作最终结果

接口响应可能只表示请求已接收、参数已校验或任务进入处理队列。具体语义要查对应接口文档,不能仅凭字段名称或一次联调结果推断。若系统收到受理响应就直接向业务方展示“已完成”,可能造成页面状态与实际处理结果不一致。

稳妥做法是保存请求、响应和后续通知,再按产品定义更新状态。若存在状态查询接口,还要明确查询触发条件和频率,避免既没有后续确认,也没有补查机制。最终状态如何定义,应和业务、财务及渠道方共同确认。

2. 误区二:只测试成功链路

只测一笔正常交易,无法验证系统是否能处理重复请求、通知延迟、金额边界和退款。联调时最容易漏掉的并不是复杂算法,而是“请求超时但外部已受理”“回调先于本地状态落库”“部分退款后原分账记录如何解释”等时序问题。

我会要求测试用例包含正常路径、失败路径和不确定路径。失败路径测试明确错误后的状态处理;不确定路径测试如何查询确认、如何防止重复执行。每条用例都应记录输入、预期状态变化、需要留存的凭证和负责确认的人。

3. 误区三:把系统内部余额或报表当成结算凭证

内部账本能说明系统根据业务规则计算了什么,不一定能证明外部实际完成了什么。支付流水、分账明细、外部账单及结算记录可能有不同口径、时间范围和费用处理方式,应先对齐字段定义和统计周期,再开展核对。

财务对账不应只核对总金额。总额相同仍可能存在两笔金额相反的错配。至少要能按业务单据逐笔追溯,并对差异分类,例如缺单、重复、金额不一致、状态未同步或费用口径不同。差异原因如何归类,需结合双方账单字段和业务流程定义。

4. 误区四:规则变更只改配置,不留版本

如果分配比例或计算规则会调整,系统必须能解释历史订单当时为何产生这个结果。只保存当前配置,可能导致历史记录无法复算,也无法区分“计算错误”和“规则后来变了”。

建议至少保留规则标识、规则版本、生效时间、适用范围和变更记录。实际计算时,要明确按下单时、支付时还是分账执行时的规则版本处理。这个选择没有适用于所有业务的统一答案,应由业务与财务共同确定,并在系统中固化。

5. 误区五:把退款视为支付系统的附属按钮

退款会影响原订单、支付记录、分账明细和账务核对。若交易已经进入分账处理或结算阶段,退款可能需要不同的业务路径。某个产品是否支持自动冲回、限制退款条件或提供特定查询方式,必须核验其当前产品说明和合同,不能凭经验假设。

退款规则需要回答:允许全额还是部分退款?退款金额如何与各参与方分配金额对应?若原分账未完成,系统如何处理?若相关款项已结算,是否有独立处理流程?这些问题如果没有明确答案,不应只通过前端隐藏按钮来控制风险。

6. 误区六:把“可配置”当成“可追溯”

可配置让团队能调整规则,但如果没有权限控制、审批、版本记录和生效范围,配置越灵活,误操作影响可能越大。尤其是直接修改已生效规则时,必须知道它影响新订单、未完成订单还是历史交易。

我倾向于将“能改规则”和“能审计规则”视为一组能力。配置变更至少应记录操作者、变更前后内容、审批信息、生效时间及影响范围。若项目暂时没有自动审批能力,也应有明确的双人复核或受控发布流程。

三、常见误区:接口通了,为什么仍然可能账不平

四、专业判断逻辑:先判断边界,再选自建、采购或组合建设

1. 先把建设对象分成三层

第一层是业务规则层,负责定义参与方、计算口径、触发条件和退款逻辑。第二层是交易执行层,负责调用支付或分账相关能力、接收异步状态并处理重试。第三层是账务运营层,负责核对账单、追踪差异、人工复核和审计留痕。

这三层可以由不同系统承担,也可以在同一平台中实现,但责任边界必须清楚。比如,交易执行层返回处理状态,并不必然代表财务核对完成;业务规则层生成分配结果,也不必然等于外部资金已经按预期结算。

2. 用“必须满足、可以接受、不可接受”评估渠道能力

选型时不宜只比较接口数量或报价,而应按业务风险排序。先列必须满足的能力,例如业务主体准入、关键交易场景支持、状态查询或账单核对方式;再列可以接受人工处理的环节;最后明确无法接受的限制,例如无法追踪关键记录、退款规则不明或责任边界无法确认。

同一项能力对不同项目的重要程度可能不同。交易量较小、参与方少的项目,部分人工复核也许能作为早期过渡;交易链条长、退款频繁或核对责任重的项目,则应更重视批量查询、差异定位和异常处理能力。不要把某种方案写成所有团队的标准答案。

3. 业务成熟度决定系统复杂度,不是接口数量决定

早期业务常常规则变化快,优先目标是记录完整、变更可追溯、人工处理有边界。成熟业务则可能更关注自动化核对、监控和操作效率。若在业务规则尚未稳定时过度建设复杂规则引擎,维护成本可能先于业务收益出现。

反过来,若业务已经有多个参与方、退款情况复杂、历史订单多,却仍用表格和人工口头约定维持运行,异常处理和责任追踪会逐渐变困难。判断系统复杂度时,应看参与方数量、规则变化频率、交易生命周期和人工处理负担,而非简单按交易总量套模板。

4. 以“能否解释一笔交易”作为模型验收问题

我会拿一笔交易从头到尾做桌面演练,请产品、技术、财务和运营分别回答:原始订单是什么?支付发生了什么?规则版本是什么?分配结果如何算出?接口状态如何确认?退款时改了哪些记录?对账差异由谁处理?如果任何一环只能靠某个人记得,就说明流程还没有真正固化。

这个检查比先讨论数据库选型更有效,因为它能较早发现字段缺口、责任缺口和状态定义冲突。数据模型不是先画得复杂才算专业,而是要支撑业务解释、异常恢复和财务核对。

判断维度轻量方案更合适的情况加强系统化能力更合适的情况需要重点核实的问题
参与方与规则参与方较少,规则稳定且口径清楚参与方多,规则有差异或经常变更规则按什么时间点生效,历史交易如何解释
退款与异常退款路径少,人工复核可控退款、撤销、部分退款等路径较多渠道支持哪些处理方式,异常如何闭环
对账工作单量可由人工抽查并逐笔追踪需要批量核对、差异分类和处理留痕外部账单字段、周期和费用口径是否明确
内部资源团队可承担规则确认和人工运营需要稳定的技术、财务与运营协作机制谁负责告警、补查、复核和最终确认

分账系统建设路线:从接口对接到新手避坑分几步

五、具体案例与数据观察:用一笔示意交易验证设计是否完整

1. 先说明案例边界:这是流程推演,不是客户实测

下面用一个平台撮合服务的假设场景做演示。为避免把示例误当成行业事实,案例金额、参与方和测试用例均为情景模拟,不是实际客户数据、市场平均值或服务商承诺。真实项目应替换为自己的交易样本,并以合同、产品文档和财务口径为准。

假设消费者支付一笔1000元的订单,业务上需要向平台、服务提供方和其他约定参与方分配收入。这里不预设手续费金额、分配比例或到账时间,因为这些取决于具体合同、渠道产品和业务规则。我们只用这笔订单检查系统是否能记录“怎么算、怎么发、怎么确认、怎么核对、退款后怎么办”。

2. 把一笔交易拆成可验证记录

业务订单创建时,系统保存订单号、交易主体、交易金额和规则版本。支付完成后,记录支付流水关联关系,不要仅更新订单页面上的“已付款”。当进入分账条件时,系统依据已确认规则生成分账明细,并将每一条明细关联到原订单与对应参与方。

发送分账请求前,先为业务操作生成稳定的内部请求标识,保存请求参数摘要和发起时间。若渠道接口提供幂等机制,应按其规范使用;若没有或规则不清楚,则不能自行假设重复请求一定安全,应先确认超时后的查询与重试路径。

收到外部响应后,不要覆盖原始请求记录。系统应保存响应、通知或查询结果,并将处理状态按明确规则更新。这样当本地页面、内部账务和外部记录不一致时,团队可以还原发生顺序,而不是靠日志零散拼接。

3. 用退款场景检查规则是否真正落地

接下来推演一笔部分退款。业务需要决定退款金额如何影响原分配结果、尚未处理的分账明细如何处置、已完成处理的部分是否需要单独调整,以及财务报表如何呈现。不同方案都可能成立,但必须由业务和财务先定口径,再核验渠道是否支持。

测试时至少要留存原订单、原支付流水、原分账请求、退款请求、退款结果和调整后的账务记录之间的关联。若外部渠道有单独的退款或分账回退流程,应依其文档验证;若无法自动处理,也应设计明确的人工核查流程,而不是把退款状态直接改成完成。

4. 示例数据:用小样本暴露缺失步骤

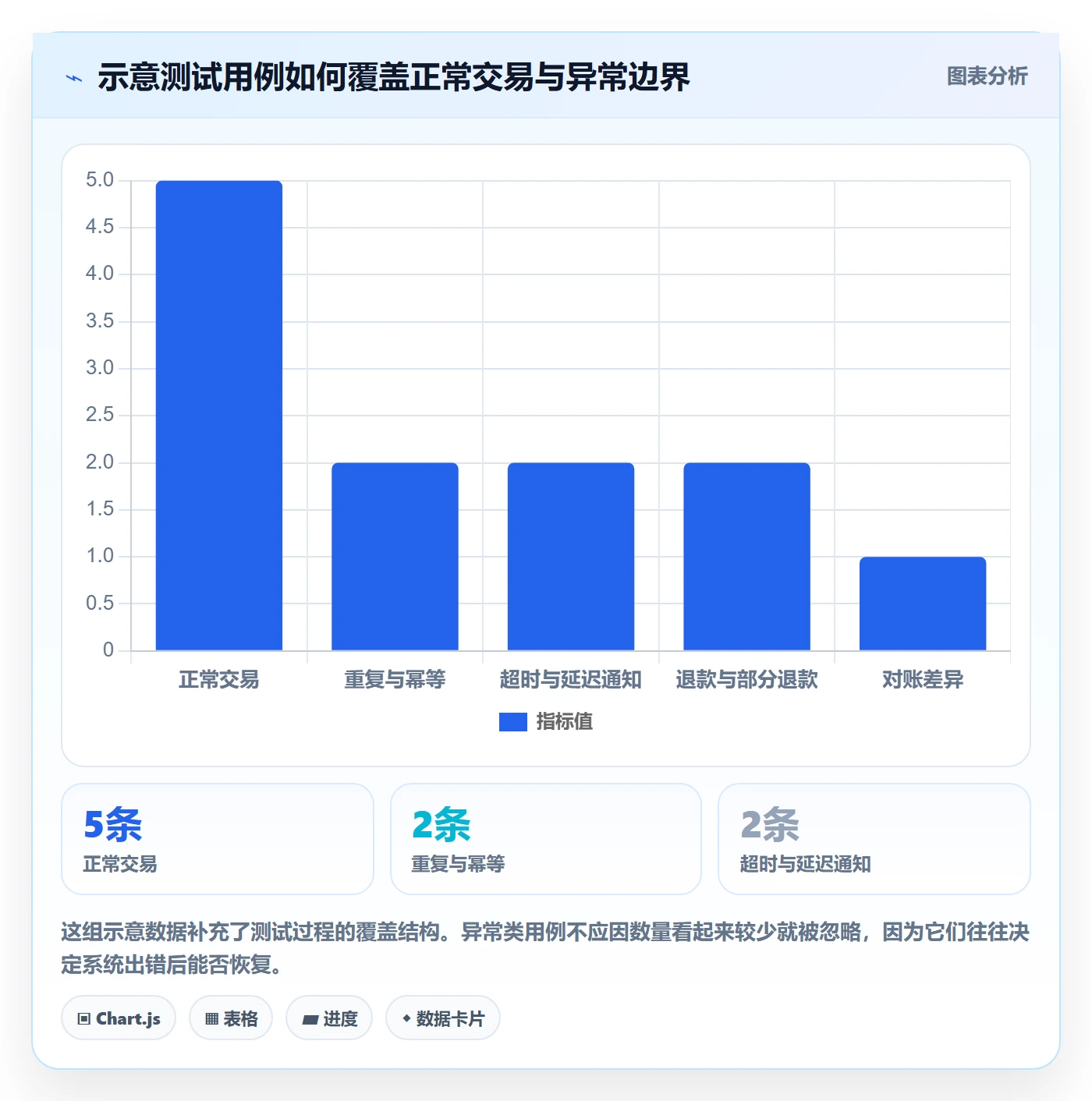

下表中的数字只表示一次测试设计的覆盖情况,不表示真实项目缺陷率。假设团队准备了12条测试用例,其中5条验证正常路径,7条覆盖重复请求、通知延迟、退款、状态查询等异常或边界路径。这样的划分不是强制比例,重点是异常场景不能缺席。

测试类别示意用例数要验证的结果常见遗漏
正常交易5订单、支付、分账和核对记录可关联只验证接口返回,未验证后续状态
重复与幂等2重复请求或通知不会造成错误的重复业务处理没有明确幂等键或外部结果查询方案
超时与延迟通知2状态未知时可补查,延迟通知到达后能正确收敛把超时直接写成失败或成功
退款与部分退款2原交易、退款和分配调整之间保留可追溯关系只测退款接口,不检查账务变化
对账差异1差异能被发现、分类、指派并记录处理结果只有总额核对,没有逐笔定位

这个测试矩阵的价值不在于测试数量,而在于把异常变成可重复验证的场景。若团队无法说明每条用例的预期状态、凭证和处理人,说明设计还停留在“接口能否调用”的层面。

分账系统建设路线:从接口对接到新手避坑分几步

5. 观察数据时,先确认分母和统计口径

上线观察常会用到处理成功率、状态滞留量、对账差异数和人工介入耗时。但这些指标没有脱离口径的统一含义。例如,“成功率”是按请求数、订单数还是分账明细数计算?重试是否算作新请求?状态滞留超过多久才计入异常?定义不一致,团队之间的数字就无法比较。

因此,我建议在灰度前先定义指标口径和观察窗口,再设定项目自己的告警线。没有经过历史数据验证的阈值只能作为暂定管理标准,不能包装成行业基准。初期更重要的是确保数据完整、责任明确,并能迅速解释异常为什么发生。

分账系统建设路线:从接口对接到新手避坑分几步

六、从规则到上线:每一步该交付什么,怎样避免返工

1. 需求阶段:交付规则表,而不是一段口头描述

需求阶段至少要形成参与方清单、分配口径、触发条件、退款原则、权限边界和问题责任人。建议将每条规则写成可验证的条件,例如“在某种业务状态后生成分账明细”,并说明规则适用的交易范围和例外情况。

如果团队暂时不能确定某项规则,不要把它伪装成技术默认值。把未决事项列入决策清单,标注负责人、影响模块和最晚确认时间。未决问题如果影响核心账务结果,就应作为开发或上线阻塞项处理。

2. 方案阶段:交付能力核验表与流程图

与服务商或内部平台确认能力时,记录问题、正式答复、文档位置和适用条件。至少核验准入要求、交易场景支持、接口鉴权、请求幂等、异步通知、状态查询、退款流程、账单获取方式、结算口径和服务支持边界。

能力核验不是要求对方回答“支持分账”就结束,而是要拿具体业务场景逐条确认。例如,部分退款是否适用、处理到某个状态后还能否变更、对账数据包含哪些字段。对方没有明确答复的内容,应保留为风险项,不能写进方案当作已支持。

3. 设计阶段:交付数据字典、状态图和异常处理表

数据字典要说明关键编号、金额字段、时间字段和状态字段的含义及来源。状态图要覆盖正常路径和未确定路径。异常处理表则要明确何时重试、何时补查、何时告警、何时人工介入,以及人工处理后如何记录结果。

金额计算尤其需要提前约定精度、舍入方式和尾差处理。不要在不同服务之间各自计算后,期待结果自然一致。具体精度与财务规则须由业务、财务和技术共同确认,并在测试中使用临界值验证。

4. 联调阶段:把请求、回调和查询放进同一条测试路径

接口联调时,按正式文档逐项校验签名、鉴权、请求字段、响应码和通知验签。对异步通知,要验证重复到达、顺序变化、延迟到达和业务处理失败后的恢复方式。对超时请求,要确认能否查询外部状态,以及确认之前系统应处于什么状态。

为了便于排查,建议内部日志携带业务订单号和相关请求标识,但不要在日志中无必要地记录敏感信息。签名原文、证书、密钥等内容应按安全要求处理。具体安全措施需依据适用环境和组织规范设计,不能仅凭一篇业务文章替代安全评审。

5. 对账阶段:建立逐笔可追溯,而非月底才看总额

对账流程要先确定核对对象、账单来源、时间范围、金额口径和差异分类。系统内部的支付记录、分账明细、退款记录和外部账单之间,应该有稳定的匹配键或可解释的匹配规则。若某些字段无法直接匹配,需要定义人工复核流程。

差异处理应留下完整记录:差异类型、关联单据、发现时间、责任人、处理动作、复核人和关闭凭证。否则同一差异可能反复出现却无法识别。对账的目标不是把报表数字“调到一致”,而是查清差异的来源与处理依据。

6. 上线阶段:先灰度,再扩大交易范围

上线前先做受控验证,确认业务配置、渠道环境、告警接收人、人工操作权限和回滚或暂停方案。灰度范围应由项目风险决定,不应照抄固定比例。若业务还没有足够样本,先观察流程是否完整,不要因为短期没有报错就认为风险已经消失。

灰度期间关注的不只是接口错误,还包括状态长期不更新、分账明细缺失、退款与原交易无法关联、对账差异积压以及人工处理时间增长。发生异常时,要有暂停或限制新增交易的决策路径,并明确由谁做最终判断。

分账系统建设路线:从接口对接到新手避坑分几步

七、新手避坑清单:上线前逐项问清这十件事

1. 业务和账务规则

  • 参与方是否定义清楚?同一业务角色是否会对应多个结算主体?主体资料由谁维护?
  • 金额口径是否一致?订单金额、优惠金额、手续费和可分配金额分别如何定义?
  • 规则生效时间是否明确?订单创建、支付成功还是分账执行时读取规则?
  • 尾差和退款是否有处理规则?若没有明确答案,不能让不同系统自行决定。

2. 接口和系统状态

  • 接口响应的业务含义是否查证?受理、处理中、成功和结算完成是否有清晰区别?
  • 重复请求如何保护?明确幂等机制及超时后的查询或重试规则,不假设重复调用天然安全。
  • 异步通知如何处理?是否验签、去重、记录原文摘要并处理重复或延迟通知?
  • 状态未知时谁来确认?系统查询、人工联系和升级渠道分别由谁负责?

3. 对账、权限与运营

  • 账单数据能否逐笔关联?如果只能核对总额,差异出现后是否有替代定位方式?
  • 异常关闭是否留痕?处理人、处理时间、复核结果和支持材料是否可查?
  • 谁有权修改分账规则?是否有变更记录、审批流程和生效范围?
  • 费用、周期和服务边界是否来自正式材料?口头沟通或搜索页面不能替代合同和产品文档。

如果以上问题仍有多项没有答案,建议先缩小上线范围,完成规则确认和异常演练。赶在日期前上线一个“只证明接口能调用”的版本,可能把风险转交给运营和财务,而不是消除风险。

七、新手避坑清单:上线前逐项问清这十件事

八、不同情况下怎么行动:按业务成熟度选择推进方式

1. 业务刚起步、规则还在变化

先把规则和数据记录做好,不要过早追求全自动化。优先建立订单与分账明细关联、规则版本记录、操作留痕和人工复核机制。若使用外部服务能力,先核验核心场景是否支持,并把暂时不能自动化的环节列为明确的运营流程。

这类阶段的关键不是把所有功能一次做全,而是避免历史交易无法解释。系统设计应为规则变化留出可追溯空间,同时控制配置权限。对尚未稳定的业务,不宜把未经验证的自动化逻辑直接扩展到全部交易。

2. 已有支付接口,但分账和对账依赖人工

先盘点人工表格中反复处理的字段、差异类型和交接步骤。把最常出错、最耗时且可以明确规则化的环节优先系统化,例如交易编号关联、状态补查、差异分类或处理留痕。

不要一上来就重写全部支付链路。先挑选一个业务范围清晰的场景,完成从订单到外部记录的核对,再逐步增加退款和复杂分配情形。若人工流程仍无法解释差异,自动化只会更快地产生难以定位的问题。

3. 参与方多、规则复杂、退款路径多

把跨部门规则评审放在开发之前,明确业务、技术、财务、运营与渠道方各自的责任。优先建设规则版本、分配明细、异常状态、审计记录和对账差异管理等能力。

此类项目更需要做风险评估,而不是只比较报价或开发周期。若关键退款路径、账务口径或渠道能力仍不确定,应先做小范围验证或技术验证,避免把关键假设写进大规模实施计划。

4. 内部技术资源有限、希望尽快投入运营

可以评估采购或组合方案,但重点是核验产品边界、数据可见性、异常处理方式、服务响应和合同责任。采购并不代表无需内部建设:业务规则、订单映射、权限、监控、财务核对和运营流程仍需要有人负责。

上线前要求对方结合你的业务样例演示正常交易、重复请求、退款和对账差异,而不是只看产品介绍。演示结果要与正式文档和合同能力对照,避免把演示环境中的能力误当成已承诺的生产能力。

5. 交易量较大或差异处理影响运营效率

先用自身数据观察处理耗时、差异积压和人工复核工作量,再判断哪些步骤值得自动化。可以按问题类型分层:可自动确认的由系统处理,存在歧义的进入人工队列,高风险操作要求复核或审批。

如果要设定告警阈值,建议从历史基线和风险承受能力出发,先运行一段时间观察误报和漏报,再调整。不要直接采用其他项目的阈值,也不要在没有口径说明的情况下比较不同月份的“成功率”。

八、不同情况下怎么行动:按业务成熟度选择推进方式

九、不同方案怎么取舍:自建、采购还是组合

1. 自建更适合规则差异显著且团队能长期维护的情况

自建的优势是可以更贴合内部订单模型、规则版本和运营流程;代价是团队要持续承担接口适配、状态处理、账务核对、测试、监控和维护。项目评估不能只算首期开发人力,还要估算规则变化、渠道升级和异常运营的长期投入。

若团队没有稳定的技术与财务协作资源,自建后常见的问题不是代码无法运行,而是无人负责规则变更、对账差异和生产异常。只有明确长期维护责任,自建的控制力才可能转化为实际价值。

2. 采购更适合通用能力明确且产品边界匹配的情况

采购可以减少部分底层建设工作,但需要确认产品是否覆盖实际交易模式,而非仅在宣传层面“支持分账”。尤其要核验退款、查询、账单、操作记录、权限、异常处理和数据导出等能力。

还要考虑供应商依赖、数据可迁移性、服务支持和退出安排。签约前应明确哪些问题由供应商处理、哪些由内部团队负责,避免生产问题发生时双方都认为责任在对方。

3. 组合方案适合希望保留业务控制,同时利用外部通用能力的团队

组合方式通常由内部系统负责业务规则、订单关系和财务核对,由外部产品承担部分交易执行或渠道连接能力。它的优势是业务差异可以留在内部处理,代价是接口边界和故障责任必须设计得更细。

实施前要明确唯一可信的状态来源、数据同步方式、重复事件处理、异常升级路径和账单核对责任。若内部与外部系统各自保存一份状态却没有冲突处理规则,组合架构可能比单一系统更难排错。

4. 不要只比较首期费用,要比较全生命周期成本

比较方案时,至少列出实施成本、持续维护成本、人工运营成本、渠道或服务费用、异常处理成本和迁移成本。不同方案的收费结构和合同条件差异很大,网络上的价格信息只能作为提问线索,不能替代正式报价和合同核验。

若团队缺少真实历史数据,可以先做情景测算:按低、中、高三种交易规模估算人工核对时长、维护人力和外部费用。每个数字都要注明假设条件。这样得到的不是精确预测,而是能帮助管理层看清成本由哪些变量驱动。

方案主要收益主要代价优先核对
自建内部规则和数据模型控制力较强需要持续承担开发、适配与运营维护团队是否具备长期维护与异常处理能力
采购可能减少部分通用能力建设工作受产品边界、合同和供应商服务影响真实业务场景是否覆盖,数据与责任边界是否明确
组合可把差异化规则留在内部,利用外部通用能力系统集成、状态同步和故障归因更复杂状态来源、异常升级、数据核对及迁移安排

分账系统建设路线:从接口对接到新手避坑分几步

十、上线前最后一轮验收:证明系统能分、能查、能对、能处理

1. 用四个问题做最终验收

能分:系统能否依据经确认的规则生成分配明细,并记录规则版本、计算口径和关联订单?如果涉及尾差或费用承担,结果是否经过业务与财务确认?

能查:团队能否从业务订单查到支付、分账、退款和外部状态?若通知缺失或状态延迟,是否有补查办法?关键记录是否保留到足以支持排查,而不是只保存最终状态?

能对:内部记录能否与外部账单按明确口径核对?差异能否逐笔定位、分类和指派?对账周期、金额口径及费用处理方式是否有书面定义?

能处理:异常发生后是否有告警、责任人、人工操作权限、复核步骤和关闭凭证?如果渠道能力暂时无法自动处理,是否存在经过确认的替代流程?

2. 建议把验收证据留成项目资产

上线验收不仅是会议结论,还应留下规则确认记录、接口能力核验结果、测试用例与结果、差异处理演练、权限清单和上线观察安排。以后规则变化、渠道升级或人员交接时,这些材料能帮助团队还原当时的判断依据。

对每一条未完成事项,写清风险、影响范围、临时控制措施和负责人。若事项影响资金记录、退款闭环或责任追溯,不应仅以“后续优化”带过。能否上线,应由项目团队根据实际风险和内部制度决策。

3. 最小闭环比大而全更适合作为第一阶段目标

第一阶段不一定要自动化所有流程,但应证明一笔代表性交易可以从订单追踪到外部记录,出现退款或异常后能找到对应处理路径,账务差异有人负责并留存证据。这个闭环跑通后,再依据真实运营数据扩展复杂规则和自动化能力。

如果只完成接口调用,却没有对账、退款和异常处理,项目可能看起来已经上线,实际上把未解决的问题推给了运营和财务。相反,一个范围有限但可解释、可核对、可恢复的闭环,通常更适合验证业务和系统假设。

十一、结语:接口是入口,真正的交付是可解释的账务结果

我对分账系统的核心判断一直是:不要以“接口接上了”衡量建设完成,而要看团队能否解释每一笔交易的计算依据、处理状态和核对结果。规则、状态、记录和责任缺一环,系统就可能在退款、超时或对账时暴露断点。

下一步可以先选一笔典型订单,和业务、技术、财务一起画出从下单到退款或结算核对的完整路径;再逐项标出规则、接口能力、数据记录和责任人。确认不了的地方先列成风险,不要让默认值代替决策。等这条路径能够被测试、复核和追溯,再扩展到更多交易场景。

常见问题解答(FAQ)

1. 分账系统建设通常分几步?

我负责的平台准备把一笔订单款分给商户和服务方,但现在还没确定先画流程还是先接接口。我担心步骤排错后,接口虽然通了,退款和对账却要返工;有没有一条能按顺序执行的路线?

建议按“业务规则,渠道能力,数据模型,接口联调,异常与对账,灰度验收”推进。先明确参与方、分配金额或比例、分账时点、手续费承担方和退款规则,再核对服务渠道是否支持所需操作,避免把接口能力当作业务规则的替代品。

例如,假设一笔订单金额为 1000 元,平台、商户和服务方分别分配 100、700、200 元。开发前就要确定金额如何计算、尾差归谁、部分退款时如何处理,以及分账状态在哪里查询。具体分配和资金处理方式应由业务、财务与渠道文档共同确认。

接口接通后,继续测试重复请求、回调延迟、分账失败、退款和对账差异,最后小范围灰度。每一步都应留下可检查的产物:规则清单、流程图、接口测试记录、差异处理记录和上线验收条件。

2. 分账接口返回成功,就代表钱已经分到各方了吗?

我看接口响应显示成功时,原本以为流程已经结束了,但又担心通知延迟或后续结算状态变化。我该以接口响应、异步回调还是账单为准?实际系统里要怎样避免页面显示成功、账却对不上的情况?

不要只凭一次接口响应就认定资金流程全部完成。接口的受理结果、分账处理状态和实际结算记录可能是不同环节,具体状态含义要以服务渠道的 API 文档、产品说明和结算规则为准。更稳妥的做法是保存请求编号、业务订单号、分账单号和渠道返回信息;接收异步通知时先验签,并用幂等机制避免重复处理。

遇到超时或状态不明确,不要直接重复发起可能产生资金影响的操作,应先按文档查询状态,再决定是否补偿或转人工处理。验收时,把本地订单、支付流水、分账明细和渠道账单逐笔关联。比如模拟一次分账请求超时、回调重复到达的情况,检查系统是否只生成一份有效业务记录,并能通过查询或对账确认最终状态。

3. 自建分账系统,还是接入服务商的分账能力,怎么选?

我在做方案评估:自建看起来灵活,直接接入渠道似乎能少写不少底层代码,但我不确定后续维护和异常处理会不会更麻烦。除了开发成本,我还应该拿哪些问题来比较,才能避免只看报价或接口数量?

先比较业务差异和责任边界,而不是只比较开发费用。若分配规则相对稳定、渠道能力能覆盖查询、退款处理和对账等需求,优先评估接入现有能力的可行性;若规则复杂、需要跨多个内部系统协同或有明确的可控性要求,再估算自建带来的开发、运维、审计和持续适配成本。

可以用同一张清单向候选渠道核实:准入条件、支持的业务场景、状态查询方式、退款及失败处理、账单格式、结算安排、收费项目和服务责任。所有费率、功能和到账时间都应以正式文档与合同为准,不要把口头承诺或网上示例当作项目依据。做决策时,把一次性建设成本和长期维护工作分开记录,并选一笔代表性交易做端到端验证。

若关键异常没有可查状态、对账数据无法关联,或退款责任说不清,即使接口数量多、接入报价低,也不宜仅凭这些因素定案。

4. 分账系统上线前,新手最容易漏测哪些场景?

我目前只验证了正常支付后能创建分账,测试环境里看起来一切顺利,但总觉得这离真实上线还差一步。我担心退款、超时、重复通知这些情况会把账弄乱,能不能给我一份更接近实际验收的检查思路?

最常见的遗漏,是只测成功路径,没有检查状态不确定和资金变更场景。至少准备正常支付、重复提交、回调重复或延迟、分账失败、查询超时、全额退款、部分退款及账单差异等用例;每个用例都记录预期状态、系统动作和人工处理方式。以部分退款为例,不要直接假定系统会按原分配比例自动冲回。

先确认渠道支持的处理方式,再由业务和财务确定规则;测试退款申请重复提交、原分账尚未完成以及相关款项已进入后续结算等边界,具体资金处理仍以产品规则和合同约定为准。上线验收不应只有“接口调用成功”这一项。还要确认每笔交易能追溯到支付、分账和退款记录,异常能告警,差异能定位,人工操作有权限控制和留痕。

先小范围灰度观察状态滞留和对账差异,再根据项目自己的基线决定是否扩大范围。

核心关键词

读者评论

龙
龙沐阳

文章把分账从单一接口扩展到规则、退款和对账闭环,这个视角比较实用。尤其是先确认业务与财务口径,能减少规则未定就进入开发造成的返工。

杜
杜清越

对技术实现来说,超时后外部可能已受理、回调重复或迟到,确实不能简单重试或直接判失败。文中强调状态查询和幂等处理,抓住了联调中的关键风险。

熊
熊可欣

从财务核对角度看,内部计算结果不能代替外部账单和结算记录。逐笔关联订单、支付、分账与退款,并给差异分类,比只核对总金额更可靠。

魏
魏梓萱

方案选择不应只看接口数量,渠道能力、合同边界和退款路径都需要核实。先小范围灰度,再按实际核对结果扩大范围,也更符合风险控制思路。

免责申明:本文内容通过AI工具匹配关键字智能整合而成,仅供参考,帆软及九数云不对内容的真实、准确或完整作任何形式的承诺。如有任何问题或意见,您可以通过联系jiushuyun@fanruan.com进行反馈,九数云收到您的反馈后将及时处理并反馈。
咨询方案
咨询方案二维码

扫码咨询方案

热门产品推荐

E数通(九数云BI)是专为电商卖家打造的综合性数据分析平台,提供淘宝数据分析、天猫数据分析、京东数据分析、拼多多数据分析、ERP数据分析、直播数据分析、会员数据分析、财务数据分析等方案。自动化计算销售数据、财务数据、绩效数据、库存数据,帮助卖家全局了解整体情况,决策效率高。

相关内容

查看更多
电商数据查询网站选择标准:达人数据维度如何评估进阶玩法

电商数据查询网站选择标准:达人数据维度如何评估进阶玩法

选电商数据查询网站,最容易犯的错,是把“能看到多少达人数据”当成“能不能做出正确决策”。我评估这类工具时,通常 […]
电商数据查询网站建设路线:从流量分析到进阶玩法分几步

电商数据查询网站建设路线:从流量分析到进阶玩法分几步

电商数据查询网站最容易走偏的地方,不是少做了几个图表,而是先花几个月搭后台、接十几张数据表,最后才发现用户只想 […]
电商数据查询网站数据方法:用竞品数据支撑进阶玩法判断

电商数据查询网站数据方法:用竞品数据支撑进阶玩法判断

查竞品时最容易犯的错误,不是没找到数据,而是把“看见竞品在做”误读成“这件事适合我做”。电商数据查询网站能帮助 […]
电商数据查询网站实践指南:数据口径的进阶玩法怎样更有效

电商数据查询网站实践指南:数据口径的进阶玩法怎样更有效

电商团队常见的一种“数据打架”,是商品后台显示成交额 126 万元,财务报表只有 119 万元,广告平台却把 […]
电商数据查询网站改造重点:从数据口径推进进阶玩法

电商数据查询网站改造重点:从数据口径推进进阶玩法

电商数据查询网站改造重点:从数据口径推进进阶玩法 电商数据查询网站改造,最容易被误判成“把报表做得更快、更漂亮 […]

让电商企业精细化运营更简单

整合电商全链路数据,用可视化报表辅助自动化运营

让决策更精准
