我见过最贵的一次 ERP 事故,不是系统崩了,而是系统活得太好,它把一家跨境电商公司原本就混乱的业务流程,原封不动地、7×24 小时地、自动地执行了下去。上线三个月后,财务总监拿着两张表来找我:一张是 ERP 里的库存金额,一张是海外仓服务商后台的实际库存,差额超过 180 万元人民币。系统没有任何报错,接口每天正常同步,只是所有人都不知道,到底该以哪张表为准。
这件事让我彻底改变了对“ERP 实施”的理解。跨境电商 ERP 的失败,绝大多数不是技术失败,而是标准化管理设计的失败。你在上线前没有定义清楚什么叫“一个 SKU”、什么叫“一次入库”、什么叫“一笔已确认收入”,系统就会用它的方式替你定义一遍,而系统的方式,通常和你的财务口径、税务口径、平台结算口径都不一致。
所以这篇文章不复述功能清单。我只讲一件事:跨境电商 ERP 系统实施中的标准化管理,到底该怎么设计,才能让系统在上线后不变成一台“高效制造错误的机器”。我会给出 6 个标准化设计域、5 道实施闸门、一套验收指标口径,以及不同规模团队该怎么取舍。
如果你只从这篇文章里带走一句话,我希望是这句:业务流程和数据口径不统一,ERP 只会把混乱固化,并且放大它的执行速度。这不是一句正确的废话,它直接决定了你的实施顺序和预算分配比例。
很多团队把“标准化”理解成写一本厚厚的流程手册,发下去让各部门学习。这是无效的。标准化在 ERP 语境下的定义非常具体:当同一个业务事实出现时,全公司只能有一种数据表达,并且这个表达被写进了系统规则里,而不是写在文档里。
举个具体的:某平台订单在 ERP 里到底记不记收入?是在“付款成功”时记,还是“发货”时记,还是“妥投”时记?这个问题在跨境电商里没有标准答案,因为平台结算规则、退货窗口、税务确认时点都不同。但你必须有一个答案,而且这个答案要同时满足运营、财务、税务三方的最小公倍数约束。如果这个问题没答案,ERP 上的收入报表就是一张没人敢用的报表。

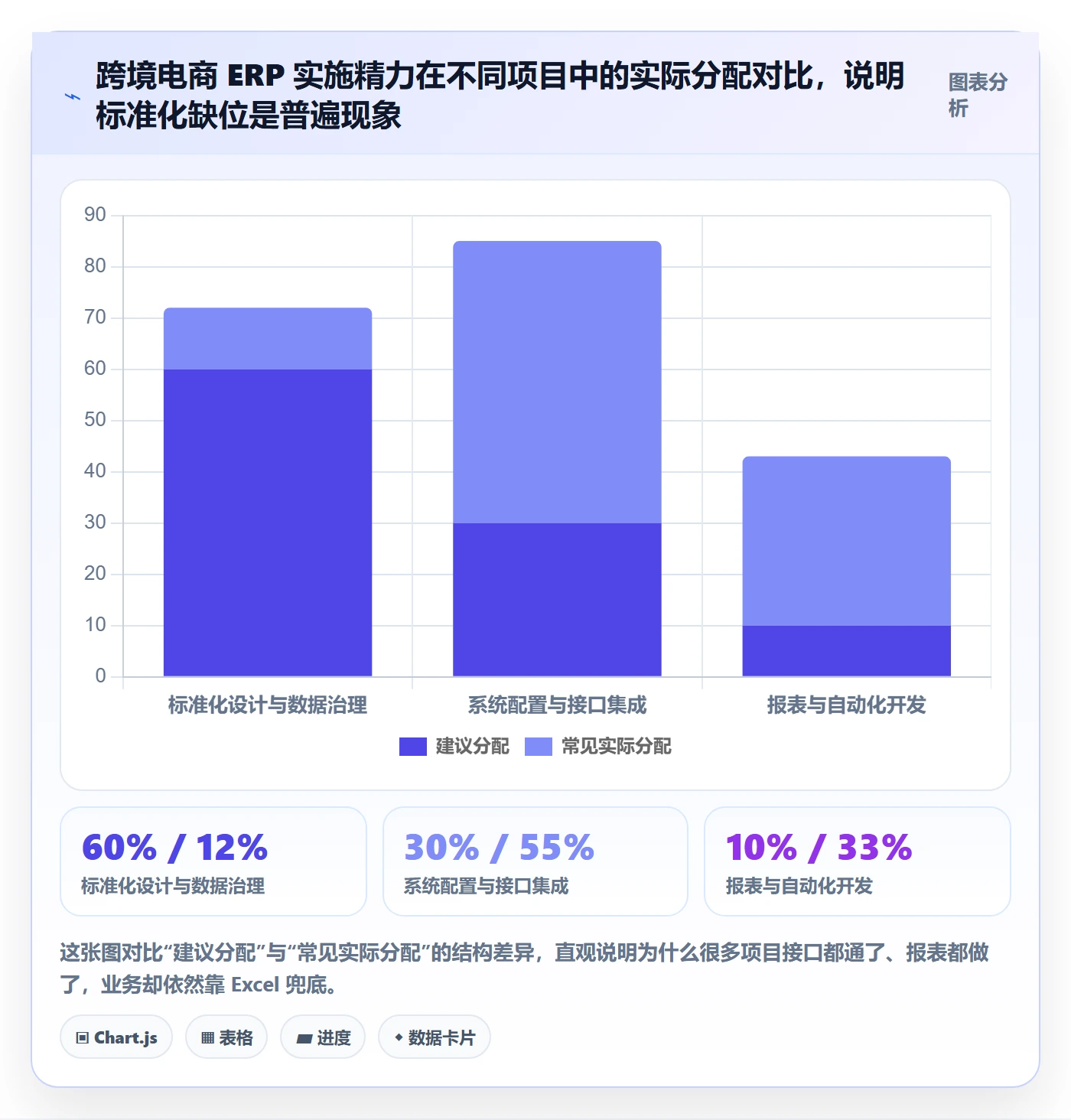

基于我参与和观察过的多个跨境电商 ERP 实施项目,我给出的经验性资源分配建议是:标准化设计和数据治理占 60% 的精力,系统配置与接口集成占 30%,自动化与报表占 10%。大多数项目的实际分配几乎是反过来的,80% 的精力花在配置、接口和报表上,标准化设计草草了事。
这就是为什么大量项目在上线后半年,仍然要靠 Excel 补数据、靠人工对账、靠微信群确认库存。不是 ERP 不行,是 ERP 在执行一套没人统一过的规则。
不是所有团队都需要做完整的标准化治理。但如果你满足以下任意两条,就必须把标准化当成项目主线,而不是附属任务:
这四个信号的共同点不是“复杂”,而是同一件事存在多种合理做法。多种合理做法并存,就是标准化的必要前提。

通用制造业或国内电商的 ERP 实施方法论,直接套到跨境电商上会水土不服。原因不是跨境电商更“高级”,而是它的业务链条中间断点多、外部依赖多、口径冲突多。理解这三点,才能理解标准化设计为什么必须针对跨境电商单独做。

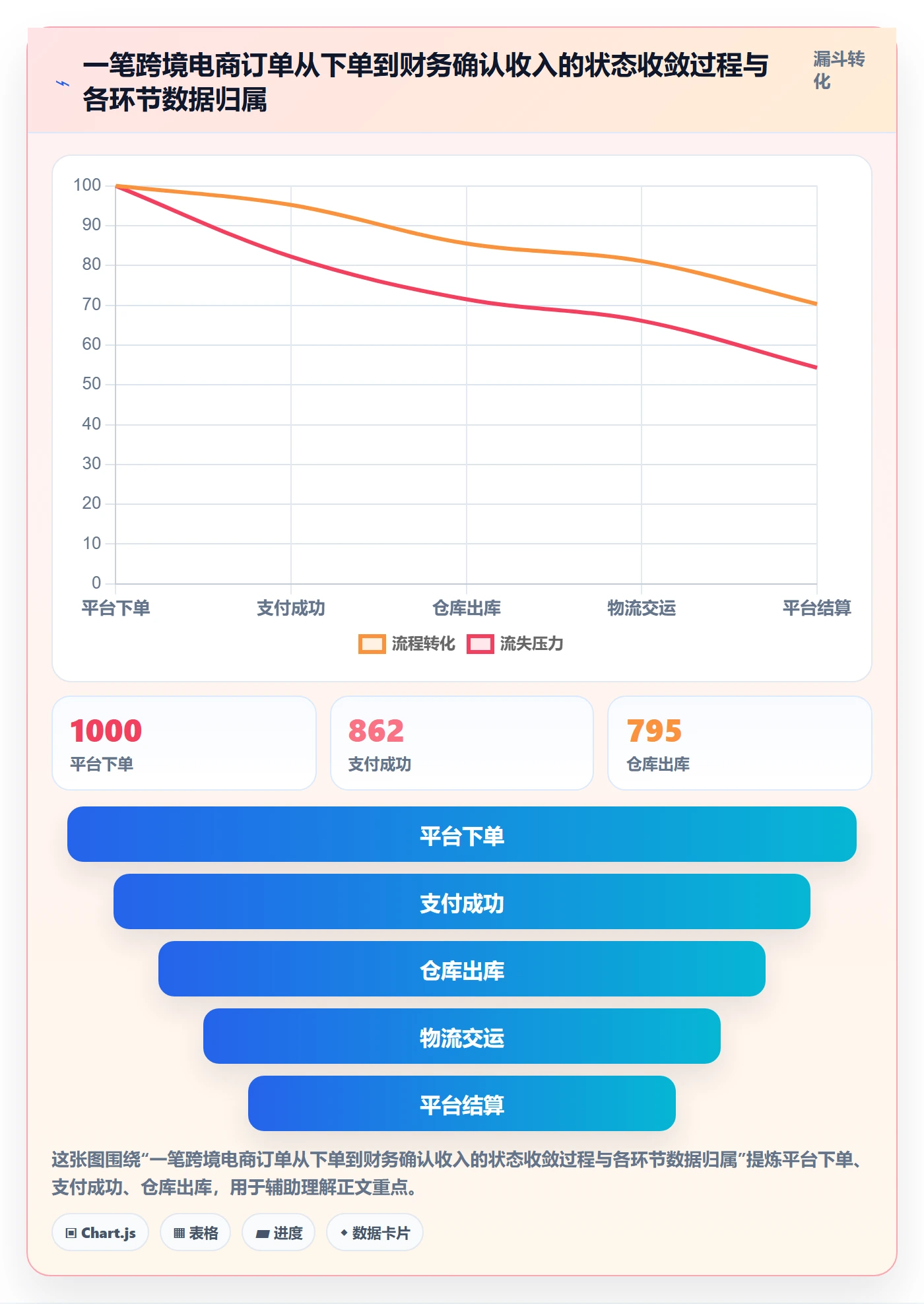

一笔典型跨境订单的生命周期大致是:平台下单 → 支付结算 → 仓库拣货出库 → 头程/尾程运输 → 平台妥投 → 平台结算 → 资金回款 → 财务确认收入。这条链里,运营看的是订单和履约,仓储看的是出库和库存,物流看的是轨迹和时效,财务看的是结算和收入。
每个角色只看到自己那一段,而 ERP 必须把这几段缝起来。问题在于,四个团队对“同一笔订单现在处于什么状态”的理解往往不一致。运营认为“发货了”,仓储认为“出库了”,物流认为“交运了”,财务认为“还没结算,不算数”。
跨境电商 ERP 有一个和国内 ERP 根本不同的特征:核心业务数据由第三方平台和第三方服务商掌握,你只是调用方。订单状态来自平台 API,库存数据来自海外仓系统,物流轨迹来自承运商,结算金额来自平台账单。
这意味着两件事。第一,你的数据准确性受制于外部系统的稳定性和字段定义。第二,当外部字段定义变化时(平台改接口、改状态枚举、改结算口径),你的 ERP 如果不做标准化映射层,就会静默出错。我见过平台把某个订单状态的返回值语义调整后,ERP 依然能拉到数据、依然能跑流程,只是把一批本应拦截的订单放行出库了。
跨境电商里最典型的冲突就是库存。同一时刻,你可能同时拥有四个库存数字:平台后台可售库存、海外仓系统实物库存、ERP 账面库存、财务在途与在库存货。这四个数字在正常情况下就不相等,因为它们统计口径不同,平台可售扣除了预留和未同步订单,海外仓实物包含已入库未上架,ERP 账面可能还没收到入库回传,财务口径包含在途。
标准化管理要解决的不是“让四个数字相等”,而是“让每个数字的差异可解释、可追踪、可归因”。这一点如果在上线前没定义,上线后就是无休止的对账争吵。

我在实际项目里见过大量“看起来做了标准化”的团队,流程手册有、SOP 有、培训也做了,但上线后依然混乱。问题出在他们对标准化的理解停留在文档层,没有落到系统规则、主数据、例外机制这三样东西上。
最典型的症状是:公司有一份《库存管理规范》,写着“库存差异需在 24 小时内查明原因”。但 ERP 里没有任何一个字段记录差异原因,没有任何一个流程强制填写,没有任何一个报表能统计“超 24 小时未归因的差异有多少”。
写在文档里但没进系统的规则,等于不存在的规则。标准化的验收标准不是“文档写完了”,而是“这条规则在系统里有没有对应的字段、校验、审批或报表”。
SKU 是最典型的受害者。运营为了上新方便,自己在 ERP 里建一个 SKU;采购按照供应商货号建一个;仓储按照箱规建一个。结果同一个实物商品在系统里有三个身份,库存永远对不上,成本核算永远算不准。
更深层的问题在于,主数据的编码规则一旦放任,后面所有报表都会失真。你的销量排行、毛利率分析、库存周转,全都建立在 SKU 这个主键上。主键不唯一,上层分析全部作废。
正常情况下订单该这么走、库存该这么动,这部分大多数团队都能画出来。真正让系统在生产环境里失控的,是例外:缺货怎么处理、部分发货怎么记、客户拒收怎么退、海外仓盘点差异怎么调、平台扣费没有明细怎么挂账。
例外的处理方式,才是标准化的真正价值所在。因为正常流程一年可能不出问题,例外每周都在发生。如果例外靠“找 IT 手动改数据”解决,那你的系统就没有标准化,只有特权。
很多项目的验收标准是“接口能拉到数据”。这是最低标准,不是完成标准。真正的集成验收应该包含:接口异常时的重试策略、重试失败后的告警对象、告警后的人工兜底路径、以及数据延迟时业务如何继续运转。
接口在 99% 的时间正常,剩下 1% 的时间抛出没有兜底方案的异常,就足以让一次大促变成一场事故。
| 误区 | 典型症状 | 上线后后果 | 正确做法 |
|---|---|---|---|
| 标准化做成文档工程 | 手册齐全但系统内无对应字段和校验 | 规则靠人记,人员一换即失效 | 每条标准必须在系统中有字段、校验、审批或报表承载 |
| 主数据分散维护 | 一物多码,SKU 由各部门自建 | 库存对不上,成本与毛利分析失真 | 主数据集中管理,唯一责任人,变更走审批 |
| 只有正常流程 | 例外靠 IT 手动改数据 | 系统内数据与真实业务脱节 | 例外必须定义路径、责任人、留痕和升级机制 |
| 接口通了即完成 | 无重试、无告警、无兜底 | 外部异常直接传导为业务停摆 | 验收含重试策略、告警对象、人工兜底与延迟预案 |

下面这 6 个域,是我认为跨境电商 ERP 实施中必须逐一设计、且必须产出明确交付物的标准化范围。每个域我都会写清楚:管什么、输出物是什么、责任人是谁、最常见的坑在哪。
管什么:订单流、库存流、采购与头程流、尾程履约流、售后与退货流、财务结算流。跨境电商的流程标准化不是画流程图,而是定义状态机,每个业务对象有哪些状态、状态如何流转、谁有权触发流转。
输出物:核心对象状态机图(订单、入库单、出库单、退货单、结算单)、状态流转责任表、跨系统状态映射表(平台状态 ↔ ERP 状态 ↔ 仓储状态)。
责任人:业务负责人(通常是运营总监或供应链总监),必须有跨部门授权,否则统一不了仓储和财务。
最常见的坑:状态定义过细。我见过一个项目把订单拆成 23 个状态,结果运营和仓储谁都不愿意维护,最后全部退化成“待处理/已完成”。状态数量应该由“需要触发不同动作”来决定,而不是由“想看得更细”来决定。一般来说,订单主状态控制在 7 到 10 个是可维护的区间。

管什么:SKU 编码规则、店铺编码、仓库编码、物流渠道编码、币种与汇率来源、税率与商品归类、结算主体编码、时间口径(业务发生时间 vs 系统记录时间)。
输出物:主数据字典(含字段、类型、取值范围、必填规则、维护责任人)、编码规则说明书、口径字典(每个指标的定义、计算公式、数据来源、更新频率)。
责任人:主数据 Owner。这个角色在很多公司是缺位的,结果就是没人对数据质量负责。我的建议是按主数据域拆 Owner:SKU 归商品或采购,仓库与物流渠道归供应链,币种与税率归财务。
最常见的坑:没有口径字典。同样是“毛利率”,运营算的是扣掉平台佣金和物流费,财务算的是再扣掉头程分摊和退货损失。两个数字都叫毛利率,开会时各说各话。
口径字典至少要写清五件事:指标定义、计算公式、数据来源系统、统计时间口径、责任人。没有这五项,指标就不能进管理报表。我在项目里通常要求口径字典在蓝图阶段就冻结,后续任何变更都要走变更单,并且标注影响哪些报表。
管什么:角色定义、岗位与角色的映射、金额与数量阈值、审批链、例外升级路径、权限变更流程。
输出物:角色权限矩阵(角色 × 功能 × 数据范围)、审批阈值表、例外升级规则。
责任人:IT 或系统管理员牵头,业务部门确认,财务对资金相关权限有否决权。
最常见的坑:权限给了“部门”而不是“角色”,导致人员调整时权限失控。另一个高频问题是例外没有升级路径,审批人休假,单据就卡死,业务被迫线下先执行。这种线下执行一旦发生,系统内的数据就不再反映真实业务,标准化从这一天开始瓦解。
管什么:每个外部接口的调用频率、限流规则、失败重试次数与间隔、幂等设计、数据延迟容忍度、告警阈值与告警对象、人工兜底入口。
输出物:接口清单(含责任服务商、SLA、限流、失败处理)、告警配置表、人工兜底操作手册。
责任人:技术负责人,但告警接收人必须是业务侧,不能只发给技术,技术知道接口挂了,但只有业务知道这个接口挂了会导致什么。
最常见的坑:只看接口成功率,不看数据时效。接口 100% 成功,但延迟了 6 小时,对大促期间的库存扣减来说等于失败。所以接口验收指标必须包含时效分位数,例如“P95 延迟不超过 15 分钟”,而不是平均值。
如果你们的接口层需要自己写映射逻辑,务必把映射关系做成配置而不是硬编码。下面是我在项目里用过的映射配置结构示意:
{
"source": "platform_order_status",
"version": "2024-11",
"mapping": [
{ "platform": "PAID", "erp": "WAITING_SHIP", "trigger": "reserve_stock" },
{ "platform": "SHIPPED", "erp": "IN_TRANSIT", "trigger": "deduct_stock" },
{ "platform": "DELIVERED", "erp": "FULFILLED", "trigger": "start_settle_timer" },
{ "platform": "CANCELLED", "erp": "CLOSED", "trigger": "release_stock" }
],
"fallback": {
"unknown_status": "HOLD_FOR_REVIEW",
"alert_channel": "ops-and-finance",
"sla_hours": 4
}
}这段配置的价值在于:当平台调整状态枚举时,你只需要改配置并回归测试,不需要改代码、不需要重新发版。把外部不稳定性收敛到一张可审查的配置表里,是接口标准化最重要的一步。
管什么:蓝图冻结、配置评审、UAT 用例与通过标准、数据迁移校验、切换方案、回滚预案、验收单。
输出物:业务蓝图、UAT 报告、数据迁移对账表、切换与回滚方案、验收单。
责任人:项目经理,但每个闸门的通过必须由对应业务 Owner 签字,不能由 IT 单方确认。
最常见的坑:用“上线日期”倒排计划,而不是用“闸门通过”推进计划。上线日期是承诺,闸门通过是条件,承诺不能替代条件。我见过太多项目为了守住 618 或黑五上线节点,跳过 UAT 直接切换,结果在大促期间用生产环境做测试。
管什么:SOP 迭代、新人培训与考核、变更管理与影响评估、月度数据质量复盘、指标看板与责任人。
输出物:SOP 文档与版本号、培训记录与考核结果、变更单与影响评估、月度数据质量报告。
责任人:运营负责人 + 系统管理员双签。
最常见的坑:上线后没有变更管理,任何人都能改配置、加字段、调阈值,三个月后系统里的规则和文档里的规则完全对不上。变更管理不需要很重,但至少要有一张变更单,写清楚改什么、为什么改、影响哪些流程和报表、谁批准、什么时候生效。
| 标准化域 | 核心交付物 | 主责角色 | 最常见坑 |
|---|---|---|---|
| 流程标准化 | 状态机图、状态责任表、跨系统状态映射表 | 运营/供应链负责人 | 状态定义过细,一线弃用 |
| 数据标准化 | 主数据字典、编码规则、口径字典 | 分域主数据 Owner | 缺口径字典,同名指标不同算法 |
| 权限与审批标准化 | 权限矩阵、阈值表、升级规则 | 系统管理员 + 财务 | 权限给部门而非角色,例外无升级 |
| 接口与异常标准化 | 接口清单、告警配置、兜底手册 | 技术负责人 + 业务接收人 | 只看成功率不看时效分位数 |
| 上线与验收标准化 | 蓝图、UAT 报告、切换回滚方案、验收单 | 项目经理 + 业务签字 | 按上线日期倒排,跳闸门 |
| 持续运营标准化 | SOP 版本、培训考核、变更单、月度复盘 | 运营负责人 + 系统管理员 | 无变更管理,规则漂移 |

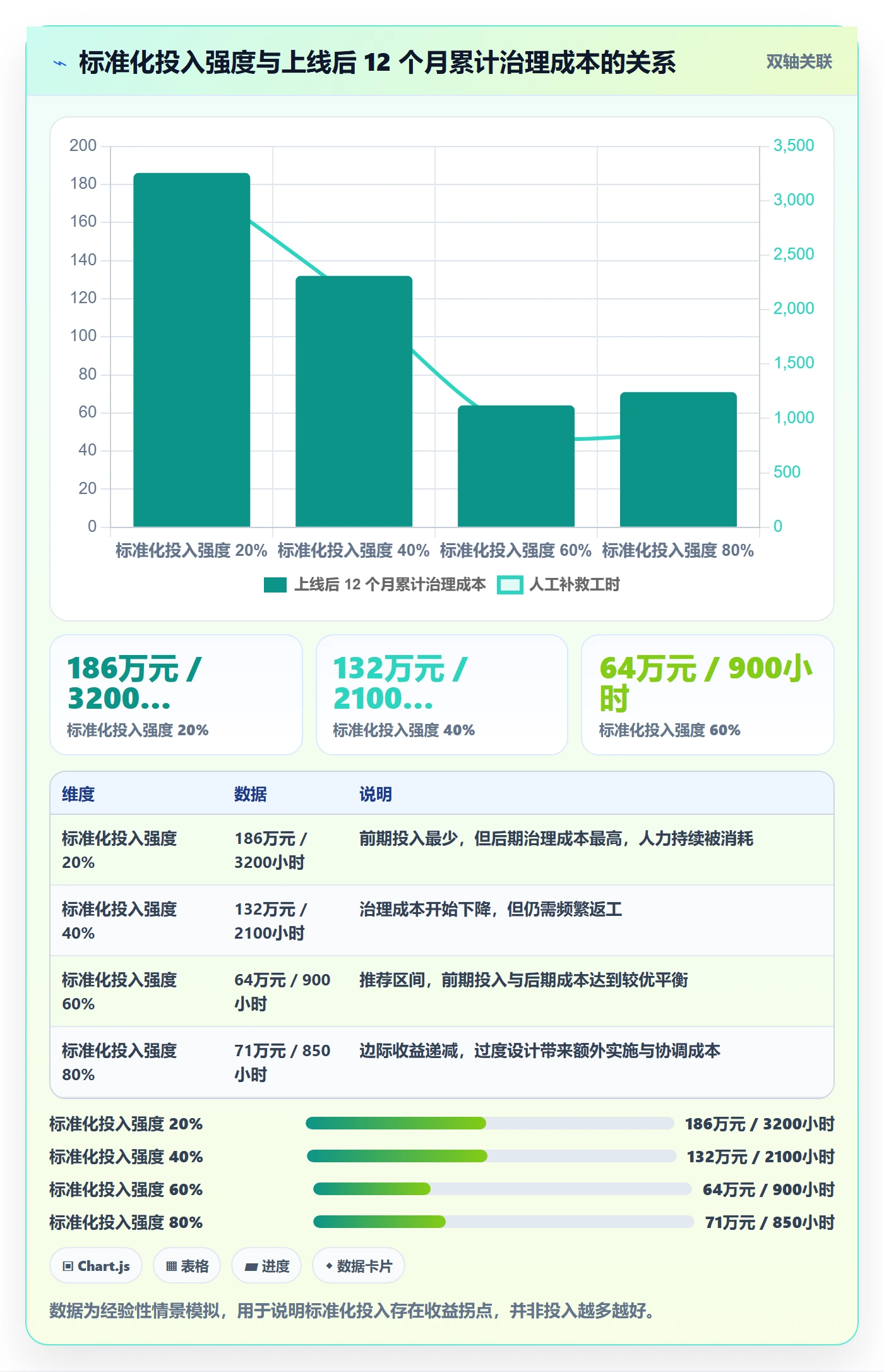

说明: 数据来自我对若干项目上线后运营状况的经验性归纳,属示意性推演。图中展示六个域缺失时最容易暴露的运营负担类型与量级差异。
标准化设计写完,必须落成可执行的实施节奏。我的做法是不按时间表推进,而是按闸门推进:每个闸门前置条件不满足,就不进入下一阶段。这比甘特图更有效,因为它把“能不能继续”从主观判断变成了客观条件。
通过条件:业务蓝图完成并冻结;主数据字典和口径字典完成;流程差异表列出“现状,目标,差异,处理方式”;各业务 Owner 签字确认。
这个闸门最容易被跳过,因为调研阶段不出可见成果,老板看不到进度。但恰恰是这里决定了后面所有环节的质量。蓝图阶段少花的两周,会在上线后变成两个月的返工。我通常会把“口径字典是否冻结”作为这个闸门的一票否决项。
通过条件:配置清单完成并评审;接口清单含 SLA、限流、失败处理;权限矩阵完成;所有配置项有文档记录且可回滚。
这里的关键是配置即文档。如果配置只存在于系统里而没有文档,人员一换就没人知道为什么这么配。我建议配置清单至少包含五项:配置项名称、当前值、取值范围、修改人、修改原因。
通过条件:UAT 用例覆盖正常流程与例外流程;UAT 报告显示关键用例通过率达标;关键用户完成培训并通过考核;SOP 初版交付。
UAT 用例设计上,我的经验是例外用例数量应该不少于正常用例。正常流程跑通只能说明系统能跑,例外跑通才说明系统能用。培训考核不要用问卷,要用“在测试环境完成一笔完整业务”这种实操考核。
通过条件:数据迁移完成且对账通过(库存、往来、期初余额三类必须对平);切换方案与回滚预案评审通过;切换窗口与冻结期明确;验收单由业务 Owner 签字。
数据迁移对账这块,我的判断是不要追求一次性全部对平,而要区分“必须对平”和“接受差异并挂账”两类。库存数量和在途金额属于必须对平;历史遗留的历史差异如果查不清来源,就应该明确挂到一个专门的过渡科目并设定清理期限,而不是无限期拖延上线。
通过条件:上线后 30 天内完成首轮数据质量复盘;关键指标看板上线并指定责任人;变更管理流程生效并有实际执行记录;SOP 完成第一次迭代。
这个闸门的意义在于把项目制转成运营制。很多项目在上线验收后就解散团队,结果系统进入“无人维护”状态。ERP 不是交付物,是持续运营的基础设施。

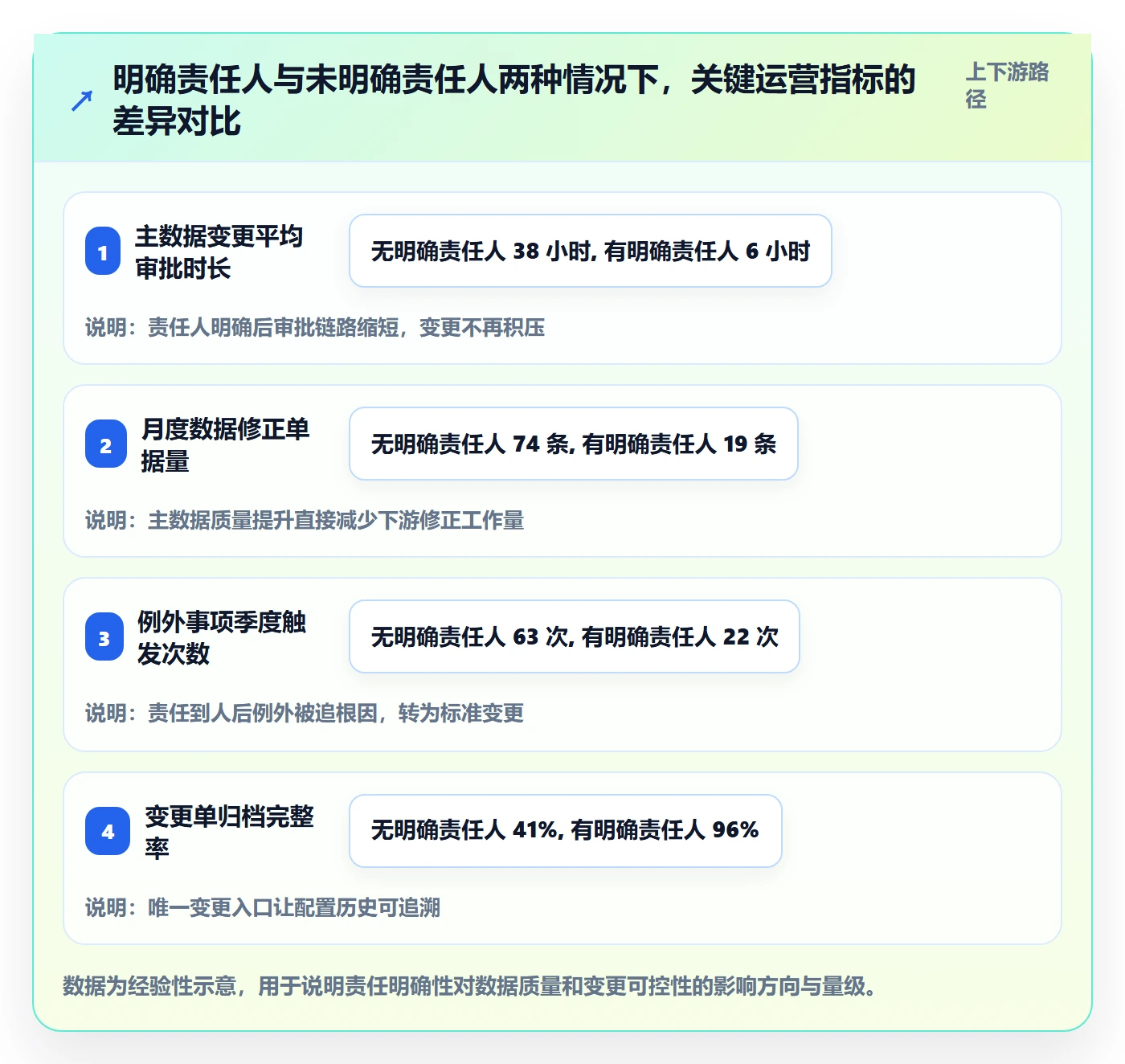

标准化最容易失败的地方不是设计不出来,而是设计出来没人负责。我在项目复盘中反复看到同一句话:“这个之前是大家一起定的。”大家一起定,通常意味着现在没人认。
主数据责任人:按数据域拆分,每个域一个责任人,对新增、变更、停用的合规性负责。SKU 主数据的责任人通常放在商品或采购,仓库与物流渠道放在供应链,币种与税率放在财务。
流程责任人:每条核心流程一个责任人,对流程的有效性和 SOP 版本负责。流程责任人必须能回答“这条流程最近一次改动是什么时候、为什么改”。
系统管理员:对配置变更、权限变更、变更单归档负责。这个角色在很多中小团队是兼职的,但我建议至少指定一个人作为唯一变更入口,避免多人同时改配置导致规则冲突。
第一,例外必须留痕。谁批的、什么时候批的、理由是什么,必须落在系统里,而不是在聊天记录里。第二,例外必须有额度和频次上限。同一个例外反复出现,说明标准本身有问题,需要走标准变更而不是持续例外。第三,例外必须有升级路径。审批人不在时的代理机制要提前定义,不能临时口头授权。
我常用的一条规则是:同一类型例外在一个季度内触发超过 10 次,就自动触发标准复审。这条规则能有效防止“例外常态化”把标准化蛀空。
| 责任类型 | 责任人 | 核心职责 | 失效后果 |
|---|---|---|---|
| 流程标准 | 业务 Owner | 流程设计与裁决、SOP 版本管理 | 流程无人统一,各部门各自为政 |
| 主数据 | 分域主数据 Owner | 新增变更合规、编码规则执行 | 一物多码,报表全面失真 |
| 系统配置 | 系统管理员 | 配置变更唯一入口、变更单归档 | 多人改配置,规则相互冲突 |
| 财务口径 | 财务负责人 | 收入成本确认口径、税务合规否决权 | 账面与业务脱钩,报表不可用 |
| 交付质量 | 实施方 / 服务商 | 交付物完整性、范围内实施 | 边界不清,成本失控 |

验收指标必须在上线前就定义好并写进验收单,而不是上线后再决定看什么。我建议每个指标都按基线、目标、数据来源、责任人、统计频率五要素定义,缺一个就不能进验收单。
库存准确率:ERP 账面库存与实物盘点一致的 SKU 占比。基线必须来自上线前的实际盘点结果,目标值应基于基线渐进设定,不能直接套用行业通用值。
订单同步时效:平台订单产生到 ERP 可见的时间。建议用 P95 而不是平均值考核,因为平均值会掩盖长尾延迟。
对账差异率:平台结算金额与 ERP 记录金额的差异笔数占比,以及差异金额占比。差异率必须拆分为“可解释差异”和“未归因差异”两类,只有未归因差异才是指标真正考核的对象。
履约时效:订单支付到出库的平均时长与 P95 时长,同时区分正常订单和例外订单。
工单关闭周期:异常工单从创建到关闭的中位时长,用来衡量异常处理的组织效率。
接口时效达标率:接口 P95 延迟满足设定阈值的比例。
| 指标 | 建议定义口径 | 数据来源 | 责任人 | 统计频率 |
|---|---|---|---|---|
| 库存准确率 | 账面与实物一致的 SKU 数 / 盘点 SKU 总数 | ERP + 仓库盘点 | 仓储负责人 | 月度全盘 + 周度抽盘 |
| 订单同步时效 | 平台下单到 ERP 可见的 P95 时长 | 接口日志 | 技术负责人 | 日 |
| 对账差异率 | 未归因差异笔数 / 总结算笔数 | 平台账单 + ERP 结算单 | 财务负责人 | 月度 |
| 履约时效 | 支付到出库的 P95 时长 | ERP 订单与出库记录 | 运营负责人 | 周 |
| 工单关闭周期 | 异常工单创建到关闭的中位时长 | 工单系统 | 运营负责人 | 周 |
| 接口时效达标率 | 满足 P95 阈值的外部接口占比 | 接口监控 | 技术负责人 | 日 |
其中过度定制这一条我要多说两句。跨境电商业务变化快,团队本能地希望系统尽量贴合现状。但每一次定制都是一笔长期负债:升级时要重新适配、原厂商无法支持、懂这套逻辑的人离职后无人维护。我的判断是:能通过流程调整解决的,不要改系统;必须改系统的,先确认这是行业共性还是本公司个性;如果是本公司个性,考虑是否值得为它背上长期维护成本。

标准化设计做完,才轮到工具选型。这个顺序不能颠倒,因为你无法用工具来替代管理决策。但反过来,工具能不能承载你的标准化设计,直接决定了标准化能不能落地。
这五项能力有一个共同特征:它们服务的都是“管理确定性”,不是“功能丰富度”。功能清单可以很长,但如果这五项缺失,你的标准化就只能停在 Excel 里。
在跨境电商 ERP 这一类工具中,“数跨境”(官网:https://shukuajing.jiushuyun.com/?utm_source=seo&utm;_plan=est&utm;_unit=gys)是我在项目评估中会纳入比较的一个选项。把它放进上面的五项能力框架里,可以更清楚地看到它的适配边界。
在主数据与多主体建模上,它面向跨境电商场景设计,支持多平台、多店铺、多仓库、多币种的组织方式,这与跨境业务天然的多主体结构匹配。对于同时经营多个平台、使用多个海外仓的团队,省去了自建映射层的部分工作量。
在接口与异常处理上,跨境电商 ERP 的共性难点是平台对接和海外仓对接,这类工具通常会把常见平台和仓储服务商的对接做成标准连接,减少自研接口的维护负担。这里我要提醒的是:标准连接不等于零配置,你依然需要确认字段映射、状态映射和失败兜底方案是否符合自己的口径定义。
在对账与结算支持上,这是跨境电商财务最痛的部分。能够按平台账单做比对的系统,可以直接降低对账差异的归因成本。评估时建议用你们自己的历史账单做一轮实测,看未归因差异能不能被系统有效标记,而不是只看功能说明。
在流程可配置性上,需要重点验证的是状态机能否按你的定义调整。评估方法很简单:拿你们最复杂的一个例外场景(比如部分发货后客户拒收)让服务商演示一遍,看能不能在系统内闭环,而不是靠人工改数据。
小团队(单平台、单主体、店铺数少于 5):标准化的重点是主数据规范和口径字典,工具只要能把订单、库存、结算三条线跑通即可,不需要复杂的状态机。此时过度设计反而拖慢业务。
中型团队(多平台、10-30 家店铺、涉及海外仓):这是标准化收益最大的区间。建议优先把数据标准化和接口异常标准化做扎实,工具选型重点看对接能力和对账能力。
大型团队(多主体、多币种、多国仓储、有合规要求):标准化必须上升到治理层,需要主数据 Owner 机制和变更管理。工具评估要加入合规、审计留痕、数据导出能力,并考虑系统与自研的边界划分。

标准化设计没有唯一答案,但有明确的决策路径。下面按四种常见处境给出可直接执行的行动顺序。

标准化不是把所有事情都做到完美,而是在有限资源下做正确的取舍。下面是我在项目里常用的取舍判断。
第一,主数据唯一性不能妥协。SKU、店铺、仓库、结算主体这几个主键必须唯一且有唯一责任人。这一条如果让步,后面所有数据分析和财务核算都失去基础。
第二,库存与资金的差异必须可解释。你可以接受差异存在,但不能接受“不知道为什么有差异”。可解释性是底线,可消除性是目标。
第三,例外必须留痕。任何绕过标准的操作,都必须有记录、有审批人、有原因。这一条是防止标准化被逐步侵蚀的关键。
第一,状态粒度的精细度。如果团队维护能力有限,宁可先用粗粒度状态保证数据真实,也不要上细粒度状态导致数据失真。粗状态后续可以细化,失真的数据无法追溯。
第二,报表的丰富度。上线初期只做最关键的几张报表即可。报表可以后加,但基础数据质量不行就不能补。
第三,部分遗留差异的一次性清理。历史遗留且无法追溯来源的差异,可以明确挂账并设定清理期限,不必为了上线而无限期拖延。
定制开发:定制能解决当下痛点,但会形成长期维护成本。判断标准是,这是行业共性需求还是本公司特有需求?如果是共性,通常等标准功能迭代更划算;如果是特有且影响核心业务,才考虑定制,并且必须明确维护责任人。
上线时间:大促节点是硬约束,但带着未验证的例外路径上线,风险可能是不可逆的数据污染。我的建议是:如果必须在大促前上线,就控制上线范围,先上订单与库存主流程,结算和复杂例外延后,而不是全部功能一起上。
| 取舍项 | 建议立场 | 判断依据 | 妥协后的代价 |
|---|---|---|---|
| 主数据唯一性 | 不可妥协 | 主键是上层分析的基础 | 报表全面失真,无法补救 |
| 差异可解释性 | 不可妥协 | 不可解释的差异会持续扩大 | 对账无限期拖延,信任崩塌 |
| 例外留痕 | 不可妥协 | 无留痕则标准逐步失效 | 系统数据与真实业务脱节 |
| 状态精细度 | 可阶段性妥协 | 精细度依赖维护能力 | 精度不足但可后续细化 |
| 报表丰富度 | 可阶段性妥协 | 报表可后加,数据不能补 | 短期决策支持不足 |
| 定制开发 | 谨慎权衡 | 长期维护成本 vs 当下痛点 | 升级困难,维护依赖个人 |
| 上线时间 | 可通过缩减范围妥协 | 范围可切分,数据污染不可逆 | 功能不全但数据可信 |

回到开头那 180 万元的库存差额。事后复盘发现,根因不是接口有问题,也不是系统不好用,而是从来没有人定义过“库存以谁为准”。平台后台、海外仓、ERP、财务各有一套逻辑,每套逻辑在自己范围内都是正确的,但公司层面缺少一个统一的裁决。
这就是我想强调的独特判断:ERP 实施的标准化管理,本质上是把模糊的管理共识转化为明确的系统规则的过程。它的产出不是配置清单,而是“同一件事只有一种做法、同一个词只有一个含义、同一个差异只有一个归因路径”这三件事。
它必须由业务负责人主导,因为只有业务能定义什么是正确;必须由财务守住口径底线,因为资金和合规不能模糊;必须由 IT 保证可执行和可追溯,因为规则不进系统就等于不存在。
所以,如果你现在正准备启动或重启一个跨境电商 ERP 项目,我建议你的下一步不是去看产品演示,而是先做这三件小事:
这三件事不需要预算,不需要选型,今天就能开始。而它们能决定的,是你未来两三年里,到底是在用系统做经营,还是在用人力补系统。
先标准化,再系统化,最后自动化。顺序错了,投入越多,偏差越大。
我们公司去年急着上线ERP,结果订单、库存、财务三套数据还是各说各话,运营天天救火。我就想不通,钱也花了、系统也上了,为什么反而更乱了,到底是哪里出了问题?
因为ERP只是执行工具,业务标准没定,系统只会把混乱固化。可执行做法是:上线前先输出业务蓝图、流程差异表和主数据字典,把订单状态、库存归属、发货节点、对账口径逐条写死,责任到人。
判断依据是看同一笔订单在运营、仓库、财务三处能否得到一致结果,做不到,就说明流程标准化还没完成,此时配置系统属于提前施工。
我们是多平台多店铺运营,每次上新都要手动填一堆店铺、仓库、币种信息,经常对不上。我一直搞不清到底哪些数据算主数据、哪些必须统一,填错一个字段后面能牵出一堆问题,有没有一份清单可以参考?
核心主数据包括SKU、店铺、仓库、币种、税率、物流渠道、结算主体这几类,它们决定了订单、库存、财务三条线的数据能不能对齐。做法是给每类主数据指定唯一责任人,建立编码规则和新增审批流程,禁止各平台各仓库自行命名。
判断标准是:任一SKU、任一店铺在系统里只能有一个唯一编码和一套口径,任何新增或修改都走变更单留痕,能在订单、库存、财务三处被一致引用。
我们ERP马上就要验收了,服务商说功能都跑通了,但我总觉得心里没底,怕上线后才发现库存对不上、对账出问题。我想知道验收到底该拿什么指标说话,而不是听服务商一句‘没问题’,有没有能落地的判断口径?
验收不能只看功能演示,要看业务结果指标。可操作做法是围绕库存准确率、订单同步时效、对账差异率、履约时效、工单关闭周期这几项,设定基线值、目标值、数据来源和责任人,逐条用真实数据验证。判断依据是:指标未达目标就不签验收单,服务商继续整改。
注意目标值必须结合企业自身历史基线校准,不能直接套用外部宣传数字,同时把税务、发票、数据跨境等合规项单列为需专业确认的清单。
我们谈实施时服务商什么需求都说能做,二次开发报价越报越高,范围也越扩越大,眼看预算要超了。我想知道怎么在合同和实施阶段就把边界框住,避免被无限定制拖垮,有没有可执行的控制办法?
控制定制要先立规矩再开工。做法是在实施范围和变更流程中提前约定:哪些走标准配置、哪些允许二次开发、变更必须走变更单并评估工期与费用,明确二次开发边界和服务商SLA。判断依据是每笔定制都要能追溯到具体业务价值和验收标准,不能追溯的一律拒绝。
同时把接口限流、汇率税率、权限越权等高风险项列入风险清单,定期复盘,从源头防止范围蔓延。


读者评论
库存差额180万那一段太真实了,我们公司也遇到ERP账面和海外仓库存对不上,最后只能人工对账。标准化没做好,系统只是把混乱自动化了。尤其收入确认时点和库存口径,上线前必须定死。
多平台订单状态不一致的问题天天发生,运营说发货了,财务说没结算,互相扯皮。文中的订单状态收敛漏斗很形象。如果能把各环节口径提前统一,能省很多沟通成本。
接口通了不等于集成完成,这一点深有体会。之前项目验收只测正常流程,大促时接口异常没有重试和告警,业务直接停摆。文章给的验收标准很实用,应该纳入实施清单。
四个库存数字那部分说到痛点了。平台可售、海外仓实物、ERP账面、财务在途本来就不等,关键是差异要可解释可追踪。领导总要求数字一致,反而导致乱调账。
:3:1的资源分配比例很反直觉,但确实如此。多数项目把精力花在配置和报表上,标准化草草了事,上线后靠Excel补数据。如果早点看到这篇文章,预算分配会重新考虑。
