erp跨境电商规划方法:采购补货与市场调研如何衔接
目录

erp跨境电商规划方法:采购补货与市场调研如何衔接 | 九数云-E数通

eshutong 发表于2026年10月5日

去年 Q3,我帮一个做家居小件的团队复盘他们旺季的断货损失。他们的季度调研报告做了 42 页,选品逻辑、竞品拆解、关键词趋势一应俱全,会议纪要里清清楚楚写着"四个主推款"。结果到了旺季前三周,两个主推款断货,排名从前 30 掉到 100 开外;另一个款在海外仓压了 110 天,长期仓储费加上降价清货,把这一批的毛利吃掉了一半。调研没做错,补货也没人偷懒,问题出在这两件事中间少了一条翻译链,调研的输出物是形容词和结论,ERP 的输入物是数字和参数,两者从来没有真正对接过。

这篇文章不打算讲"ERP 能一键生成补货建议"这种厂商话术,也不打算重讲一遍安全库存的定义。我想把"采购补货与市场调研如何衔接"这件事拆成一条可执行的传导链:调研负责定方向,ERP 负责定节奏,实际销售数据负责纠偏。中间每一步需要翻译成什么参数、参数填错了会有什么后果、什么时候该改、什么时候不该改,我会用我自己跑过的参数和一个真实发生过纠偏过程的 SKU 来讲。

一、先把结论摆出来:衔接的本质不是"对齐",是"翻译"

很多人把衔接理解成"市场部和运营部多开几次会",这是把问题想简单了。真正的断点不在沟通频率,而在两种工作的时间尺度和输出语言根本不同。

1. 调研和补货的时间尺度天然错位

市场调研服务于选品和季节布局,它的有效期通常是 1 到 2 个季度;采购补货是周级、月级的滚动决策;再往上叠加生产排期、头程运输、清关和入仓,整条链条的物理提前期往往是两个月起步。三种时间尺度叠在一起,如果你只做一次调研就指望它指导未来半年的每一次下单,那必然会错位。

我自己的经验是:调研的结论保质期,比大多数人想象得短得多。一个类目趋势判断,在竞争格局稳定的类目里能撑一个季度;在变化快的类目里,可能 6 到 8 周就需要重新验证一次。但采购提前期不会因为你调研过期就缩短。这就是矛盾的根源。

2. 三层传导框架:判断层、参数层、节奏层

我把整个衔接过程拆成三层。第一层是判断层,回答"这个 SKU 值不值得进补货体系、该备多深";第二层是参数层,把判断翻译成 ERP 里可计算的数字;第三层是节奏层,用真实销售数据反过来修正前面的假设。

我见过的团队,90% 只做了第一层。调研报告写得很好,但结论停在"这个品类有增长潜力""这个价格带有空间"这种表述上,第二层完全靠采购拍脑袋,第三层压根没有。所以他们的补货质量高度依赖某个人的经验值,人一走,体系就崩。

3. 一个判断:没有参数化的调研,等于没做

我的立场比较绝对:如果一次调研的结论不能落到至少三个可计算的参数上,这次调研对补货的贡献就是零。它可以指导品牌定位、可以指导视觉方向,但对采购补货而言,它是无效输出。

反过来也成立:如果 ERP 里的补货参数从来没有被调研结论影响过,那这套 ERP 就只是一个记账工具,它算出来的建议值只是历史销量的外推,遇到新品、遇到季节切换、遇到竞品突然降价,它一定是错的。

erp跨境电商规划方法:采购补货与市场调研如何衔接

二、真实场景:为什么季度调研会开完,仓库还是两头挨打

抽象讲框架没意思,我先把几个我近距离看过、并且亲手参与收拾过的场景摆出来。这些场景的共同点是:调研做得不算差,但补货依然失控。

1. 我见过最典型的三种场景

第一种是"旺季前集体乐观"。调研时看到类目整体搜索量在涨,团队把四个主推款的备货深度全部上调,结果两个款的实际转化率只有预期的一半,货压在仓里;另外两个款卖超了,但补货单下晚了,因为没人提前算过"卖到多少件必须下单"这个点。

第二种是"新品上市后没人复查"。首批货按调研预期下了一个量,上市之后团队忙着优化广告和 Listing,没人回头看实际动销和预测的偏差。等到发现不对劲的时候,第二批货已经在海上了,改不了。

第三种是"多平台互相吃库存"。同一个 SKU 铺了三个站点,ERP 里只有一个总库存数字。美国站补货建议说"还能撑 20 天",实际是把欧洲站的货也算进去了,结果两个站点同时断。

2. 一个具体的断货复盘

回到开头那个家居小件团队。他们的主推款是一个折叠置物架,调研阶段的核心结论是"美国站该类目搜索量年同比增长明显,Top 20 里有 4 个竞品在近 60 天内出现过断货"。这两条判断本身没错,甚至第二条是个很实用的信号。

问题在参数层。他们的采购提前期在 ERP 里填的是 45 天,一个固定值。而实际上这个 SKU 的提前期由四段构成:工厂排产 18 天、头程 26 天、清关 4 天、入仓上架 5 天,合计 53 天,旺季时头程还会因为舱位紧张延到 32 天以上。安全库存天数填的是 7 天,理由是"货值不高,多备资金压力大"。

按 45 天提前期和 7 天安全库存算,他们的再订货点比真实需要的点晚了将近 8 天,安全库存则少了一半。旺季头程一延,直接击穿。这不是运气问题,是参数问题。

3. 断货和积压的代价并不对称

很多团队在做库存决策时默认"断货和积压一样糟",这个假设是错的。断货的代价是隐性的、延迟发生的,而且往往不可逆:排名权重掉下去之后,恢复需要重新积累,我观察到的情况是通常要 2 到 6 周才能回到原来的位置,有些款甚至回不去。

积压的代价是显性的、可计算的:海外仓仓储费、长期仓储附加费、降价清货的毛利损失。它看得见,所以很多人在心理上更怕它,于是倾向于少备货,这恰恰是把自己推向了代价更高的那一侧。

erp跨境电商规划方法:采购补货与市场调研如何衔接

三、常见误区:五个让我交过学费的断点

下面这五条,都是我自己或者我深度参与的项目里真实踩过的。我按"踩坑频率"排序,越靠前的越常见。

1. 误区一:提前期填一个静态数字

这是杀伤力最大的一条。ERP 里的采购提前期如果填的是一个固定天数,那么再订货点就永远是一个固定值,而这个值会随着实际头程时效的波动持续偏移。淡季你可能备多了,旺季你一定备少了。

更麻烦的是,静态提前期会把"提前期波动"这个风险完全隐藏掉。它让采购觉得"我按 45 天算的,没错",但真实世界里的提前期是一个分布,不是点值。你需要的不是"提前期是多少天",而是"提前期在什么区间内波动,最坏情况是多少天"。

2. 误区二:把预测销量当成唯一输入

很多人以为补货的核心是"把销量预测做准"。我不同意。补货的真正难点是预测误差的管理,不是预测本身。跨境电商的销量波动来源太多:平台流量分配变化、广告投放调整、竞品价格动作、平台库容政策、甚至一次差评引发的转化率下滑。

你不可能算出一个完美的销量数字。你能做的是:让补货系统在预测偏了的时候,能快速识别偏了多少、偏在哪、要不要改参数。预测是起点,误差管理才是主线。

3. 误区三:库存只算一个总数

ERP 里的"可用库存"如果只有一个总数,补货建议一定是失真的。至少要把四个状态拆开:在仓可售、在途未到、已锁定未发、退货待处理。这四种库存的可用时间完全不同,混在一起算,会系统性地高估你的补货能力。

我见过最离谱的一个案例:某 SKU 显示可用库存 3200 件,实际可售只有 900 件,剩下的在途 1800 件还要 40 天到、500 件是客户退货待质检。系统建议"不用补货",而实际断货在三周后发生。

4. 误区四:多平台共用一个安全库存

不同站点的需求波动、竞争强度、物流时效完全不同。美国站的安全库存天数和欧洲站的安全库存天数用同一个值,等于用一把尺子量两个人的身高。多站点场景下,参数必须按站点维度切分。

5. 误区五:把 MOQ 当约束,而不是输入

供应商的起订量常被当成一个"不得不接受的条件",但其实它是反推备货深度的关键输入。如果你的预测日销是 25 件,MOQ 是 1000 件,那么一次下单最少覆盖 40 天;如果 MOQ 是 3000 件,一次下单就是 120 天。这意味着MOQ 直接决定了你的库存周转天数下限,绕不开。

erp跨境电商规划方法:采购补货与市场调研如何衔接

四、专业判断逻辑:每个参数从哪来、填错会怎样

这一节是全文最核心的部分。我把补货体系里最关键的六个参数逐个拆开,讲清楚它的来源、算法逻辑,以及填错会造成什么后果。不讲死公式系数,讲因果。

1. 采购提前期:拆成四段,用区间而不是点值

我要求的做法是强制分段:生产排期 + 头程运输 + 清关 + 入仓上架。为什么要分段?因为四段的波动原因完全不同,混在一起你就没法优化。

生产段慢,可能是订单排期靠后或者物料缺货;头程段慢,可能是舱位紧张或者港口拥堵;清关段慢,可能是单证问题或者查验;入仓段慢,可能是仓库爆仓或者预约排不上。这四件事的应对方式完全不一样,但如果你只填一个总天数,就永远不知道慢在哪。

分段之后,每一段都要填两个值:常规时效和最坏时效。常规时效用于算再订货点,最坏时效用于算压力测试下的库存底限。

erp跨境电商规划方法:采购补货与市场调研如何衔接

2. 销量基线:调研量级怎么折算成日销

调研阶段拿到的通常是"类目月搜索量""Top 10 平均月销量"这类量级数据。把它折算成自己的日销基线,需要三步:

  1. 估算可获取的流量份额。用你自己的广告预算、自然流量能力、Listing 成熟度去判断你能拿到类目流量的百分之几,而不是假设平均分配。
  2. 用转化率折算订单。参考同类目你已有产品的转化率,新品可以打七折到八折。
  3. 按生命周期的不同阶段分别设基线。上市首月、第二到第三月、稳定期的基线应该是三条不同的曲线,而不是一条直线。

这里我要强调一个判断:新品首月不要用稳定期基线去备货。首月通常有平台的新品扶持流量,销量往往高于自然水平,如果你拿首月销量外推全年,备货一定过量。

3. 安全库存天数:跟波动挂钩,不是拍脑袋

安全库存的逻辑是:覆盖"提前期内的需求波动"和"提前期本身的波动"这两重不确定性。用形式化一点的方式表达就是下面这样:

安全库存 ≈ Z × √( LT × σd² + d² × σLT² )
Z = 服务水平系数(取决于你能接受的缺货概率)

LT = 平均采购提前期(天)

σd = 日销量的标准差

d = 平均日销量

σLT = 采购提前期的标准差

// 注意:这里的 d 和 σd 都应该是同一站点、同一 SKU 的实测值,

// 不要用全公司平均值代替,否则波动会被严重低估。

不需要背这个公式,但要理解它的两个含义。第一,需求波动越大、提前期波动越大,安全库存就越高,而且是平方项在起作用,波动放大一点点,安全库存要放大更多。第二,如果 σLT 是 0(也就是你强行把提前期当固定值),公式会系统性地低估安全库存。

4. 再订货点:提前期需求加安全库存

再订货点的构成是:提前期内的预测需求 + 安全库存。它回答的问题不是"我还剩多少货",而是"当库存降到多少时,我必须下单,才能让新货在断货前到达"。

这个点算错,后果非常直接:算高了,库存长期高位,周转慢;算低了,断货风险陡增。再订货点比销量预测更值得你花时间,因为它是一个决策触发线,触发了就要花钱。

5. MOQ 与整箱:反向影响备货深度

MOQ 和装箱数是两个约束,但它们的作用方向不只是"限制你少订",更多时候是"逼你多订"。算完再订货点和目标覆盖天数之后,最后一公里一定是:把数量凑到 MOQ 的整数倍、凑到整箱、凑到整柜。

实际操作中,我会先算出理想量,再往上调整到最近的可行值,然后反过来验算这个量对应的覆盖天数是否可接受。如果不可接受,说明要么换供应商,要么接受更长的周转天数,要么调整定价策略加速动销。

6. 参数之间的联动关系

这六个参数不是各自独立的。提前期一变,再订货点跟着变;波动一变,安全库存跟着变;MOQ 一变,备货深度跟着变。所以参数不是设一次就不管了的静态配置,而是一套需要定期校准的联动体系。

我把这套参数放到数跨境里做推演,主要是因为它的数据视图能把平台销售数据、库存状态、采购在途拉到同一个 SKU 维度上,避免我在 Excel 里手工拼表时把在途和可售混在一起。参数配置本身我整理成结构化的形式,方便定期 diff 比较:

{
"sku": "HOM-SHELF-3T",

"site": "US",

"avg_daily_sales": 25,

"lead_time_breakdown_days": {

"production": 18,

"first_leg": 26,

"customs": 4,

"inbound_receive": 5

},

"lead_time_total_days": 53,

"lead_time_worst_case_days": 79,

"safety_stock_days": 14,

"reorder_point_qty": 1675,

"moq_qty": 1000,

"units_per_carton": 20,

"target_days_of_cover": 100

}

// reorder_point_qty = 25 × 53 + 25 × 14 = 1675

// 首批建议量 = 25 × 100 = 2500,取整到整箱 125 箱

erp跨境电商规划方法:采购补货与市场调研如何衔接

五、案例与数据观察:一个 SKU 从调研到第一次纠偏

下面这个案例基于我实际参与过的一个项目改写的,品类和数字做了脱敏处理,所有数据均为演示逻辑用的示例数据,不代表任何真实企业的经营结果。

1. 调研阶段拿到的四个信号

这个 SKU 是一款折叠置物架,目标站点美国。调研阶段我们重点看了四类信号:

  • 需求信号:类目核心关键词月搜索量约 24,000,近 12 个月呈缓慢上升趋势,无明显季节性尖峰。
  • 竞争信号:Top 10 竞品平均评价数 380,价格带集中在 34.9 到 44.9 美元,Listing 成熟度中等。
  • 供给信号:Top 10 中有 3 个竞品在近 60 天内出现过断货,最短断货 4 天,最长 11 天。这是我们判断"需求未被充分满足"的主要依据。
  • 成本信号:广告竞价成本处于该类目近一年的中位水平,没有出现在快速上涨期。

基于这四条,我们给这个 SKU 的定级是主推款,定价 39.9 美元,备货深度按最高档设定。

2. 参数落表

调研结论落到参数层,就是上一节那份配置:日销基线 25 件、提前期 53 天(最坏 79 天)、安全库存 14 天、再订货点 1675 件、首批下单 2500 件。

验算一下这个组合的闭环是否成立:2500 件按日销 25 件卖,卖到 1675 件需要 33 天;第 33 天触发下单,53 天后第二批到货,也就是第 86 天;届时剩余库存 = 1675 − 25 × 53 = 350 件,正好等于 14 天的安全库存。闭环成立,且没有过度备货。

3. 首 4 周的实际数据与偏差拆解

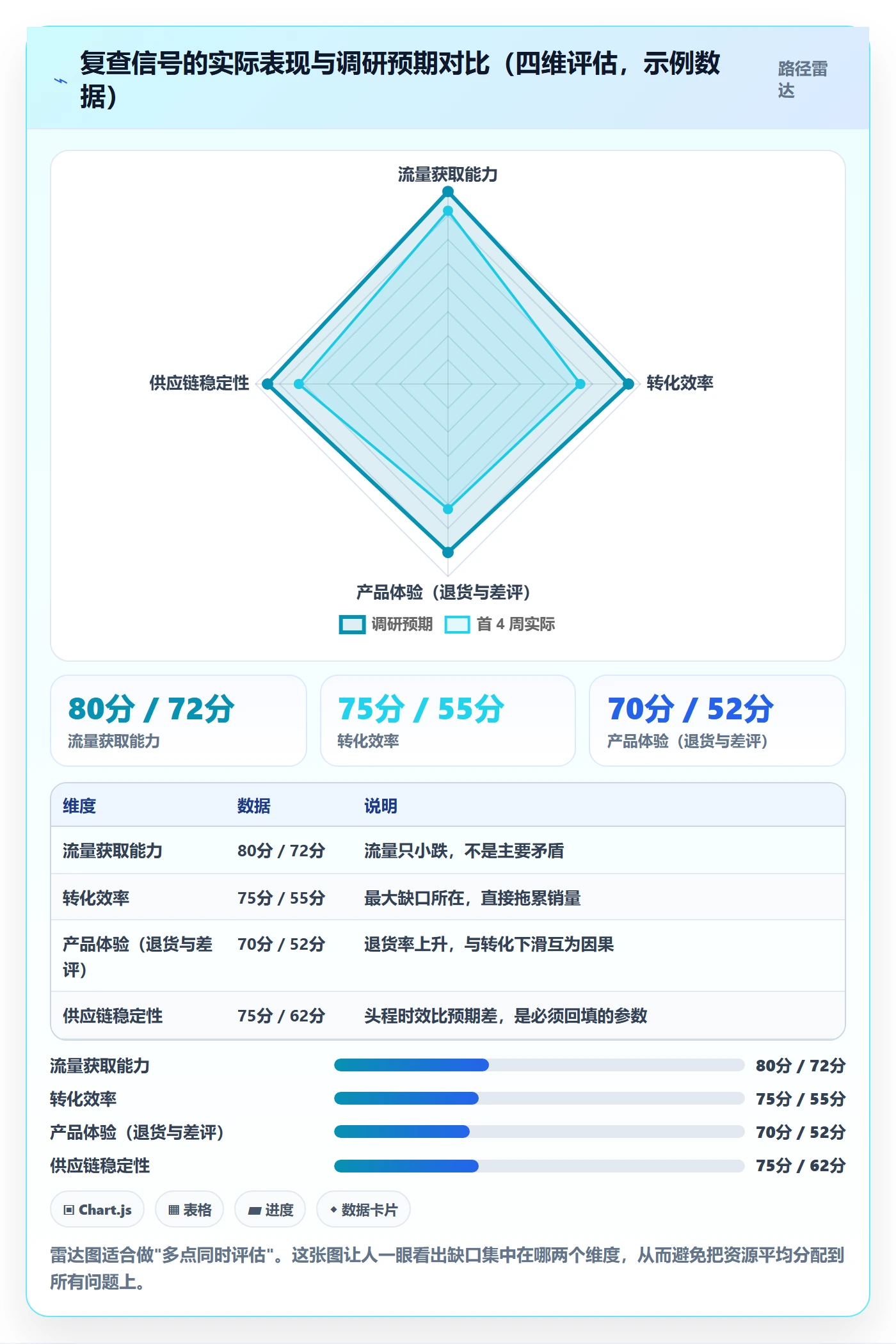

上市后前 4 周的实际表现和预测出现了明显偏差。我们没有只看"销量低了"这一个结论,而是把偏差拆成了几个可归因的信号:

复查指标预测值首 4 周实际偏差归因方向
日均销量25 件18 件−28%结果指标,需继续拆解
日均会话数1,2001,050−12.5%流量端略低于预期
转化率2.1%1.7%−0.4 个百分点主要拖累项
退货率3.0%4.2%+1.2 个百分点产品体验或描述偏差
断货天数0 天0 天,未触发,库存策略暂时有效
库存覆盖天数100 天约 139 天+39 天周转被动拉长

这张表的价值在于:它把"卖得不好"翻译成了"流量少了一成、转化低了零点四个点"。这两种表述带来的行动完全不同。如果只是流量少,动作是加大广告和优化关键词;如果是转化低,动作是修主图、改价格、补评价。而这次的主要矛盾是转化率。

4. 判断:是预测偏了,还是市场变了

这是整个纠偏环节里最关键的一步。我的判断逻辑是这样的:

  • 如果流量和转化同时下滑:大概率是市场变了,或者竞品发起了价格战,需要重做一轮小调研。
  • 如果流量正常但转化下滑:是自身问题,优先修 Listing、价格、评价,不要急着砍备货。
  • 如果流量下滑但转化正常:是流量获取问题,检查广告结构、关键词覆盖、自然排名。
  • 如果流量和转化都正常但销量低:先检查数据口径,是不是统计周期或站点搞错了。

这次的情况是流量小跌、转化明显下跌、退货率上升。我判断是"Listing 与产品体验问题",不是市场需求消失。所以我们的动作是修 Listing、补充使用场景图、处理差评反馈,而不是砍备货。

5. 修正后的参数

虽然市场没变,但预测基线确实偏高了,所以参数还是要改。我们把日销基线从 25 件下调到 20 件,同时因为退货率和波动都在上升,把安全库存天数从 14 天提到 18 天。

另外,这 4 周里我们实测到头程时效平均 31 天,比原来填的 26 天多了 5 天。把这个实测值回填之后,总提前期从 53 天变成 58 天。最终再订货点 = 20 × 58 + 20 × 18 = 1520 件。

值得注意的是:虽然日销基线下调了 20%,但再订货点只从 1675 降到 1520,降幅 9%。原因是提前期拉长和安全库存上调抵消了一部分。这个现象很重要,它说明盲目按销量比例调整补货量是危险的。

erp跨境电商规划方法:采购补货与市场调研如何衔接

erp跨境电商规划方法:采购补货与市场调研如何衔接

六、不同情况下的行动建议

框架是通用的,但落地动作必须按团队规模和数据基础分层。我按三种典型情况给建议,你可以先判断自己在哪一档。

1. 单平台单站点、SKU 少于 50 个

这个阶段不需要复杂的系统,需要的是把参数写下来。我的建议是:用一个表格管住六个参数(日销基线、提前期四段、安全库存天数、再订货点、MOQ、目标覆盖天数),每周更新一次。

重点是不要跳过"提前期分段"这一步。哪怕你只做手工记录,也要把生产、头程、清关、入仓分开记,记满三个月你就有自己的时效分布了。这个动作的价值远高于买任何系统。

2. 多平台加海外仓、SKU 在 100 到 500 个之间

这个阶段手工表格已经撑不住了,因为 SKU 乘以站点数会迅速膨胀,而且库存状态必须拆分。你需要一个能按 SKU 乘站点维度做汇总的数据视图,把在仓、在途、锁定、退货待处理分开统计。

我会在数跨境这类跨境电商数据平台上做这件事,它的定位是把多平台的销售数据、库存数据、采购在途数据拉到同一个 SKU 维度上做分析,我能直接在同一个视图里看某个 SKU 在某个站点的可售库存和覆盖天数,不用在多个后台之间来回导表。你可以在 数跨境官网 了解它的数据接入范围,判断是否覆盖你现有的平台。

这个阶段的另一个重点是按站点切分安全库存。不要用全站平均,也不要按销量比例简单分配,要按各站点的实际波动来定。

3. 有工厂协同或定制开发的团队

如果你自己参与产品开发,提前期会更长,而且生产段的波动会更大。这时候"分段提前期"的价值更明显,因为生产段的排产周期往往是最长的单一段,也是最值得优化的对象。

我建议这类团队把"生产排期确认"当成一个独立节点来管理,而不是混在采购单里。因为排产一旦延后,后面所有段都要顺延,你需要在排产节点就拿到确认信息,才能及时调整补货计划。

4. 刚上线 ERP、主数据还乱

这种情况下不要急着调参数,先修主数据。SKU 映射混乱会让所有报表失效,你在错误的数据上做任何精细化优化都是浪费。

优先做三件事:统一各平台 SKU 与内部编码的映射关系;确认组合装、赠品、多件装的库存扣减规则;把历史订单数据补齐至少 6 个月。这三件事做完,参数才有讨论的意义。

erp跨境电商规划方法:采购补货与市场调研如何衔接

七、不同情况下的取舍

补货决策本质上是权衡,不存在"最优解",只有"当前阶段更合适的解"。下面四组取舍我给的都是我自己会怎么选,以及为什么。

1. 断货还是积压:我会偏向宁可略有冗余

前提是货值不高、保质期长、没有强季节属性。这种情况下,多备一点的成本是可计算的仓储费,而断货掉排名的成本不可逆。但如果货值高、有季节性、有保质期,这个偏向就要反过来,因为清货损失会远大于断货损失。

所以这不是性格问题,是成本结构问题。你要做的是把两类成本都算出来,而不是凭感觉选。

2. 多仓铺货还是单仓集中

多仓铺货能缩短尾程时效、提升转化,但会分散库存、推高总安全库存需求。单仓集中管理简单、库存利用率高,但偏远地区时效差。

我的判断标准是:当某个区域的订单占比超过 25% 且时效敏感度高时,才考虑设第二仓。低于这个比例,用单仓加尾程方案更划算。这个比例不是绝对的,取决于你的客单价和客户的时效容忍度。

3. 提前锁定产能还是保留调整空间

旺季前提前锁定产能能保证供货,但会牺牲灵活性,一旦市场变了,你的货已经在生产线上。保留调整空间更灵活,但旺季可能排不上队。

我通常的做法是:把备货量拆成"确定部分"和"可选部分",确定部分提前锁产能,可选部分用较短的提前期供应商或现货渠道覆盖。这样既保证了基本盘,又保留了调整余地。

4. 自动化程度还是人工复核

自动化能省人力,但异常情况必须有人管。我的原则是:常规补货建议自动生成,但异常建议必须人工确认。什么叫异常?比如建议量突然比上期高出 50% 以上、或者建议完全不补货、或者参数被系统自动调整过,这些都应该触发人工复核。

完全信任系统输出的团队,通常会在某个特殊时期吃一次大亏。完全人工的团队,则会在 SKU 变多之后被拖垮。中间那条线才是可持续的。

erp跨境电商规划方法:采购补货与市场调研如何衔接

八、落地清单与复盘节奏

框架讲完了,最后给你一份可以直接拿去核对的自查清单和一套复盘节奏。

1. 上线前的六项自查

  1. 主数据是否一一对应:各平台 SKU 与内部编码的映射是否完整,组合装和赠品的扣减规则是否明确。
  2. 提前期是否还在用静态值:是否已经拆成四段,是否记录了实测值和最坏值。
  3. 库存状态是否分开统计:在仓可售、在途未到、已锁定未发、退货待处理是否独立可见。
  4. 调研结论是否落成参数:最近一次调研的主推款,能不能对应到具体的日销基线和安全库存天数。
  5. 是否有固定的复查节点:是否明确了每周看什么、每两周看什么、每月看什么。
  6. 多平台库存是否会互相吃掉:同一个 SKU 在不同站点的库存是否独立核算,调拨是否被计入可用库存。

2. 三种复盘节奏

周度复盘看异常。只看三件事:实际销量与基线的偏差是否超过 20%、库存覆盖天数是否跌破预警线、是否有 SKU 的提前期实测值偏离配置超过 5 天。任一触发,进入排查。

双周复盘看归因。对偏差超过 20% 的 SKU 做拆解,按流量、转化、退货三个维度找主因,判断是"预测偏了"还是"市场变了"。这一步决定你接下来是调参数还是调策略。

月度复盘看结构。看整体的库存周转天数、断货 SKU 占比、积压 SKU 占比,判断整个补货体系是在变好还是变差。这一步不看单个 SKU,看整体分布。

3. 什么样的信号必须触发参数调整

  • 销量连续两周偏离基线超过 25%,且归因指向市场变化而非自身问题。
  • 某一段提前期的实测均值连续三批偏离配置超过 15%。
  • 退货率环比上升超过 1 个百分点,且集中在同一个质量问题上。
  • 竞品在两周内出现两次以上断货,说明需求端有变化。
  • 平台库容政策或仓储费率发生变化,直接影响备货上限。

这几条信号里,提前期偏离是最容易被忽略、但影响最深远的一条。因为它不会立刻造成断货,而是让你的再订货点悄悄偏移,等发现的时候通常已经晚了。

八、落地清单与复盘节奏

结语:调研管方向,ERP 管节奏,数据管纠偏

回到最开始那个断货的家居团队。他们后来做的事情其实不复杂:把提前期从 45 天改成四段实测,把安全库存从 7 天提到 16 天,把库存状态拆成四类,然后定了一个双周复盘。下一年的旺季,同样的类目、同样的竞争强度,他们没有再出现主推款断货。

我想强调的独特观点是:调研和补货之间缺的从来不是信息,而是翻译。调研已经告诉你有需求、有空间、有竞品断货;补货需要的是日销基线、分段提前期、安全库存天数和再订货点。这两套语言之间没有人做翻译,就会出现"报告很漂亮、仓库很狼狈"的局面。

另一个我想纠正的认知是:补货不是一次算准的,是持续校准的。你不可能在第一次就设对参数,你能做的是让参数可追溯、可比较、可修正。一个每两周修正一次的粗糙体系,胜过一个从不修正的精密体系。

下一步你可以这么做:先挑一个正在卖的主推款,把它现在的提前期拆成四段,分别记下你最近三批的实测天数;再算一遍这个 SKU 的再订货点,和你 ERP 里显示的值比一比。如果差距超过 10%,你就找到了自己体系里第一个值得修的地方。

修完这一个,再去看第二个。补货体系的改善从来不是一次性重构,而是一个 SKU 一个 SKU 校准出来的。

常见问题解答(FAQ)

1. 市场调研做完了,到底怎么把它落成 ERP 里的补货参数?

我们季度选品会开完,调研报告交了一大本,结论写着“该品类需求增长、建议布局”。可到了采购下单那天,采购问我要备多少天,我答不上来,只能说先按经验来。感觉调研和补货是两条平行线,中间缺了一段翻译。

调研输出必须变成四个可对号入座的量化产物,否则不进入补货体系。第一是备货深度等级:把结论分成主推款、跟进款、观察款、放弃款,等级直接决定备多少天、是否多仓铺货、能接受多高的缺货风险。第二是销量基线:把调研期的需求量级折算成日销量或周销量的一个区间,给上限和下限,而不是单一数字。

第三是波动假设:这个品是季节性尖峰还是平稳长销,它决定安全库存该往哪个方向加厚。第四是退出条件:出现什么信号就停止补货、转清库存。填 ERP 时一一对应,备货深度对应目标库存天数与是否分仓,销量基线对应预测基准,波动假设对应安全库存天数,分段提前期对应再订货点。

判断依据很简单:如果一份调研结论里找不出这四项里的任何一项,说明它还不具备指导采购的条件,先回炉,而不是让采购去猜。在系统里只填“前景好”“有潜力”这类形容词,等于什么都没填。

2. 采购提前期在 ERP 里到底填一个总数就行,还是必须拆成生产、头程、清关、入仓四段?

我之前图省事,直接填了一个“从下单到上架一共 45 天”,用了半年也没觉得有问题。但一旦出现断货或者压货,我根本说不清到底是哪一段变慢了,只能整体再拍一个更保守的数。越拍越大,库存越压越重。

必须分段,而且要同时记录计划值和实际值。四段的波动来源完全不同:生产段受供应商排产、备料和起订量影响;头程受订舱、船期和旺季甩柜影响;清关受品类资质和资料完整度影响;入仓受仓库预约排期和库容限制影响。

填一个总数的最大问题不是不准,而是不可归因,出问题时你不知道该去催工厂、换货代、补资料还是提前预约入库,只能整体加缓冲,缓冲最终都变成压在仓里的现金。做法上,在 ERP 里给每一段保留“计划天数”和“最近三次实际天数”两个字段,补货点按滚动更新的实际合计提前期来算,而不是按年初填死的计划值。

判断依据是看偏差落在哪:如果某一段的实际值长期高于计划值,你要做的是治理这段流程;如果各段实际值都贴着计划、只是偶发偏离,那才轮到调缓冲。这是两个完全不同的动作,混在一起做,就会一直用加库存来掩盖流程问题。

3. 新品没有历史销量数据,安全库存和首单量到底按什么口径定?

每次上新品最头疼的就是这个。老品我还能拉去年的动销曲线推,新品什么都没有,运营说按同类目平均,采购说按经验拍,最后往往是我签字拍板。拍少了怕断货掉排名,拍多了怕压一整个季度。

新品没有自身历史数据,就别假装有,正确做法是借三层参照把假设显性化。第一层是自家同类目老品的动销曲线,注意新品前期通常比老品爬坡更慢,不能在老品曲线起点上直接加量。第二层是平台上同类竞品的评价数增长速度,评价增速大致能反映订单量级和爬坡节奏,比看总评价数有用得多。

第三层是你自己计划投入的广告预算与投放节奏,推广预算决定你能不能把销量拉起来,而不是坐着等自然出单。首单量的口径建议是“覆盖一个试销周期的量”,试销周期由你的返单速度倒推,而不是由季度预测正推。返单跟得上,首单就薄一点,用返单补;返单周期长,首单才需要更厚的缓冲。

安全库存起点给保守值,等积累了两到四周实销数据,再用真实波动替换掉当初的假设。判断依据:如果一个新品首单就要压满一个季度,问题出在返单能力或资金安排,先把那个解决,别指望一个安全库存公式来救。

4. 补货参数设好之后要不要定期改?多久看一次,出现什么信号必须动手?

我最怕的就是参数设完就没人管了,等发现不对已经是季末,仓库里一堆慢销品。但反过来每周都改也扛不住,运营和采购会疯。我需要的是一套明确的复查节奏和触发条件。

用固定节点加触发条件两条腿。固定节点上,按周看实际动销与预测的偏差,按双周做一次参数复核,按月结合调研侧做一次备货深度重估。触发条件上,以下情况不等节点、立即处理:连续多日实际日销明显低于预测下限;竞品集体降价或平台大促节奏突变;平台库容或仓储费用政策调整;头程时效出现明显拐点;

退货率或差评关键词冒出新的主题。然后分诊:偏差集中在个别 SKU、大盘正常,多半是预测偏了,调参数就行;同品类多个 SKU 同时偏,多半是市场变了,回调研层重估备货深度甚至启动清库存;如果是自家 Listing 权重掉了导致流量下滑,那是运营问题,靠加大补货掩盖只会变成积压。

另外每次复查都要先确认库存口径:总可用库存不等于可售库存,在途、在仓、锁定、退货待处理必须分开统计,否则多平台多仓之间会互相“吃掉”库存,补货建议看着合理、实际必然失真。建议在系统里给每次偏差记一个原因字段,跑几个月回看,你会发现偏差其实集中在少数几个原因上,那几个才是真正该修的环节。

核心关键词

读者评论

秦
秦嘉禾

把采购提前期拆成生产、头程、清关、入仓四段这个做法很实用。我们之前就是一个固定45天,旺季头程一延就穿仓,后来分段录入后才知道问题出在头程而不是工厂,优化方向一下就清楚了。

梁
梁一凡

断货和积压代价不对称那段说得对。我们团队就是更怕仓储费,所以每次下单都偏保守,结果旺季断货掉排名,恢复花的广告费比仓储费还多,本质是被可见度带着做决策。

蒋
蒋然

调研结论不能落到参数上就等于没做,这点我认同。但实操里最难的是谁来翻译,运营不懂供应链、采购看不懂调研,中间缺一个既懂数据又懂业务的角色,光靠流程解决不了。

免责申明:本文内容通过AI工具匹配关键字智能整合而成,仅供参考,帆软及九数云不对内容的真实、准确或完整作任何形式的承诺。如有任何问题或意见,您可以通过联系jiushuyun@fanruan.com进行反馈,九数云收到您的反馈后将及时处理并反馈。
咨询方案
咨询方案二维码

扫码咨询方案

热门产品推荐

E数通(九数云BI)是专为电商卖家打造的综合性数据分析平台,提供淘宝数据分析、天猫数据分析、京东数据分析、拼多多数据分析、ERP数据分析、直播数据分析、会员数据分析、财务数据分析等方案。自动化计算销售数据、财务数据、绩效数据、库存数据,帮助卖家全局了解整体情况,决策效率高。

相关内容

查看更多
erp跨境电商操作手册:财务核算对应的客户服务步骤

erp跨境电商操作手册:财务核算对应的客户服务步骤

去年 11 月,我陪一家做家居跨境的卖家做月结复盘。他们当月 GMV 约 180 万美元,客服后台显示退款 2 […]
erp跨境电商应用思路:围绕库存管理拆解客户服务

erp跨境电商应用思路:围绕库存管理拆解客户服务

2023 年 10 月,我在一个做家居收纳的跨境卖家那里待了三天,原本是去复盘旺季客服投诉,结果发现问题根本不 […]
erp跨境电商怎么用?采购补货场景下的客户服务拆解

erp跨境电商怎么用?采购补货场景下的客户服务拆解

2024年8月的一个周三上午,一个做家居收纳品类的卖家朋友把店铺后台截图发给我:某个爆款SKU的延迟发货订单从 […]
erp跨境电商怎么优化?先从物流对接的客户服务入手

erp跨境电商怎么优化?先从物流对接的客户服务入手

跨境卖家最容易踩的一个坑,是把"ERP优化"理解成"再买几个功能模块" […]
erp跨境电商怎么选?多平台刊登相关的客户服务判断标准

erp跨境电商怎么选?多平台刊登相关的客户服务判断标准

做跨境 ERP 选型这件事,我前后完整跟过三轮:一次是帮一个从亚马逊单站点起步的团队选系统,一次是陪一家已经铺 […]
