电商采购平台:供应链经理改善方案:告别货源不稳定,逐步实现支撑快速上新

电商团队真正难以快速上新的原因,通常不是采购人员不够努力,而是货源稳定性没有被拆成可管理的指标。一次我参与服饰与家居类电商的供应链梳理时发现,团队每月平均新增约180个商品链接,但首批到货准时率只有68%,其中近四成延期并非供应商没有产能,而是起订量、打样确认、交期承诺和变更记录没有进入同一套流程。最后的结果是:运营以为商品已经可以推广,采购还在等样品,仓库却没有可售库存。

电商采购平台的价值,不是简单地把供应商、商品和订单搬到线上,而是把“货源是否稳定”转化为一组可以持续追踪的业务证据。供应链经理需要借助平台建立供应商分层、商品寻源、样品审批、交期预警、替代货源和质量反馈机制,先解决上新链路中的断点,再谈自动化和规模化。

一、先讲核心结论:快速上新不是采购速度,而是供应链可复制性

1. 货源稳定的判断标准必须从“有没有供应商”改成“能不能持续交付”

很多团队把货源稳定理解为“通讯录里有足够多的供应商”。但供应商数量多,不代表供应链有韧性。如果十家供应商都集中在同一产业带、使用相似原料、依赖同一批工厂,表面上是十个货源,实际上可能只有一个风险来源。

我在实际梳理供应商池时,更关注以下五个问题:是否有明确报价有效期,是否有稳定的最小起订量,是否能在约定时间完成打样,是否能按照确认版本生产,是否能够在销量上升后提供扩产计划。只有这些问题都有记录,供应商才算进入“可用货源”范围。

供应链稳定性不是静态标签,而是供应商在不同订单规模、不同交期压力和不同质量要求下的交付表现。 因此,平台建设的第一目标不是收集更多供应商,而是让供应商的承诺与实际结果形成闭环。

2. 快速上新的核心公式:有效货源池 × 标准化协同 × 提前风险暴露

可以把快速上新能力简单理解为三个因素的乘积,而不是三个因素的相加:

  • 有效货源池:不是供应商总数,而是通过资质、样品、价格、交期和质量验证的供应商数量。
  • 标准化协同:从寻源、询价、打样、评审、下单到补货,是否使用统一字段和统一节点。
  • 提前风险暴露:是否在商品正式推广前发现交期、成本、产能、包装或合规问题。

如果供应商数量很多,但样品确认依赖聊天记录,标准化协同接近于零;如果流程很规范,但只有一家供应商,风险暴露也会在实际缺货时才发生,最终都会拖慢上新。

观察维度低成熟度表现可复制的成熟表现供应链经理应关注的证据
货源数量供应商总数多,但有效供应商少每个重点品类都有主供、备供和替代方案通过验证的供应商数量、覆盖品类和产能区间
报价管理价格散落在聊天、表格和邮件中报价版本、有效期、阶梯价格可追溯报价变更次数、价格有效天数、比价完成率
样品管理样品意见口头传递,版本容易混淆样品编号、评审意见和整改记录关联首样通过率、平均打样轮次、确认周期
交期管理只记录承诺日期,不记录延期原因承诺、排产、发货、入库节点连续记录准时交付率、延期天数、延期原因分布

电商采购平台:供应链经理改善方案:告别货源不稳定,逐步实现支撑快速上新

3. 电商采购平台应该先服务“异常处理”,再服务“正常下单”

正常下单往往只是点击确认,真正消耗供应链经理时间的是异常:样品晚到、报价过期、交期被改、包装不符合平台要求、首批质量不达标、热销后供应商无法扩产。平台如果只优化订单录入,却无法让异常自动暴露,采购人员仍然会被大量追问和人工催办占据。

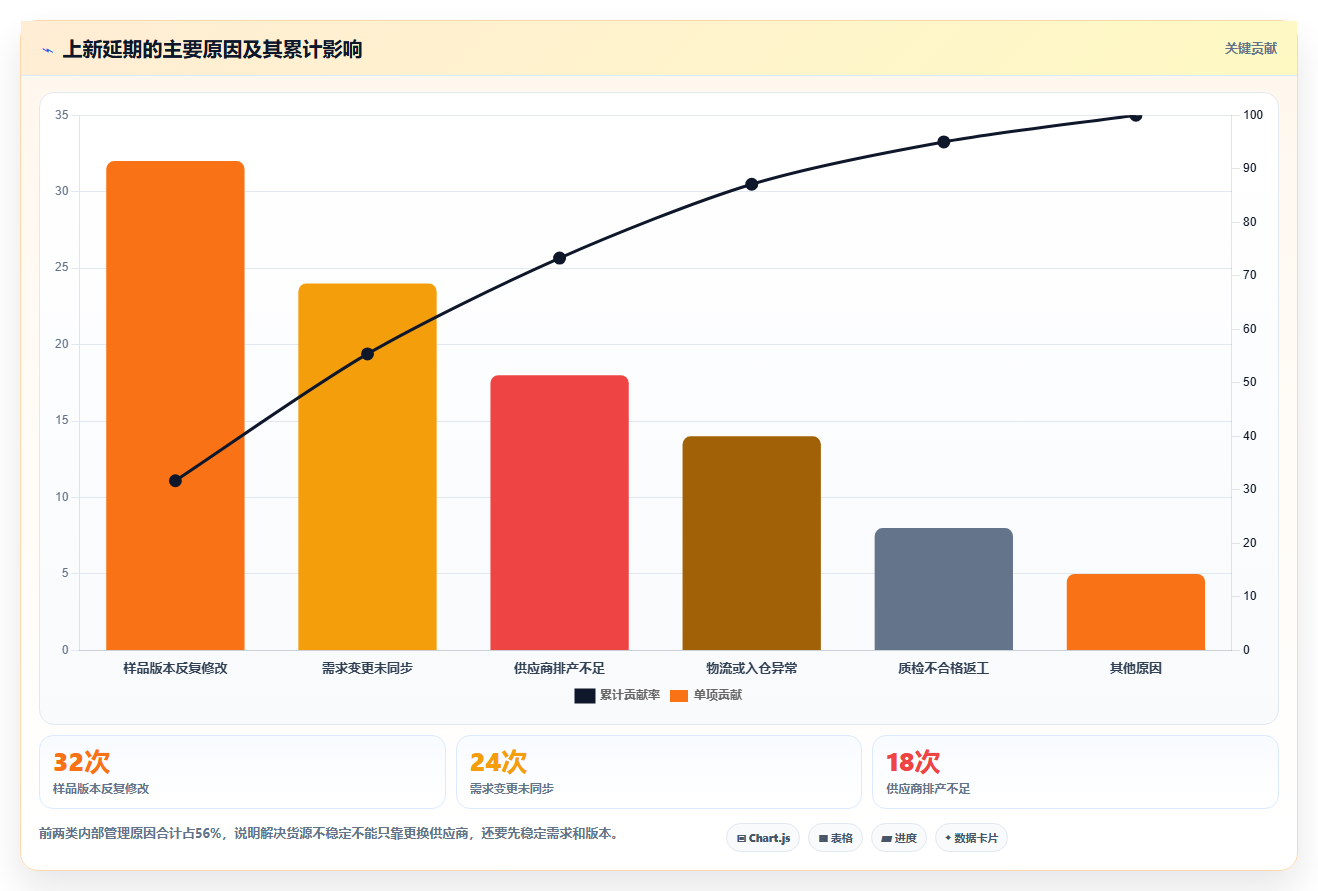

我的判断是,供应链数字化的优先级应当按照“异常造成的损失”排序,而不是按照“哪个功能看起来最先进”排序。一个能够提前三天发现交期风险的提醒,通常比一个复杂的供应商展示页面更有价值;一份能锁定样品版本的记录,通常比新增一批未经验证的供应商联系方式更有价值。

二、背景和真实场景:为什么上新越快,货源越容易失控

1. 运营目标和采购节奏天然存在时间差

运营团队关注市场窗口,通常希望在短时间内完成选品、内容制作和推广;采购团队关注供应商响应、打样、报价、排产和验收。两者并不是目标相反,而是使用了不同的时间尺度。

运营看到的是“这个商品如果本周不上,就可能错过流量”;采购看到的是“规格还没有定稿,供应商无法准确报价”。如果没有一个共享的商品上新任务,两个部门就会各自推进自己的部分,最终在临近上线时才发现关键条件不具备。

在一次家居类项目中,运营先根据供应商图片制作了商品详情页,后来采购拿到实物样品,发现实际材质、尺寸和包装方式都与图片存在差异。重新拍摄和修改页面用了四天,期间广告计划已经排期。表面上看是供应商信息不准确,深层原因却是“未完成样品确认就进入内容制作”没有被流程拦截。

2. 供应商承诺通常是一个区间,不是一个日期

采购表格里经常只有“交期:15天”这样的字段,但真实交付至少包含备料、生产、质检、包装、出货和运输几个阶段。供应商说的15天,可能是从原料齐套后开始计算;电商团队理解的15天,则是从下单当天开始计算。双方对同一个数字有不同定义,延期就变成了必然结果。

平台中应该把交期拆成节点,并要求供应商说明计算起点和前置条件。例如,定制包装是否已经确认,面料是否需要采购,模具是否可直接使用,是否包含质检和装箱时间。这些字段看起来增加了录入成本,但能够显著降低后期反复确认的成本。

3. 快速上新会放大三个隐性风险

  • 规格风险:商品标题、图片、样品和采购订单描述不一致,导致后续返工或客诉。
  • 产能风险:小批量试销时交付正常,一旦推广放量,供应商无法在短期内扩产。
  • 现金流风险:为了确保货源而过早备货,导致滞销商品占用采购资金和仓储空间。

因此,供应链经理不能只问“这个供应商能不能做”,还要问“这个供应商在销量扩大两倍、交期缩短一周、规格发生小幅调整时还能不能做”。这才是支撑快速上新的真实能力。

电商采购平台:供应链经理改善方案:告别货源不稳定,逐步实现支撑快速上新

三、常见误区:看似增加供应商,实际上增加了管理噪声

1. 误区一:供应商越多,供应链越安全

供应商池扩张是最容易被误解的改善方式。团队往往在缺货后紧急新增几十家供应商,但没有完成资质核验、样品测试和产能确认。到了真正需要下单时,采购仍然不知道哪些供应商能够按期交付,新增名单只是让筛选工作变得更复杂。

更可靠的做法是建立供应商分层。可以把供应商分为已验证主供、已验证备供、待验证候选和暂不合作四类。每一类对应不同的采购权限和风险边界,不能让所有供应商直接进入同一个可下单池。

供应商层级进入条件可承担任务管理动作
已验证主供完成资质、样品、交期和质量验证常规采购、稳定补货、重点新品首批按月复盘价格、质量和准时交付
已验证备供具备替代规格或替代产能紧急补货、主供异常时切换保持季度小批量验证,避免长期失活
待验证候选资料初审通过但未完成实物验证询价、打样和小额试单不得直接承担大批量订单
暂不合作资质、交期或质量不符合要求不参与当前采购记录原因,避免重复接触和重复评估

2. 误区二:把最低报价当作最优采购结果

最低报价只反映采购单价,不反映延期、质检、退货、沟通和现金占用成本。我曾经遇到过一个单价低约8%的供应商,首批看起来节省了约1.6万元,但由于包装尺寸不符合仓库规则,入库需要重新分拣,最终增加了约3.4万元的人工、仓储和延迟损失。

供应商评估应当采用综合成本,而不是只比较含税单价。一个实用的计算方式是:综合采购成本等于采购金额,加上预估质量损失、交期损失、额外沟通成本、库存占用成本和切换风险成本。

如果供应商的低价来自较低的包装标准、较长的交期或不稳定的质量,那么它不是低成本,而是把成本转移到了后端。

3. 误区三:上线采购平台就等于完成数字化

平台上线后,如果只是把原来的Excel表格上传,把聊天内容复制进备注栏,团队不会自动获得更好的决策能力。数字化的关键不是信息从线下变成线上,而是信息被结构化、被校验、被提醒,并且能够支持下一次决策。

例如,“供应商说下周发货”不是有效数据;“预计装箱日期为某日、质检完成日期为某日、物流单号回传期限为某日”才可以触发预警。前者只能依赖人工记忆,后者才能形成可执行的管理动作。

4. 误区四:只盯供应商绩效,不分析内部需求质量

供应商延期并不总是供应商单方面造成的。采购订单中途变更规格、运营临时增加颜色、设计部门迟迟未确认包装,也会让供应商的排产失效。如果绩效考核只记录供应商延期,不记录内部变更原因,最后得到的结论必然失真。

我建议将延期原因至少分成供应商原因、内部原因、物流原因和不可控原因四类,并要求每次延期关联具体节点。这样才能判断到底是供应商能力不足,还是组织内部的变更管理失控。

电商采购平台:供应链经理改善方案:告别货源不稳定,逐步实现支撑快速上新

四、专业判断逻辑:如何设计真正能支撑上新的采购平台

1. 先定义“上新完成”,不要只定义“订单已提交”

订单提交不等于商品具备销售条件。一个完整的上新完成定义,至少应包括商品信息确认、样品通过、采购价格锁定、交期节点确认、质量标准确认、包装资料齐全和首批可售库存入库。

建议供应链经理把上新任务拆成阶段门,而不是让所有工作并行推进。每个阶段门都设定明确的进入条件和退出条件,上一阶段没有完成,下一阶段不能默认开始。

  1. 需求阶段:商品规格、目标成本、预计销量和上线日期明确。
  2. 寻源阶段:至少形成一主一备,或说明单一货源的必要性。
  3. 验证阶段:样品、材质、包装和关键质量指标完成确认。
  4. 交易阶段:价格、起订量、交期、付款条件和违约处理明确。
  5. 入库阶段:首批数量、质检结果、可售状态和异常处理完成。
  6. 复盘阶段:销售表现、退货原因、质量问题和补货反应时间回写商品档案。

这套定义会改变团队的考核方式。采购不再只对“下单及时”负责,而是对“商品按计划具备可售条件”负责;运营也不能在关键条件未完成前要求采购承担全部延期责任。

2. 供应商筛选要采用“门槛加评分”,不能只用总分排序

综合评分适合比较候选供应商,但不能替代硬性门槛。涉及食品接触材料、儿童用品、电子产品等品类时,资质、检测和合规文件应当是必选条件。即使供应商报价最低、交期最快,也不能因为综合分高而绕过门槛。

在门槛通过后,可以从交期、质量、价格、柔性和协同五个方面评分。不同品类的权重应不同:快时尚更重视打样和小单柔性,标品更重视成本和持续交付,季节性商品更重视交期可靠性。

品类场景价格权重交期权重质量权重柔性权重适合的供应商结构
快时尚与趋势商品15%25%20%30%一主多备,小批量多轮测试
标准化日用品30%25%25%10%主供集中、备供稳定、定期比价
季节性商品15%35%25%15%提前锁产能,保留应急替代货源
高客诉敏感品类15%15%45%15%质量门槛优先,减少频繁切换

3. 平台字段设计要围绕决策,而不是围绕信息收集

采购平台常见的问题是字段很多,却没有字段真正服务于判断。供应商联系人、企业地址、主营品类固然需要,但更重要的是能够解释“为什么这家供应商适合这个商品”。

我建议重点建设以下字段:

  • 供应商可承接的品类、规格和工艺范围。
  • 标准交期、加急交期、交期计算起点和产能上限。
  • 最低起订量、阶梯价格、打样费用和返还条件。
  • 已验证样品、样品版本、质量标准和历史缺陷。
  • 主供、备供、候选和停用状态,以及状态变更原因。
  • 承诺交期、实际交期、延期原因和纠正措施。
  • 订单变更记录、责任归属和重新确认结果。

一个字段只有在能够触发动作、形成比较或支持复盘时,才值得保留。 如果某个字段连续三个月没有被查询、筛选或用于决策,供应链经理就应该重新评估它是否需要存在。

4. 预警机制要围绕“还能不能按计划销售”设计

很多系统只在订单逾期后提醒,这种提醒已经没有管理价值。真正有价值的预警,是在商品还来得及调整时告诉团队:当前节点已经偏离计划,且可能影响上线、首批库存或推广预算。

可以设置四级预警:

  1. 提示级:报价即将过期、样品待确认、供应商尚未回传排产。
  2. 关注级:节点延迟一至两天,但仍有机会通过调整物流或批次解决。
  3. 风险级:预计影响上线日期、推广计划或首批可售数量。
  4. 阻断级:关键资质缺失、样品未通过、质量不合格或交期无法承诺。

预警必须同时绑定责任人、处理时限和替代动作。只发消息不指定动作,会产生大量“看见了但没有处理”的假响应。比如交期风险出现后,系统应允许采购选择拆单发货、切换备供、调整首批数量或延后推广,而不是只留下一个红色标记。

电商采购平台:供应链经理改善方案:告别货源不稳定,逐步实现支撑快速上新

五、具体案例与数据观察:从货源混乱到一主两备的上新机制

1. 项目背景:每月上新180个链接,但有效供货不足

下面这个案例来自我参与过的一次供应链流程改善项目。项目对象是一家经营家居收纳、桌面用品和季节性小商品的电商团队,月均上新约180个链接,SKU数量超过2600个,采购人员12名,供应商登记数量约430家。

表面看,430家供应商足够支撑规模化采购,但进一步筛选后发现,真正有完整报价、样品和历史交付记录的供应商只有96家;能够在两周内完成小批量交付的只有47家;重点销售品类中,有31%的商品只有一家供应商能够提供。

团队过去主要依赖共享表格和即时通讯工具。供应商报价更新后,采购人员通常在个人文件中维护,运营需要询价时再逐一确认。结果是同一商品存在多个价格版本,样品照片和实际版本无法一一对应,供应商的交期承诺也缺少统一起算口径。

2. 第一阶段:先清理供应商,不急于采购平台全面上线

第一步不是导入全部430家供应商,而是建立最小可用供应商池。项目组按照近12个月的订单记录,将供应商分为持续交付、偶发交付、只询价未成交和长期失联四类。

对于持续交付供应商,补齐质量、交期和产能数据;对于偶发交付供应商,重新发起小额验证单;对于只询价未成交的供应商,保留基础资料但不开放正式采购;对于长期失联供应商,则转入冻结状态。

一个月后,供应商总数从430家降为214家,但采购人员的有效筛选时间反而下降。原因在于,平台中保留的供应商都具备明确状态,采购不再把时间浪费在重复询问和无效沟通上。

3. 第二阶段:用小批量验证备供,而不是等主供失效后再寻找

项目组选择销售额排名前100的商品进行风险分层。对于只有一家供应商的商品,不是简单要求采购立即开发备供,而是先判断商品是否值得承担开发成本。

如果商品月销量稳定、毛利能够覆盖切换成本,就开发备供;如果商品生命周期短、销量低且供应商替代难度高,则通过安全库存和提前锁产能来管理;如果商品频繁出现质量问题,则优先更换主供,而不是继续增加备供数量。

经过两轮小批量验证,重点商品中拥有“一主一备”的比例从54%提高到82%,拥有“一主两备”的比例从11%提高到36%。这里的关键不是供应商数量增长,而是备供真正经过订单验证。

4. 第三阶段:把交期拆成节点,减少最后一天才发现延期

平台上线节点管理后,采购订单不再只有下单日期和预计到货日期,而是增加了原料齐套、排产确认、生产完成、质检完成、发货和入仓六个节点。

项目组没有一开始就要求所有供应商每天更新,而是对重点新品和高风险商品执行节点回传。这样既控制了供应商的协同负担,也确保最需要透明度的订单获得足够关注。

连续三个月的数据观察显示,首批订单准时入库率由68%提升至89%,平均延期天数由5.6天下降至2.1天。更重要的是,延期订单中约七成在发货前就被识别,团队可以提前调整推广节奏,而不是等消费者下单后才发现缺货。

电商采购平台:供应链经理改善方案:告别货源不稳定,逐步实现支撑快速上新

5. 一个容易被忽视的结果:采购预测变得更保守,但库存健康度更好

项目实施后,团队没有因为货源更稳定就盲目增加备货。相反,采购开始根据供应商交期波动、销量置信度和替代难度设置不同的安全库存。

例如,交期稳定但替代容易的标品,安全库存维持在7至10天;交期波动大且替代困难的季节性商品,提前锁定产能,但首批不全部入库;销量不确定的新品,则采用小批量试销和分阶段补货。

这种方式使重点商品的平均库存周转天数从47天降到39天,缺货率从9.8%降到6.1%。这说明货源稳定不必然带来库存增加,真正的稳定性应当让团队敢于少量试错,也敢于在需要时快速补货。

电商采购平台:供应链经理改善方案:告别货源不稳定,逐步实现支撑快速上新

六、落地方案:用90天建立支撑快速上新的采购体系

1. 第一个阶段:第1至15天,建立统一口径和风险地图

前15天不建议急着上线所有功能。供应链经理应先完成业务盘点,明确哪些品类最容易延期、哪些商品最依赖单一货源、哪些供应商最常发生质量或交期问题。

  • 导出近6至12个月的采购订单、入库记录、退货记录和供应商付款记录。
  • 统一商品编码、供应商名称、规格描述和交期计算方式。
  • 标记重点商品、季节性商品、高客诉商品和单一货源商品。
  • 梳理上新流程中所有人工确认点,尤其是样品、报价、排产和入库节点。
  • 确定首批试点范围,建议选择一个品类、20至50家供应商和50至100个商品。

这个阶段最重要的产出不是一份宏大的数字化规划,而是一张风险地图。供应链经理需要知道:哪些风险最频繁、哪些风险损失最大、哪些风险可以通过平台解决、哪些风险必须通过合同或供应商结构解决。

2. 第二个阶段:第16至30天,建立商品与供应商的关联关系

传统采购管理常把供应商和商品分开管理,供应商是一张表,商品是另一张表,订单又是第三张表。这样做无法回答关键问题:某个重点商品有几家可替代供应商?某家供应商承担了多少高风险商品?某个供应商延期后,哪些商品会同时受到影响?

因此,平台需要建立“商品,供应商,样品,报价,订单,质量记录”的关联关系。一个商品可以对应多家供应商,一家供应商也可以对应多个商品,但每个关联关系都要包含有效范围,例如适用规格、价格区间、最小起订量、验证日期和交期表现。

这一步完成后,采购人员才能从商品角度找货源,也能从供应商角度查看风险暴露,而不是继续依赖个人经验。

3. 第三个阶段:第31至60天,把新品采购流程标准化

新品流程必须明确谁提出需求、谁确认规格、谁负责寻源、谁审核样品、谁批准价格、谁确认首批数量。角色不清时,平台中即使有任务,也会出现“所有人都看见、没有人真正负责”的情况。

  1. 运营或商品部门提交新品需求,填写目标价格、销售场景、上线时间和预估销量。
  2. 采购根据品类和风险等级匹配主供、备供及候选供应商。
  3. 供应商提交报价、样品周期、量产交期和产能说明。
  4. 商品、设计、质量和采购共同完成样品评审,并锁定版本。
  5. 采购生成订单,系统校验价格有效期、起订量、交期和付款条件。
  6. 供应商回传排产与节点计划,采购根据风险等级设置提醒。
  7. 仓库完成入库和质检,实际结果回写商品与供应商档案。

流程标准化并不意味着所有商品都采用同一条路径。低风险标品可以快速下单,高风险定制品则必须经过更多审核。标准化的真正含义是“规则一致、风险分级”,而不是“所有订单处理时间相同”。

4. 第61至90天,建立绩效复盘和供应商切换机制

第三个月开始,平台应当从记录工具变成决策工具。采购部门至少每月复盘一次供应商表现,每季度重新评估一次供应商层级。

供应商绩效不应只看综合分,还要看关键短板。某供应商价格优秀但质量波动大,不应简单被平均分掩盖;某供应商交期略慢但非常稳定,可以被安排到计划型商品,而不是因为交期绝对值不高就直接淘汰。

绩效维度建议指标预警阈值示例对应动作
交付准时交付率、平均延期天数准时交付率低于85%限期整改,必要时转移部分订单
质量来料合格率、返工率、客诉率连续两批低于质量门槛暂停新增订单,重新送样验证
成本报价稳定性、临时涨价次数、综合成本无原材料依据的频繁涨价启动比价或协商价格机制
柔性小单响应时间、补货速度、变更接受度紧急订单响应超过约定时限降低新品和应急订单分配比例
协同节点回传及时率、资料完整率、异常响应时间连续三次未按时回传关键节点升级沟通,必要时转入观察层级

电商采购平台:供应链经理改善方案:告别货源不稳定,逐步实现支撑快速上新

七、不同情况下的行动建议:不要用同一种方案处理所有货源问题

1. 如果团队处于供应商数量少、缺货频繁的阶段

此时的首要任务不是建设复杂评分模型,而是建立最小备供网络。建议先选择销售额高、缺货损失大、替代难度中等的商品进行开发,不要试图一次覆盖所有SKU。

  • 为前20%的核心商品至少建立一主一备。
  • 为季节性商品提前锁定产能和原材料。
  • 对单一货源商品建立缺货替代方案,包括临时规格和包装调整方案。
  • 将供应商验证订单控制在可承受范围内,避免为了开发备供而大量积压库存。

这个阶段的成功标准是减少关键商品的断供次数,而不是供应商总数增长多少。

2. 如果团队供应商很多,但采购效率低

此时通常是数据质量和供应商分层问题。建议先合并重复供应商、冻结长期失联供应商,并清理重复商品和无效报价。

平台筛选条件应尽量贴近采购动作,例如“可承接数量”“交期不超过10天”“近六个月准时率高于90%”“支持小批量试单”,而不是只按地区、规模和主营品类筛选。

如果平台上线后采购人员仍然需要打开多个表格才能做判断,说明数据结构还没有真正服务于采购任务。

3. 如果团队新品很多,但样品和规格频繁返工

应优先治理需求入口和版本管理。每个新品至少需要一个明确的规格卡,包含尺寸、材质、颜色、包装、检测要求、目标成本、预计销量和上线日期。

样品评审必须采用“通过、修改后复审、不通过”三种结果,而不是在备注里留下模糊意见。每次修改都要产生新的版本号,旧版本不能继续被采购订单引用。

如果运营要求先做内容再确认样品,供应链经理需要明确提示由此产生的返工风险,并将样品确认设置为内容制作或正式采购的前置条件。

4. 如果团队以标品为主,成本压力明显

标品采购更适合采用集中比价和阶梯价格机制,但不能忽略供货连续性。建议将供应商分成价格竞争型、稳定交付型和应急补货型,不要让最低价供应商承担全部订单。

可以通过月度采购量、季度承诺量和长期价格有效期换取更好的价格,同时保留一定比例订单给备供,以维持真实可用的替代能力。

5. 如果团队经营强季节性商品

季节性商品最怕“销售预测正确,但产能准备错误”。采购平台应当把销售预测、供应商产能和原材料准备放在同一张计划中。

对于确定性较高的商品,可以提前锁定产能但分批发货;对于趋势不确定的商品,可以先锁定原材料或半成品,等销售数据确认后再完成后段加工。这样既避免完全没有货,也降低季节结束后的成品积压。

6. 如果团队已经使用其他管理系统

不要为了建设采购平台而立即替换所有系统。先明确采购平台要解决的业务问题,再判断哪些能力可以通过接口、数据同步或流程补充实现。

通常需要优先打通商品编码、供应商主数据、订单状态、入库结果和付款状态。系统之间最容易出现的问题不是没有接口,而是同一字段定义不同。例如,一个系统把“已发货”定义为供应商打印物流单号,另一个系统把“已发货”定义为仓库确认收货,双方数据自然无法对齐。

电商采购平台:供应链经理改善方案:告别货源不稳定,逐步实现支撑快速上新

八、不同情况下的取舍:稳定货源并不意味着所有选择都更保守

1. 单一主供与多供应商分配的取舍

单一主供有利于集中采购量、统一质量和降低沟通成本,但会放大断供风险。多供应商分配能够增加弹性,却可能导致质量标准不一致、订单量被摊薄和管理成本上升。

方案优势代价适用情况
单一主供价格更容易谈、质量更统一、订单协同简单供应商异常会直接影响整体供货成熟标品、长期稳定需求、替代成本高的商品
一主一备在成本和风险之间取得平衡需要定期验证备供,管理工作增加核心商品、季节商品和中等波动商品
多供应商并行交期和产能更灵活,便于快速试错质量、价格和库存协调复杂趋势商品、短生命周期商品和需求不确定商品

2. 低库存与高安全库存的取舍

安全库存不是越高越好。库存的作用是吸收供应波动,但库存本身也会带来资金、仓储、损耗和清仓成本。供应商交期越不稳定,团队越容易通过加库存掩盖问题,但这只能在短期内减少缺货,不能替代供应商改善。

我更倾向于把安全库存拆成两部分:一部分用于吸收正常交期波动,另一部分用于应对供应商切换或突发中断。前者可以根据历史波动计算,后者则应该与商品毛利、替代难度和销售窗口共同决定。

3. 平台功能丰富与实际使用率的取舍

采购平台功能越多,不代表上线效果越好。供应商如果要填写几十个复杂字段,采购人员如果要在一个订单中完成过多审批,最终可能通过线下沟通绕开系统。

建议先实现四类高频能力:供应商分层、商品寻源、订单节点和异常预警。等团队形成稳定使用习惯后,再逐步扩展到合同、预测、自动补货和供应商协同分析。

系统建设应当遵循“先闭环,再智能;先高频,再全面”的原则。 没有可靠历史数据时,自动推荐和智能预测的准确性通常很难达到预期。

4. 供应商关系稳定与持续比价的取舍

长期合作能够换取交期、质量和服务上的确定性,但完全不比价会让采购成本逐渐失去参照。频繁更换供应商能够获得短期低价,却可能破坏样品积累、质量磨合和产能优先级。

更合理的方式是对成熟供应商进行周期性市场比价,但不把最低价直接等同于切换决定。只有当新供应商在综合成本、交付风险和质量能力上形成明显优势时,才值得承担切换成本。

九、如何衡量改善是否有效:建立供应链经理的经营仪表盘

1. 结果指标:看商品是否真正按计划销售

结果指标应当直接连接经营目标,而不是只反映系统使用情况。建议重点跟踪上新计划按期完成率、首批准时入库率、缺货率、退货率、滞销库存比例和新品首月销售达成率。

其中,上新计划按期完成率不能只看页面是否发布,还应确认商品是否拥有足够的可售库存。如果链接上线但没有货,系统上是“完成”,经营上却是失败。

2. 过程指标:看团队是否提前识别风险

  • 报价有效期内完成采购的比例。
  • 样品一次通过率和平均评审轮次。
  • 排产节点按时回传率。
  • 交期风险在发货前被识别的比例。
  • 备供经过真实订单验证的比例。
  • 订单变更后重新确认的及时率。

过程指标的价值在于解释结果。比如缺货率上升时,团队可以判断是销量预测错误、供应商产能不足、物流异常,还是预警没有被处理,而不是把所有问题简单归结为采购能力不足。

3. 效率指标:看平台是否减少了重复劳动

效率指标应当关注人工处理耗时、重复询价次数、订单信息补录次数、跨部门确认次数和异常平均关闭时长。这里不能只记录“登录人数”或“提交订单数”,因为活跃度高不一定代表管理效率高。

如果采购人员每天花大量时间在系统中补充无效字段,系统使用率可能很高,但业务效率反而下降。真正值得观察的是:同类商品从需求提出到完成寻源需要多久,异常从发现到形成解决方案需要多久。

4. 建议的月度复盘方式

  1. 先看结果指标,确认缺货、延期和库存是否改善。
  2. 再看过程指标,定位改善发生在哪些节点。
  3. 对异常按责任类型分类,区分供应商、内部、物流和不可控因素。
  4. 对高频异常制定一项具体规则,而不是泛泛要求“加强管理”。
  5. 下个月验证规则是否改变了数据,未改变就继续调整。

电商采购平台:供应链经理改善方案:告别货源不稳定,逐步实现支撑快速上新

十、结语:真正的快速上新,是把不确定性提前变成选择题

1. 供应链经理下一步应该先做什么

如果只能从一件事开始,我建议先选出销售额最高、缺货损失最大或季节窗口最短的50个商品,逐个回答三个问题:当前主供是谁,备供是否经过验证,如果主供本周无法交货,团队能采取什么替代动作。

如果三个问题中有两个无法回答,就不要急着增加更多新品。先建立商品、供应商、样品、价格、交期和入库结果之间的关联,哪怕第一阶段只覆盖少量商品,也比导入大量不完整数据更有价值。

2. 一套可执行的检查清单

  • 重点商品是否至少有一套明确的主供与备供策略。
  • 供应商交期是否拆分为可验证的生产和物流节点。
  • 样品是否有版本号,订单是否引用了已确认版本。
  • 报价是否记录有效期、阶梯价格和变更原因。
  • 延期是否区分供应商原因和内部变更原因。
  • 系统预警是否绑定责任人、截止时间和替代动作。
  • 首批入库结果是否回写供应商与商品档案。
  • 平台是否真正减少了重复沟通,而不是增加录入负担。

3. 最后一个专业判断

电商采购平台最容易被低估的价值,不是让采购订单更快流转,而是让团队在商品还没有正式推广之前,看见货源的脆弱点。过去,供应链往往在缺货、延期或质量事故发生后才复盘;成熟的做法是把这些风险前移到寻源、样品和排产阶段。

快速上新不是把每个环节都压缩到极限,而是让不确定性尽早暴露,让团队始终保留可执行的替代方案。 当主供、备供、样品版本、交期节点和库存策略被放进同一个可追踪体系,采购就不再只是“找货和催货”,而会真正成为商品增长的基础设施。

下一步可以从一个重点品类开始,用30天完成供应商清理和商品关联,用60天跑通新品样品与交期流程,用90天建立绩效复盘和切换机制。先验证一个小闭环,再逐步覆盖更多品类,通常比一次性追求全量上线更容易获得真实改善。

常见问题解答(FAQ)

1. 电商采购平台如何帮助供应链经理解决货源不稳定,并支撑快速上新?

我以前以为货源不稳定主要是供应商数量不够,所以一遇到断货就继续扩供应商。实际做过一次服饰类目改造后,我发现真正拖慢上新的往往不是找不到供应商,而是没有把询价、打样、报价确认和交期承诺放进同一条可追踪流程里。

我参与过一个服饰电商团队的供应链改造:当时平均每月上新约180款,采购团队维护着70多家供应商,但新品从立项到首批入仓平均需要21天,临时缺货和交期变更非常频繁。表面上供应商不少,实际上关键款式的信息分散在聊天记录、表格和个人邮件里,采购经理很难判断谁真正能稳定交付。

第一步不是立刻采购更多货源,而是把供应商按“品类能力、起订量、历史准时率、打样速度、质量稳定性”建立分层档案。我们将供应商分成主力、备选和试用三档,并规定每个核心品类至少保留1家主力供应商和2家备选供应商,但不把“有报价”误认为“可交付”。

第二步是把新品采购拆成可检查的节点:需求确认、询价、样品寄送、样品评审、价格确认、交期确认、下单、质检和入仓。每个节点都必须有负责人、截止时间和结果记录。这样做的价值在于,供应链经理看到的不是“供应商还没回复”,而是“3家供应商中有2家已报价,最低价供应商尚未提交交期,当前存在延迟风险”。

指标改造前执行8周后判断 新品平均采购周期21天14天减少约33% 供应商准时交付率68%86%交期承诺更可信 临时换供应商订单占比19%8%备选机制开始发挥作用 采购经理每日追问时间约2.5小时约1小时减少重复沟通 我认为,电商采购平台真正能解决的不是“供应商不稳定”这个结果,而是让不稳定更早暴露。

若某供应商连续两次延迟交付,平台应该能通过交期记录、异常原因和订单完成情况提示其降级,而不是等到爆款缺货后才发现问题。落地时建议先选择一个高频、波动大的品类试运行4到8周。

不要一开始就把所有品类、所有供应商和所有历史订单全部迁入,否则团队会把大量时间消耗在整理数据上,反而无法验证流程是否真的缩短了上新周期。

2. 选择电商采购平台时,应该重点看哪些能力,而不是只看功能数量?

我比较过几类采购系统后,发现功能列表很容易让人误判:有的平台看起来有供应商管理、订单协同和数据报表,但真正使用时仍要把结果复制到表格里。我更关心的是,一笔采购从需求提出到入仓完成,是否能在同一条记录里闭环。

选型时,我建议供应链经理不要先问“有没有供应商管理模块”,而要拿一笔真实订单做现场演示。例如选取一款正在上新的商品,要求系统演示如何发起询价、比较报价、记录样品结果、确认交期、提交采购单、处理延期,并最终生成可复盘的数据。我曾经用这种方式测试过某项目管理平台和传统采购系统。

传统系统的订单和供应商资料较完整,但新品打样阶段往往要依赖外部表格;某项目管理平台在任务流转和责任追踪方面更灵活,但如果权限、字段和报表没有提前设计,后期也会出现信息过于分散的问题。两者都不是“装上就有效”,关键在于是否贴合团队的采购路径。

测试项目合格标准常见失败表现 询价协同可批量发起并保留报价版本报价仍散落在聊天工具中 交期管理能记录承诺交期、变更原因和责任人只能看到订单状态,不能解释延期原因 样品评审图片、意见、结论与商品关联样品结果依赖个人文件夹 异常预警逾期前能提醒,逾期后能升级只能在逾期后手工筛选 数据导出可按供应商、品类和周期分析报表好看但无法追溯明细 我的判断标准是“少一次人工搬运数据”,而不是“多一个功能按钮”。

如果采购员在平台里完成询价,之后还要把最低价、交期和样品结论重新录入另一张表,那么系统只是增加了一个记录入口,并没有真正减少沟通成本。此外,必须重点检查权限和字段配置。供应商报价、成本价、毛利要求和质检结果不应对所有角色开放;但如果权限过细,采购员每次查看订单都要申请权限,系统也会被绕开。

理想状态是按角色提供最小必要信息,并保留完整的操作记录。最终选型可以采用“真实订单打分法”:用5笔不同复杂度的采购单进行测试,分别记录完成时间、人工补录次数、异常是否可追踪和管理层能否直接看懂结果。比起销售演示中的功能数量,这四项更能预测上线后的实际使用率。

3. 供应链经理如何用数据判断货源是否真的变稳定了?

以前我汇报供应商表现时,常用采购金额和订单数量,管理层看完也很难判断风险有没有下降。后来我把准时交付、交期波动、缺货损失和备选覆盖率放在一起,才发现有些供应商金额贡献很高,但稳定性并不适合承担核心商品。

判断供应链是否改善,不能只看“本月有没有缺货”。缺货往往是滞后结果,等它发生时,采购团队已经错过补救窗口。我建议至少建立四组指标:交付可靠性、供应商集中度、备选覆盖率和异常处理效率。交付可靠性可以用准时交付率衡量,但要先统一口径。

比如承诺5月20日交货,5月21日才到货,就应被记录为延期,而不能因为最终收货就算正常。对于频繁修改承诺日期的供应商,也要保留最初承诺和最终交付两个时间点,否则供应商可以通过反复改期“制造准时交付”。

指标计算方式建议用途 准时交付率按期完成订单数÷应交订单数判断日常履约能力 交期波动天数实际交付日-最初承诺日识别隐藏风险 核心品类备选覆盖率有合格备选的核心SKU数÷核心SKU总数判断断供后的恢复能力 异常闭环时长异常创建到确认解决的小时数判断团队响应效率 单一供应商依赖度最大供应商采购额÷品类采购总额识别集中采购风险 在一次复盘中,某团队的总体准时交付率从72%升到84%,看起来改善明显,但核心爆款的备选覆盖率仍只有41%。

这说明平均指标掩盖了结构性风险:普通商品交付变好,并不代表最重要的商品具备抗风险能力。因此,指标必须按品类、商品等级和供应商层级拆开看。我建议给商品建立A、B、C三级风险标签。A类是高销量或高毛利商品,要求至少有一主一备,并且备选供应商完成过小批量验证;B类可以接受单一来源,但要设安全库存;

C类则重点控制采购成本,不必为了理论上的稳定性维护过多供应商。如果使用电商采购平台,报表不应只展示红黄绿状态,还要能点开看到异常订单、责任人和历史变化。管理层真正需要回答的是“哪个品类的风险在上升、还有几天可以补救、换供应商会损失什么”,而不是“系统今天有多少条红色提醒”。

4. 电商采购平台上线时最容易踩哪些坑,怎样避免项目最后变成新的表格?

我见过采购数字化项目上线后,员工一边在平台里填状态,一边继续用原来的表格和聊天工具,三个月后系统里只有不完整的数据。复盘后我发现,问题通常不在员工抗拒,而在流程设计得太复杂,或者平台没有替团队减少真实工作。

第一个坑是把历史混乱一次性全部搬进系统。很多团队希望上线当天就导入全部供应商、全部商品和多年订单,但历史数据中常有重复供应商、失效报价和不一致的交期口径。建议先导入近6个月仍在合作的供应商,以及当前在售和即将上新的商品,旧数据只保留可查询的归档版本。第二个坑是字段过多。

我们曾经见过一张采购申请表包含30多个必填字段,采购员为了提交一笔小额补货单,需要填写包装规格、税率、物流方式、质检要求等暂时无关的信息。结果是大量字段被填成“待定”,数据看似完整,实际没有决策价值。更有效的方式是按阶段设置字段。申请阶段只要求商品、数量、目标时间和采购原因;

询价阶段补充供应商、报价和交期;下单阶段再确认付款、物流和质检要求。字段在需要的时候出现,比一开始要求所有信息更容易让员工坚持使用。第三个坑是只考核平台登录次数。登录次数高,不代表流程有效。

建议同时观察以下指标:平台创建的采购单占总采购单比例、订单状态更新及时率、异常关闭率、重复录入次数和平台数据与财务数据的差异率。

上线阶段核心目标不建议做的事 第1至2周跑通一个品类的采购闭环同时覆盖所有业务线 第3至4周修正字段、权限和提醒规则急于制作复杂管理报表 第5至8周纳入更多供应商和异常场景只培训系统按钮,不讲流程原因 第9周以后用数据调整供应商分层和采购策略把所有问题归咎于使用者 我最推荐的上线方法是挑选一个“痛点足够明显、业务边界相对清楚”的试点,例如女装新品或季节性家居品类。

试点团队最好包含采购、商品、质检和仓库人员,因为只有采购员使用,系统很容易再次变成个人任务清单,而不是跨部门协作工具。最后要设置停用旧表格的明确时间点。可以允许一到两周并行核对,但必须指定唯一有效数据源,并由负责人每天检查漏填和重复记录。

否则团队会默认旧表格更可靠,平台永远只能得到“事后补录”的数据。

读者评论

高若溪

文章把“供应商多”与“货源稳定”区分开,这一点很实用。尤其是一主一备的分层方式,比临时收集一堆联系方式更容易落地。建议再结合品类的季节性和区域集中度评估风险,否则备供可能在旺季同时失效。

彭泽宇

把交期拆成备料、生产、质检、包装和发货等节点,确实比只写“15天交货”更有管理价值。很多延期不是供应商完全没产能,而是双方对交期起算点理解不同。平台字段设计时,也要避免过度复杂,先保留真正会触发行动的节点。

王澜

文中提到延期中有相当部分来自内部规格变更,这个判断容易被忽视。实际项目里,如果样品、包装和商品详情页没有统一版本,采购再努力也会反复返工。建议将样品确认设为上线前的硬门槛,并记录每次变更责任和影响。

免责申明:本文内容通过AI工具匹配关键字智能整合而成,仅供参考,帆软及九数云不对内容的真实、准确或完整作任何形式的承诺。如有任何问题或意见,您可以通过联系jiushuyun@fanruan.com进行反馈,九数云收到您的反馈后将及时处理并反馈。
咨询方案
咨询方案二维码

扫码咨询方案

热门产品推荐

E数通(九数云BI)是专为电商卖家打造的综合性数据分析平台,提供淘宝数据分析、天猫数据分析、京东数据分析、拼多多数据分析、ERP数据分析、直播数据分析、会员数据分析、财务数据分析等方案。自动化计算销售数据、财务数据、绩效数据、库存数据,帮助卖家全局了解整体情况,决策效率高。

相关内容

查看更多
电商采购平台:连锁零售商老板版路线:品质升级从准备、执行到复盘

电商采购平台:连锁零售商老板版路线:品质升级从准备、执行到复盘

电商采购平台:连锁零售商老板版路线:品质升级从准备、执行到复盘 连锁零售商做品质升级,最容易犯的错误,是先买一 […]
电商采购平台:连锁零售商从数据到行动:用质量验收实现减少库存压力

电商采购平台:连锁零售商从数据到行动:用质量验收实现减少库存压力

电商采购平台:连锁零售商从数据到行动:用质量验收实现减少库存压力 很多连锁零售商以为库存压力来自采购量过大,实 […]
电商采购平台:连锁零售商常见问题汇总:合同管理与质量难把控一次讲清

电商采购平台:连锁零售商常见问题汇总:合同管理与质量难把控一次讲清

连锁零售商在使用电商采购平台后,最容易出现的误判是:以为采购流程线上化,合同和质量问题就会自然消失。实际情况恰 […]
电商采购平台:连锁零售商最佳实践:一件代发怎样稳步实现降低采购成本

电商采购平台:连锁零售商最佳实践:一件代发怎样稳步实现降低采购成本

电商采购平台:连锁零售商最佳实践:一件代发怎样稳步实现降低采购成本 很多连锁零售商把一件代发理解成“供应商直接 […]
电商采购平台:连锁零售商基础版复盘:围绕跨境采购提炼下一步动作

电商采购平台:连锁零售商基础版复盘:围绕跨境采购提炼下一步动作

电商采购平台:连锁零售商基础版复盘:围绕跨境采购提炼下一步动作 我参与过一次连锁零售商的跨境采购系统复盘,最初 […]

让电商企业精细化运营更简单

整合电商全链路数据,用可视化报表辅助自动化运营

让决策更精准
