很多供应链经理把账期谈判理解成“把供应商付款日往后推”,结果账期从30天拉到60天,采购成本却上涨了2.5%,缺货率也从3.1%升到6.8%。我在电商采购项目复盘中反复看到一个反常识结论:账期管理的核心不是账期越长越好,而是让付款周期、库存周转、供应商现金流和订单履约节奏同时可控。真正落地时,采购团队需要把账期写进商品、订单、验收、对账和付款的每一个节点,而不是只停留在合同条款里。
本文以供应链经理的实际操作视角,拆解账期谈判如何从“口头承诺”变成可执行的管理机制。我会重点讲四件事:如何算出企业真正能承受的账期,如何根据供应商类型设计不同方案,如何在电商采购平台中配置付款规则,以及如何用数据判断延长账期究竟带来了收益还是隐藏成本。
在我参与过的一次家居类电商采购项目中,财务部门希望统一将供应商账期从45天延长到90天。采购团队一开始也认为这是直接释放现金的机会,但测算后发现,约四成供应商会通过提高报价、减少备货或降低售后响应来对冲资金压力。最终项目没有统一延长账期,而是按供应商资金敏感度和商品周转速度进行分层。
一个可执行的账期方案,至少要回答以下三个问题:
因此,我建议把账期拆成四个时间段来管理:订单确认到发货的备货周期、收货到验收的处理周期、验收到对账的结算周期、对账完成到实际付款的资金周期。只有把这四段时间分别测量,供应链经理才能知道延迟究竟发生在哪里。

账期谈判本质上是在分配风险。采购方希望降低资金占用,供应商担心回款不确定;采购方希望订单灵活,供应商需要稳定产能;采购方要求高质量交付,供应商又可能因为现金紧张减少库存和人员。
我通常把账期方案拆成四类风险:资金风险、交付风险、质量风险和关系风险。比如,对一家现金流紧张但交付稳定的小型工厂强行执行90天账期,表面上采购方获得了45天现金延后,实际上可能换来临时涨价、交期延误和售后积压。
| 风险类型 | 常见表现 | 供应链经理应关注的指标 | 适合的管理动作 |
|---|---|---|---|
| 资金风险 | 供应商要求预付款、频繁催款、暂停接单 | 应付账款账龄、供应商现金敏感度、订单取消率 | 分段付款、提前付款折扣、供应商分层 |
| 交付风险 | 交期拉长、缺货、临时改配 | 准时交付率、平均缺货天数、订单变更次数 | 保留关键品类短账期,建立安全库存 |
| 质量风险 | 来料不良增加、退货处理变慢 | 来料合格率、退货率、售后关闭时长 | 将尾款与验收、售后责任挂钩 |
| 关系风险 | 优先级下降、报价不透明、合作意愿下降 | 重点订单响应时间、报价有效期、资源倾斜程度 | 用订单确定性、预测共享换取账期条件 |
合同里写“验收合格后60天付款”并不等于账期管理已经完成。实际操作中,验收合格是以仓库签收日、质检完成日、系统入库日还是采购确认日为准?如果订单部分到货,是整单起算还是分批起算?如果发票晚到,付款日是否顺延?这些问题没有写清楚,账期就会变成争议来源。
我建议每条付款规则至少包含五个字段:
账期规则的质量,可以用一个简单标准判断:一个不熟悉项目的财务人员,能否只根据系统记录算出同一个付款日。如果不能,说明规则还没有落地。
某服饰类项目曾经约定“月结60天”。采购方以为供应商会在收货后60天收到款,但供应商的实际回款路径是:月底统一对账,次月第5个工作日提交发票,财务审核需要7天,再从审核完成后的付款批次开始计算60天。若供应商在月初发货,实际回款可能接近90天。
当供应商要求涨价3%时,采购团队最初认为对方“没有契约精神”。后来把订单日期、入库日期、发票日期和付款日期逐笔拉出来,才发现合同口径与实际操作差异很大。最终双方把“月结60天”改成“每月15日完成上月订单对账,合格发票入账后45个自然日付款”,争议明显减少。
这类问题的关键不是谁对谁错,而是双方在谈判时使用了不同的时间起点。采购方谈的是名义账期,供应商算的是资金占用天数。

统一账期看起来便于财务管理,但供应商的经营结构并不统一。品牌代理商可能从上游获得30天账期,小型工厂需要现金采购原材料,海外供应商还要承担汇率和跨境运输的不确定性。对所有供应商执行同一个60天条款,等于把不同风险强行压进同一个数字。
我在实际项目中更倾向于按供应商的资金结构、替代难度和商品周转速度分组,而不是按供应商规模简单分组。小供应商不一定风险高,关键供应商也不一定适合长账期。判断重点是:一旦该供应商停止供货,企业能否在两周内找到合格替代者。
| 供应商类型 | 典型特征 | 推荐账期思路 | 谈判筹码 |
|---|---|---|---|
| 高替代性标准品供应商 | 供应商数量多,规格容易比较 | 可争取较长账期或竞价式付款条件 | 订单规模、竞争准入、稳定预测 |
| 关键定制工厂 | 开发周期长,替代成本高 | 不宜只压长账期,应设计里程碑付款 | 滚动预测、年度框架订单、模具分摊 |
| 现金敏感型小供应商 | 原材料采购和工资支出集中 | 短账期或部分预付款,换取价格和交付稳定 | 付款确定性、快速验收、减少订单波动 |
| 品牌或独家代理商 | 渠道规则强,价格透明度有限 | 重点争取返利、季度结算和库存支持 | 销售规模、渠道曝光、联合活动 |
电商采购不能只看正向入库。对于高退货率商品,企业收到货并验收后,并不代表交易风险已经结束。如果退货、换货、破损和消费者投诉集中发生在销售后的15至30天,过早支付全款会让采购方失去一部分质量约束。
我处理过一个家电配件项目,供应商准时交付率达到96%,来料合格率也达到99%,但消费者安装后的退换货率在第20天开始明显上升。若按照入库后30天全额付款,企业在质量问题充分暴露前已经完成付款。后来我们改成“验收后支付80%,销售后30天根据退货率和售后关闭率支付剩余20%”,供应商开始主动改善包装和说明书。
这不是简单拖欠尾款,而是将付款节点与可验证的履约结果绑定。前提是合同要明确质量指标、数据来源、争议处理和尾款上限,不能让供应商承担无限期的不确定责任。

账期延长确实可以减少短期资金占用,但它不是免费的融资。供应商会通过报价、起订量、交货优先级、售后资源和合同免责条款回收成本。尤其当供应商融资渠道有限时,采购方延长30天账期,可能换来每年3%至8%的价格补偿。
我会把账期收益和账期代价放在同一张测算表里。账期收益包括减少资金占用、降低短期借款需求和改善现金转换周期;账期代价则包括供应商涨价、缺货损失、加急运输、质量索赔和供应商替换成本。
可以使用以下简化公式进行初步判断:
账期净收益 = 释放资金收益 − 供应商价格补偿 − 交付波动成本 − 质量与管理成本
例如,某类目月均采购额为500万元,账期延长30天,企业资金年化成本按6%估算,理论资金收益约为2.5万元。但如果供应商因此上调报价1%,当月采购成本就增加5万元,账期延长反而是负收益。

系统不会自动理解“验收后60天”中的业务含义。它只能依据配置好的字段、状态和审批规则计算付款日。如果采购订单没有绑定合同版本,收货单没有明确验收状态,退货单没有回写应付金额,付款计划就可能与实际交易脱节。
在一个项目中,供应商合同约定按验收日计算账期,但系统默认按入库日生成付款计划。由于质检通常比入库晚2至5天,企业看起来没有提前付款,供应商却认为回款被延后。另一个问题是部分收货:系统按整单完成验收后才起算,供应商则认为已交付部分应独立结算。
我建议在电商采购平台上建立“付款起算事件字典”,所有采购单只能从标准事件中选择,不允许采购人员在备注里自由填写账期。
采购额大的供应商通常更有谈判价值,但不一定是最值得优先优化的对象。判断账期管理价值,应同时看采购金额、账期差额、资金成本和替代难度。
例如,一家供应商月均采购额1000万元,账期从30天延长到60天,每月释放的资金较多;另一家供应商月均采购额只有100万元,但属于独家定制件,若账期延长导致停产,可能造成数百万元销售损失。两者的谈判优先级不能只由采购额决定。
我会使用“资金影响×经营风险”的二维矩阵确定优先级。高资金影响、低替代风险的供应商适合优先谈判;高资金影响、高替代风险的供应商则需要先设计保障机制,再谈账期;低资金影响、低风险供应商可以通过标准化条款批量管理。
提前付款折扣实际上是采购、财务和供应商共同参与的价格决策。如果供应商提供“提前15天付款折扣1%”,采购团队不能只看折扣比例,还要计算年化收益率、订单退货风险和企业现金是否充足。
简单计算时,15天提前付款获得1%折扣,对应的年化收益率约为24.3%,明显高于很多企业的短期资金成本。但如果供应商对账错误率高、退货率高或发票经常被退回,提前付款可能把争议风险放大。我的做法是:只有在订单、收货、发票三单匹配且近三个月争议率低于约定阈值时,才允许进入提前付款池。
现金转换周期可以帮助供应链经理看清企业资金从支付出去到销售回款之间被占用多久。常用的计算方式是:现金转换周期 = 存货周转天数 + 应收账款周转天数 − 应付账款周转天数。
采购账期增加,会提高应付账款周转天数,从而降低现金转换周期。但如果延长账期导致供应商减少备货,存货周转天数上升,企业可能只是用应付端的改善,换来了库存端的恶化。

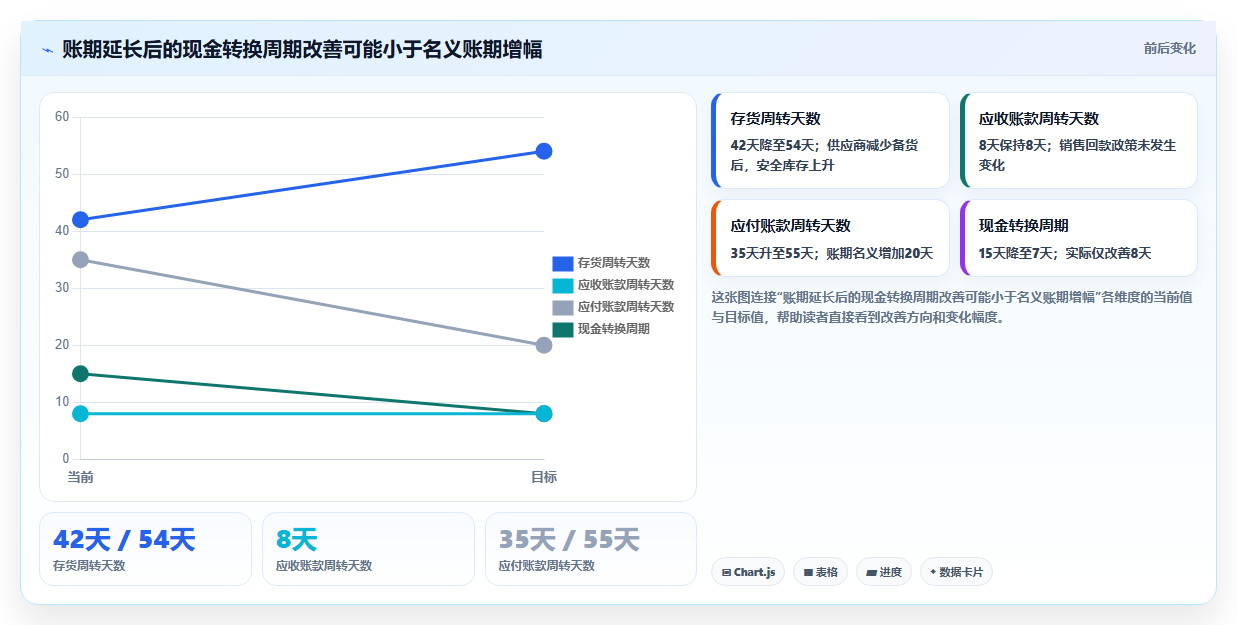

举例来说,企业原本存货周转天数为42天,应收账款周转天数为8天,应付账款周转天数为35天,现金转换周期为15天。账期延长20天后,如果库存周转天数增加12天,实际现金转换周期只改善8天,剩余收益被库存占用抵消。

商品的生命周期和质量风险决定了付款节点。高周转标准品更适合按收货或验收快速结算;低周转季节品需要避免过早采购和过长库存占用;高售后风险商品则应保留一部分与售后结果相关的付款比例。
| 商品场景 | 库存特征 | 质量风险 | 建议付款结构 |
|---|---|---|---|
| 高周转标准品 | 周转天数低于30天 | 可在入库时识别大部分问题 | 验收后30至45天付款 |
| 季节性商品 | 销售窗口集中,滞销代价高 | 需求预测误差较大 | 分批交付,按批次结算 |
| 高退货商品 | 销售后风险持续暴露 | 安装、使用后才容易发现问题 | 验收后支付70%至85%,尾款与售后指标挂钩 |
| 定制开发商品 | 开发周期长,替代困难 | 阶段性质量风险明显 | 样品、量产、验收分阶段付款 |
| 低频长尾商品 | 库存周转慢,需求不稳定 | 临期、包装和版本风险较高 | 小批量采购,降低预付款比例 |
供应商的资金敏感度可以通过多种信号判断,而不是要求对方提交完整财务报表。常见信号包括:是否频繁要求预付款、是否对订单取消特别敏感、是否因为小额差异暂停发货、是否出现发票集中补开、是否在促销前主动要求锁定采购量。
我通常会把供应商分为低、中、高三档资金敏感度。低敏感度供应商可以承受更长账期,但采购方要防止因为过度施压导致资源优先级下降;高敏感度供应商不一定不能做长账期,但必须搭配订单预测、分批付款或金融服务,不能只给一张长账期合同。
账期谈判不能脱离总拥有成本。供应商报价低1%,但需要采购方承担更高的验收成本、加急运输、补货损失和售后处理,最终未必是更便宜的方案。
我建议把以下成本纳入对比:

我不建议采购经理直接拿着“公司要求统一60天”去谈判。谈判前应为每家重点供应商准备事实卡,把历史合作数据、供应商替代难度和企业能够提供的交换条件放在一起。
事实卡至少包含以下内容:
这张事实卡的作用不是给供应商打分,而是避免谈判被情绪带走。供应商说“60天无法接受”时,采购方需要知道对方的真实障碍是现金、产能、价格还是订单不确定性。
谈判中最有效的方式通常不是单方面提出目标,而是提供三档方案,让供应商在不同利益之间做选择。比如:
| 方案 | 付款条件 | 采购方承诺 | 适用情况 |
|---|---|---|---|
| A方案:长账期 | 验收后60天付款 | 提供90天滚动预测,不承诺全部锁量 | 标准品、替代供应商较多 |
| B方案:平衡型 | 验收后45天付款,月度稳定对账 | 提供季度采购计划,减少临时改单 | 大多数常规供应商 |
| C方案:快速回款 | 验收后15天付款,符合条件可提前付款 | 采购方获得价格折扣或优先排产 | 现金敏感型供应商、促销备货期 |
三档方案的重点不是制造选择困难,而是把账期和订单确定性、价格、产能保障放在一起比较。供应商往往不是单纯拒绝长账期,而是希望在其他地方获得确定收益。
采购方常见的谈判筹码是“我们订单量大”。但如果历史上存在对账慢、发票审核慢、临时退单多的问题,订单量并不能抵消供应商对回款不确定性的担忧。
我在谈判中会把付款承诺拆成可验证的执行承诺,例如:收货后2个工作日内完成数量确认,验收后3个工作日内生成对账单,符合规则的发票在5个工作日内完成审核,付款按固定批次执行。对于供应商而言,确定的45天往往比名义上的60天更有吸引力。
账期谈判的一个实用技巧是:不要只谈付款日,要谈“付款日不会被哪些内部流程拖延”。
账期合同最容易被忽视的是异常情况。电商采购订单经常出现部分到货、商品替换、退货冲销、发票红冲、临时促销和价格调整。如果不提前约定,双方每次都会重新解释付款规则。
建议至少写清楚以下场景:
退出机制尤其重要。账期方案不应永久固定,可以设置90天或180天观察期,依据准时交付率、质量合格率、对账及时率和实际回款争议重新评估。

账期系统化的第一步不是设置付款天数,而是治理主数据。供应商编码、合同编号、商品编码、税率、收货仓、验收标准和结算主体只要有一项不统一,就可能出现订单无法匹配、发票无法核验或付款计划重复生成。
我建议把账期相关主数据分为三层:
供应商层解决“向谁付款”,合同层解决“按什么规则付款”,订单层解决“这一次到底应付多少”。三层信息必须形成关联,不能依靠采购人员在审批备注中补充。
在系统中,建议为每笔订单记录完整事件链:订单确认、发货、签收、质检、入库、退货、对账、发票接收、发票审核、付款申请、付款完成。每个事件都要有时间戳、责任角色和异常原因。
这样做的价值是,供应链经理能够区分“供应商早已交付但内部验收慢”和“供应商本身延迟交付”。如果只看最终付款日期,所有延误都会被归到一个模糊的账期问题里,无法改善流程。
| 事件 | 建议责任角色 | 应记录字段 | 异常处理 |
|---|---|---|---|
| 订单确认 | 采购与供应商 | 确认时间、数量、价格、交期 | 超过确认时限自动提醒 |
| 收货签收 | 仓库 | 到货时间、数量、包装状态 | 短少或破损生成异常单 |
| 质量验收 | 质检或业务部门 | 合格数量、不良原因、验收时间 | 争议金额独立冻结 |
| 对账确认 | 采购与财务 | 订单、收货、退货、发票匹配结果 | 差异项返回责任人处理 |
| 付款完成 | 财务 | 付款批次、金额、到账时间 | 逾期自动进入分析看板 |
三单匹配通常指采购订单、收货记录和发票之间的匹配。实际项目中,很多付款延误并不是企业故意拖延,而是三者之间存在差异:订单含税价与发票不一致、收货数量未及时更新、退货没有回写应付金额。

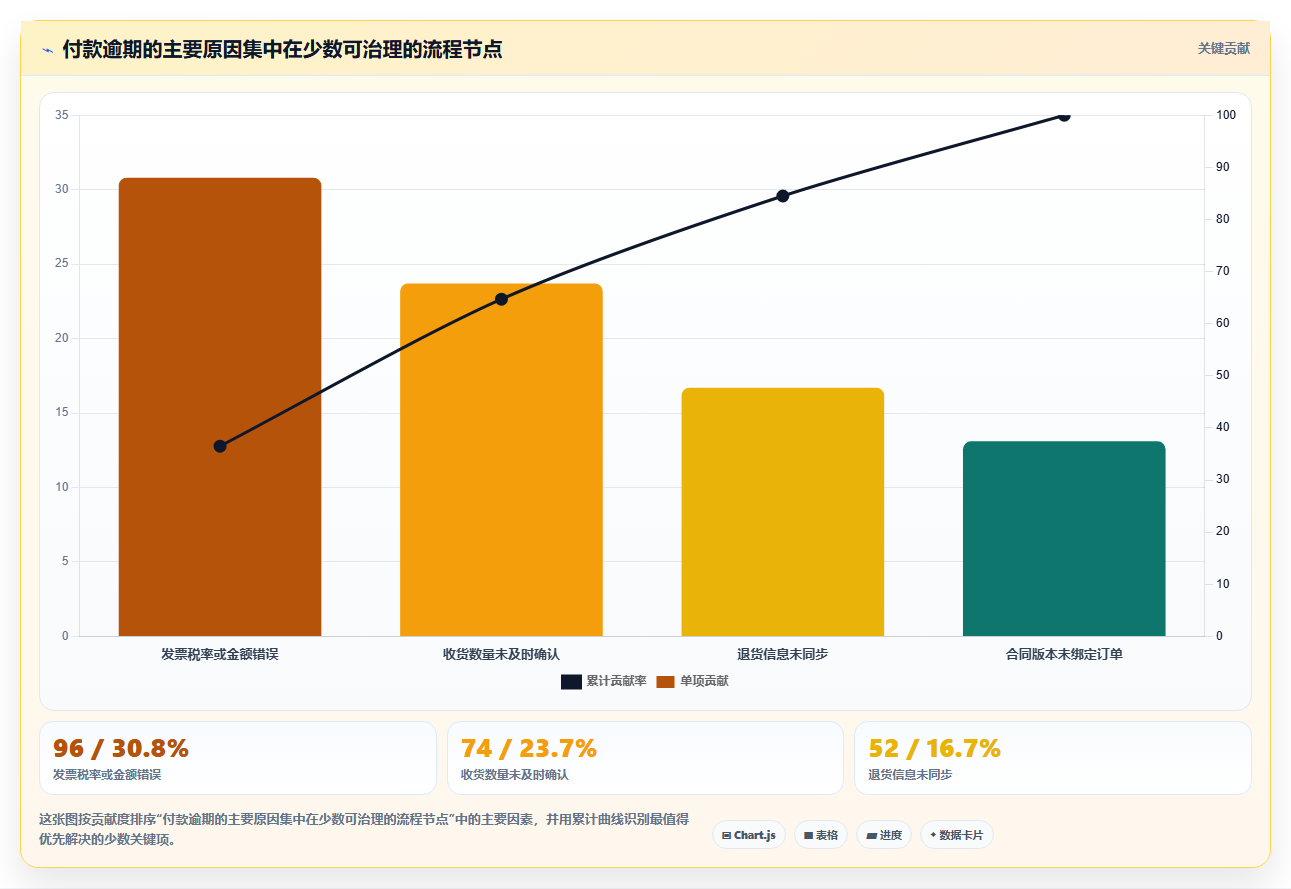

在某日用品项目中,付款逾期订单中约58%不是财务资金不足,而是订单价格版本错误、发票税率不符或退货信息未同步。将差异类型标准化后,人工排查时间从每月约40小时降到12小时,供应商催款次数也明显下降。
因此,系统看板不应只展示“逾期付款金额”,还要展示逾期原因分布。只有知道逾期是由供应商、仓库、采购还是财务造成,管理者才有办法改进。

账期管理看板至少要有四种预警:即将到期预警、资料缺失预警、争议超时预警和现金峰值预警。
我特别重视现金峰值预警。企业可能全年平均现金流正常,但在大促备货、季度结算和税费集中缴纳的同一周期内,付款会突然堆积。如果只看月度平均账期,无法识别这种短期流动性压力。
案例A是一家经营家居日用品的电商企业,月均采购额约1800万元,供应商数量超过200家。原账期结构比较混乱:大型供应商月结60天,中型供应商月结30天,小型供应商多为现款或预付款。财务希望统一调整为月结60天,采购团队没有直接执行,而是先做了供应商和商品分层。
第一步,我们把商品分成高周转标准品、促销备货品和低周转长尾品。第二步,按照替代难度、准时交付率和资金敏感度给供应商分组。第三步,将账期方案与预测共享、订单稳定性和提前付款折扣绑定。
最终执行结果如下:
| 项目 | 调整前 | 调整后 | 变化 |
|---|---|---|---|
| 综合应付账款周转天数 | 38天 | 52天 | 增加14天 |
| 月均资金占用释放 | , | 约840万元 | 按月采购额与账期变化估算 |
| 供应商平均报价变化 | , | 上涨0.35% | 低于原先预估的1% |
| 准时交付率 | 94.1% | 93.8% | 基本稳定 |
| 付款争议率 | 7.2% | 3.6% | 下降3.6个百分点 |
这个案例成功的关键不是把所有供应商都压到60天,而是只对高替代性、高周转的标准品延长账期;对现金敏感的小供应商,采用较短账期换取稳定价格;对大促商品,则通过分批交货避免一次性形成大量应付款。

案例B是一家销售小家电的企业,核心供应商是一家定制工厂,采购额占该品类的72%,替代周期约4个月。企业直接要求将账期从30天改为90天,并把尾款支付与消费者售后数据绑定,但没有同步提高订单预测准确度,也没有承诺最低采购量。
供应商在前两个月没有明确反对,只是开始减少成品库存。第三个月促销前,工厂提出交期延长10天;采购团队临时寻找替代供应商,导致部分商品采用加急运输,综合物流成本增加约18%,促销期间缺货率从2.6%上升至8.4%。最终企业虽然账面上延后了约600万元付款,却产生了约210万元的缺货、加急和重新认证成本。
这个案例提醒我,供应商没有在谈判桌上拒绝,不代表方案被真正接受。判断账期方案是否被接受,要看供应商是否愿意继续投入产能、维持原材料库存和保障交付,而不是只看合同有没有签字。

案例A与案例B的差异不在于账期增加了多少天,而在于供应商是否具有替代性、商品是否容易验收、企业是否提供了足够的需求确定性,以及系统能否稳定执行付款规则。
我会用以下四个问题作为账期方案的快速筛选器:
如果前两个问题的答案是否定的,建议优先采用分段付款和供应保障;如果第三个问题的答案是否定的,延长账期时必须降低临时改单和取消订单的频率;如果第四个问题的答案是肯定的,应该先治理流程,再继续压账期。
这种情况下,不能只依靠延长账期。建议采用“长账期供应商池+短账期关键供应商”的组合策略,把资金压力集中转移到可替代、标准化程度高的品类。
取舍是:企业可能无法获得全品类的最长账期,但能避免用关键供应商的稳定性换取短期现金。
此时不建议盲目追求长账期。企业更应该把付款确定性作为供应链激励工具,针对高准时交付供应商提供更稳定的付款周期,换取优先排产、紧急补货和更高的安全库存。
可以设计“基础账期+绩效奖励”的结构:基础部分按验收后30天付款,若月度准时交付率达到98%、来料合格率达到99%,则允许供应商选择提前付款或获得下一季度的采购份额。这里的重点不是单纯奖励,而是让供应商知道哪些行为会影响未来收益。
取舍是:企业放弃一部分账期收益,换取交付稳定和促销期间的供应优先级。对于缺货损失高于资金成本的商品,这通常是更合理的选择。
这类企业最适合做账期标准化,但不能只统一天数,必须统一起算事件、发票要求、退货冲销规则和异常处理时限。
落地时可以分三步:
取舍是:标准化会牺牲少量特殊场景的灵活性,但能够显著降低对账成本和付款争议。不要一开始就追求覆盖全部供应商,先让规则在高频业务中稳定运行。
建议将付款拆成“验收款+售后绩效款”,但尾款比例要合理。通常可以从10%至20%的尾款开始试行,观察供应商是否因为现金压力而提高报价或减少接单。
尾款触发指标应满足三个条件:数据能够稳定获得、供应商能够影响结果、指标边界可以被双方理解。例如售后关闭时长、包装破损率和批次不良率通常较适合;消费者主观评价、平台流量变化和不可归因的退货则不宜直接作为全部尾款依据。
取舍是:尾款比例越高,采购方质量约束越强,但供应商资金成本也越高。若质量问题并非供应商单独造成,就不应把全部经营风险转嫁给供应商。
不要把谈判变成“接受90天,否则换供应商”。对于模具、定制包装、专属配方和独家开发件,最有效的方法通常是按里程碑付款。
这种方案虽然不一定带来最长账期,但能够让资金流与供应商的实际投入同步,降低供应商在开发阶段的现金压力,也降低采购方一次性预付后无法交付的风险。

平均账期容易掩盖极端情况。比如平均账期为50天,可能是大量供应商在30天付款、少数供应商在120天付款的结果。供应链经理应同时观察中位数、最长账期、逾期金额和关键供应商的付款状态。
我建议每周至少查看以下指标:
| 指标 | 计算方式 | 管理意义 | 异常信号 |
|---|---|---|---|
| 实际回款周期 | 到账日减发货或起算事件日 | 反映供应商真实感受 | 连续两月高于合同账期7天以上 |
| 付款准时率 | 按约付款笔数除以到期付款笔数 | 反映企业付款可信度 | 低于95%或关键供应商连续逾期 |
| 账期争议率 | 有争议付款笔数除以付款总笔数 | 反映规则清晰度和数据质量 | 超过5%或某一原因占比持续上升 |
| 供应商价格补偿率 | 账期调整后报价增幅 | 衡量账期谈判的隐性成本 | 高于资金收益率 |
| 账期与交付联动率 | 账期变化后交付指标变化幅度 | 识别供应商是否通过履约行为对冲 | 交付率下降超过2个百分点 |
供应商健康度看板可以把付款、交付、质量和合作行为放到一起。一个供应商的应付余额很高,并不意味着应该继续延长账期;如果它的交付准时率连续下降、催款次数增加、关键原材料库存减少,就需要及时调整方案。
我通常会把供应商健康度分成四个维度:现金压力、履约稳定、质量表现和替代难度。每个维度不必追求复杂评分,关键是设置红黄绿三档,并规定不同颜色对应的行动。
供应商最难接受的不是账期长,而是账期长、订单还不确定。采购方如果能够提供未来8至12周的滚动预测,即使预测不是强约束,也能帮助供应商安排原材料、产能和人员。
但预测共享也有边界。不能把预测量直接写成采购承诺,否则需求下滑时会形成呆滞库存和合同争议。比较稳妥的做法是区分“锁定量、计划量和参考量”:锁定量承担采购责任,计划量用于产能准备,参考量只用于趋势判断。

第一周不要急着谈判,先把过去6至12个月的采购订单、收货记录、验收记录、发票和付款流水拉通。重点不是追求数据完全漂亮,而是找出合同账期与实际回款周期的差距。
第二周将供应商和商品分层,形成三档付款方案。方案设计必须经过采购、财务、仓储、质检和业务部门共同确认,因为账期起算事件往往跨越多个部门。
这一阶段建议输出四份文件:供应商事实卡、商品账期分层表、付款事件定义表和异常处理规则表。文件不需要写得复杂,但必须能直接映射到合同和系统字段。
第三周优先与高影响供应商沟通。谈判时不要只说企业要延长账期,而要同时说明订单预测、验收时限、对账周期和付款批次的承诺。对供应商提出的涨价要求,应回到总拥有成本测算,而不是只比较报价表。
合同签署前,务必让财务人员模拟一笔真实订单,从下单、分批收货、部分退货到发票审核,验证最终付款日是否与双方约定一致。
第四周选择一个供应商数量适中、交易频次较高的品类试运行。测试内容包括付款日自动计算、部分收货、退货冲销、发票错误、质量争议和逾期升级。
试运行结束后,不要只看是否成功付款,还要复盘以下问题:

很多企业谈账期时只谈天数,却忽视付款确定性。供应商更愿意接受一个明确、稳定、可预测的45天账期,而不是一个名义60天、实际经常延期的付款安排。对供应商而言,回款波动会增加融资准备和经营缓冲成本。
因此,采购方要把“准时付款率”当成谈判资产。企业如果付款准时率高、对账周期短、争议处理快,就可以用较低的隐性资金成本换取更好的价格或更长账期。
一个成熟的账期体系应当允许不同商品、供应商和交易场景采用不同规则。标准品可以追求账期效率,定制品要保护产能,高退货品要保留质量约束,现金敏感型供应商要优先保证连续供货。
这会增加管理复杂度,但复杂度本身不是问题。真正的问题是复杂规则没有被标准化、系统化和透明化。只要付款事件、责任边界和异常处理规则清楚,分层账期反而比统一账期更容易管理风险。
商品生命周期、资金成本、促销节奏和供应商经营状况都会变化。一次谈判确定一整年的账期,往往无法适应业务变化。更合理的方式是季度复盘:看资金释放是否兑现、价格是否出现补偿、交付和质量是否稳定、供应商是否出现健康度下降。
如果账期调整带来了交付恶化,就应该及时回撤;如果供应商交付稳定、预测准确度提升、对账自动化程度提高,则可以进一步优化付款结构。账期不是采购部门的单次谈判成果,而是供应链持续经营的一项参数。
如果现在只能做一个动作,我建议供应链经理先选择采购金额最高的20家供应商,逐笔对比合同账期、实际回款周期、付款争议原因和交付表现。不要先要求延长账期,先找出实际周期中最浪费时间的环节。
如果发现合同60天、实际回款85天,第一步应是缩短对账和验收时间;如果发现供应商报价补偿已经超过资金收益,应该重新谈判付款结构;如果发现关键供应商在长账期下开始降低库存,就必须优先补充产能保障和替代方案。
账期管理最有价值的成果,不是报表上应付账款增加了多少,而是企业能否在不牺牲交付、质量和供应商稳定性的前提下,让现金流变得更可预测。供应链经理真正要管理的,不是一个孤立的“60天”,而是从订单确认到供应商到账的完整链路。只要把起算事件、数据字段、异常责任和绩效反馈全部落到电商采购平台中,账期谈判才会从一次性的商务博弈,变成能够持续产生经营价值的管理机制。
我以前以为合同里写上“月结60天”就算完成账期管理,结果财务按收票日计算,供应商按收货日计算,双方在月底就会出现明显分歧。我想知道,采购、业务、仓库和财务到底应该怎样把一句账期承诺拆成系统可执行的规则?
账期落地的第一步不是催供应商签合同,而是先统一“账期起算点”。同样是月结60天,起算点可以是收货、验收、对账、开票或发票认证,不同口径可能造成15至30天的实际付款差异。我在一次电商采购项目中抽查了42家供应商,发现合同写着“月结60天”的供应商里,有11家没有明确起算点。
财务按发票入账日付款,供应商却按仓库签收日计算,最终有7家在连续两个月发起逾期投诉。建议把账期拆成“触发事件、计算单位、付款日、前置材料、异常处理”五个字段,而不是只在合同中写一个天数。采购订单、收货单、验收单、发票和对账单都要能追溯到同一笔业务。
规则字段示例常见风险 起算点验收合格且对账完成之日收货与验收时间不一致 计算方式自然日60天供应商误解为工作日 付款日到期日后第一个付款批次遇节假日是否顺延不清晰 前置材料合格发票、对账单、验收单缺材料导致账期暂停 异常处理争议金额与无争议金额分开支付小额争议拖住整笔货款 合同条款可以这样写:“账期自采购方完成验收、双方完成对账且收到合规发票之日起计算,以三项条件中最后完成者为起算日;
付款日遇非工作日顺延至下一个付款日;存在争议时,仅冻结争议金额。”这类写法比“月结60天”更容易被财务和系统执行。落地时还要做一次小范围回归测试。我通常选择10家供应商、20笔真实订单,连续跑一个完整付款周期,核对系统到期日、财务付款日和供应商对账单是否一致。
只要有一笔日期不一致,就先修规则,再扩大范围。
我在谈账期时最常遇到的问题是,供应商一听到90天就直接拒绝,采购只能反复强调采购量大,却拿不出足够有说服力的数据。我想知道,怎样把订单稳定性、回款风险和资金成本量化,形成一套双方都能接受的谈判依据?
账期谈判不能只围绕“我们是大客户”展开,因为供应商真正关心的是现金流确定性,而不是采购方的规模宣传。更有效的做法是把账期拆成供应商承担的资金成本、订单波动风险和付款执行风险,再用可验证的数据逐项抵消。
我曾对一个日用品类目做过三种账期方案测试:原账期为月结30天,方案一改为月结60天,方案二改为月结90天但增加订单承诺,方案三维持30天但取消部分价格优惠。测试周期为3个月,覆盖26家供应商。
方案采购方收益供应商顾虑实际结果 月结30天资金占用较低无明显激励综合采购成本基准 月结60天现金流改善约30天资金成本增加多数供应商可接受,要求订单稳定 月结90天+订单承诺现金流改善约60天担心承诺无法兑现仅核心供应商接受 月结30天+取消优惠账期不变价格让利减少适合现金流紧张的小供应商 谈判中可以给供应商展示三类数据:过去6个月的月均采购额和波动率、订单取消率、历史付款准时率。
如果月均采购额为80万元、订单波动率低于15%、历史付款准时率达到98%以上,采购方就有理由提出更长账期,因为供应商获得了稳定需求和较低回款不确定性。我更建议采用“账期换确定性”的组合,而不是单独延长付款日。例如,采购方承诺最低月度采购量,提前提供滚动预测,规定无争议金额按期支付;
供应商则接受从60天延长至75天。实操中,这种非整数账期往往比直接从60天跳到90天更容易谈成。需要注意的是,账期延长带来的资金收益必须扣除供应商加价。假设月采购额100万元,账期从30天延长到60天,按年化资金成本12%估算,理论资金收益约为9863元;
如果供应商因此涨价1.5%,采购方反而多支付15000元,账期谈判就是失败的。
我见过一种情况:合同账期是60天,但业务人员为了赶货,在采购订单备注里写成30天;还有人通过拆单、补单绕过审批,导致财务无法判断到底该按哪个日期付款。我想知道,平台流程应该设置哪些控制点,才能既不拖慢采购,又不让账期失控?
账期管理失控,通常不是因为员工不知道规则,而是因为账期被放在了备注、聊天记录或附件里,系统没有把它当作结构化数据管理。我的判断是:账期必须成为供应商、合同、采购订单和付款申请之间的共同字段,并且每次变更都留下责任链。我曾在一个包含采购、仓库、财务和运营的项目中做过流程改造。
改造前,3个月内有18笔订单出现合同账期与订单账期不一致;改造后,把账期字段锁定在合同层,并要求订单只能继承合同规则,异常订单数量降到4笔,且都能追溯到审批记录。推荐使用“四层控制”:供应商层设默认账期,合同层设正式账期,订单层只允许继承,付款层自动校验。
只有经过授权的采购负责人和财务负责人,才能发起账期变更,普通业务人员不能通过备注修改付款日期。
控制层应控制的内容建议权限 供应商档案供应商等级、标准账期、结算方式采购主数据管理员维护 合同生效日期、起算点、账期天数、付款批次采购与法务共同审批 采购订单继承合同账期,不允许自由填写业务人员只读 验收与对账确认账期起算所需材料仓库、业务、财务分工确认 付款申请自动计算到期日并校验例外财务最终放行 平台还应该设置三类预警:提前15天提醒采购确认对账,提前7天提醒财务准备付款,到期当天提醒责任人处理。
对于拆单规避审批,可以增加“同供应商、同商品、同项目、同日订单合并判断”,在24小时内累计金额超过阈值时自动触发复核。我不建议一开始就把审批节点设置得很复杂。先锁定账期字段、统一起算点、保留变更日志,再根据异常数据增加规则。
流程节点过多会把业务逼回线下,最终形成“系统有记录、实际按聊天执行”的双轨管理。
过去我汇报账期时只看平均账期和应付余额,但这两个数字经常掩盖问题:平均账期变长了,可能是供应商快撑不住;应付余额下降了,也可能是采购量突然下滑。我想建立一套更接近经营风险的指标,判断哪些供应商需要缩短账期或提前付款。
账期管理不能只看“平均多少天”,因为平均值会掩盖供应商之间的巨大差异。真正有用的指标应同时反映采购方占用资金的收益、供应商的现金流压力和付款执行的稳定性。我在复盘一个季度的供应商数据时,发现整体平均账期从47天升到56天,看起来现金流改善明显。
但进一步拆分后,12家核心供应商的逾期争议率从3.1%升到8.4%,其中4家已经开始减少备货,平台缺货率随后上升了2.7个百分点。
建议至少跟踪以下指标,并按供应商等级、品类和采购金额分层观察: 指标计算方式判断价值 实际账期实际付款日减去约定起算日识别合同账期与付款执行偏差 逾期付款率逾期付款笔数除以到期付款笔数衡量付款纪律 账期兑现率按约定账期完成付款的金额占比比平均账期更能反映供应商体验 供应商资金暴露未付款金额除以供应商月均销售额判断供应商是否被单一客户占用过多资金 争议冻结率因争议被冻结金额除以应付金额识别验收、对账和质量流程问题 缺货联动率账期异常供应商对应缺货订单占比判断账期策略是否伤害供货稳定性 我的经验是,优先看“核心供应商资金暴露”和“账期兑现率”的组合。
如果某供应商的资金暴露超过其月均销售额的1.5倍,同时账期兑现率低于95%,就不应继续单纯延长账期,而应考虑分批付款、部分预付款或缩小采购承诺。还要设置账期分层,而不是所有供应商统一执行。例如,战略性且替代成本高的供应商,可以采用较短账期换供货保障;
标准化商品供应商,则可以通过竞价和稳定订单争取更长账期;现金流脆弱的小供应商,宁可保留较短账期,也不要为了报表上的资金收益把风险推向供应链。最终的管理报表建议同时展示“账期收益”和“供应风险”两列。只有当资金占用下降没有带来缺货率、投诉率和供应商退出率上升时,账期策略才算真正有效。


读者评论
文章把账期拆成备货、验收、对账和付款四个环节,这个视角很实用。很多企业只盯合同上的60天,却忽略内部流程拖慢了实际回款,最终供应商承担了额外资金成本。
用供应商涨价、缺货和加急运输来抵消账期收益的案例比较有说服力。延长30天账期只释放2.5万元资金,却可能增加6.5万元成本,说明账期谈判确实不能只看财务报表上的现金流。
把部分货款与销售后退货率、售后关闭率挂钩,适合质量风险后置暴露的商品。不过尾款比例、数据口径和争议处理必须提前约定,否则容易从风险控制变成供应商对付款不确定的担忧。
