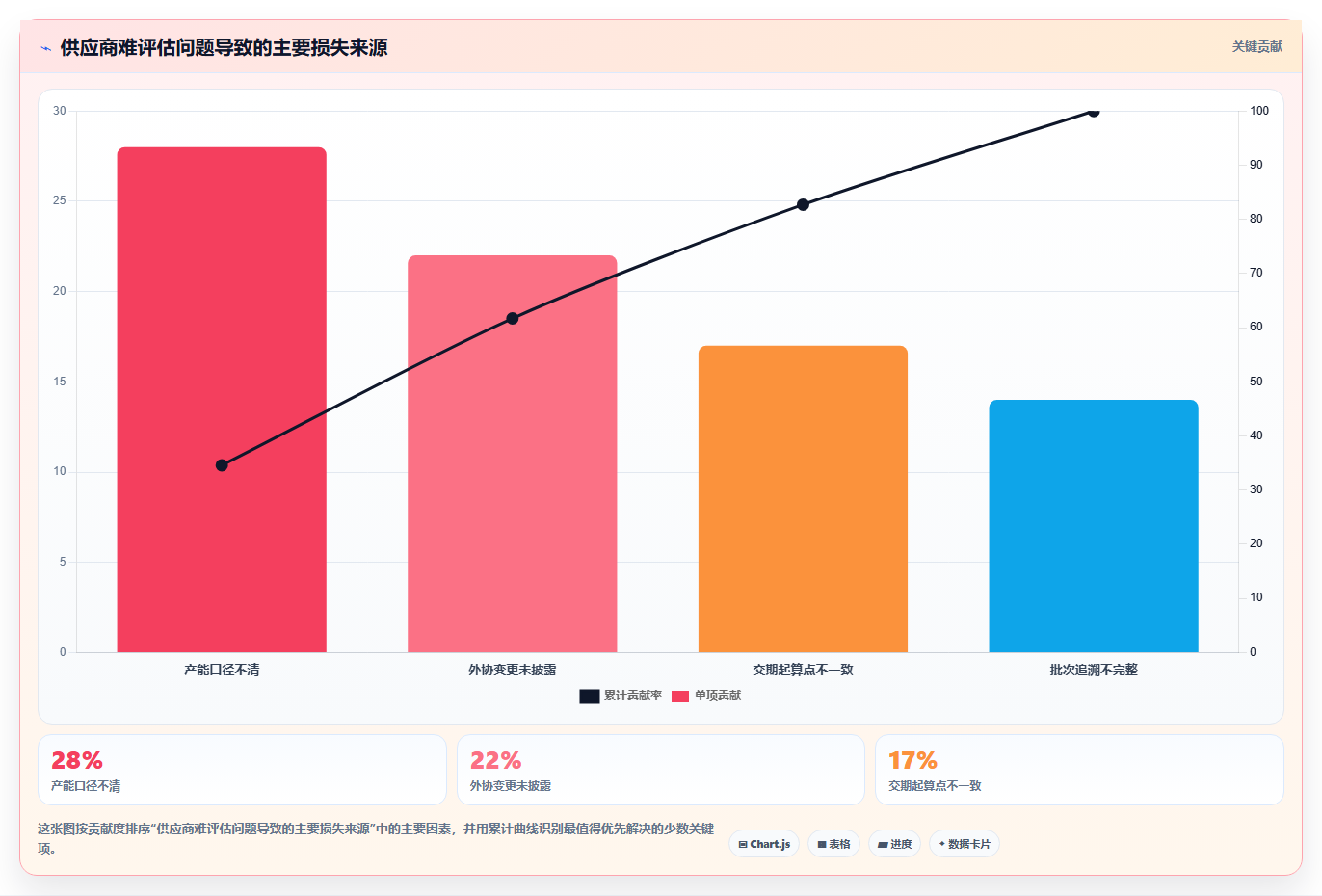

电商采购平台:供应链经理风险清单:规模化采购最需警惕的供应商难评估

规模化采购最危险的供应商,往往不是报价最高、资质最差的那一家,而是在表格里看起来全部合格,却无法被持续验证的那一家。我曾参与过一项年采购额超过8000万元的电商供应链梳理,企业在供应商准入时检查了营业执照、开户信息、报价单、样品和常规检测报告,但上线后仍连续出现交付延期、批次品质波动、临时涨价和售后失联。复盘后发现,真正的问题不是缺少供应商,而是采购平台把“有材料”误当成了“有能力”。

本文把供应商难评估拆成一份可执行的风险清单:哪些信息最容易被包装,哪些指标必须用订单过程验证,如何借助电商采购平台建立动态评分,以及在低价、交期、质量和供应稳定性发生冲突时,供应链经理应该怎样取舍。

一、先讲核心结论:供应商评估不是看资料,而是验证履约能力

1. 规模化采购真正评估的是四种能力

很多企业把供应商评估理解成资质审查,核心动作是收集营业执照、质量认证、检测报告、客户名单和银行账户。这些材料当然需要,但它们只能证明供应商“曾经具备某种资格”,无法证明供应商在未来三个月能否稳定完成你的订单。

我更倾向于把供应商能力拆成四个维度:供货能力、质量能力、响应能力和抗波动能力。供货能力回答“能不能按数量交货”;质量能力回答“能不能持续交付合格品”;响应能力回答“出现异常后能不能快速处理”;抗波动能力回答“原料涨价、需求暴增、物流受阻时会不会先放弃你”。

评估维度表面上常见的证据更可靠的验证方式供应链经理要追问的问题
供货能力月产能、仓库照片、设备清单历史订单交付记录、关键工序产能、瓶颈设备稼动率产能是理论值还是可分配给本企业的实际产能?
质量能力检测报告、认证证书、样品批次不良率、来料检验记录、纠正预防措施关闭率样品合格是否能代表连续十批稳定?
响应能力客服人数、服务承诺、微信群询价响应时间、异常升级时间、补货处理时长晚上或节假日发生异常,谁有权限处理?
抗波动能力客户数量、经营年限、合作品牌旺季履约记录、替代原料方案、现金流和二供配置当订单同时增长30%时,供应商是否会改变交期和价格?

如果一个供应商只能提供静态材料,却不能提供过程数据,我不会直接判定它不合格,但会把它放进“待验证”而不是“优先供应”。采购平台的价值不是把供应商资料集中起来,而是把供应商承诺转化为可追踪的履约记录。

电商采购平台:供应链经理风险清单:规模化采购最需警惕的供应商难评估

2. 供应商评分必须区分“承诺分”和“结果分”

供应商报价时说“日产能1万件”,这是承诺分;过去六个月在你要求的规格下平均日产能达到多少,这是结果分。供应商承诺“交期七天”,这是承诺分;过去20批订单有多少批在约定日期前完成入库,这是结果分。

在我参与设计的评分表中,承诺分最高只占总分的30%,结果分至少占50%,剩余部分用于财务、合规和协作风险。这样做的原因很简单:供应商最擅长展示它想让你看到的能力,采购系统必须优先记录它已经证明的能力。

对于新供应商,没有历史结果分,可以先采用小批量验证、押金比例、交付节点和可追责条款来弥补信息不足。新供应商不是不能用,但不能一开始就承担核心商品、爆款商品或唯一供货角色。

二、背景和真实场景:为什么规模越大,供应商越难评估

1. 采购量放大后,隐藏问题会被放大

小批量采购时,供应商可能通过人工挑选、临时加班和优先安排来完成订单。订单一旦从每周几百件增加到每月数万件,原本被掩盖的问题会集中出现:关键工序排队、原料储备不足、质检抽样比例下降、外协工厂临时替换,以及订单被分配给低等级生产线。

我见过一个典型情况:供应商给出的样品合格率接近100%,首批5000件的合格率也达到99.2%,但第三批订单扩大到2万件后,入库抽检不良率升至4.8%。表面看是质量变差,实际原因是样品和首批订单由核心产线完成,放量订单则转由外协车间生产。

这说明供应商评估不能只问“你能不能做”,还要问“你准备由哪条产线、哪个工厂、哪组人员来做”。如果供应商无法明确回答生产地点、关键工序、质检责任人和外协边界,采购量越大,风险越高。

2. 电商需求具有明显的波峰波谷

传统采购常常以年度框架量为基础评估供应商,但电商采购的真实需求受促销日、内容传播、平台活动、天气和竞品价格影响,可能在几天内发生数倍变化。供应商在平销期表现良好,不代表它能承受活动期的订单压力。

在一次活动备货中,某供应商平时准时交付率达到96%,但活动前两周由于多个客户同时备货,交付及时率降至73%。最终缺货成本并不只是少卖几件商品,还包括广告浪费、流量损失、客服解释成本和活动排名下降。

供应商的旺季能力必须单独评估。我的做法是把过去12个月的订单按月拆分,观察交付及时率、缺货率和加急订单比例是否与订单量同步恶化。如果订单量增长后,及时率明显下降,就说明供应商的产能存在非线性瓶颈。

电商采购平台:供应链经理风险清单:规模化采购最需警惕的供应商难评估

3. 供应商之间存在“信息不对称”,而且会主动优化展示方式

供应商没有义务主动展示所有不利信息,这不是道德问题,而是商业谈判中的正常行为。供应商会展示最好的客户案例、最高月产能、最优检测结果和最短历史交期,但采购方需要知道这些数据的统计口径。

例如,“交期3天”可能指从货物出库到收货3天,也可能指确认订单后3天完成生产;“不良率0.5%”可能是供应商自检数据,也可能只统计已经被筛选过的成品;“月产能10万件”可能是全工厂总产能,而不是可以分给你的可用产能。

我会要求供应商在平台中提交数据口径,包括统计周期、订单范围、是否含外协、是否含返工品、交期起算点和不良品定义。没有口径的数据不能直接进入评分模型,只能作为待核实信息。

三、常见误区:看似专业的评估,为什么仍然会失效

1. 误区一:把供应商经营年限当成稳定性

经营年限可以说明企业经历过市场周期,但不能直接说明它适合你的采购需求。成立十年的供应商,可能长期服务小客户,订单规模从未超过每月3000件;成立三年的供应商,可能拥有成熟母集团、自动化产线和稳定原料渠道。

我在评估中更关注“与你的采购场景相似的履约年限”,而不是营业执照上的注册年限。供应商是否做过同规格、同包装、同交期、同峰值的订单,远比成立时间重要。

2. 误区二:只看最低价,忽略价格背后的条件

最低价通常不是一个独立变量,它可能建立在较长交期、较大起订量、较低包装标准、较慢售后,或者原料价格浮动后可重新议价的前提上。如果这些条件没有被拆开记录,采购人员很容易拿一个“看起来便宜”的报价,与另一个“条件更完整”的报价直接比较。

报价项目供应商甲供应商乙供应商丙
含税单价48.5元50.2元47.8元
标准交期12天7天15天
起订量3000件1000件8000件
质量赔付上限订单金额的3%订单金额的8%未明确
异常补货时效5天2天7天
估算综合采购成本52.9元52.1元56.7元

上表中的综合成本为项目情景模拟,不是公开行业统计。计算时把加急运输、抽检返工、缺货损失和库存占用纳入比较。结果显示,单价最低的供应商丙并不一定是综合成本最低的选项。

我建议采购团队建立“到货成本”与“风险调整成本”两个概念。到货成本包括单价、运费、包装和税费;风险调整成本还要增加历史不良损失、缺货损失、加急运输、验收人力和资金占用。规模化采购应优先比较后者。

电商采购平台:供应链经理风险清单:规模化采购最需警惕的供应商难评估

3. 误区三:样品合格就认为量产可靠

样品只证明某个时间点、某个批次、某些条件下的产品表现。它无法覆盖原料切换、工人替班、设备维护、外协生产和连续生产疲劳等因素。

在我看来,样品评估必须增加两个阶段:小批量连续生产和压力批量生产。前者用于观察供应商能否保持工艺一致性,后者用于观察订单放量后是否改变生产地点、包装方式或检验标准。

如果商品质量对退货率、平台评价或消费者安全有较大影响,我不会接受“一次样品通过即长期合作”的流程。至少应完成三批连续验证,并把每批的原料批号、检验结果、缺陷类型和整改记录留在采购平台内。

4. 误区四:把平台评分当成真实能力的替代品

采购平台中的评分很有价值,但评分本身也可能失真。销售人员可能在订单少、问题少的阶段获得高分;采购人员可能因为价格低而给出高评价;某次严重异常可能被口头处理,没有进入系统,导致平台保留了一个虚高分数。

因此,评分不能只由主观评价组成。我的做法是把评分拆成可计算指标,并规定严重事件的扣分权重。例如,一次普通晚交可以扣0.5分,但一次涉及产品安全的批次事故,应该触发红线机制,不能被十次准时交付抵消。

四、专业判断逻辑:建立一套能够识别“不可验证能力”的方法

1. 先确定风险暴露,而不是先给供应商打分

不同商品的风险重点并不相同。低价值、可替代、非季节性商品,供应商评估可以更加关注价格和交期;高价值、强季节性、定制化或涉及合规的商品,则必须把质量、连续供货和追责能力放在前面。

我通常先用三个问题判断风险暴露程度:第一,供应商出问题后是否能在七天内替换;第二,商品缺货一天会造成多少销售损失;第三,质量问题是否可能引发退货、投诉、监管或品牌声誉风险。三个问题中只要有两个答案偏高,就不能采用单一低价供应商策略。

商品特征首要风险建议权重供应商策略
标准化、替代多、低价值价格和交期价格25%、交期30%、质量20%、替代能力25%允许多供应商竞价,缩短切换周期
定制化、模具依赖高质量和连续供货质量35%、交付25%、工艺能力25%、价格15%强化过程审核和变更审批
活动型、季节性强峰值产能和库存峰值交付35%、库存保障25%、质量20%、价格20%提前锁产能,设定活动期备货节点
安全和合规敏感产品责任和可追溯合规35%、质量35%、追溯20%、价格10%设置一票否决和批次追溯要求

2. 用“证据等级”替代简单的有无判断

供应商上传一份检测报告,不应该被系统简单标记为“已提交”。更重要的是判断这份材料的证据等级。证据等级越高,越接近真实履约过程。

  • 一级证据:供应商自述、宣传资料、未核验的产能表。
  • 二级证据:合同、发票、客户评价、第三方报告和现场照片。
  • 三级证据:与你的订单相关的生产记录、批次检验、物流轨迹和异常工单。
  • 四级证据:连续多批履约数据、旺季履约结果、跨部门交叉验证和现场复核。

供应商准入阶段可以接受一级和二级证据,但进入核心供应商池,至少要有三级证据。对于战略供应商,我会要求关键能力达到四级证据。不能验证的能力,不等于没有能力,但必须按更高风险处理。

3. 用异常而不是平均数识别风险

平均交付及时率为95%,并不能说明供应商稳定。有些供应商可能有19批按时、1批延迟20天,平均值仍然很好,但那一次延迟恰好发生在大促前,就足以造成严重损失。

我会同时看平均值、波动范围、最差分位数和连续异常次数。特别是连续三次晚交、连续两批质量下降、同类异常重复出现,都应该触发供应商复评,而不是等年度评分时再处理。

电商采购平台:供应链经理风险清单:规模化采购最需警惕的供应商难评估

4. 关注供应商的“解释成本”

供应商发生异常并不可怕,可怕的是每次异常都要由采购人员反复追问,才能知道真实原因、预计恢复时间和补救方案。如果供应商无法主动提交数据、无法按时更新进度、无法明确责任人,采购团队就会承担大量解释成本。

我会统计三个指标:一次异常从发现到责任人确认的时间、从责任人确认到补救方案提交的时间、从方案提交到实际关闭的时间。这三个指标比“服务态度很好”更能反映协作质量。

在电商采购平台中,异常工单应当强制填写影响订单数、影响库存天数、原因分类、临时措施、永久措施和关闭证据。没有关闭证据的工单不能标记为完成,只能标记为“口头承诺”或“等待验证”。

五、案例和数据观察:一个看似合格的供应商如何暴露真实风险

1. 案例背景:从准入高分到活动期失控

下面这个案例来自我对一类消费品采购项目的脱敏复盘。企业每月采购约1.5万件,活动期间最高需求达到4万件。供应商A报价低于市场中位数约6%,资质齐全,样品测试通过,销售响应也很积极,因此在准入评分中达到87分,成为主供供应商。

供应商A的问题不是常态下不能交货,而是它把“可承诺产能”理解成“所有客户同时不增长时的理论产能”。在活动前,企业要求其确认4万件备货计划,供应商没有明确说明其中1.2万件需要外协生产,也没有披露外协工厂尚未完成相同规格产品验证。

活动开始后,首批到货外观基本合格,但包装尺寸与平台仓储要求不一致,导致入仓效率下降。第二批出现封口不牢,抽检不良率从0.7%升至3.9%。采购团队为了避免断货,只能安排加急返工和分批运输。

2. 复盘数据:真正的损失不在采购单价

风险项目原计划实际结果造成的影响
活动备货量40,000件32,600件按期到仓缺口7,400件
标准交付及时率95%以上78%多批订单延期
来料不良率不高于1%3.9%返工和二次检验
加急物流费用1.8万元9.6万元增加7.8万元
额外处理人力12人天46人天增加34人天
活动期缺货损失0元约31万元销售机会损失

表中缺货损失采用企业内部活动期日均毛利和缺货订单推算,属于项目复盘数据,不代表所有电商企业的统一结果。对供应链经理而言,重要的不是31万元这个绝对数字,而是要看到:采购单价节省的金额,可能远低于交付失控造成的连锁损失。

复盘还发现,供应商A的准入评分中,资料完整度占比达到25%,报价占比达到20%,而历史履约数据只占15%。评分模型把最容易准备的材料权重设得过高,把最难伪装的真实履约权重设得过低。

电商采购平台:供应链经理风险清单:规模化采购最需警惕的供应商难评估

3. 如果提前做三项验证,结果可能完全不同

第一项是外协透明度验证。采购方应要求供应商列出所有参与关键工序的生产地点,并规定未经书面批准不得切换。第二项是压力批量验证,至少以平销期订单量的两倍进行连续生产,观察交期、质量和包装是否发生变化。第三项是活动期锁产能,要求供应商提供按周拆分的产能计划、原料到位证明和异常升级机制。

这三项验证不会消除所有风险,但能把最关键的隐性风险提前暴露出来。采购方可能因此增加审核时间和前期测试费用,却能避免在活动期间用加急物流、临时换供和人工返工来补洞。

4. 案例中的关键判断:不是立即淘汰,而是重新分配风险

复盘后,企业没有立即终止与供应商A的合作,因为供应商A在价格、常规供货和部分规格上仍有优势。企业采取了三项调整:把主供份额从70%降至40%;将活动型商品转给具备稳定峰值产能的供应商B;要求供应商A完成外协备案、批次追溯和连续三批验证后,才恢复份额。

这是我认为更成熟的供应商治理方式:风险高不一定等于不能合作,但风险必须对应更低的份额、更严格的节点和更清晰的退出条件。

六、电商采购平台如何落地:把评估从一次性动作变成持续监控

1. 先建立供应商主数据,而不是先做复杂看板

很多企业一开始就要求采购平台建设大屏、排行榜和综合评分,但基础数据没有统一,结果只是把混乱的数据换了一种展示方式。落地第一步应该是统一供应商主数据。

  • 统一供应商名称、统一社会信用信息、收款账户和实际生产主体。
  • 区分贸易商、生产商、品牌方、外协工厂和仓配服务商。
  • 记录供应商覆盖的商品、规格、包装、生产地点和关键原料。
  • 明确交期起算点、订单确认时间、发货时间和到仓时间。
  • 为每个关键材料设置有效期、复核人和到期提醒。

如果同一家供应商在系统中存在三个名称,或者贸易商和实际工厂没有关联,采购平台就无法准确计算份额、异常频率和集中度。主数据错误会直接导致风险判断错误。

2. 用订单节点记录真实履约

供应商履约不能只记录“已完成”或“未完成”,至少要拆成询价、报价、确认、备料、生产、质检、发货、到仓、验收和结算等节点。每个节点都应有时间戳和责任主体。

节点越细,并不意味着管理越复杂。真正有效的做法是只拆解会影响风险判断的节点。例如,定制商品必须记录打样确认和物料到位;食品类商品必须记录批次和保质期;活动商品必须记录锁产能和分批到仓计划。

在一个采购流程优化项目中,我们将“订单确认到发货”的单一节点拆成四个节点后,发现约31%的延迟并非发生在生产,而是发生在供应商等待企业确认包装文件。这个发现改变了整改方向:供应商并不是唯一责任方,采购方内部的确认链路同样需要优化。

电商采购平台:供应链经理风险清单:规模化采购最需警惕的供应商难评估

3. 建立红黄绿三层风险机制

供应商评分适合做横向比较,但不适合处理重大风险。对于产品安全、资质失效、擅自更换生产地点、连续三批严重不良和核心订单失联等情况,应设置红线机制。

  • 绿色:交付及时率不低于95%,质量指标稳定,异常按时关闭,可维持现有采购份额。
  • 黄色:交付及时率在85%至95%之间,或出现连续两次一般异常,需要限期整改并降低新增订单比例。
  • 红色:出现重大质量、合规、失联或未经批准的关键变更,暂停新订单并启动替代供应商。

红黄绿机制的重点是“触发动作”,而不是颜色本身。黄色状态如果没有负责人、截止时间和复核证据,就只是一个装饰标签;红色状态如果仍然可以无条件接单,平台也没有真正发挥治理作用。

4. 让供应商评分与采购份额联动

评分不应只用于年终评奖,还应直接影响采购份额、付款条件、备货要求和审核频率。评分高但集中度过高的供应商,仍然需要分散份额;评分一般但替代性强的供应商,可以承担一定的竞价份额。

供应商状态建议份额付款与库存策略复核频率
高分、稳定、可替代30%至50%正常付款,按预测滚动备货季度复核
高分、稳定、不可替代不超过60%建立安全库存和替代开发计划月度监控
中分、价格优势明显10%至30%小批量验证,设置分段付款每批复核
低分或重大异常暂停新增限制预付款,启动替代方案整改节点复核

七、不同情况下的行动建议:供应链经理应该先做什么

1. 如果企业还没有采购平台

不要一开始追求完整的供应商门户和复杂评分模型。建议先用一个可统一维护的采购台账,建立供应商、商品、订单、批次和异常五类基础数据。只要能够记录节点、责任人和结果,就比散落在邮件、表格和聊天记录中的信息更可靠。

第一阶段可以只设置十个核心字段:供应商名称、实际生产主体、商品规格、承诺交期、实际到货时间、订单数量、合格数量、异常类型、整改期限和责任人。连续积累三个月后,再根据数据增加评分维度。

2. 如果企业已经有平台,但评分不可信

先不要继续增加指标。应当抽取最近六个月的订单,逐条检查交期起算点、缺货定义、质量统计口径和异常关闭状态。很多评分失真的原因不是模型简单,而是不同部门对“按时”“合格”“完成”的定义不同。

我建议把评分分成两层:第一层是硬指标,例如交付及时率、批次合格率、异常关闭时长和订单取消率;第二层是软评价,例如协作体验、报价透明度和沟通质量。硬指标决定供应商是否进入核心池,软评价只用于同分供应商之间的排序。

3. 如果企业正准备大促或季节性备货

大促前不要只向供应商发一个总数量。应将需求拆解为预测量、锁定量、可调整量和应急量,并约定每个阶段的确认时间。供应商只有知道哪些数量必须保证、哪些数量允许调整,才能合理安排产能和原料。

  1. 提前六至八周确认需求区间和商品规格。
  2. 提前四至六周锁定关键原料、包装和产能。
  3. 提前三至四周完成压力批量和首批质量验证。
  4. 提前一至两周完成分批发货、仓库预约和异常演练。
  5. 活动期间按日查看到货、缺口和补救能力,而不是等活动结束再复盘。

如果供应商不愿意提供产能计划,只愿意口头承诺“保证供货”,我会把它视为黄色风险,而不是默认接受。越接近活动节点,替换供应商的成本越高,越需要在前期把不确定性显性化。

电商采购平台:供应链经理风险清单:规模化采购最需警惕的供应商难评估

4. 如果企业被单一供应商深度绑定

不要简单要求“马上找第二家”,因为一些定制品、模具品和合规敏感品类的替代周期可能长达数月。更现实的做法是把风险拆成短期、中期和长期三层。

  • 短期:要求主供提供库存、原料、产能和外协清单,设置异常预警和应急补货节点。
  • 中期:开发相同工艺或相近规格的备选供应商,完成小批量验证。
  • 长期:推动规格标准化、模具共享、关键原料替代和供应商份额上限管理。

单一供应商并不必然错误,错误的是企业不知道自己为什么单一、单一风险有多大,以及发生中断后需要多少天才能恢复。采购平台应当展示供应商集中度、替代周期和关键商品覆盖率,而不只是展示采购金额。

5. 如果供应商价格突然大幅下降

异常低价应该触发核价和条件核查,而不是立即下单。需要确认产品规格是否一致、包装是否减配、原料是否更换、税费和运输是否包含、交期是否延长,以及报价是否存在后续调价条款。

我还会要求供应商解释降价来自哪里:原料价格下降、产能利用率提升、工艺改进,还是为了抢占客户而短期补贴。能够解释成本结构并提供验证材料的低价,通常比无法解释的低价更可信。

八、不同情况下的取舍:没有零风险供应商,只有可承受的风险组合

1. 低价与稳定交付的取舍

如果商品可替代、缺货损失低,企业可以接受一定的交付波动,以低价换取采购成本下降。但如果商品承担主要销售额,或者活动期间缺货会影响平台排名,就不应把单价作为最高权重。

我通常会先计算“每降低1元采购单价,是否足以覆盖一次严重延迟的损失”。如果答案是否定的,就说明价格优势不值得承担相应风险。

2. 单一主供与多供应商的取舍

单一主供有规模价格、沟通效率和质量一致性的优势;多供应商有替代能力和议价能力,但会增加验厂、质量控制、订单协调和库存管理成本。

对标准化商品,我更倾向于两至三家供应商并行,通过稳定份额和竞价份额组合管理。对高度定制化商品,可以保留单一主供,但必须建设备选工艺、关键物料库存和切换预案。

供应策略成本优势风险表现适用条件
单一主供规模折扣和管理成本较低中断风险集中,议价依赖高定制程度高、替代周期长
双供应商价格和稳定性较平衡需要承担双重管理成本核心商品、需求波动明显
多供应商竞价短期价格竞争强质量一致性和协调成本较高标准品、替代性强、订单分散
主供加应急供应商常态成本较低,保留备援备援供应商可能缺乏真实产能平销稳定、活动期有突发需求

电商采购平台:供应链经理风险清单:规模化采购最需警惕的供应商难评估

3. 高分供应商与高集中度的取舍

一个供应商连续多个季度得分最高,并不意味着应该把更多订单都给它。供应商表现越好,企业越容易产生依赖;依赖越深,供应商发生设备事故、经营变化或战略调整时,企业越难快速转身。

我建议把供应商质量分和供应集中度分开管理。质量分决定是否进入核心池,集中度决定最多可以分配多少份额。两者不能互相替代。

4. 自动化监控与人工判断的取舍

采购平台适合自动计算交付、质量、价格偏差和异常关闭时长,但不适合完全替代供应链经理判断。例如,某供应商交期下降可能是因为企业临时修改规格;某供应商不良率上升可能是因为采购方更换了检验标准。

因此,系统应当负责发现异常、追踪节点和保留证据,供应链经理负责解释原因、判断是否可接受和决定份额调整。自动化的目标不是让人不参与,而是让人把时间从找数据转向做判断。

九、供应商风险清单:采购评估时至少问清这十六个问题

1. 生产与产能问题

  • 实际生产主体与签约主体是否一致?
  • 报价对应的是哪一个生产地点和哪条产线?
  • 理论产能、当前产能和可分配给本企业的产能分别是多少?
  • 关键工序是否依赖外协?外协比例是否会随订单量变化?
  • 活动期同时接到多个客户订单时,产能分配规则是什么?

2. 质量与变更问题

  • 样品由哪个工厂、哪个批次、哪种原料生产?
  • 量产时是否允许更换原料、设备、包装和外协工厂?
  • 每批产品是否能够追溯到生产日期、原料批号和检验人员?
  • 连续三批不良率和主要缺陷类型是什么?
  • 发生质量异常后,供应商能否提交根因分析和永久纠正措施?

3. 商务与连续经营问题

  • 价格调整触发条件是什么,是否有提前通知期?
  • 关键原料价格上涨时,供应商是否有替代方案?
  • 企业在供应商总销售额中的占比是多少?是否存在过度依赖?
  • 供应商是否过度依赖单一客户、单一区域或单一原料来源?
  • 应收账款、库存和现金流是否可能影响持续供货?

4. 异常与退出问题

  • 订单延期多久必须升级到供应商负责人?
  • 发生重大异常后,补货、赔付和替代供货如何执行?
  • 如果供应商停止供货,企业需要多少天切换到备选方案?
  • 供应商是否接受关键数据、生产地点和质量记录的核验?
  • 合作终止时,模具、包装文件、配方和历史批次资料如何移交?

这十六个问题不一定全部由采购人员一次问完,但必须在准入、试单、放量和年度复核中逐步完成。供应商不愿回答某个问题本身就是风险信号,尤其当问题涉及实际生产主体、外协比例和异常责任时。

电商采购平台:供应链经理风险清单:规模化采购最需警惕的供应商难评估

十、结尾:把供应商评估从“选谁”升级为“如何持续证明”

1. 最独特的判断是:难评估本身就是一种风险

很多供应链经理会问:“这家供应商到底好不好?”但在规模化采购中,更有价值的问题是:“这家供应商的哪些能力已经被证明,哪些能力仍然只是承诺?”如果关键能力无法被验证,就应该降低采购份额、缩短复核周期,并提前准备替代方案。

我并不认为所有供应商都必须通过同一套复杂审核。真正专业的做法,是根据商品风险、替代周期、缺货损失和质量后果来设计评估深度。低风险标准品可以快速竞价,高风险定制品必须验证生产过程;平销期供应商可以正常合作,活动期供应商则必须单独验证峰值能力。

2. 供应链经理下一步可以做的五件事

  1. 抽取最近六个月的订单,重新核对交期、质量和异常数据口径。
  2. 把供应商资料分成承诺证据和结果证据,降低静态材料在评分中的权重。
  3. 为核心商品建立供应商份额上限、替代周期和应急联系人。
  4. 在下一次放量前进行压力批量验证,并核查外协工厂和关键原料。
  5. 在采购平台中设置红黄绿触发动作,让评分真正影响订单分配。

最后,我建议供应链团队不要把采购平台建设成供应商资料仓库,而要把它建设成一套“履约证据系统”。供应商是否可靠,不是由一份漂亮的介绍材料决定,而是由连续订单、真实批次、异常处理和关键时期的表现共同决定。规模化采购最需要警惕的,不是供应商没有能力,而是企业误以为自己已经评估过它的能力。

常见问题解答(FAQ)

1. 规模化采购时,为什么供应商“资料齐全”仍然可能无法评估?

我以前负责过多批次采购,最容易被资料齐全的供应商误导。对方能提供营业执照、检测报告和客户名单,但真正进入交付阶段后,还是出现了批次波动和延期。我想知道,供应商评估到底应该看哪些容易被忽略的证据?

资料齐全只能证明供应商“会准备材料”,不能证明它具备稳定履约能力。规模化采购最危险的误区,是把静态合规文件当成动态供应链能力。营业执照、检测报告和银行账户信息解决的是“能不能合作”,却没有回答“能不能连续交付、异常时能不能补救”。

我在实际筛选中会把供应商证据拆成三层:身份真实性、交付能力、异常恢复能力。尤其第三层,往往比报价低几个百分点更影响最终成本。

评估层不能只看什么我会额外核验什么风险信号 身份真实性营业执照、资质证书收款主体、生产主体、开票主体是否一致合同主体与实际发货方不同 交付能力月产能口头承诺近三个月出货记录、关键工序产能、排产锁定方式产能数字很大,但无法提供分项依据 异常恢复“出现问题我们负责”补货时限、备用产线、质量追溯和赔付流程没有书面时限,也没有责任人 一个实用做法是要求供应商提交“最近一次异常处理复盘”,可以隐去客户名称,但不能隐去时间、问题、影响数量、处理动作和最终结果。

如果对方只给宣传案例,不愿提供过程数据,通常说明它的管理能力还没有被真实压力验证。我建议把供应商评分从单一总分改成“红线项+加权项”。主体不一致、无法追溯、拒绝小批量验证等问题直接判为红线;价格、交期、服务响应则进入加权比较。这样能避免一个低价优势掩盖多个高风险缺口。

2. 如何判断供应商是真有产能,还是只是在平台上包装出来的?

我在电商采购平台上遇到过几家“工厂直供”的供应商,页面显示的设备数量、月产能和合作客户都很漂亮,但样品确认后发现交期完全不是一回事。我不想只靠平台页面和销售口头承诺,应该怎样验证真实产能?

判断产能,不能只问“一个月能做多少”,因为供应商通常会回答理论峰值,而采购真正需要的是在你的规格、质量标准和交期下,能够稳定完成多少。理论产能与可用产能之间,可能相差一倍以上。我会要求供应商按产品规格拆解产能,而不是接受一个笼统数字。

至少要看设备数量、单机节拍、换线时间、良率、现有订单占用率和关键原材料供应周期。

产能口径含义采购决策价值 理论产能设备连续满负荷运行的最大数量只能用来了解上限,不能直接承诺采购量 计划产能扣除现有订单后的可排产数量适合判断近期是否能接单 稳定产能考虑良率、换线、人员和供应波动后的持续交付量最适合写入采购计划和合同 我通常会设计一次“带约束的小批量测试”,例如要求供应商在指定规格、指定包装和指定检验标准下,连续完成两到三批,而不是只验一批样品。

样品合格只能证明单次能力,连续批次才会暴露换线损耗、外协依赖和质量波动。还要特别留意“设备很多但关键工序外包”的情况。供应商可能拥有大量通用设备,却把核心加工、表面处理或检验环节交给第三方。遇到这种情况,不能简单判定为不合格,但必须把外协名单、质量责任、交期缓冲和替代方案写进评估表。

我的判断标准是:供应商无法把月产能拆成可验证的工序数据,就只能按低可信度产能计算。采购计划应以稳定产能为基准,峰值产能最多作为应急上限,不能拿来支撑大促或长期供货承诺。

3. 供应商评估中,为什么低价供应商反而可能带来更高的总采购成本?

我曾经为了降低采购单价,选择过报价最低的供应商,结果后续发生了补货、返工和临时调货,最后实际成本比第二低报价高了不少。我想建立一套更可靠的比较方法,而不是继续被表面价格牵着走。

低价本身不是风险,无法解释低价来源才是风险。供应商可能通过规模化生产、材料替代、库存策略或更低管理费用实现低价,也可能是漏报包装、检验、运输、模具摊销和售后成本。采购如果只比较含税单价,往往是在比较不完整的成本。我会用“落地成本”替代“报价成本”。

落地成本不仅包含采购价,还要加入质量损失、交期损失、资金占用和管理投入。对于高频补货或促销型采购,这个差异尤其明显。

成本项目计算思路常见遗漏 采购成本含税单价×合格入库数量不合格品是否仍被计入报价数量 质量成本返工、报废、复检、退货和客诉损失只统计供应商赔付,不统计内部处理工时 交付成本加急运输、临时采购和缺货损失没有把延迟对销售活动的影响量化 管理成本跟单、验货、异常沟通和财务对账投入低价供应商往往需要更多人工盯单 举例来说,供应商甲报价每件48元,供应商乙报价50元。

若甲的历史不良率为3.5%,平均延迟率为8%,每批还需要额外投入验货和催交工时,那么甲的综合落地成本可能高于乙。哪怕最终数字没有明显反转,风险调整后的采购收益也可能已经不值得。在实际谈判时,我不会一开始就要求最低价,而是要求供应商分别列出材料、加工、包装、运输、检测和服务费用。

拆分不是为了窥探供应商全部利润,而是为了识别未来最可能变动的成本项,例如原材料联动、包装升级和小批量换线费用。更稳妥的做法是把价格与质量、交期绑定:达到约定良率和准时交付率,供应商获得季度量价激励;连续未达标,则触发整改、替代采购或价格扣减。

这样采购比较的就不只是“谁报得低”,而是谁能用可控成本持续兑现。

4. 怎样通过电商采购平台提前发现供应商的履约风险?

我发现供应商真正出问题前,平台上的异常往往已经出现,只是采购团队没有把这些信号串起来看。比如回复速度变慢、报价频繁修改、同一商品不同页面参数不一致,这些现象到底能不能作为预警?

可以,但前提是把平台行为当作风险信号,而不是单独的定性证据。供应商履约风险通常不会突然出现,而是先表现为信息质量下降、承诺边界模糊和协同成本上升。平台记录的询价、报价、交期确认和售后响应,正好能帮助采购观察这些变化。我会重点看四类指标,并设置连续观察周期。

单次回复慢可能只是销售请假,但连续三周响应时间上升、交期承诺反复变化,就值得重新评估其订单负荷和内部管理状态。预警维度建议记录的指标需要追问的问题 响应稳定性首次响应时间、有效答复率、补充资料次数是销售不熟悉,还是供应链本身无法确认?

承诺一致性报价、交期、规格在不同沟通中的变化次数变更是否有正式原因和审批记录?履约记录准时交付率、缺件率、补发次数、售后关闭时长异常是否重复发生在同一环节?信息透明度批次追溯完整度、质检资料提交及时率发生问题时能否定位到批次和责任工序?我建议建立“供应商承诺变更日志”。

每次交期、规格、包装或价格发生变化,都记录原承诺、变更时间、变更理由、影响订单和最终责任人。一个月后回看,往往比供应商自评更能说明问题。平台评分也不能机械照搬。评分高可能代表历史服务不错,但未必代表它能承接你当前的采购规模;评分低也可能只是小额订单纠纷。

真正有用的是把平台评价与自己的订单数据合并,形成供应商的风险画像。我的经验是,连续出现三次“先承诺、后解释”的供应商,即使暂时没有造成重大损失,也应降低采购集中度。可以保留合作,但将订单拆分给第二供应商,并要求其通过小批量验证重新取得更高额度。

规模化采购最忌讳把预警当成抱怨,等到缺货才开始找替代方案。

读者评论

马思妍

把供应商评分拆成“承诺分”和“结果分”很实用,尤其是产能和交期,不能只听供应商口头说明。新供应商先做小批量和连续批次验证,确实比一次样品合格更稳妥。

于婉清

文中关于旺季交付率下降的分析比较有参考价值。电商采购不能只看平销期数据,最好把促销期间的订单量、缺货率和加急运输占比单独拉出来评估。

许晴

低价不等于低成本这一点很关键。不过风险调整成本的估算需要结合企业真实退货、返工和缺货数据,否则容易变成主观加价,建议定期用实际订单复盘修正。

免责申明:本文内容通过AI工具匹配关键字智能整合而成,仅供参考,帆软及九数云不对内容的真实、准确或完整作任何形式的承诺。如有任何问题或意见,您可以通过联系jiushuyun@fanruan.com进行反馈,九数云收到您的反馈后将及时处理并反馈。
咨询方案
咨询方案二维码

扫码咨询方案

热门产品推荐

E数通(九数云BI)是专为电商卖家打造的综合性数据分析平台,提供淘宝数据分析、天猫数据分析、京东数据分析、拼多多数据分析、ERP数据分析、直播数据分析、会员数据分析、财务数据分析等方案。自动化计算销售数据、财务数据、绩效数据、库存数据,帮助卖家全局了解整体情况,决策效率高。

相关内容

查看更多
电商采购平台:电商卖家风险清单:跨境采购最需警惕的跨境履约复杂

电商采购平台:电商卖家风险清单:跨境采购最需警惕的跨境履约复杂

电商采购平台:电商卖家风险清单:跨境采购最需警惕的跨境履约复杂 跨境采购最危险的地方,往往不是供应商把货做坏, […]
电商采购平台:采购新手标准化教程:用样品评估复制提高找货效率

电商采购平台:采购新手标准化教程:用样品评估复制提高找货效率

电商采购平台:采购新手标准化教程:用样品评估复制提高找货效率 采购新手找货慢,通常不是因为不会搜索,而是把“找 […]
电商采购平台:采购新手常见误区:规模化采购为什么总遇到账期压力大

电商采购平台:采购新手常见误区:规模化采购为什么总遇到账期压力大

我会直接给出可发布的 HTML 正文,并把案例数据明确标注为脱敏样本或情景模拟,避免把推演数据伪装成公开统计。 […]
电商采购平台:采购新手效率攻略:用合同管理加快提高找货效率

电商采购平台:采购新手效率攻略:用合同管理加快提高找货效率

很多采购新手以为,找货效率取决于平台上能搜到多少供应商;我在协助电商团队梳理采购流程时反复发现,真正拖慢速度的 […]
电商采购平台:采购新手进阶版:合同管理的完整方法与步骤

电商采购平台:采购新手进阶版:合同管理的完整方法与步骤

电商采购合同最容易出问题的地方,往往不是价格谈高了,而是合同签完以后没人能准确回答:这批货到底按哪个版本交付、 […]

让电商企业精细化运营更简单

整合电商全链路数据,用可视化报表辅助自动化运营

让决策更精准
